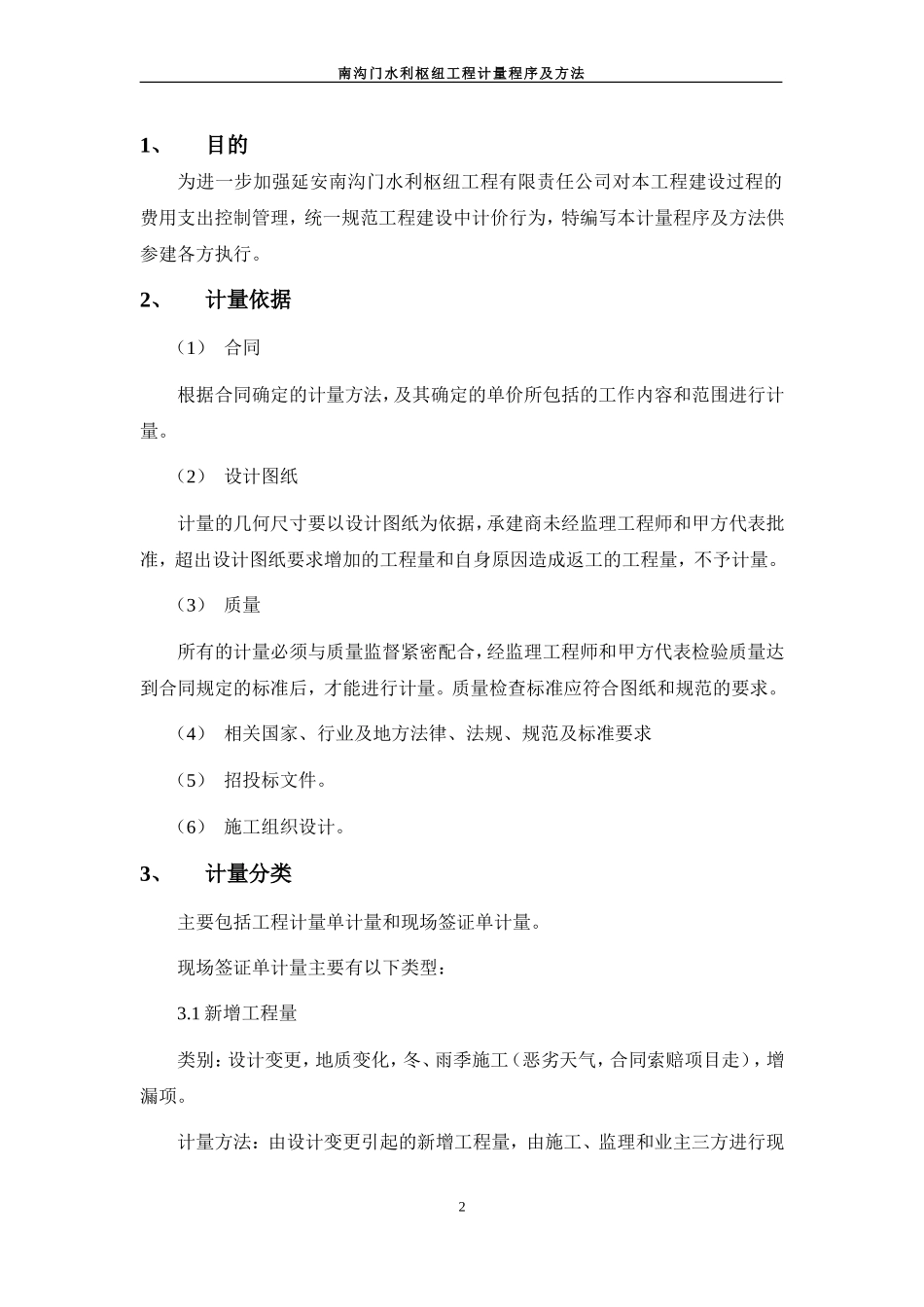

工程计量程序及方法延安南沟门水利枢纽工程有限责任公司南沟门水利枢纽工程计量程序及方法二零一一年十一月1南沟门水利枢纽工程计量程序及方法1、目的为进一步加强延安南沟门水利枢纽工程有限责任公司对本工程建设过程的费用支出控制管理,统一规范工程建设中计价行为,特编写本计量程序及方法供参建各方执行
2、计量依据(1)合同根据合同确定的计量方法,及其确定的单价所包括的工作内容和范围进行计量
(2)设计图纸计量的几何尺寸要以设计图纸为依据,承建商未经监理工程师和甲方代表批准,超出设计图纸要求增加的工程量和自身原因造成返工的工程量,不予计量
(3)质量所有的计量必须与质量监督紧密配合,经监理工程师和甲方代表检验质量达到合同规定的标准后,才能进行计量
质量检查标准应符合图纸和规范的要求
(4)相关国家、行业及地方法律、法规、规范及标准要求(5)招投标文件
(6)施工组织设计
3、计量分类主要包括工程计量单计量和现场签证单计量
现场签证单计量主要有以下类型:3
1新增工程量类别:设计变更,地质变化,冬、雨季施工(恶劣天气,合同索赔项目走),增漏项
计量方法:由设计变更引起的新增工程量,由施工、监理和业主三方进行现2南沟门水利枢纽工程计量程序及方法场确认,上报签证单时后要附设计变更;由地质变化引起的新增工程量,由施工、监理、地质和业主四方进行现场签证;由冬、雨季施工引起的新增工程量,施工方要提供相应材料的发票;增漏项工程,施工单位先上报监理和业主确认后,几方进行现场签证
2超挖类别:地质变化,施工工艺
计量方法:由地质变化造成的超挖,必须经地质代表现场查看确认后,四方进行现场签证;由施工工艺造成的不予计量
3停窝工(索赔)类别:设计图纸不到位,地质变化,停电,恶劣天气,群众阻挡
计量方法:施工单位根据日常实际投入的人员和机械进行统计,在停工结束后28天内,把相关资料上报监理部审核,监理部
