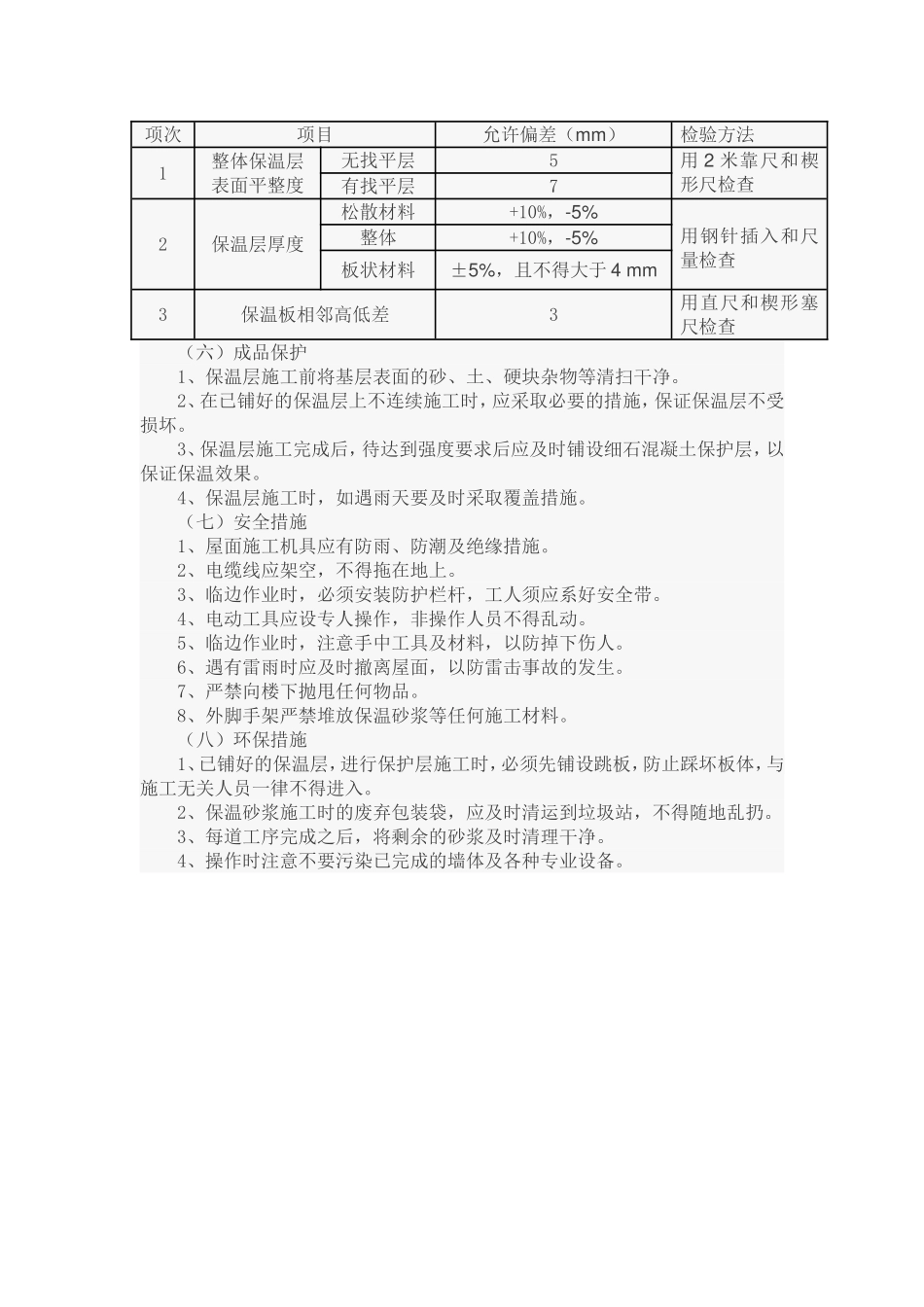

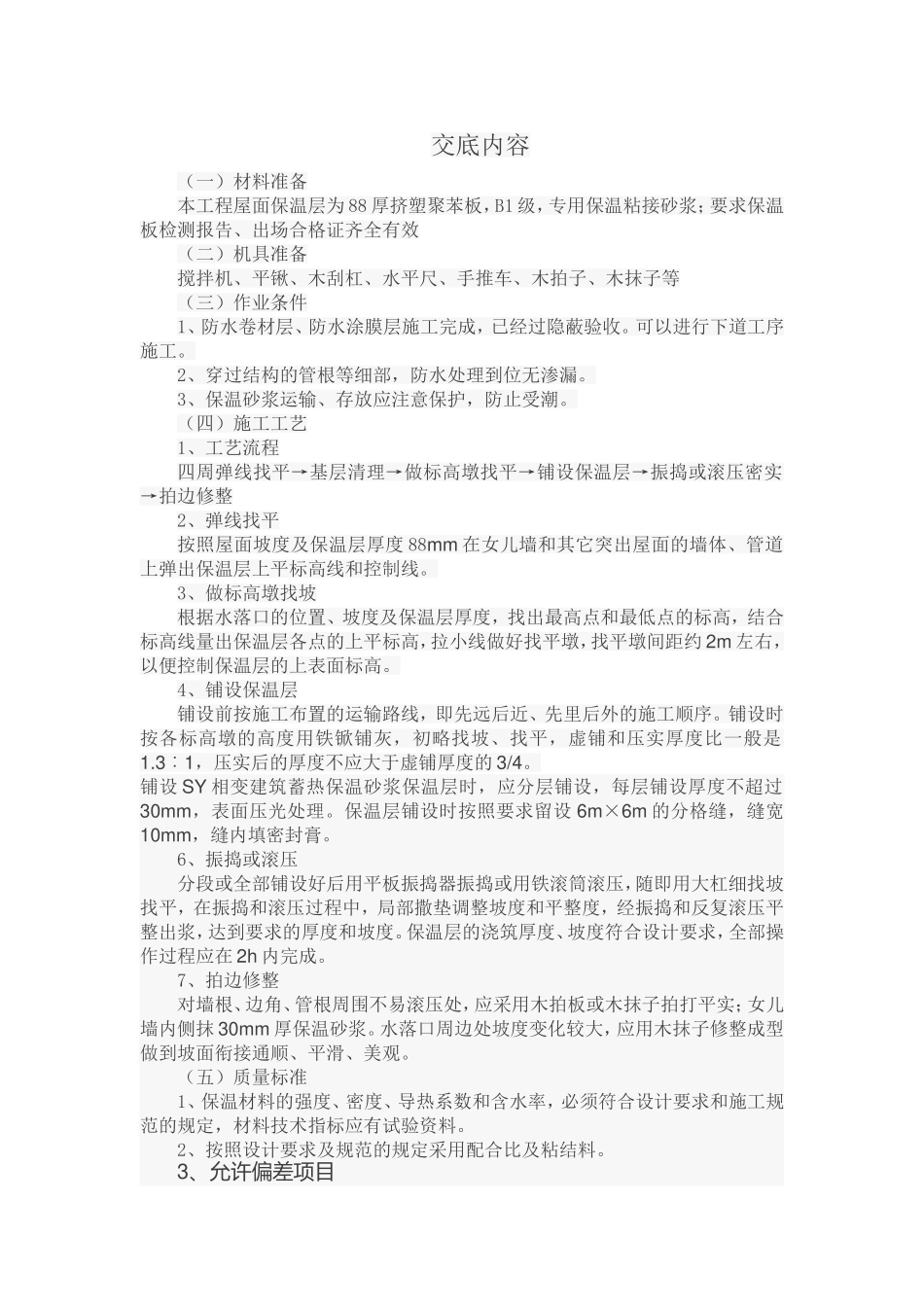

交底内容(一)材料准备本工程屋面保温层为88厚挤塑聚苯板,B1级,专用保温粘接砂浆;要求保温板检测报告、出场合格证齐全有效(二)机具准备搅拌机、平锹、木刮杠、水平尺、手推车、木拍子、木抹子等(三)作业条件1、防水卷材层、防水涂膜层施工完成,已经过隐蔽验收。可以进行下道工序施工。2、穿过结构的管根等细部,防水处理到位无渗漏。3、保温砂浆运输、存放应注意保护,防止受潮。(四)施工工艺1、工艺流程四周弹线找平→基层清理→做标高墩找平→铺设保温层→振捣或滚压密实→拍边修整2、弹线找平按照屋面坡度及保温层厚度88mm在女儿墙和其它突出屋面的墙体、管道上弹出保温层上平标高线和控制线。3、做标高墩找坡根据水落口的位置、坡度及保温层厚度,找出最高点和最低点的标高,结合标高线量出保温层各点的上平标高,拉小线做好找平墩,找平墩间距约2m左右,以便控制保温层的上表面标高。4、铺设保温层铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。铺设时按各标高墩的高度用铁锨铺灰,初略找坡、找平,虚铺和压实厚度比一般是1.3︰1,压实后的厚度不应大于虚铺厚度的3/4。铺设SY相变建筑蓄热保温砂浆保温层时,应分层铺设,每层铺设厚度不超过30mm,表面压光处理。保温层铺设时按照要求留设6m×6m的分格缝,缝宽10mm,缝内填密封膏。6、振捣或滚压分段或全部铺设好后用平板振捣器振捣或用铁滚筒滚压,随即用大杠细找坡找平,在振捣和滚压过程中,局部撒垫调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。保温层的浇筑厚度、坡度符合设计要求,全部操作过程应在2h内完成。7、拍边修整对墙根、边角、管根周围不易滚压处,应采用木拍板或木抹子拍打平实;女儿墙内侧抹30mm厚保温砂浆。水落口周边处坡度变化较大,应用木抹子修整成型做到坡面衔接通顺、平滑、美观。(五)质量标准1、保温材料的强度、密度、导热系数和含水率,必须符合设计要求和施工规范的规定,材料技术指标应有试验资料。2、按照设计要求及规范的规定采用配合比及粘结料。3、允许偏差项目项次项目允许偏差(mm)检验方法1整体保温层表面平整度无找平层5用2米靠尺和楔形尺检查有找平层72保温层厚度松散材料+10%,-5%用钢针插入和尺量检查整体+10%,-5%板状材料±5%,且不得大于4mm3保温板相邻高低差3用直尺和楔形塞尺检查(六)成品保护1、保温层施工前将基层表面的砂、土、硬块杂物等清扫干净。2、在已铺好的保温层上不连续施工时,应采取必要的措施,保证保温层不受损坏。3、保温层施工完成后,待达到强度要求后应及时铺设细石混凝土保护层,以保证保温效果。4、保温层施工时,如遇雨天要及时采取覆盖措施。(七)安全措施1、屋面施工机具应有防雨、防潮及绝缘措施。2、电缆线应架空,不得拖在地上。3、临边作业时,必须安装防护栏杆,工人须应系好安全带。4、电动工具应设专人操作,非操作人员不得乱动。5、临边作业时,注意手中工具及材料,以防掉下伤人。6、遇有雷雨时应及时撤离屋面,以防雷击事故的发生。7、严禁向楼下抛甩任何物品。8、外脚手架严禁堆放保温砂浆等任何施工材料。(八)环保措施1、已铺好的保温层,进行保护层施工时,必须先铺设跳板,防止踩坏板体,与施工无关人员一律不得进入。2、保温砂浆施工时的废弃包装袋,应及时清运到垃圾站,不得随地乱扔。3、每道工序完成之后,将剩余的砂浆及时清理干净。4、操作时注意不要污染已完成的墙体及各种专业设备。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面保温层技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
