重庆巨能集团建筑安装工程有限公司新·都汇工程目录一、编制依据…………………………………………………………………………………
1二、工程概况…………………………………………………………………………………
2三、材料要求…………………………………………………………………………………
3四、搭设方案…………………………………………………………………………………11五、防护棚的拆除…………………………………………………………………………
22六、安全文明施工措施……………………………………………………………………
22七、施工应急救援预案……………………………………………………………………
22八、悬挑防护棚计算书……………………………………………………………………

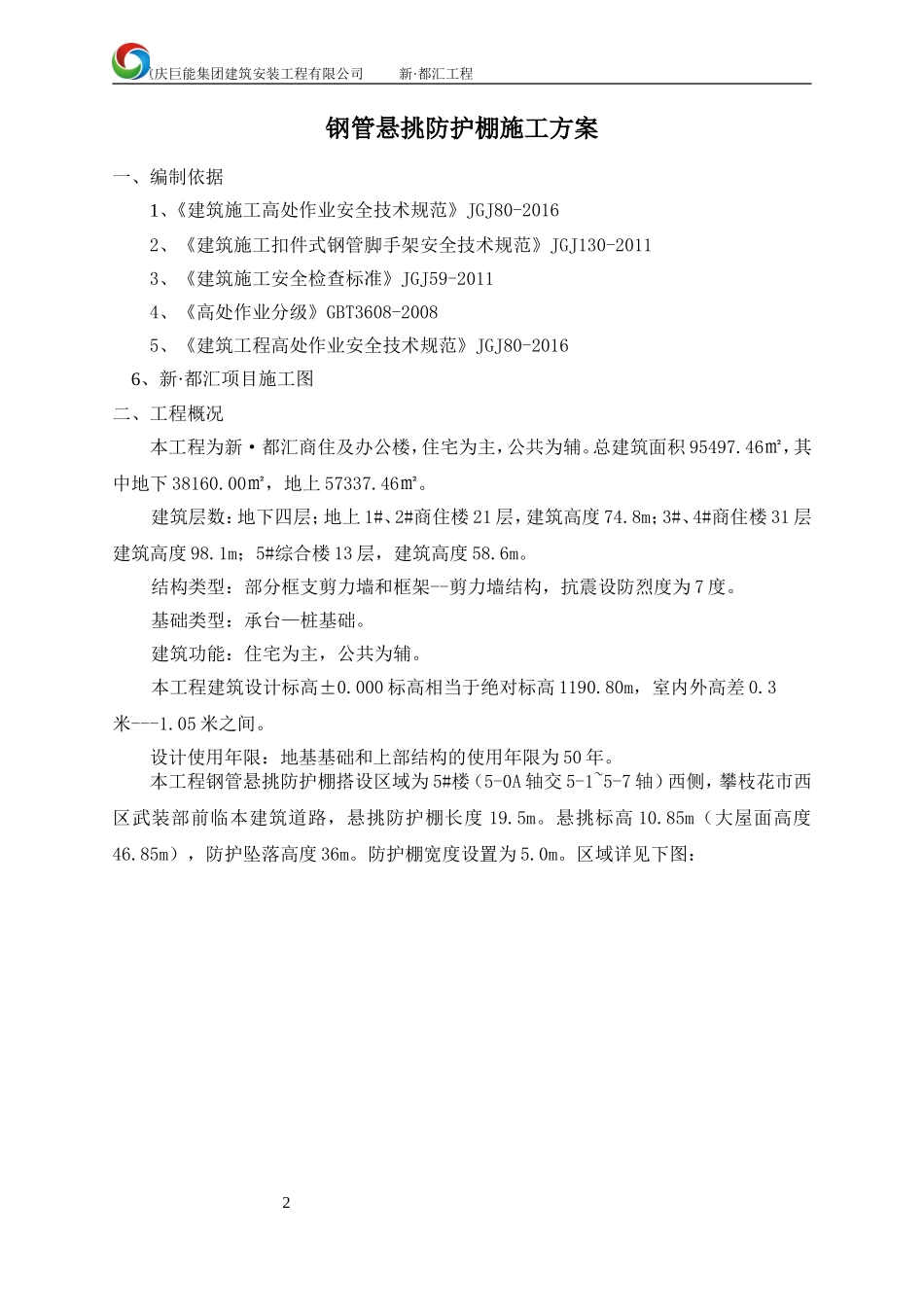

221重庆巨能集团建筑安装工程有限公司新·都汇工程钢管悬挑防护棚施工方案一、编制依据1、《建筑施工高处作业安全技术规范》JGJ80-20162、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20113、《建筑施工安全检查标准》JGJ59-20114、《高处作业分级》GBT3608-20085、《建筑工程高处作业安全技术规范》JGJ80-20166、新·都汇项目施工图二、工程概况本工程为新·都汇商住及办公楼,住宅为主,公共为辅
总建筑面积95497
46㎡,其中地下38160
00㎡,地上57337
建筑层数:地下四层;地上1#、2#商住楼21层,建筑高度74
8m;3#、4#商住楼31层建筑高度98
1m;5#综合楼13层,建筑高度58
结构类型:部分框支剪力墙和框架--剪力墙结构,抗震设防烈度为7度
基础类型:承台—桩基础
建筑功能:住宅为主,公共为辅
本工程建筑设计标高±0
000标高相当于绝对标高1190
80m,室内外高差0
3米---1

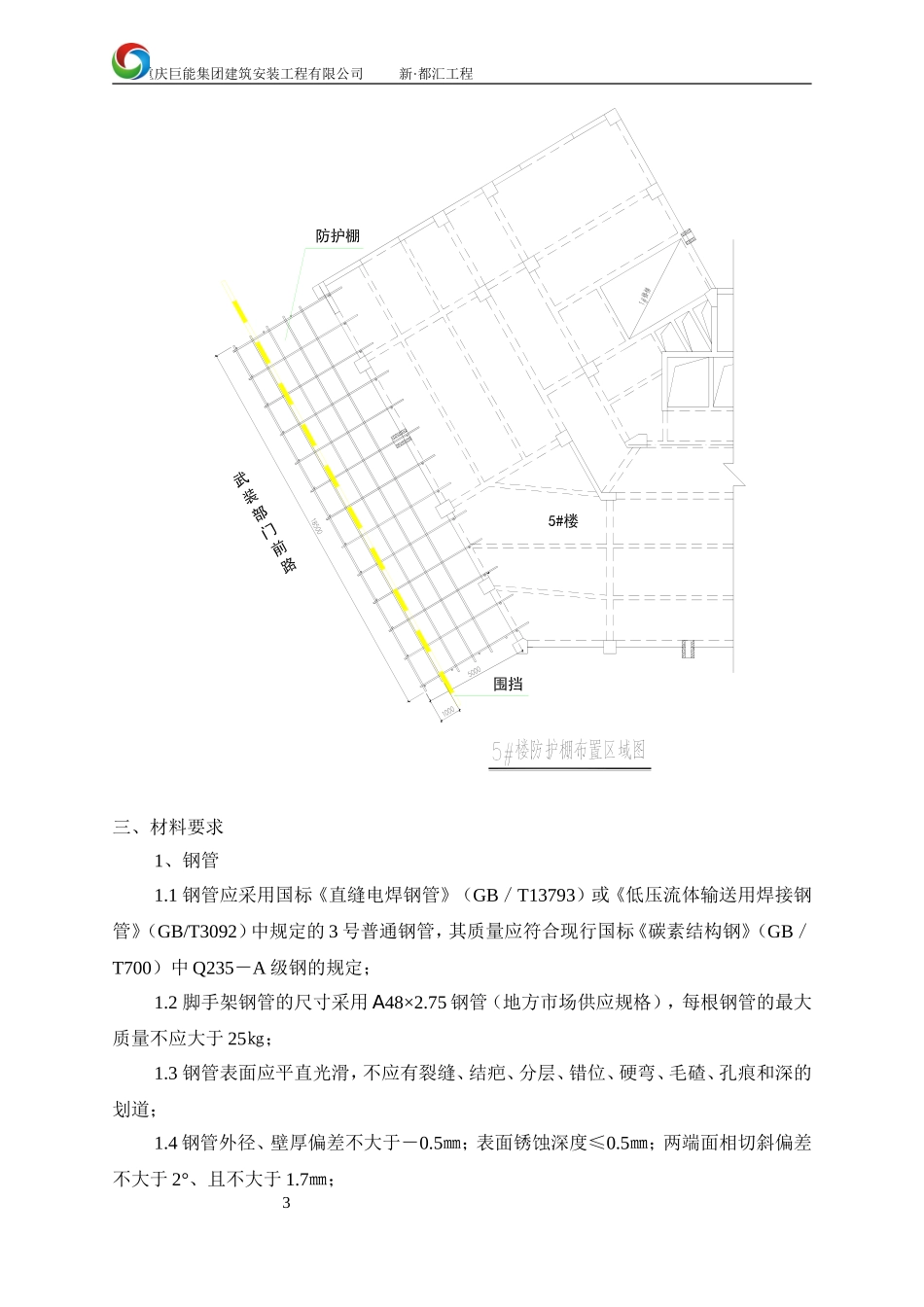

设计使用年限:地基基础
