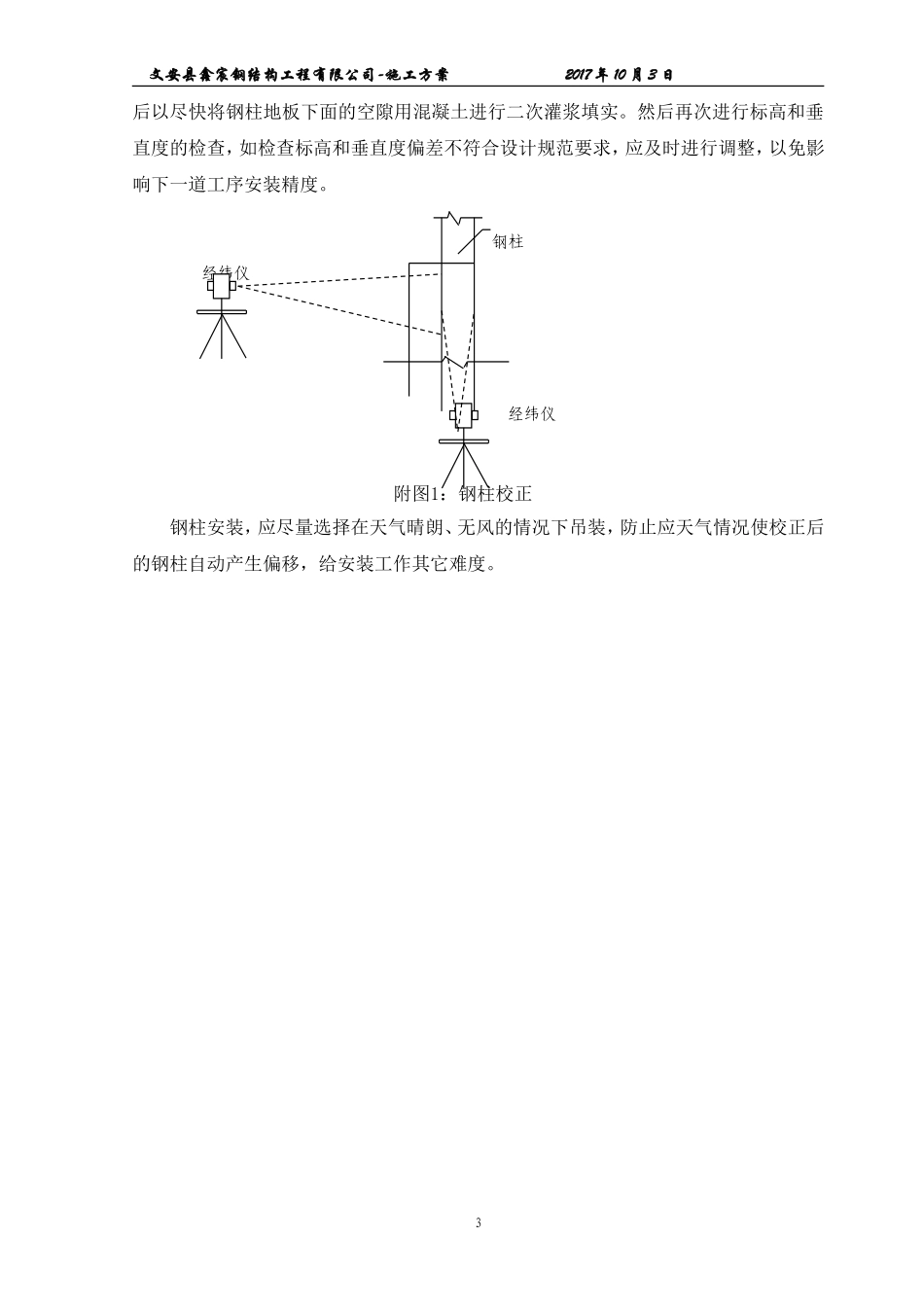

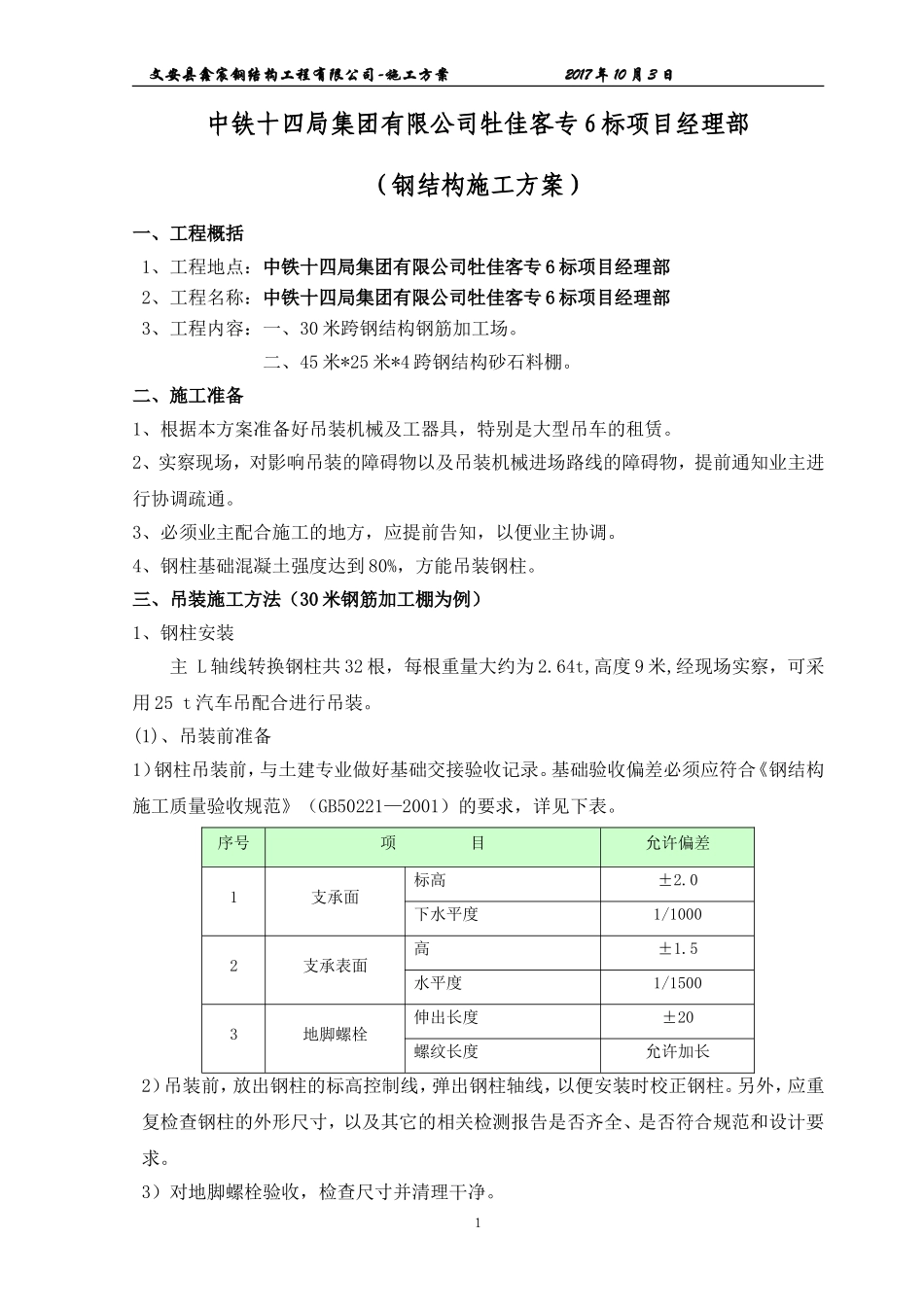

文安县鑫宸钢结构工程有限公司-施工方案2017年10月3日中铁十四局集团有限公司牡佳客专6标项目经理部(钢结构施工方案)一、工程概括1、工程地点:中铁十四局集团有限公司牡佳客专6标项目经理部2、工程名称:中铁十四局集团有限公司牡佳客专6标项目经理部3、工程内容:一、30米跨钢结构钢筋加工场
二、45米*25米*4跨钢结构砂石料棚
二、施工准备1、根据本方案准备好吊装机械及工器具,特别是大型吊车的租赁
2、实察现场,对影响吊装的障碍物以及吊装机械进场路线的障碍物,提前通知业主进行协调疏通
3、必须业主配合施工的地方,应提前告知,以便业主协调
4、钢柱基础混凝土强度达到80%,方能吊装钢柱
三、吊装施工方法(30米钢筋加工棚为例)1、钢柱安装主L轴线转换钢柱共32根,每根重量大约为2
64t,高度9米,经现场实察,可采用25t汽车吊配合进行吊装
(1)、吊装前准备1)钢柱吊装前,与土建专业做好基础交接验收记录
基础验收偏差必须应符合《钢结构施工质量验收规范》(GB50221—2001)的要求,详见下表
序号项目允许偏差1支承面标高±2
0下水平度1/10002支承表面高±1
5水平度1/15003地脚螺栓伸出长度±20螺纹长度允许加长2)吊装前,放出钢柱的标高控制线,弹出钢柱轴线,以便安装时校正钢柱
另外,应重复检查钢柱的外形尺寸,以及其它的相关检测报告是否齐全、是否符合规范和设计要求
3)对地脚螺栓验收,检查尺寸并清理干净
1文安县鑫宸钢结构工程有限公司-施工方案2017年10月3日4)在钢柱安装前,在预埋地脚螺栓上加拧一个螺母,用于调整钢柱标高和垂直度
5)钢柱应提前从加工厂用拖车转运到施工现场,25t汽车吊配合转运吊装
6)塔吊在吊装钢柱之前,先应该进行试吊,明确无异常情况,才能吊装钢柱

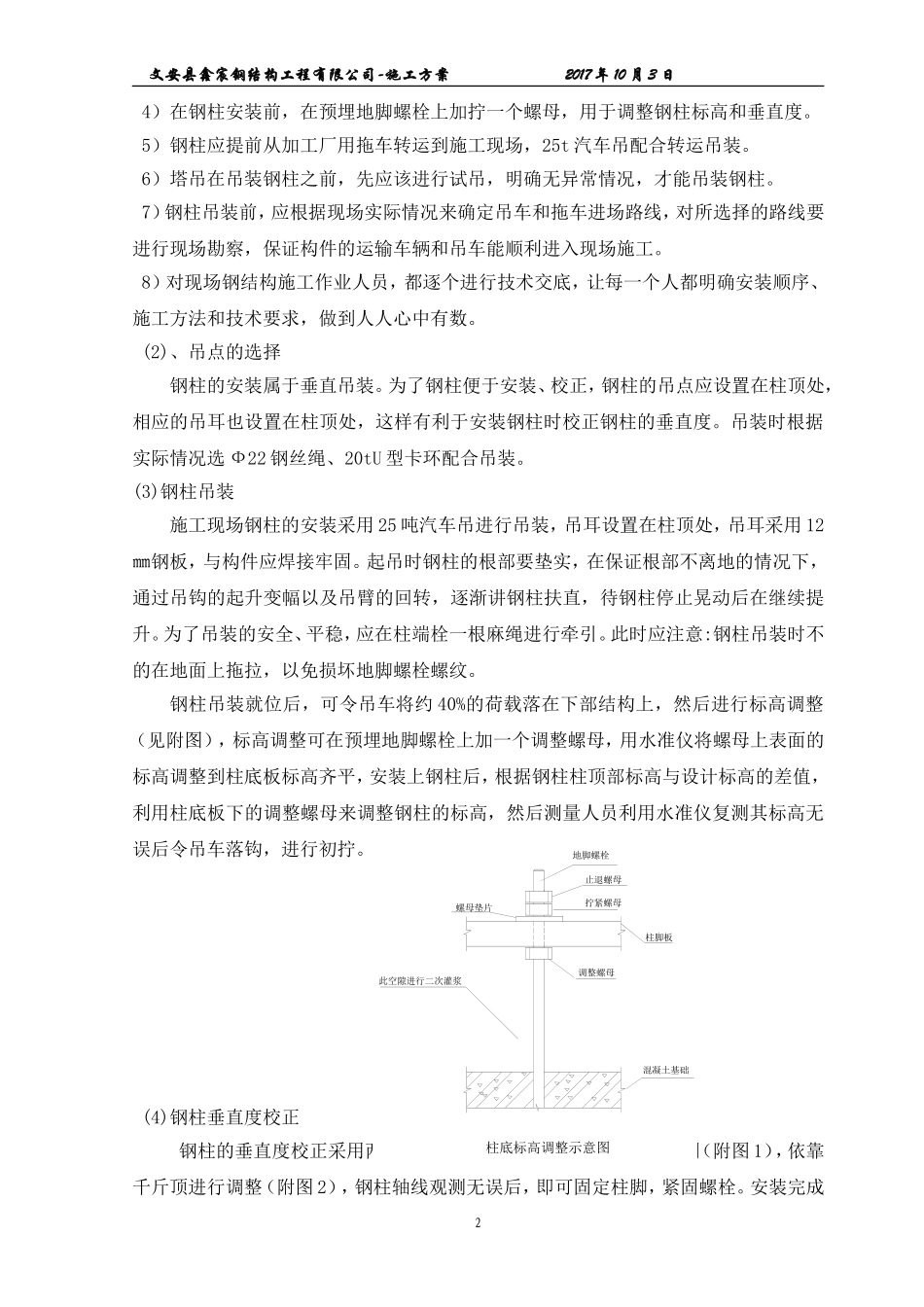

7)钢柱吊装前,应根据现场实际情况来确定吊车和拖车进场路线,对所选择的路线要进行现场
