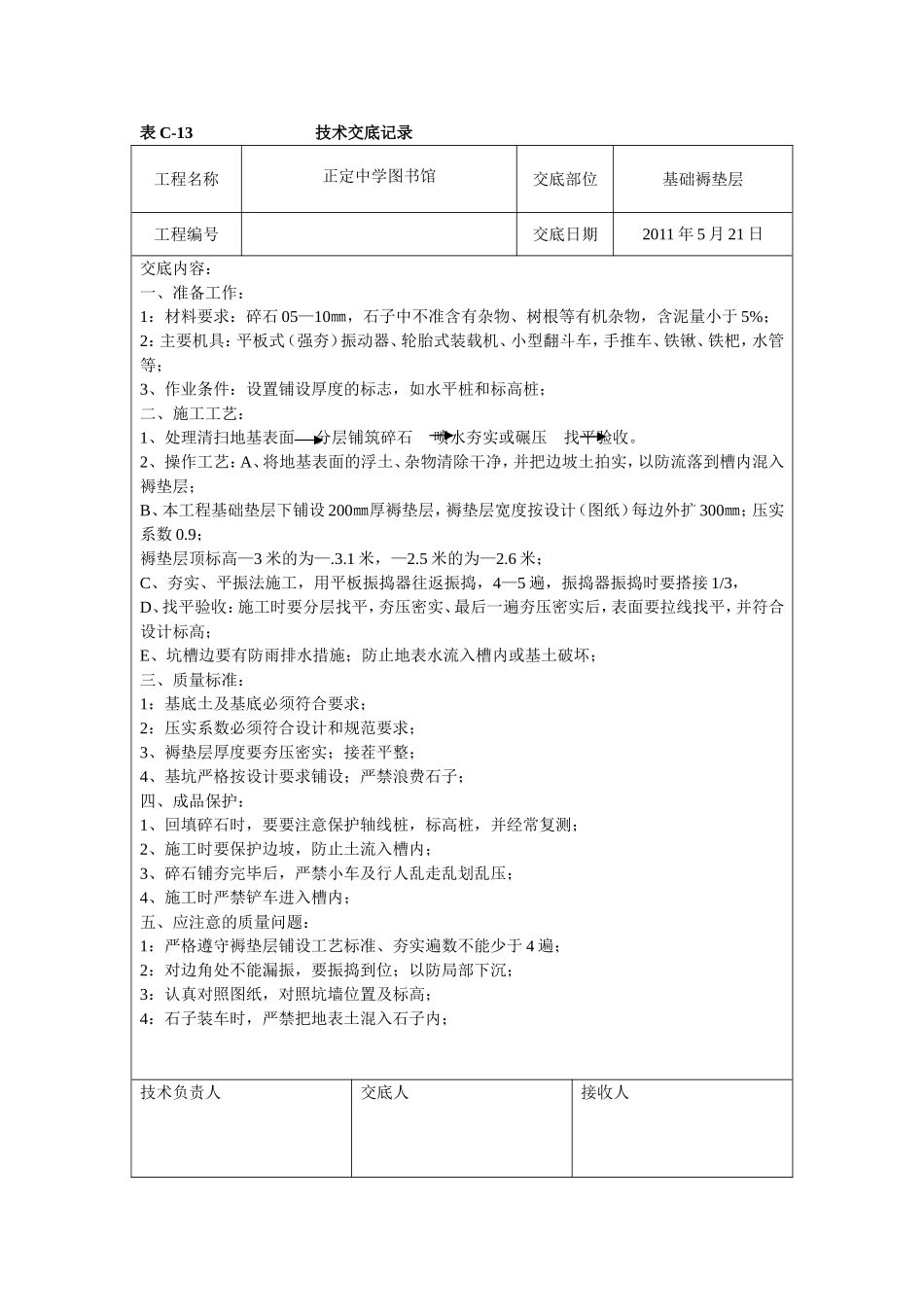

表C-13技术交底记录工程名称正定中学图书馆交底部位基础褥垫层工程编号交底日期2011年5月21日交底内容:一、准备工作:1:材料要求:碎石05—10㎜,石子中不准含有杂物、树根等有机杂物,含泥量小于5%;2:主要机具:平板式(强夯)振动器、轮胎式装载机、小型翻斗车,手推车、铁锹、铁杷,水管等;3、作业条件:设置铺设厚度的标志,如水平桩和标高桩;二、施工工艺:1、处理清扫地基表面分层铺筑碎石喷水夯实或碾压找平验收
2、操作工艺:A、将地基表面的浮土、杂物清除干净,并把边坡土拍实,以防流落到槽内混入褥垫层;B、本工程基础垫层下铺设200㎜厚褥垫层,褥垫层宽度按设计(图纸)每边外扩300㎜;压实系数0
9;褥垫层顶标高—3米的为—
5米的为—2

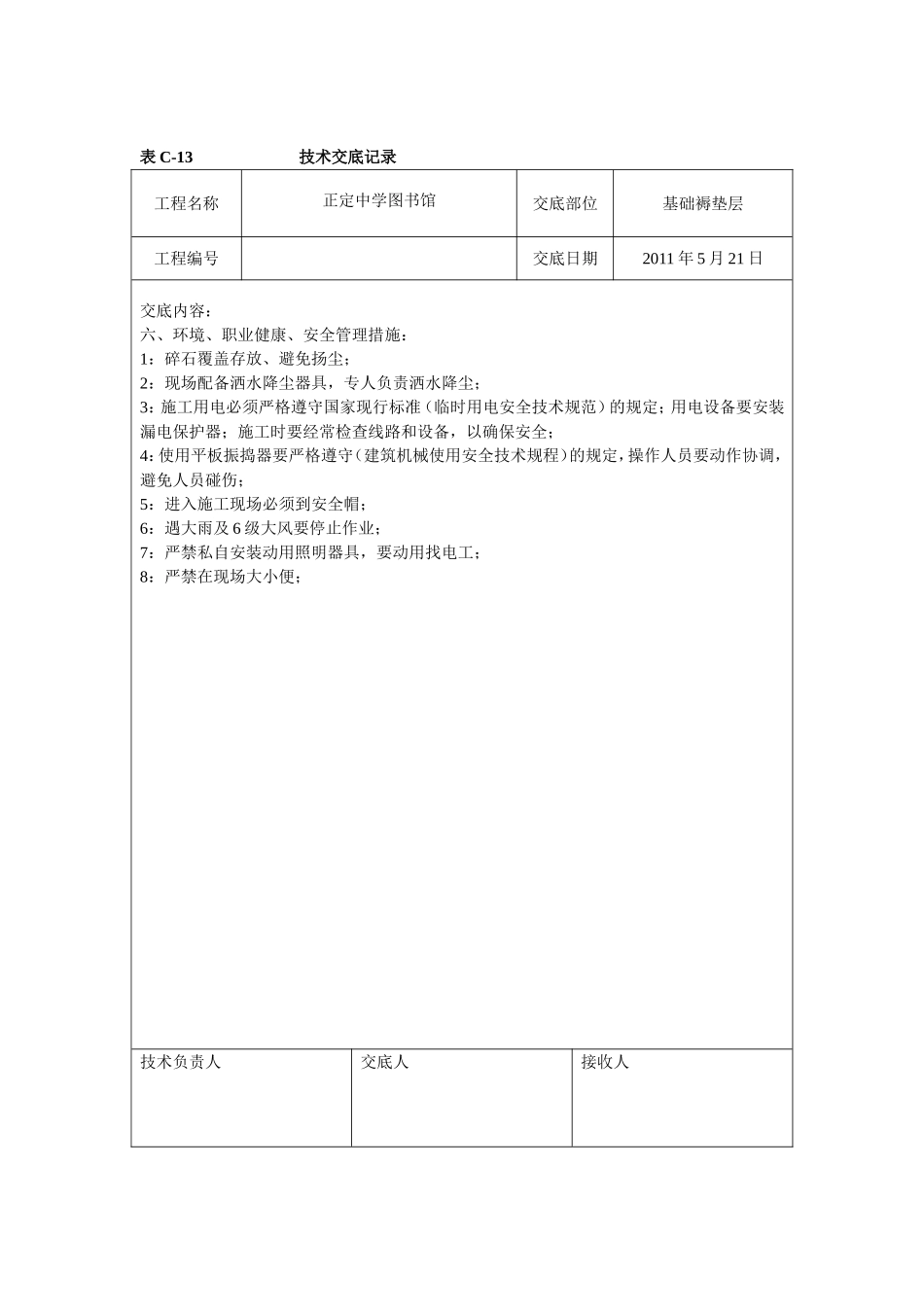

6米;C、夯实、平振法施工,用平板振捣器往返振捣,4—5遍,振捣器振捣时要搭接1/3,D、找平验收:施工时要分层找平,夯压密实、最后一遍夯压密实后,表面要拉线找平,并符合设计标高;E、坑槽边要有防雨排水措施;防止地表水流入槽内或基土破坏;三、质量标准:1:基底土及基底必须符合要求;2:压实系数必须符合设计和规范要求;3、褥垫层厚度要夯压密实;接茬平整;4、基坑严格按设计要求铺设;严禁浪费石子;四、成品保护:1、回填碎石时,要要注意保护轴线桩,标高桩,并经常复测;2、施工时要保护边坡,防止土流入槽内;3、碎石铺夯完毕后,严禁小车及行人乱走乱划乱压;4、施工时严禁铲车进入槽内;五、应注意的质量问题:1:严格遵守褥垫层铺设工艺标准、夯实遍数不能少于4遍;2:对边角处不能漏振,要振捣到位;以防局部下沉;3:认真对照图纸,对照坑墙位置及标高;4:石子装车时,严禁把地表土混入石子内;技术负责人交底人接收人表C-13技术交底记录工程名称正定中学图书馆交底部位基础褥垫层工程编号交底日期2011年5月21日交底内容:六、环境、职业健康、安
