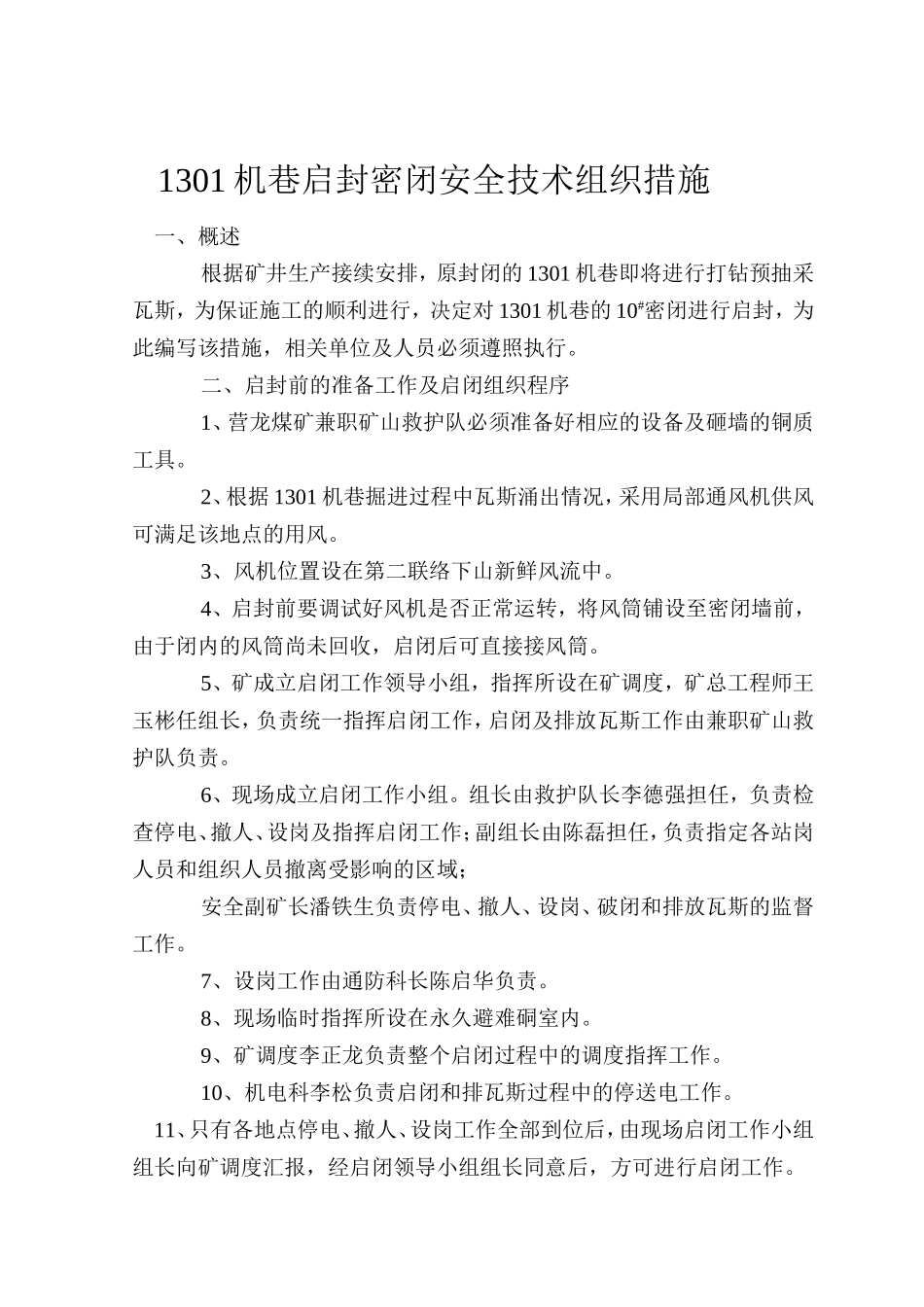

纳雍县营龙煤矿启封密闭安全技术措施2014年2月25日1301机巷启封密闭安全技术组织措施一、概述根据矿井生产接续安排,原封闭的1301机巷即将进行打钻预抽采瓦斯,为保证施工的顺利进行,决定对1301机巷的10#密闭进行启封,为此编写该措施,相关单位及人员必须遵照执行
二、启封前的准备工作及启闭组织程序1、营龙煤矿兼职矿山救护队必须准备好相应的设备及砸墙的铜质工具
2、根据1301机巷掘进过程中瓦斯涌出情况,采用局部通风机供风可满足该地点的用风
3、风机位置设在第二联络下山新鲜风流中
4、启封前要调试好风机是否正常运转,将风筒铺设至密闭墙前,由于闭内的风筒尚未回收,启闭后可直接接风筒
5、矿成立启闭工作领导小组,指挥所设在矿调度,矿总工程师王玉彬任组长,负责统一指挥启闭工作,启闭及排放瓦斯工作由兼职矿山救护队负责
6、现场成立启闭工作小组
组长由救护队长李德强担任,负责检查停电、撤人、设岗及指挥启闭工作;副组长由陈磊担任,负责指定各站岗人员和组织人员撤离受影响的区域;安全副矿长潘铁生负责停电、撤人、设岗、破闭和排放瓦斯的监督工作
7、设岗工作由通防科长陈启华负责
8、现场临时指挥所设在永久避难硐室内
9、矿调度李正龙负责整个启闭过程中的调度指挥工作
10、机电科李松负责启闭和排瓦斯过程中的停送电工作
11、只有各地点停电、撤人、设岗工作全部到位后,由现场启闭工作小组组长向矿调度汇报,经启闭领导小组组长同意后,方可进行启闭工作

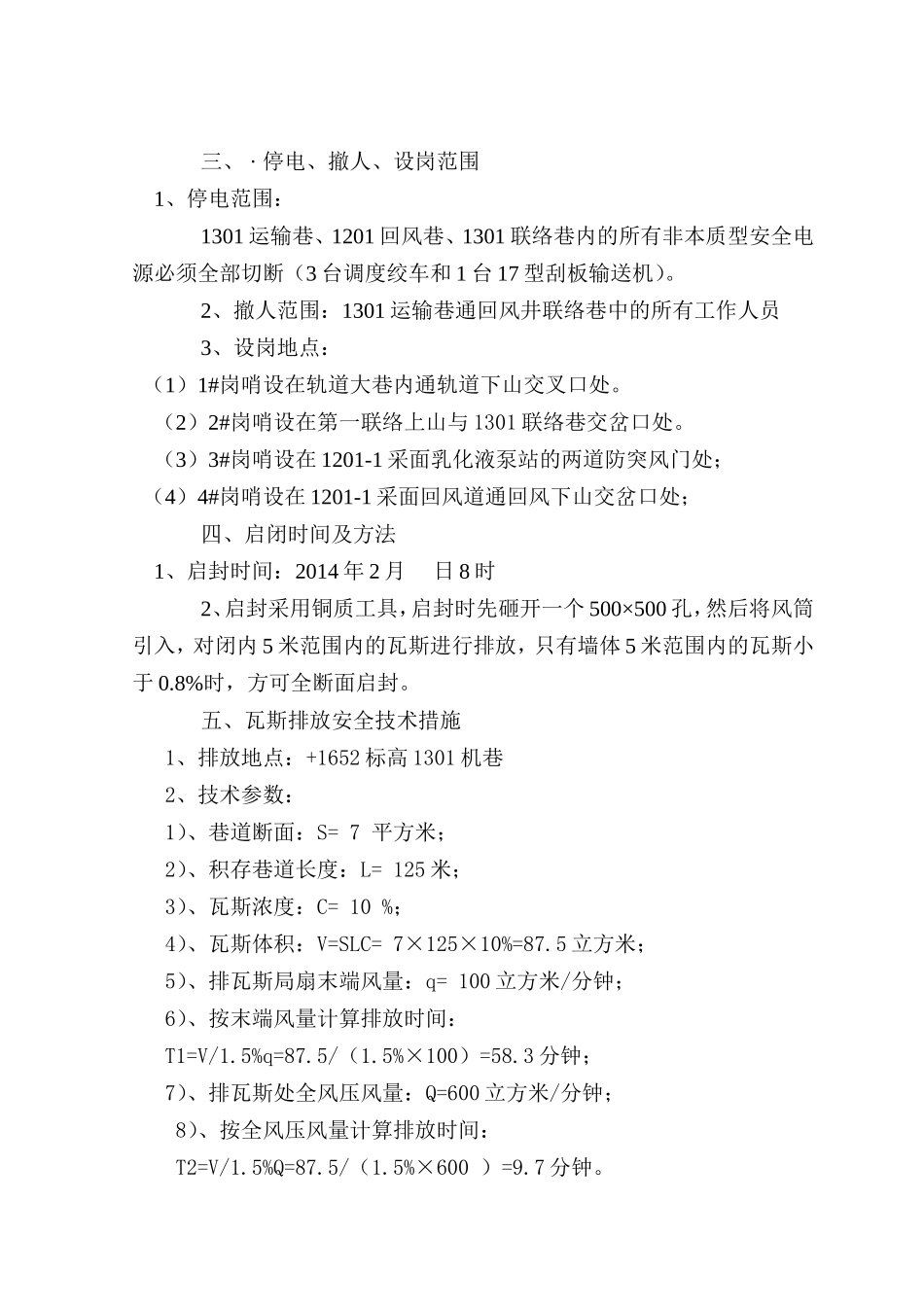

三、·停电、撤人、设岗范围1、停电范围:1301运输巷、1201回风巷、1301联络巷内的所有非本质型安全电源必须全部切断(3台调度绞车和1台17型刮板输送机)
2、撤人范围:1301运输巷通回风井联络巷中的所有工作人员3、设岗地点:(1)1#岗哨设在轨道大巷内通轨道下山交叉口处
(2)2#岗哨设在第一联络上山与1301联络巷交岔口处
(3)3#岗哨设
