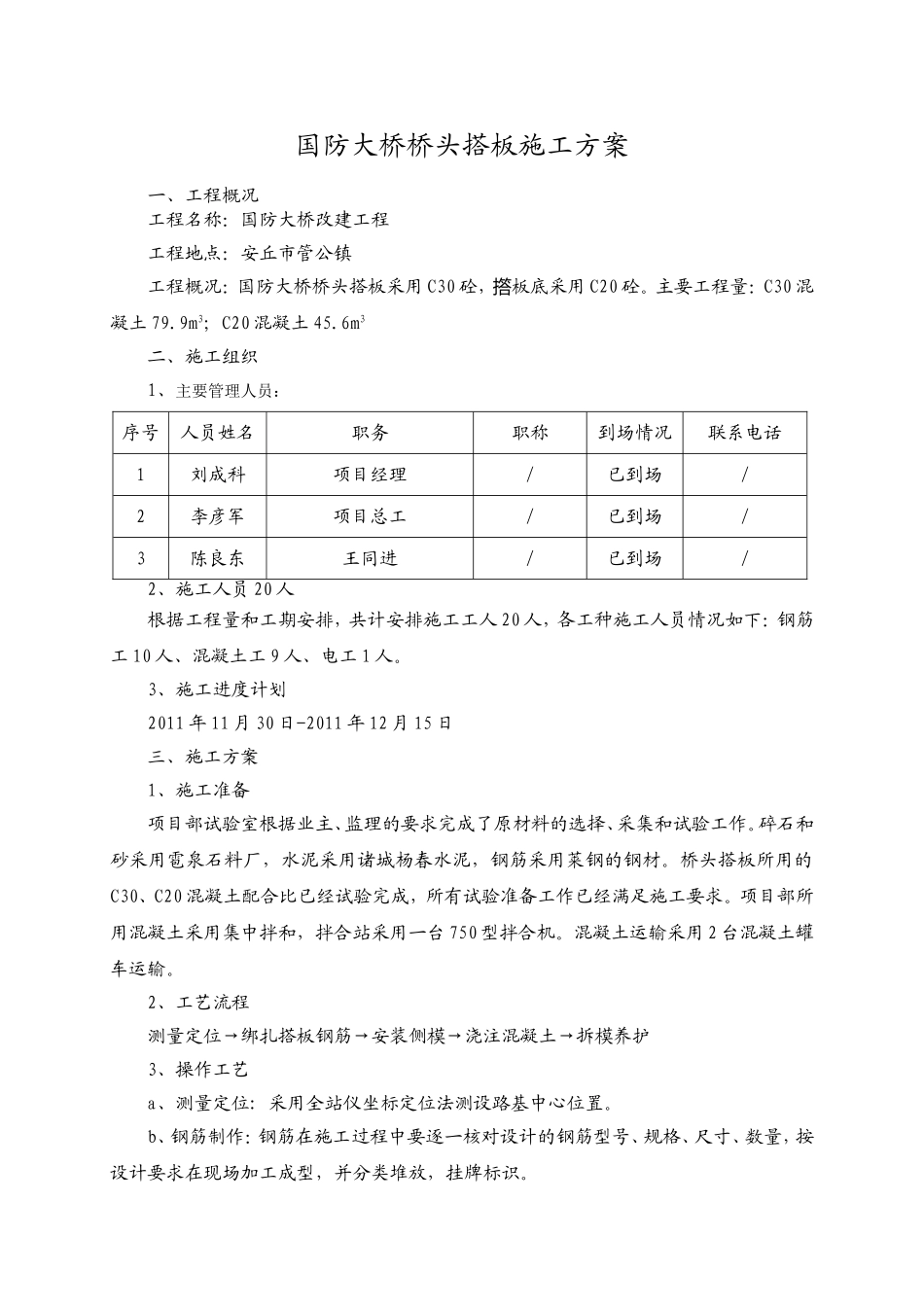

国防大桥桥头搭板施工方案一、工程概况工程名称:国防大桥改建工程工程地点:安丘市管公镇工程概况:国防大桥桥头搭板采用C30砼,板底采用撘C20砼
主要工程量:C30混凝土79
9m3;C20混凝土45
6m3二、施工组织1、主要管理人员:序号人员姓名职务职称到场情况联系电话1刘成科项目经理/已到场/2李彦军项目总工/已到场/3陈良东王同进/已到场/2、施工人员20人根据工程量和工期安排,共计安排施工工人20人,各工种施工人员情况如下:钢筋工10人、混凝土工9人、电工1人
3、施工进度计划2011年11月30日-2011年12月15日三、施工方案1、施工准备项目部试验室根据业主、监理的要求完成了原材料的选择、采集和试验工作
碎石和砂采用雹泉石料厂,水泥采用诸城杨春水泥,钢筋采用莱钢的钢材
桥头搭板所用的C30、C20混凝土配合比已经试验完成,所有试验准备工作已经满足施工要求
项目部所用混凝土采用集中拌和,拌合站采用一台750型拌合机
混凝土运输采用2台混凝土罐车运输
2、工艺流程测量定位→绑扎搭板钢筋→安装侧模→浇注混凝土→拆模养护3、操作工艺a、测量定位:采用全站仪坐标定位法测设路基中心位置
b、钢筋制作:钢筋在施工过程中要逐一核对设计的钢筋型号、规格、尺寸、数量,按设计要求在现场加工成型,并分类堆放,挂牌标识
C、钢筋绑扎要严格按图示规格、型号、数量、间距进行操作,作到横平竖直,间距准确
为使骨架有足够的刚度,采用绑扎、焊接相结合的方法施工,钢筋在绑扎前,用钢刷除去表面的铁锈
在浇注混凝土时不得使钢筋错位和变形,在安装钢筋时不能让钢筋沾上油污
钢筋接头采用搭接电弧焊(搭接长度大于等于5d),两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线一致,接头采用双面焊,焊缝长度不小于5d(d为钢筋直径),采用单面焊时,焊缝长度不小于10d(d为钢筋直径)
d、模板:模板采用钢模板
