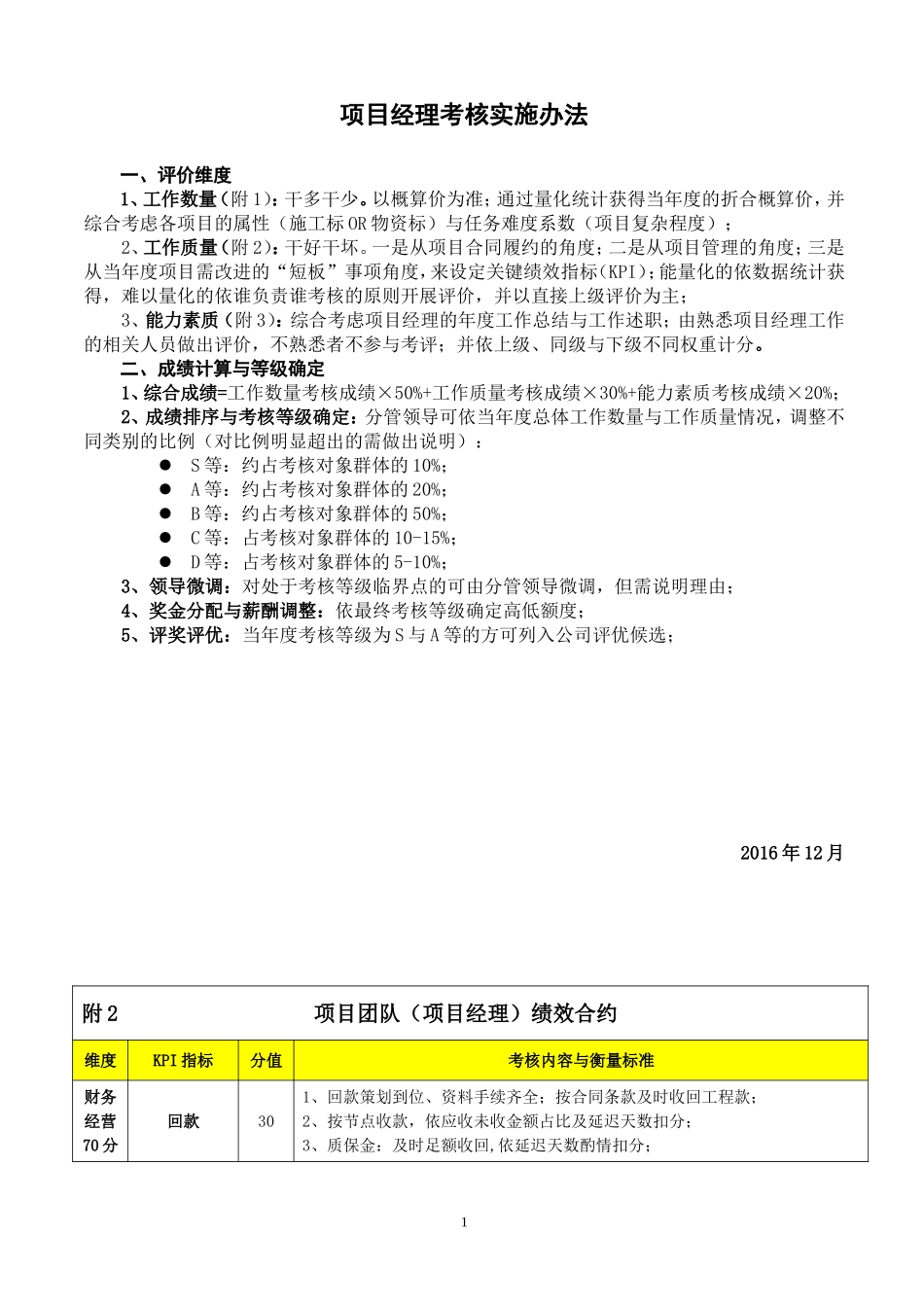

项目经理考核实施办法一、评价维度1、工作数量(附1):干多干少
以概算价为准;通过量化统计获得当年度的折合概算价,并综合考虑各项目的属性(施工标OR物资标)与任务难度系数(项目复杂程度);2、工作质量(附2):干好干坏
一是从项目合同履约的角度;二是从项目管理的角度;三是从当年度项目需改进的“短板”事项角度,来设定关键绩效指标(KPI);能量化的依数据统计获得,难以量化的依谁负责谁考核的原则开展评价,并以直接上级评价为主;3、能力素质(附3):综合考虑项目经理的年度工作总结与工作述职;由熟悉项目经理工作的相关人员做出评价,不熟悉者不参与考评;并依上级、同级与下级不同权重计分

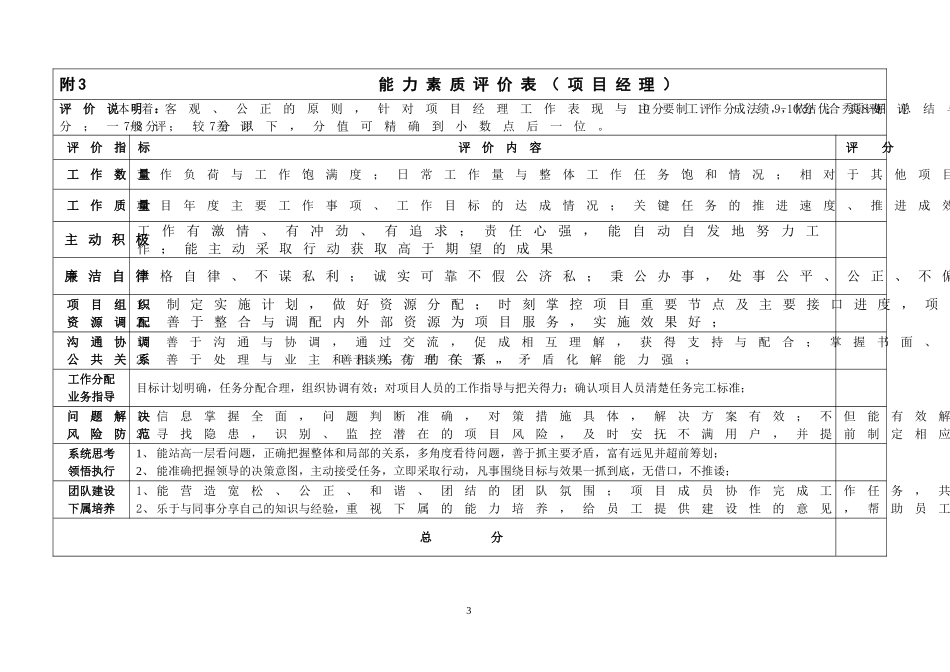

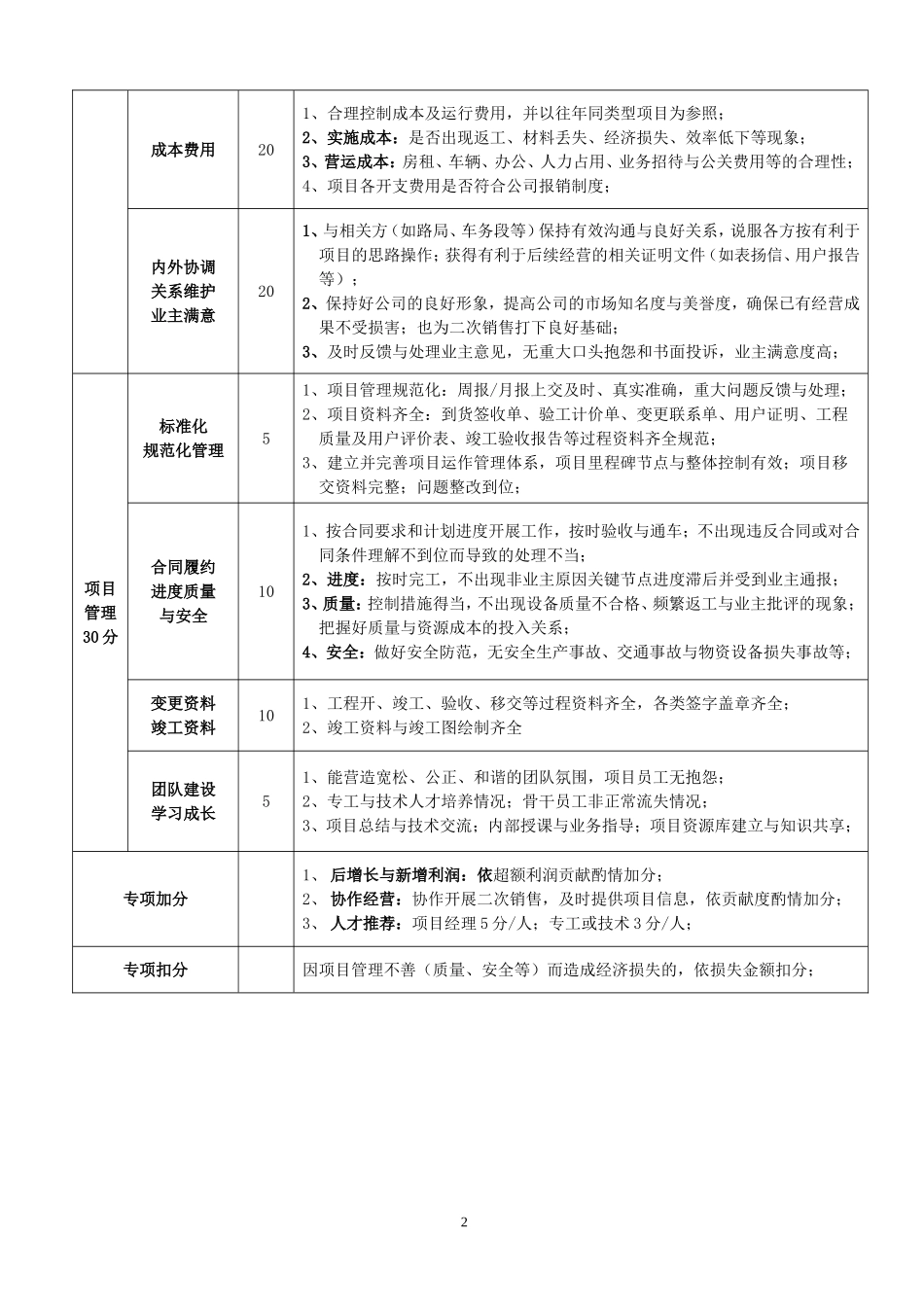

二、成绩计算与等级确定1、综合成绩=工作数量考核成绩×50%+工作质量考核成绩×30%+能力素质考核成绩×20%;2、成绩排序与考核等级确定:分管领导可依当年度总体工作数量与工作质量情况,调整不同类别的比例(对比例明显超出的需做出说明):S等:约占考核对象群体的10%;A等:约占考核对象群体的20%;B等:约占考核对象群体的50%;C等:占考核对象群体的10-15%;D等:占考核对象群体的5-10%;3、领导微调:对处于考核等级临界点的可由分管领导微调,但需说明理由;4、奖金分配与薪酬调整:依最终考核等级确定高低额度;5、评奖评优:当年度考核等级为S与A等的方可列入公司评优候选;2016年12月附2项目团队(项目经理)绩效合约维度KPI指标分值考核内容与衡量标准财务经营70分回款301、回款策划到位、资料手续齐全;按合同条款及时收回工程款;2、按节点收款,依应收未收金额占比及延迟天数扣分;3、质保金:及时足额收回,依延迟天数酌情扣分;1成本费用201、合理控制成本及运行费用,并以往年同类型项目为参照;2、实施成本:是否出现返工、材料丢失、经济损失、效率低下等现象;3、营运成本:房租、车辆、办公
