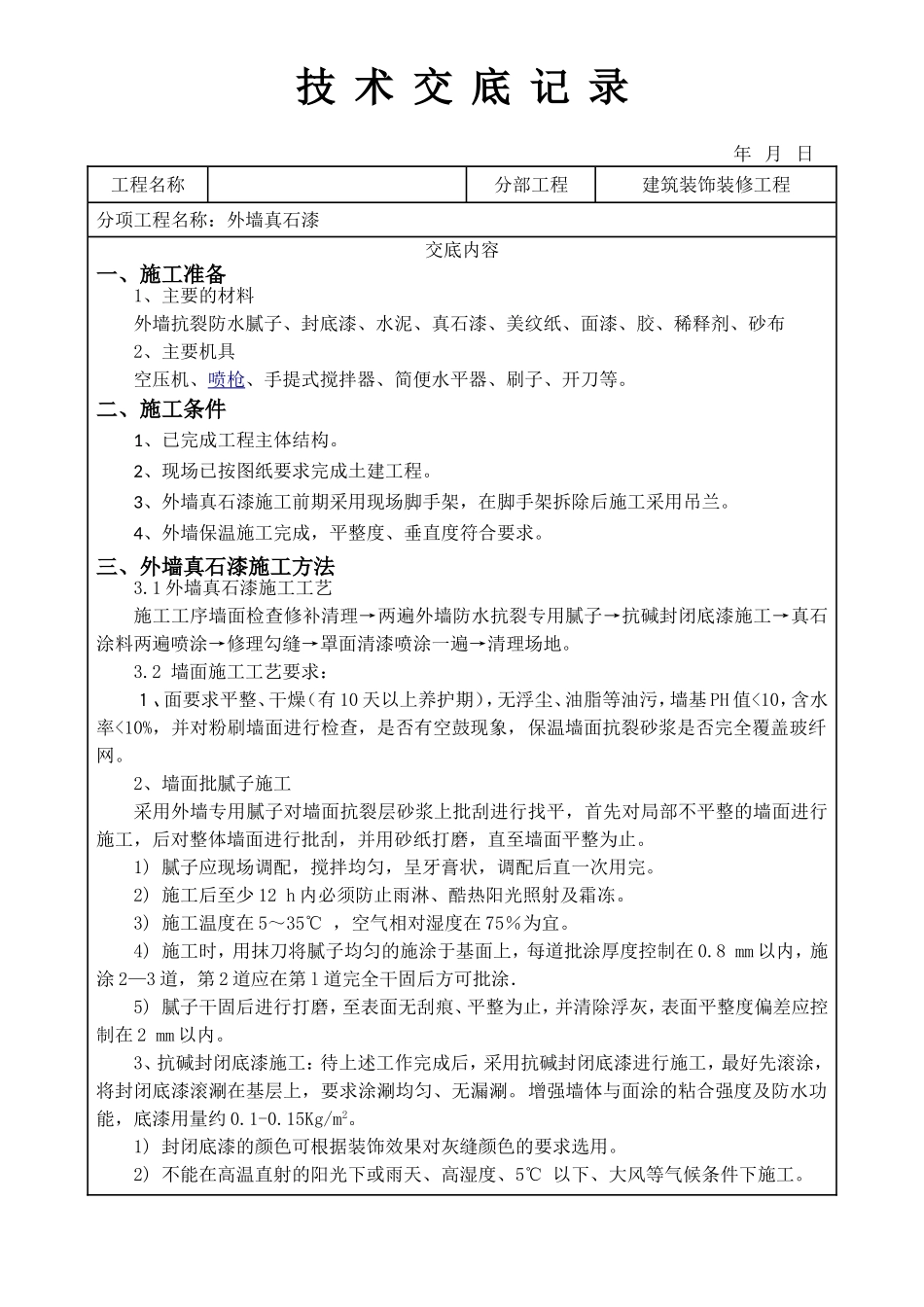

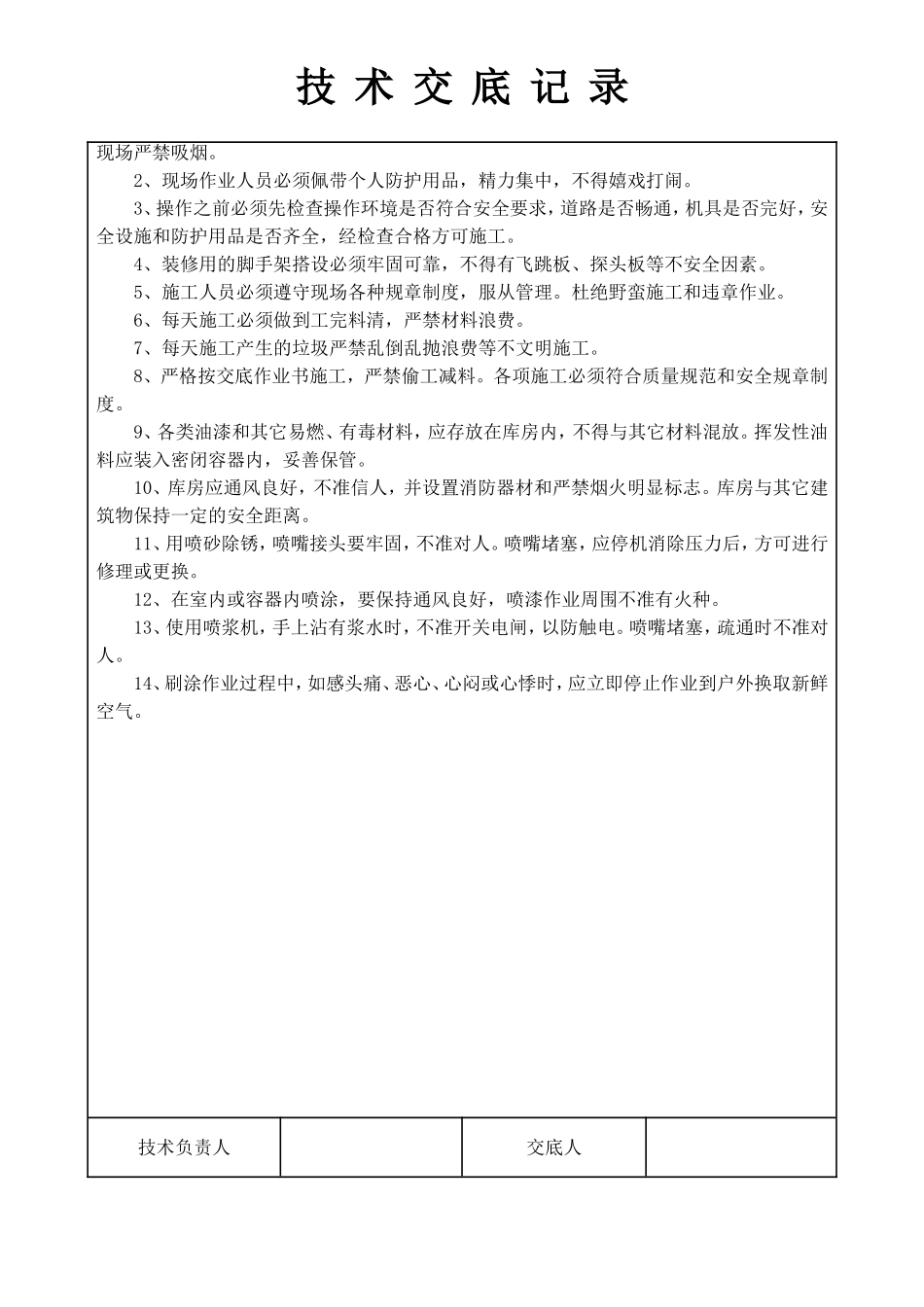

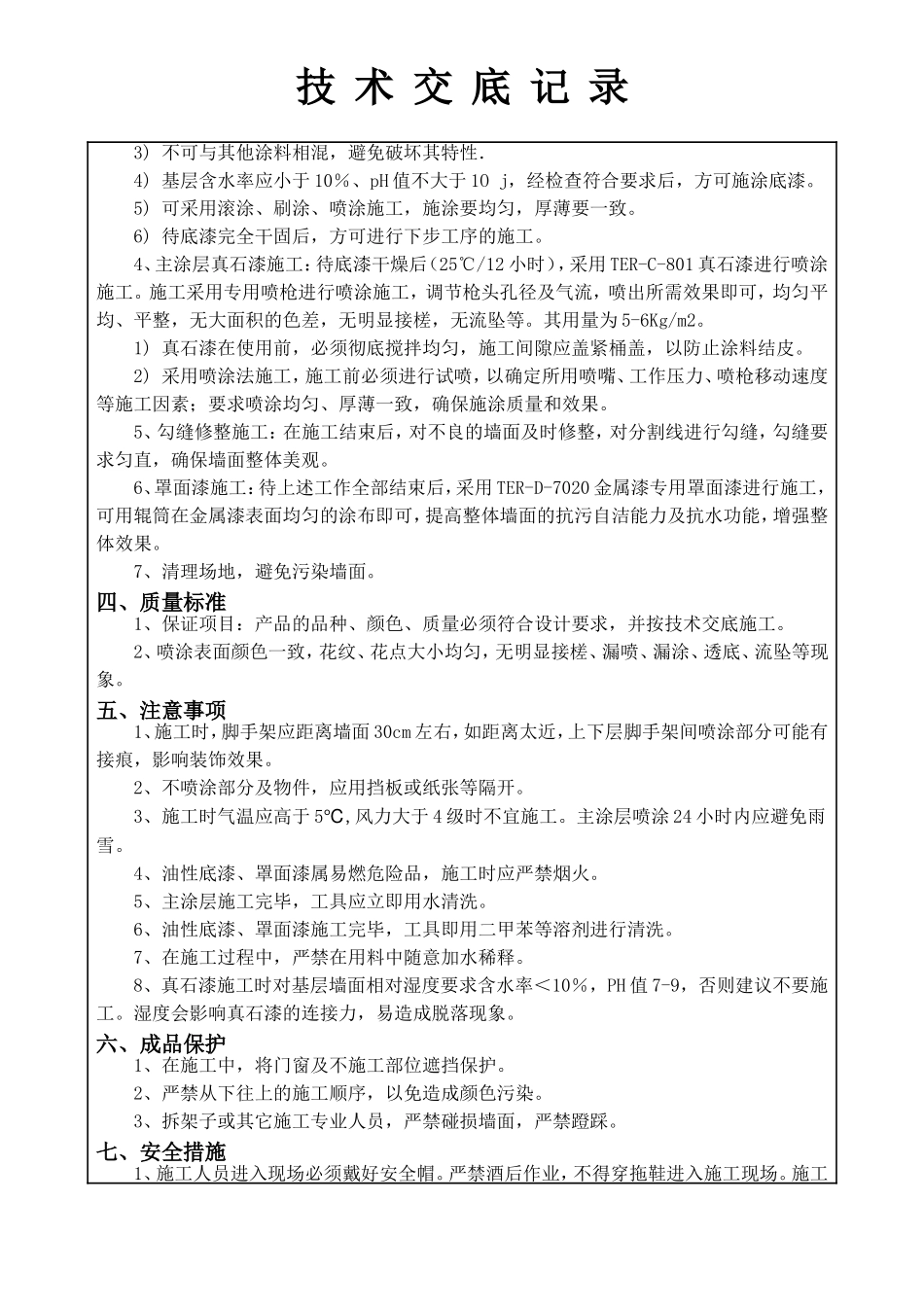

技术交底记录年月日工程名称分部工程建筑装饰装修工程分项工程名称:外墙真石漆交底内容一、施工准备1、主要的材料外墙抗裂防水腻子、封底漆、水泥、真石漆、美纹纸、面漆、胶、稀释剂、砂布2、主要机具空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等。二、施工条件1、已完成工程主体结构。2、现场已按图纸要求完成土建工程。3、外墙真石漆施工前期采用现场脚手架,在脚手架拆除后施工采用吊兰。4、外墙保温施工完成,平整度、垂直度符合要求。三、外墙真石漆施工方法3.1外墙真石漆施工工艺施工工序墙面检查修补清理→两遍外墙防水抗裂专用腻子→抗碱封闭底漆施工→真石涂料两遍喷涂→修理勾缝→罩面清漆喷涂一遍→清理场地。3.2墙面施工工艺要求:1、面要求平整、干燥(有10天以上养护期),无浮尘、油脂等油污,墙基PH值<10,含水率<10%,并对粉刷墙面进行检查,是否有空鼓现象,保温墙面抗裂砂浆是否完全覆盖玻纤网。2、墙面批腻子施工采用外墙专用腻子对墙面抗裂层砂浆上批刮进行找平,首先对局部不平整的墙面进行施工,后对整体墙面进行批刮,并用砂纸打磨,直至墙面平整为止。1)腻子应现场调配,搅拌均匀,呈牙膏状,调配后直一次用完。2)施工后至少12h内必须防止雨淋、酷热阳光照射及霜冻。3)施工温度在5~35℃,空气相对湿度在75%为宜。4)施工时,用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.8mm以内,施涂2—3道,第2道应在第l道完全干固后方可批涂.5)腻子干固后进行打磨,至表面无刮痕、平整为止,并清除浮灰,表面平整度偏差应控制在2mm以内。3、抗碱封闭底漆施工:待上述工作完成后,采用抗碱封闭底漆进行施工,最好先滚涂,将封闭底漆滚涮在基层上,要求涂涮均匀、无漏涮。增强墙体与面涂的粘合强度及防水功能,底漆用量约0.1-0.15Kg/m2。1)封闭底漆的颜色可根据装饰效果对灰缝颜色的要求选用。2)不能在高温直射的阳光下或雨天、高湿度、5℃以下、大风等气候条件下施工。技术交底记录3)不可与其他涂料相混,避免破坏其特性.4)基层含水率应小于10%、pH值不大于1Oj,经检查符合要求后,方可施涂底漆。5)可采用滚涂、刷涂、喷涂施工,施涂要均匀,厚薄要一致。6)待底漆完全干固后,方可进行下步工序的施工。4、主涂层真石漆施工:待底漆干燥后(25℃/12小时),采用TER-C-801真石漆进行喷涂施工。施工采用专用喷枪进行喷涂施工,调节枪头孔径及气流,喷出所需效果即可,均匀平均、平整,无大面积的色差,无明显接槎,无流坠等。其用量为5-6Kg/m2。1)真石漆在使用前,必须彻底搅拌均匀,施工间隙应盖紧桶盖,以防止涂料结皮。2)采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴、工作压力、喷枪移动速度等施工因素;要求喷涂均匀、厚薄一致,确保施涂质量和效果。5、勾缝修整施工:在施工结束后,对不良的墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。6、罩面漆施工:待上述工作全部结束后,采用TER-D-7020金属漆专用罩面漆进行施工,可用辊筒在金属漆表面均匀的涂布即可,提高整体墙面的抗污自洁能力及抗水功能,增强整体效果。7、清理场地,避免污染墙面。四、质量标准1、保证项目:产品的品种、颜色、质量必须符合设计要求,并按技术交底施工。2、喷涂表面颜色一致,花纹、花点大小均匀,无明显接槎、漏喷、漏涂、透底、流坠等现象。五、注意事项1、施工时,脚手架应距离墙面30cm左右,如距离太近,上下层脚手架间喷涂部分可能有接痕,影响装饰效果。2、不喷涂部分及物件,应用挡板或纸张等隔开。3、施工时气温应高于5℃,风力大于4级时不宜施工。主涂层喷涂24小时内应避免雨雪。4、油性底漆、罩面漆属易燃危险品,施工时应严禁烟火。5、主涂层施工完毕,工具应立即用水清洗。6、油性底漆、罩面漆施工完毕,工具即用二甲苯等溶剂进行清洗。7、在施工过程中,严禁在用料中随意加水稀释。8、真石漆施工时对基层墙面相对湿度要求含水率<10%,PH值7-9,否则建议不要施工。湿度会影响真石漆的连接力,易造成脱落现象。六、成品保护1、在施工中,将门窗及不施工部位遮挡保护。2、严禁从下往上的施工顺序,以免造成颜色污染...
