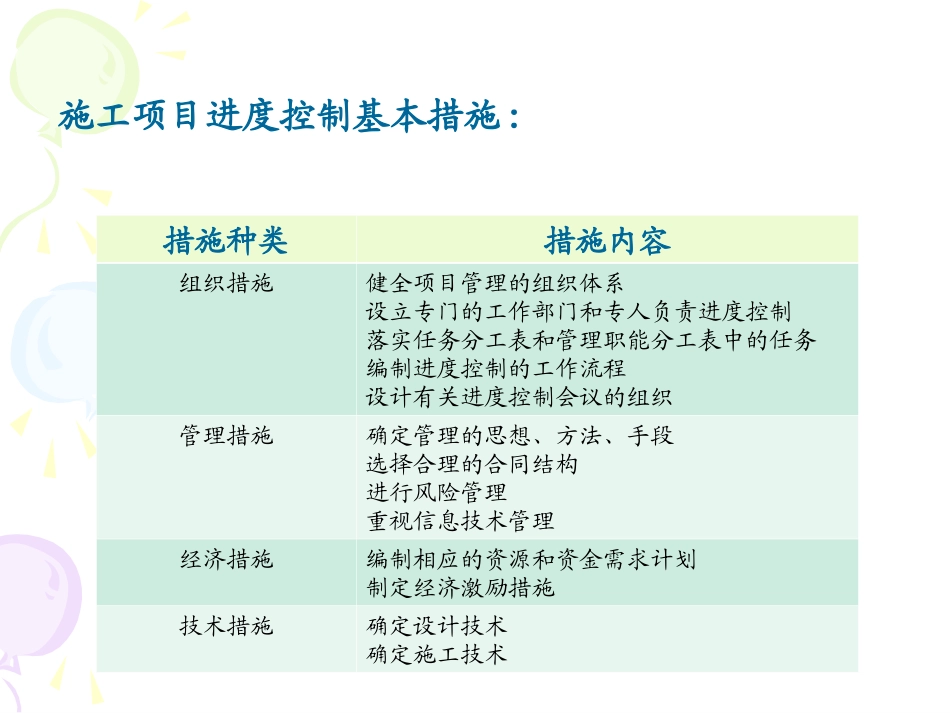

第五章工程项目进度实施控制第五章工程项目进度实施控制施工进度计划的编制施工进度控制的因素和措施施工进度计划的实施和检查施工进度计划的调整和总结施工项目进度控制基本措施:措施种类措施内容组织措施健全项目管理的组织体系设立专门的工作部门和专人负责进度控制落实任务分工表和管理职能分工表中的任务编制进度控制的工作流程设计有关进度控制会议的组织管理措施确定管理的思想、方法、手段选择合理的合同结构进行风险管理重视信息技术管理经济措施编制相应的资源和资金需求计划制定经济激励措施技术措施确定设计技术确定施工技术(一)施工项目进度计划的实施:工作程序:(二)施工项目进度计划的检查:◆工程量的完成情况◆工作时间的执行情况◆资源使用及与进度保证的情况◆前一次进度计划检查提出问题的整改情况工程项目进度监测系统工程项目进度监测系统一、进度计划实施中的监测过程(跟踪检查与调整)1.进度计划执行中的跟踪检查进度计划执行中的跟踪检查途径主要有(定期不定期)(1)定期收集进度报表资料
(进度报告等)(2)现场实地检查工程进展情况
(3)定期召开现场会议
2.实际进度数据的加工处理3.实际进度与计划进度的对比分析二、实际进度与计划进度的比较方法常用的进度比较方法有横道图、S形曲线、香蕉形曲线、前锋线、列表比较法等
(一)横道图比较法横道图比较法是指将项目实施过程中收集到的数据,经加工整理后直接用横道线平行绘于原计划的横道线处,进行实际进度与计划进度的比较方法
匀速进展横道图比较法匀速进展指的是项目进行中,单位时间完成的任务量是相等的
例如某工程项目基础工程的计划进度和截止到第9周末的实际进度如图7―2所示,其中细线条表示该工程计划进度,粗实线表示实际进度
从图中实际进度与计划进度的比较可以看出,到第9周末进行实际进度检查时,挖土方和做垫层两项工作已经完成;支模板按计划也应该完成,但实际只完成75%,任务量
