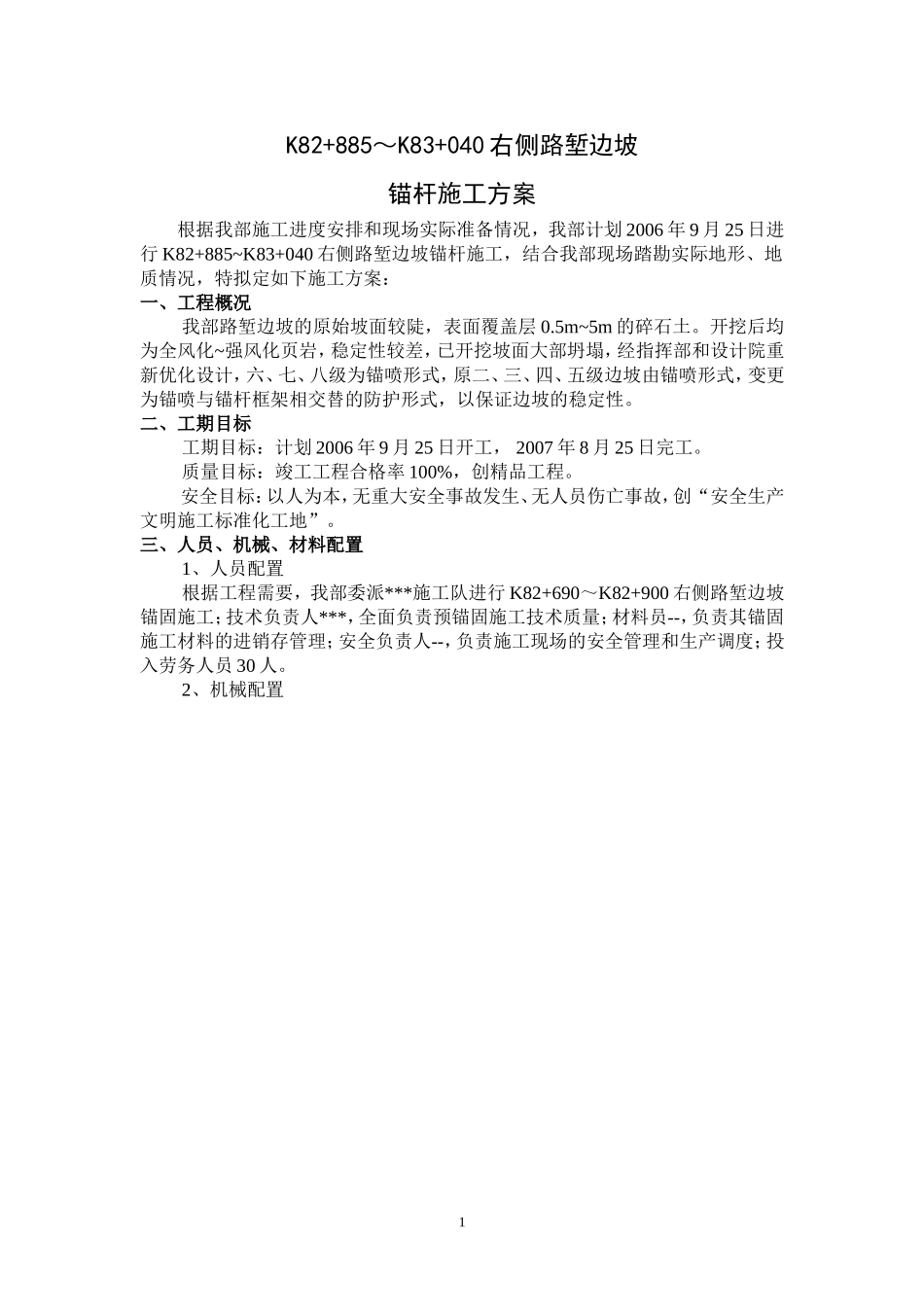

K82+885~K83+040右侧路堑边坡锚杆施工方案根据我部施工进度安排和现场实际准备情况,我部计划2006年9月25日进行K82+885~K83+040右侧路堑边坡锚杆施工,结合我部现场踏勘实际地形、地质情况,特拟定如下施工方案:一、工程概况我部路堑边坡的原始坡面较陡,表面覆盖层0
5m~5m的碎石土
开挖后均为全风化~强风化页岩,稳定性较差,已开挖坡面大部坍塌,经指挥部和设计院重新优化设计,六、七、八级为锚喷形式,原二、三、四、五级边坡由锚喷形式,变更为锚喷与锚杆框架相交替的防护形式,以保证边坡的稳定性
二、工期目标工期目标:计划2006年9月25日开工,2007年8月25日完工
质量目标:竣工工程合格率100%,创精品工程
安全目标:以人为本,无重大安全事故发生、无人员伤亡事故,创“安全生产文明施工标准化工地”
三、人员、机械、材料配置1、人员配置根据工程需要,我部委派***施工队进行K82+690~K82+900右侧路堑边坡锚固施工;技术负责人***,全面负责预锚固施工技术质量;材料员--,负责其锚固施工材料的进销存管理;安全负责人--,负责施工现场的安全管理和生产调度;投入劳务人员30人

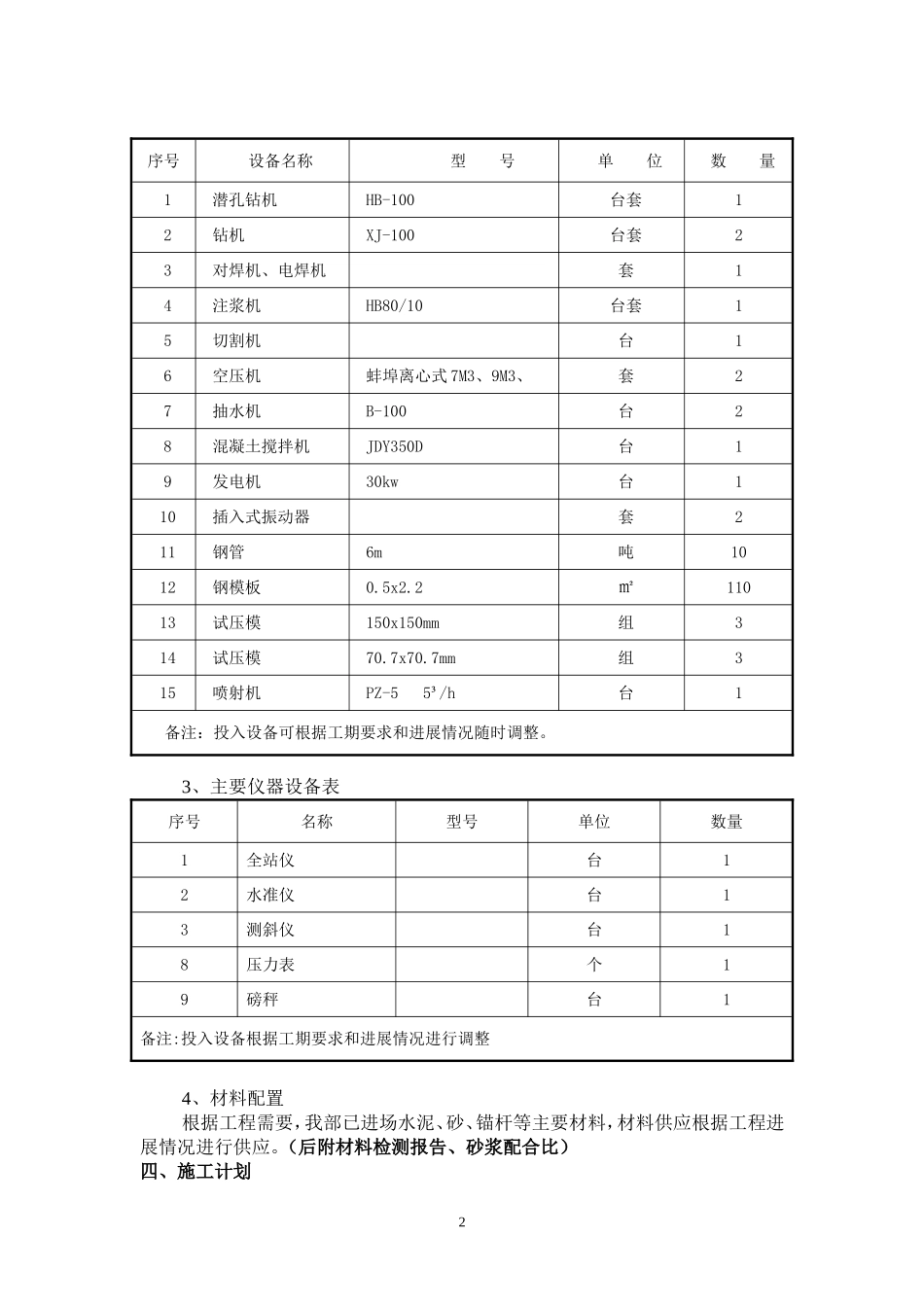

2、机械配置13、主要仪器设备表序号名称型号单位数量1全站仪台12水准仪台13测斜仪台18压力表个19磅秤台1备注:投入设备根据工期要求和进展情况进行调整4、材料配置根据工程需要,我部已进场水泥、砂、锚杆等主要材料,材料供应根据工程进展情况进行供应

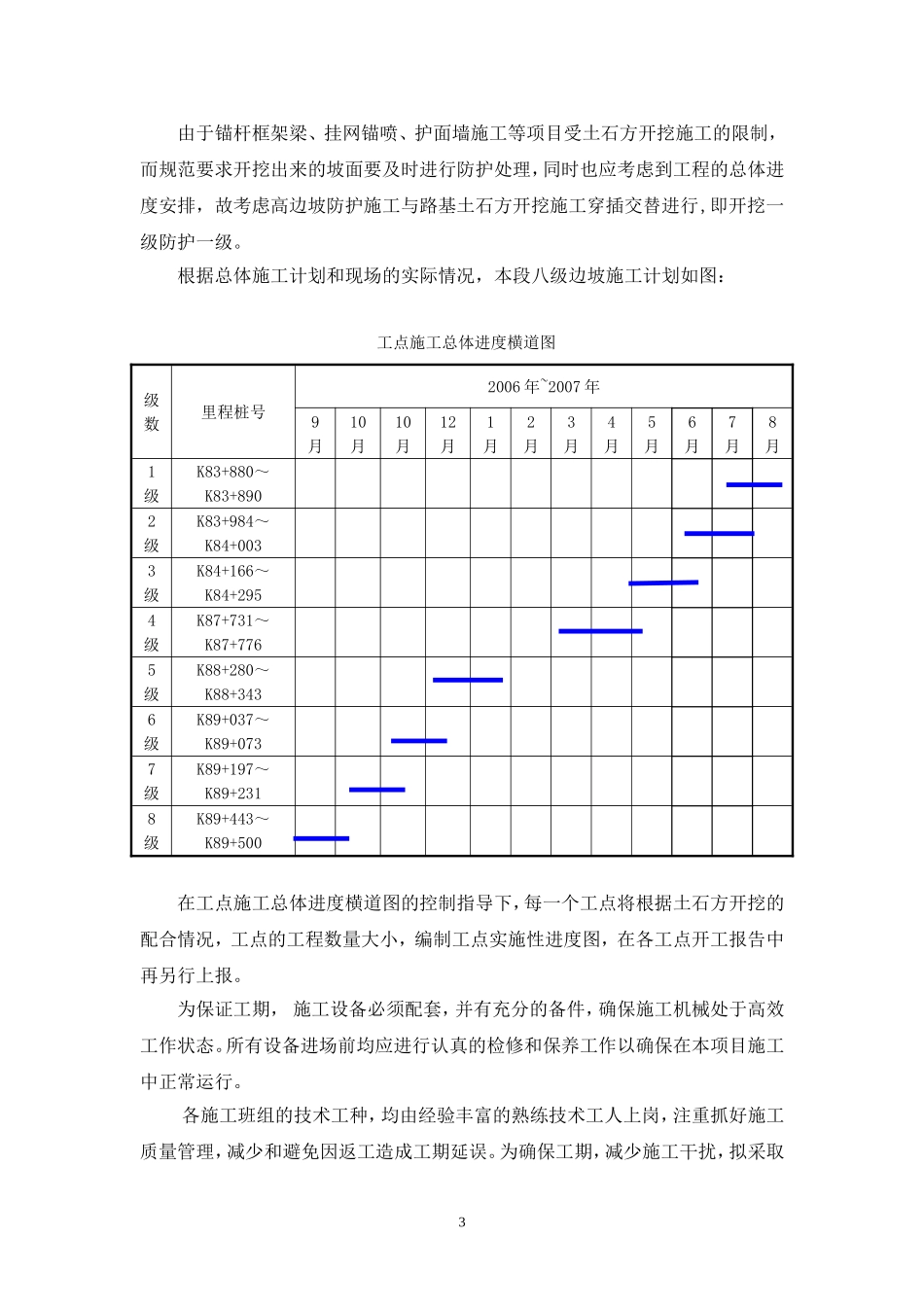

(后附材料检测报告、砂浆配合比)四、施工计划2序号设备名称型号单位数量1潜孔钻机HB-100台套12钻机XJ-100台套23对焊机、电焊机套14注浆机HB80/10台套15切割机台16空压机蚌埠离心式7M3、9M3、套27抽水机B-100台28混凝土搅拌机JDY350D台19发电机30kw台110插入式振动器套211钢管6m吨101
