绿化种植工程施工方案1施工前准备绿化工程必须按照批准的绿化工程设计及有关施工文件施工
施工单位同设计单位准备进行图纸会审及技术交底,施工人员应按设计图纸进行现场核对
根据设计要求对各施工队伍明确施工内容、范围,交叉工程协作与分工,准备施工过程中各项技术资料、表格
2施工步骤及主要施工方法场地移交及施工前准备加种植土及肥料安装灌溉系统平整场地种植乔木工程种植灌木工程种植地被工程铺设草皮工程场地清理竣工验收绿化保养期验收移交3场地移交清理杂物:清除绿化范围内原有建筑垃圾,按《园林绿化施工规范》对绿化范围内现有垃圾土(包括原园路垃圾、混凝土块、杂草层)进行清理
1绿地平整(绿地造形)绿地造形:绿地造形相当重要,造形的效果直接影响种绿化的层次感,此项工作是种植中的重点之一,具体措施如下:轮廓尺寸定位要准
根据设计要求采用方格网划出地形定出边脚轮廓线,撒上灰线后用人工抽沟挖出
确定薇丘脊点:根据土丘形成的自然规律和设计标高的要求确定脊点,用木桩打入作为控制依据

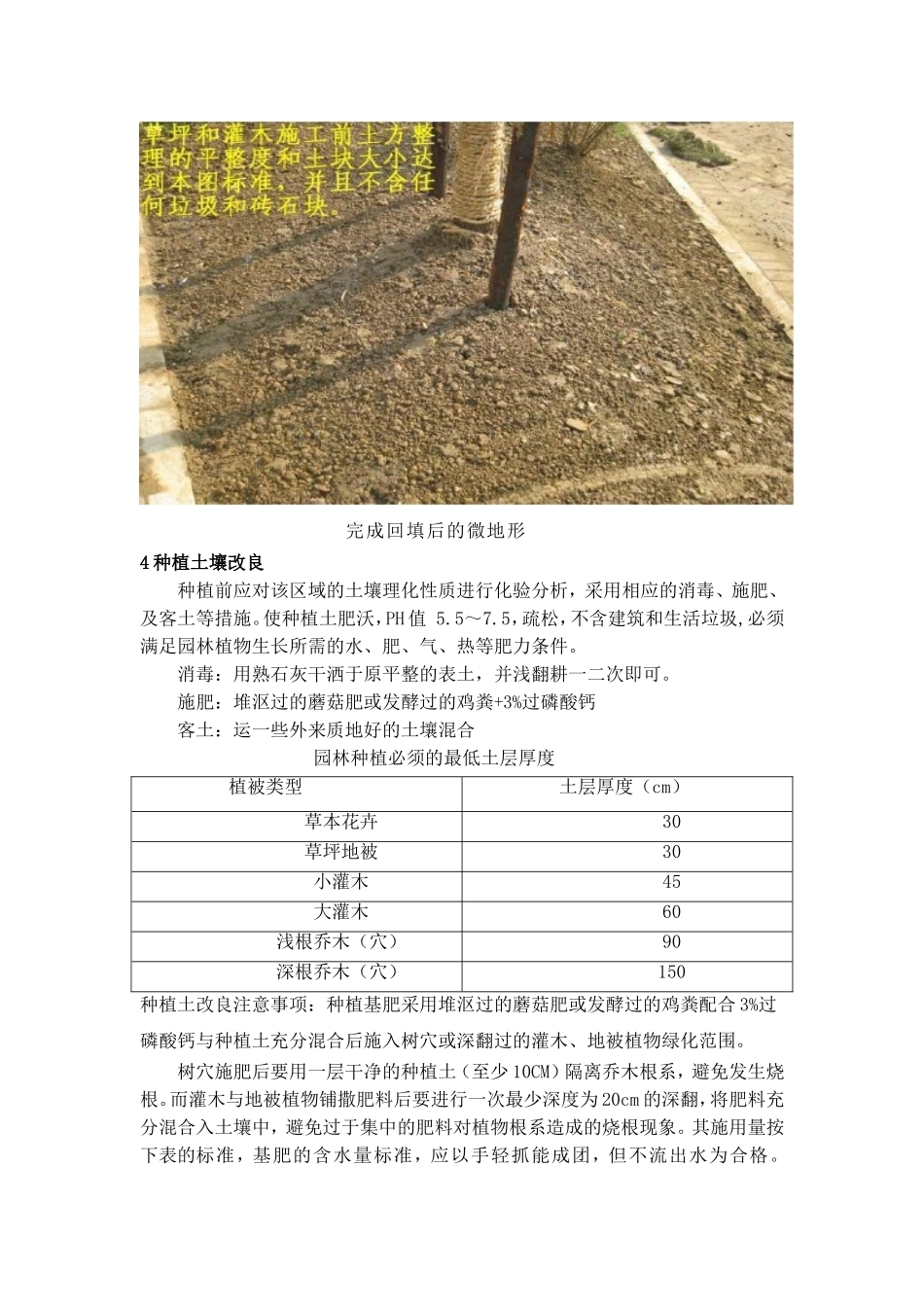

完成回填后的微地形4种植土壤改良种植前应对该区域的土壤理化性质进行化验分析,采用相应的消毒、施肥、及客土等措施
使种植土肥沃,PH值5
5,疏松,不含建筑和生活垃圾,必须满足园林植物生长所需的水、肥、气、热等肥力条件
消毒:用熟石灰干洒于原平整的表土,并浅翻耕一二次即可
施肥:堆沤过的蘑菇肥或发酵过的鸡粪+3%过磷酸钙客土:运一些外来质地好的土壤混合园林种植必须的最低土层厚度植被类型土层厚度(cm)草本花卉30草坪地被30小灌木45大灌木60浅根乔木(穴)90深根乔木(穴)150种植土改良注意事项:种植基肥采用堆沤过的蘑菇肥或发酵过的鸡粪配合3%过磷酸钙与种植土充分混合后施入树穴或深翻过的灌木、地被植物绿化范围
树穴施肥后要用一层干净的种植土(至少10CM)隔离乔木根系,避免发生烧根

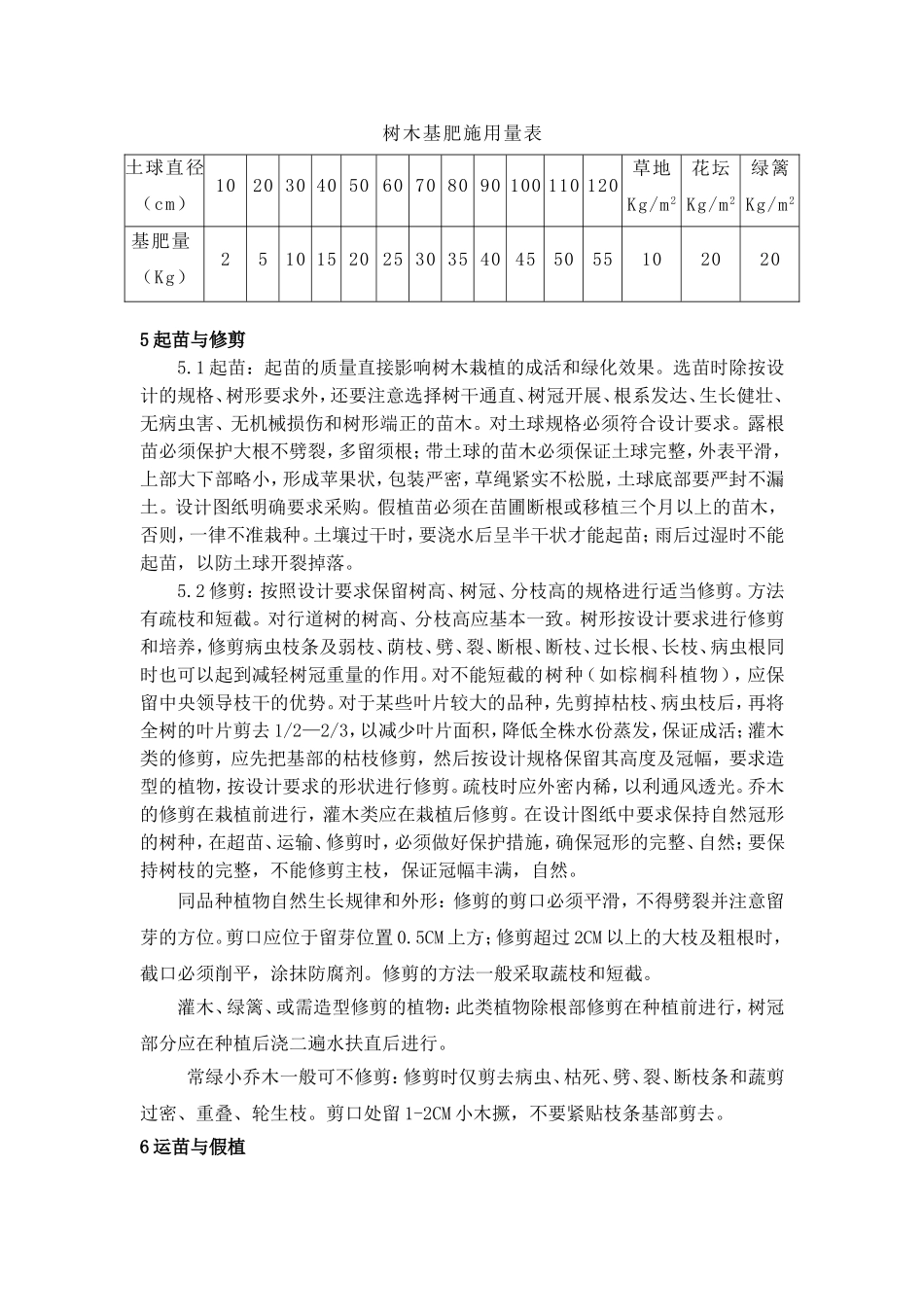

而灌木与地被植物铺撒肥料后要进
