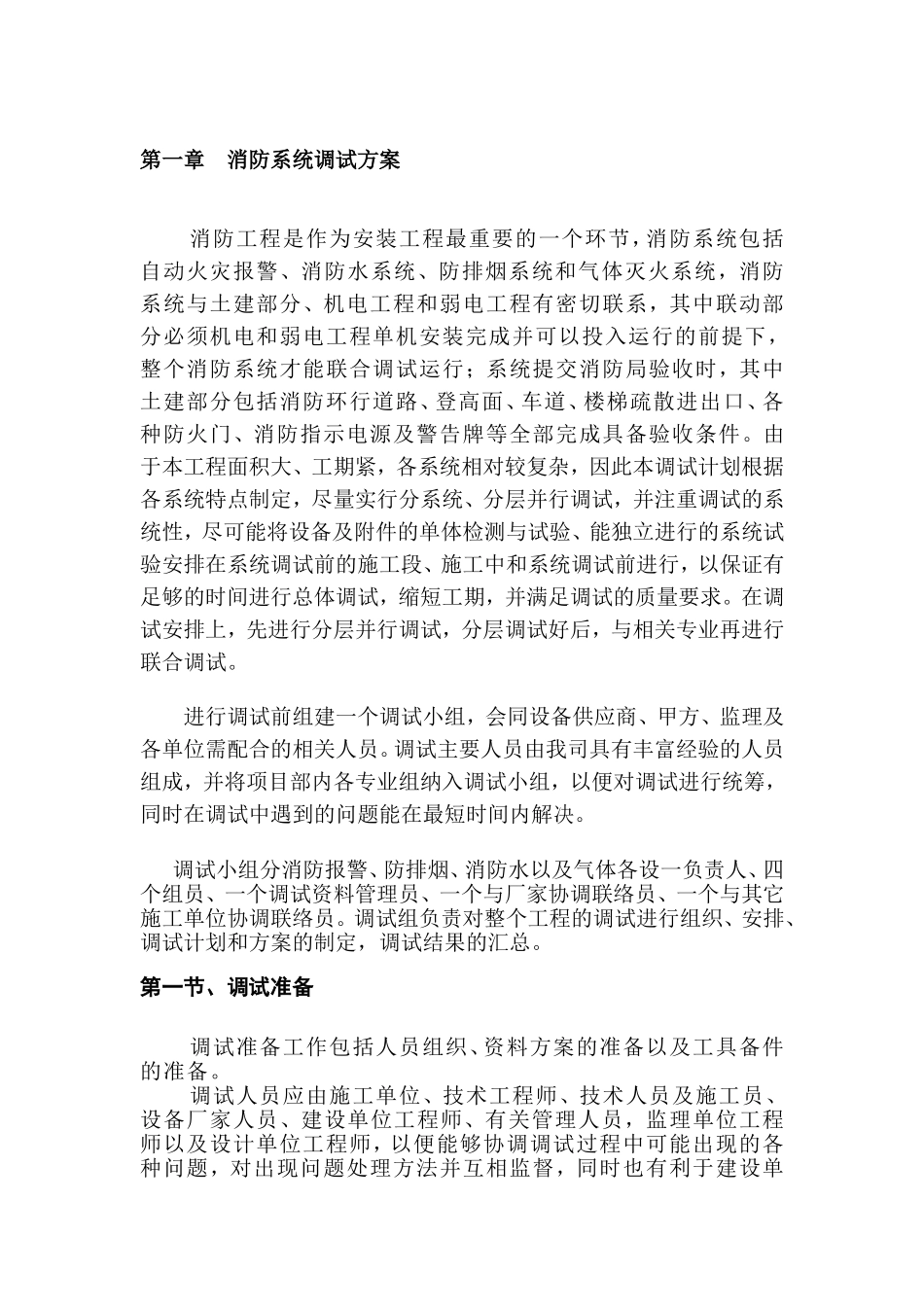

第一章消防系统调试方案消防工程是作为安装工程最重要的一个环节,消防系统包括自动火灾报警、消防水系统、防排烟系统和气体灭火系统,消防系统与土建部分、机电工程和弱电工程有密切联系,其中联动部分必须机电和弱电工程单机安装完成并可以投入运行的前提下,整个消防系统才能联合调试运行;系统提交消防局验收时,其中土建部分包括消防环行道路、登高面、车道、楼梯疏散进出口、各种防火门、消防指示电源及警告牌等全部完成具备验收条件
由于本工程面积大、工期紧,各系统相对较复杂,因此本调试计划根据各系统特点制定,尽量实行分系统、分层并行调试,并注重调试的系统性,尽可能将设备及附件的单体检测与试验、能独立进行的系统试验安排在系统调试前的施工段、施工中和系统调试前进行,以保证有足够的时间进行总体调试,缩短工期,并满足调试的质量要求
在调试安排上,先进行分层并行调试,分层调试好后,与相关专业再进行联合调试
进行调试前组建一个调试小组,会同设备供应商、甲方、监理及各单位需配合的相关人员
调试主要人员由我司具有丰富经验的人员组成,并将项目部内各专业组纳入调试小组,以便对调试进行统筹,同时在调试中遇到的问题能在最短时间内解决
调试小组分消防报警、防排烟、消防水以及气体各设一负责人、四个组员、一个调试资料管理员、一个与厂家协调联络员、一个与其它施工单位协调联络员
调试组负责对整个工程的调试进行组织、安排、调试计划和方案的制定,调试结果的汇总
第一节、调试准备调试准备工作包括人员组织、资料方案的准备以及工具备件的准备
调试人员应由施工单位、技术工程师、技术人员及施工员、设备厂家人员、建设单位工程师、有关管理人员,监理单位工程师以及设计单位工程师,以便能够协调调试过程中可能出现的各种问题,对出现问题处理方法并互相监督,同时也有利于建设单位人员熟悉系统功能,为顺利移交打基础

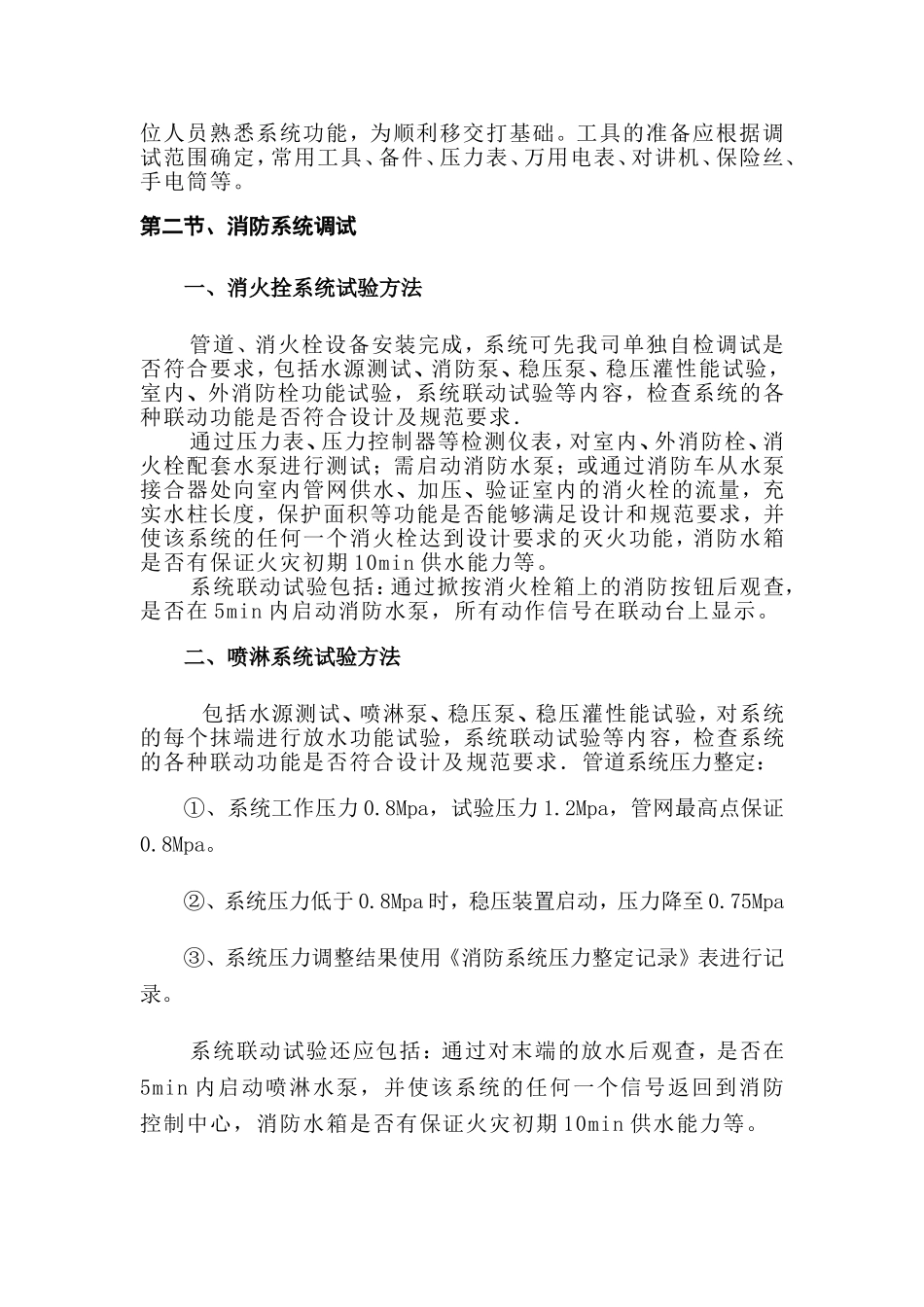

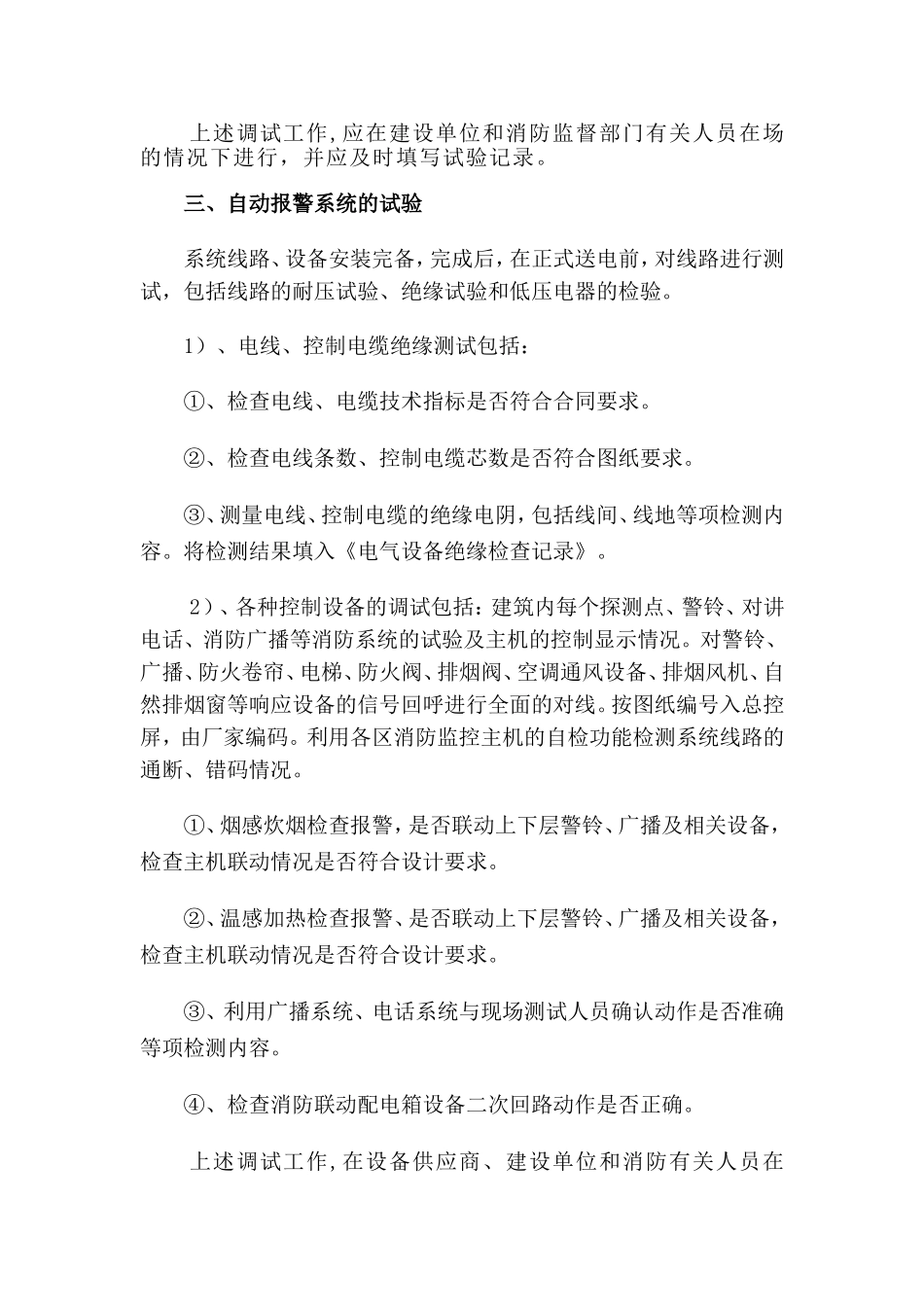

工具的准备应根据调试范围确定,常用工具、备件、压
