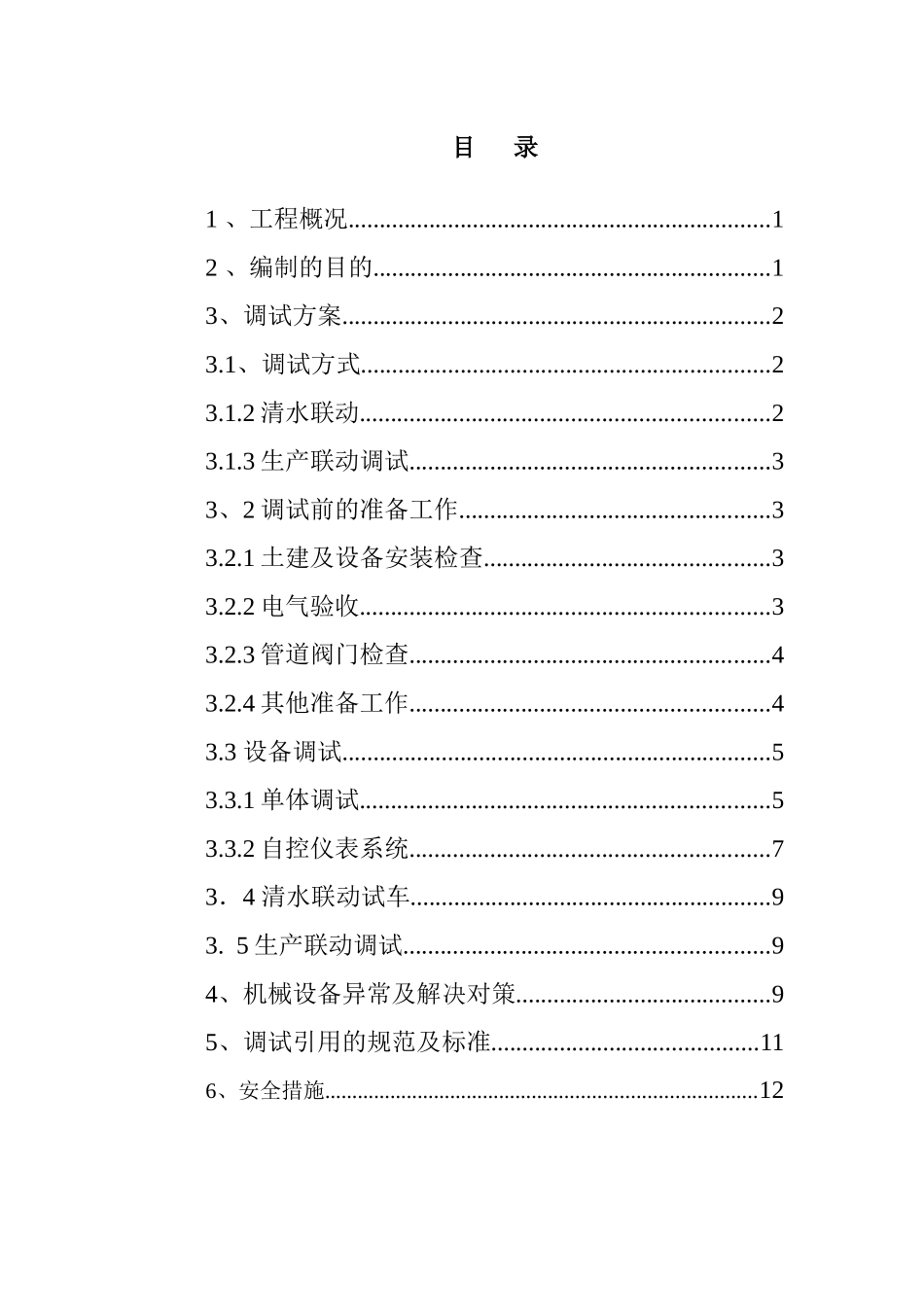

赤道几内亚马拉博市污水提升泵站调试方案编制审核批准陕西建工集团设备安装工程有限公司2012-8-18目录1、工程概况....................................................................12、编制的目的................................................................13、调试方案.....................................................................23.1、调试方式..................................................................23.1.2清水联动..................................................................23.1.3生产联动调试..........................................................33、2调试前的准备工作..................................................33.2.1土建及设备安装检查..............................................33.2.2电气验收..................................................................33.2.3管道阀门检查..........................................................43.2.4其他准备工作..........................................................43.3设备调试.....................................................................53.3.1单体调试..................................................................53.3.2自控仪表系统..........................................................73.4清水联动试车..........................................................93.5生产联动调试...........................................................94、机械设备异常及解决对策.........................................95、调试引用的规范及标准...........................................116、安全措施...............................................................................121、工程概况本工程为赤道几内亚马拉博市城市污水管网及污水处理系统工程项目配套污水提升泵房。主要工程包括格栅井、水泵井、发动机房、配电房、油罐等构筑物。其中:土建安装施工工作已基本完成。2、编制的目的为确保施工质量和安全,降低工程造价,保证本工程项目达到国家有关施工验收规范的标准,特制定本工程项目调试运行方案。在单项设施试运行的基础上,进行整个工程的联合运行和验收。3、调试方案3.1、调试方式本工程的调试方案按设备调试(单项调试)、系统设备调试(清水联动调试、生产联动调试)顺序进行。在整个工程系统调试前,必须进行各单体设备的试车及构筑物的通水、试压试验。检查设备安装是否满足要求,包括相关电气安装、控制箱、管道阀门等配套设施是否合乎要求,并填写相关验收记录。经验收合格后,进行单机无负荷点动试车。试车成功,经相关人员确认后进入单机带负荷试车。如果发现问题,应找出原因,现场整改或调换至运行完全正常再进行系统设备调试。3.1.2清水联动在单体调试符合设计要求的基础上,按设计工艺的顺序和设计参数及生产要求,将所有单体设备和构筑物连续性地依次从头到尾进行清水联动试车。联动试车调试流程按设计图纸进行。如运行正常,经确认后则可进入生产联动调试;在调试过程中发现的问题,找出原因,现场即时调整至运行完为止。在清水试车同时对构筑物的抗压、抗渗进行试验,按照有关规定验收合格后进入联动调试:否则进行相应的措施现场进行修复至合乎要求为止。3.1.3生产联动调试清水联动试车正常经确认后,开通污水管道,使污水进入污水处理系统,进行系统工艺总调试。3、2调试前的准备工作3.2.1土建及设备安装检查(1)根据设计图纸,按工艺流程逐一检查,土建是否彻底完工、设备安装是否完好一致,如有不符之处.须立即整改.符合设计要求后方可进行单体调试.对所有阀门、仪器、仪表进行外观检查及手动开启,如有不灵活等现象就地即时检修。(2)对单项设备如格栅、螺旋输送机、闸板闸门、污水提升泵等在单体调试前安装完毕,并按照设计图纸和产品安装说明书检查其他安装情况是否合乎要求,必须做到各自运转正常,为工程系统设备调试作好准备。3.2.2电气验收...
