项目经理答辩大纲开场白:首先对总指挥部给予我单位参加本工程投标活动的机会表示感谢
一、个人简介(工作经历及业绩)二、工程概况本工程主要内容包含路基、站场、建筑及轨道工程
其中路基土石方25
5万m³(挖方以一二类土为主,填方以ABC组土为主),站场141
轨道线路铺设长7
519铺轨公里,新铺道岔36组
试车线和库外线采用碎石道床,库内线采用整体道床(包括立柱式检查坑和壁式检查坑)
22km试车线采用无缝线路

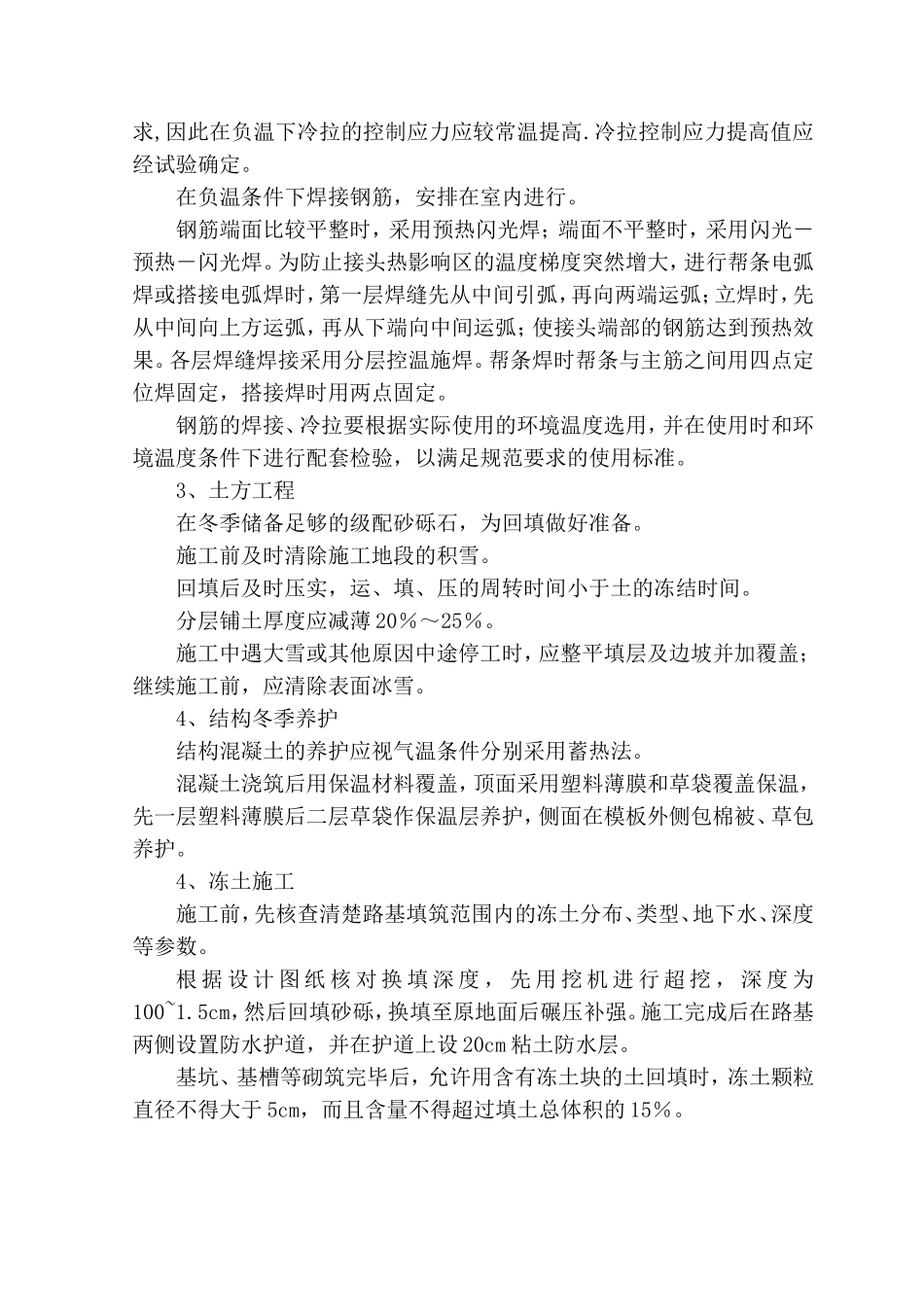

三、对本工程的理解1、工程重、难点多(交通组织及施工围挡、监控量测、钢轨铺设施工、无缝线路施工、新技术、新工艺、环保节能技术的应用、立柱式检查坑整体道床施工、道岔组铺设施工)都是重、难点工程
2、本工程工期紧任务重,尤其是土方和轨道工程工程量较大
四、施工总目标质量目标:合格
工期目标:确保按招标文件要求在2014年11月15日竣工
安全文明目标:杜绝伤亡事故,争创大连市样板工地
执行标准:执行国家、辽宁省、大连市现行安全生产文明施工验评标准
五、项目管理组织及人员配备集团公司设置局管项目经理部,项目经理部设项目经理1名,项目副经理2名,技术负责人1名,项目经理部设“六部一室”,下设站场作业队、房建作业队、装修作业队、轨道作业队及综合作业队共五个专业作业队
劳动力配备主要有管理人员、技术人员、测量人员、试验人员、各专业技术工种、后勤(包括医务)人员等,管理人员和技术人员均有大、中专以上学历,并具有房建、轨道工程施工管理经验,技术工人都有技术等级证书,普通工人均经培训考核后持证上岗
六、总体施工顺序及主要施工方案本工程计划分为路基工区,建筑工区,轨道工区
路基工程采用大型机械化配套设备并辅以小型配套机具,分段“大平行、小流水”组织施工

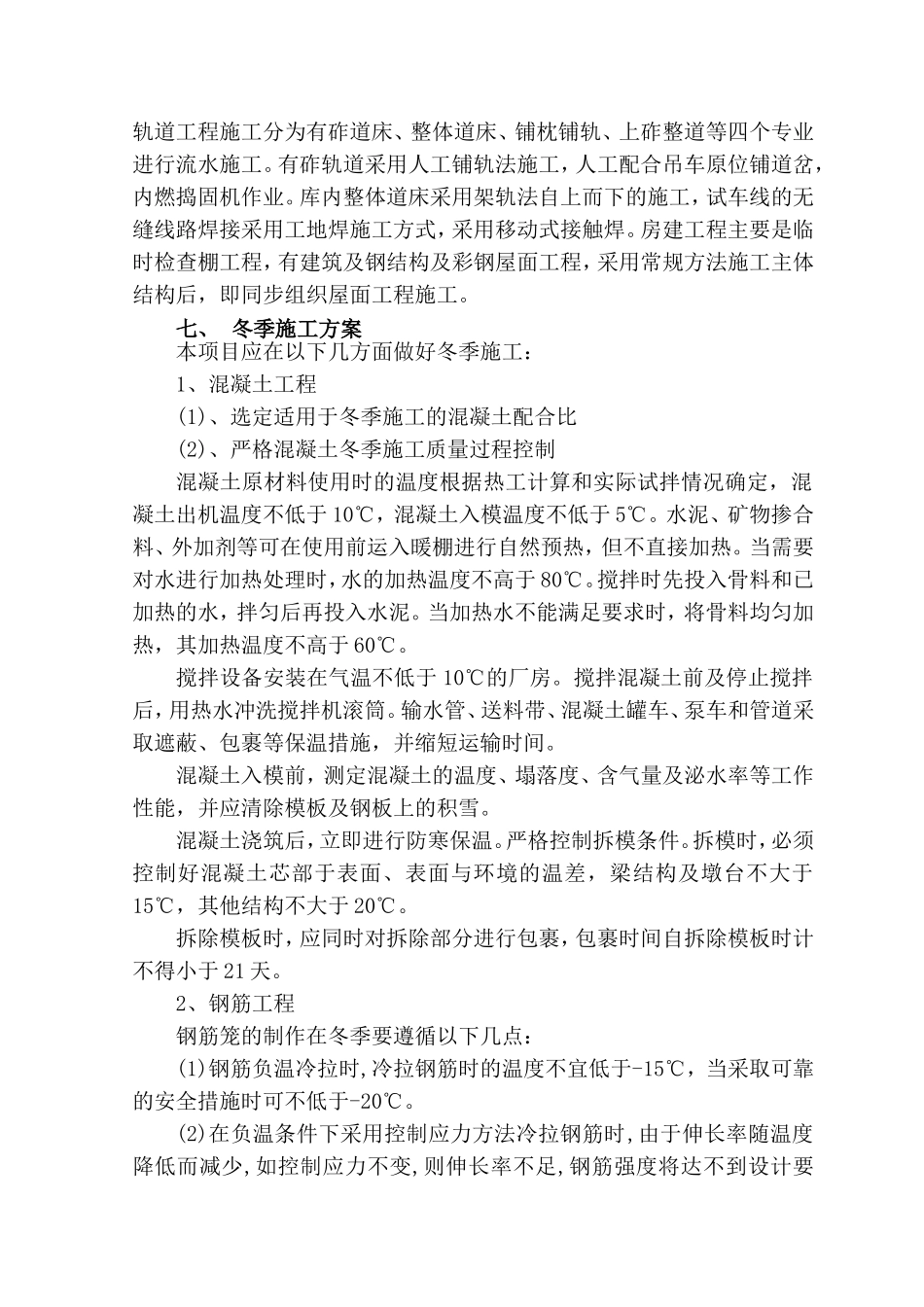

站场主要是路基、轨道工程及小规模建筑工程,路基采用机械化施工;轨道工程施工分为有砟道床、整体道床、铺枕铺轨、上砟整道等四
