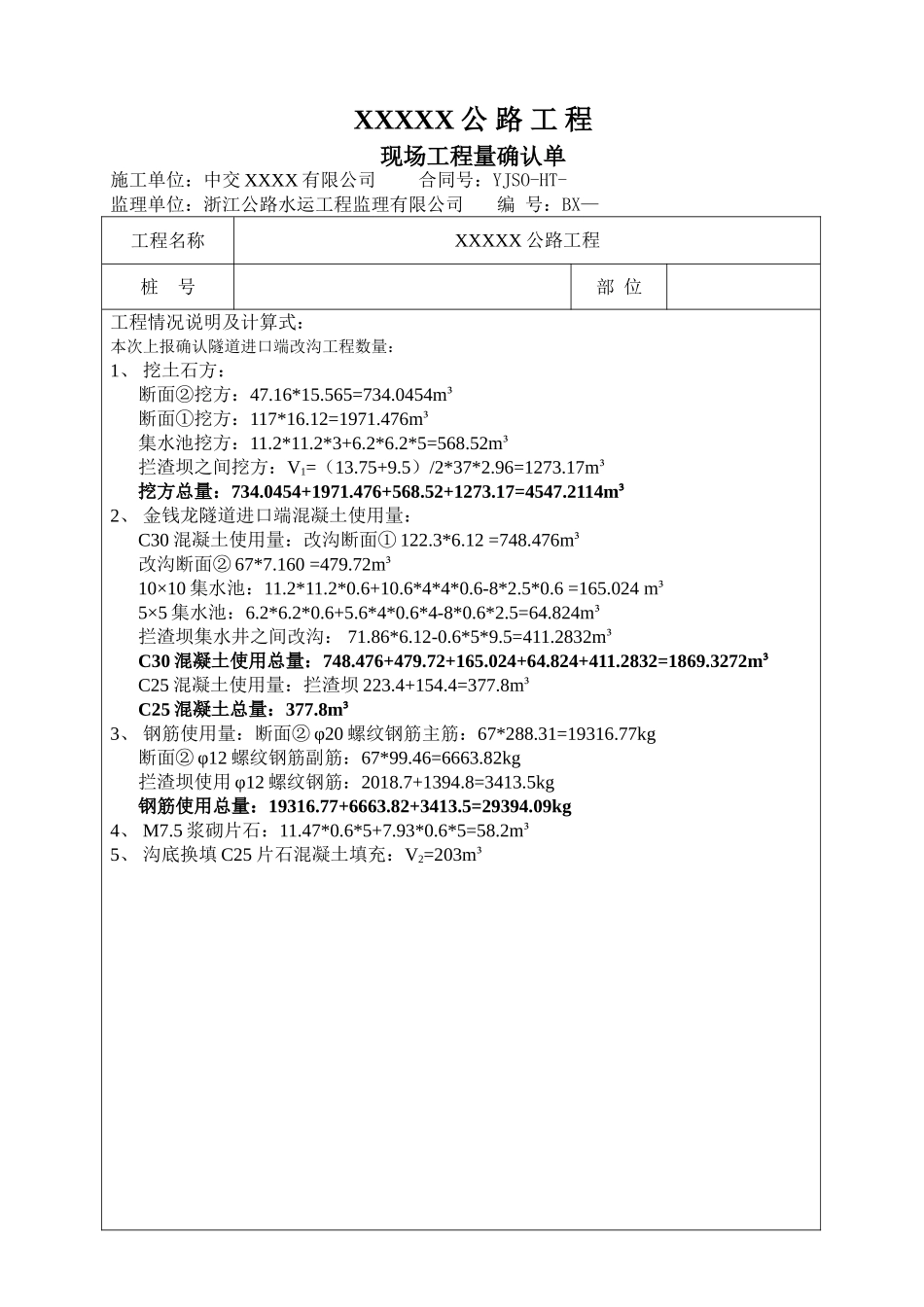

XXXXX公路工程现场工程量确认单施工单位:中交XXXX有限公司合同号:YJSO-HT-监理单位:浙江公路水运工程监理有限公司编号:BX—工程名称XXXXX公路工程桩号部位工程情况说明及计算式:本次上报确认隧道进口端改沟工程数量:1、挖土石方:断面②挖方:47
565=734
0454m³断面①挖方:117*16
12=1971
476m³集水池挖方:11
2*5=568
52m³拦渣坝之间挖方:V1=(13
5)/2*37*2
96=1273
17m³挖方总量:734
0454+1971
476+568
52+1273
17=4547
2114m³2、金钱龙隧道进口端混凝土使用量:C30混凝土使用量:改沟断面①122
12=748
476m³改沟断面②67*7
160=479
72m³10×10集水池:11
6*4*4*0
024m³5×5集水池:6
6*4-8*0
824m³拦渣坝集水井之间改沟:71
2832m³C30混凝土使用总量:748
476+479
72+165
024+64
824+411
2832=1869
3272m³C25混凝土使用量:拦渣坝223
8m³C25混凝土总量:377
8m³3、钢筋使用量:断面②φ20螺纹钢筋主筋:67*288
31=19316
77kg断面②φ12螺纹钢筋副筋:67*99
46=6663
82kg拦渣坝使用φ12螺纹钢筋:2018
7+1394
8=3413
5kg钢筋使用总量:19316
77+6663
82+3413
5=29394
09kg4、M7
5浆砌片石:11
