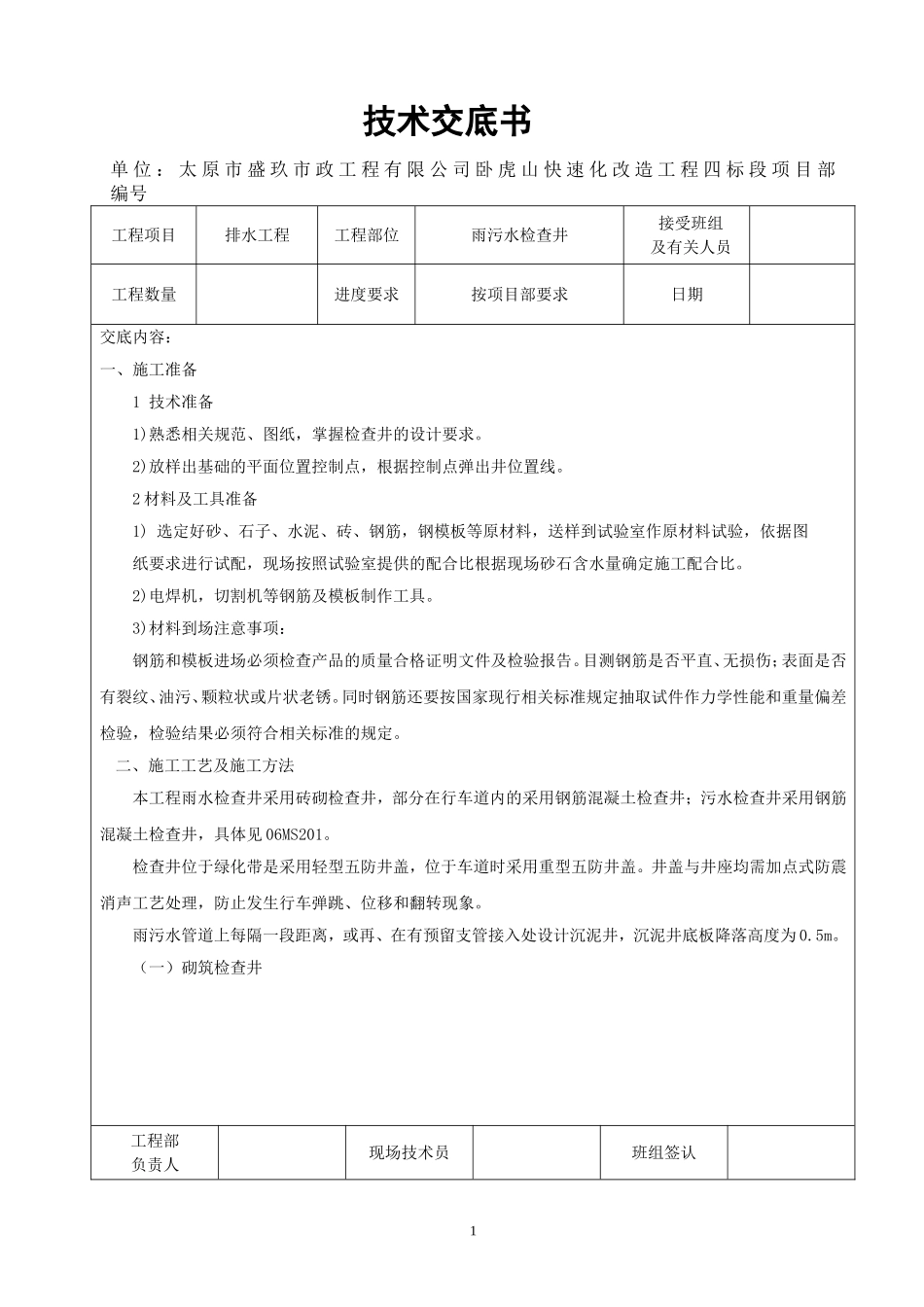

技术交底书单位:太原市盛玖市政工程有限公司卧虎山快速化改造工程四标段项目部编号工程项目排水工程工程部位雨污水检查井接受班组及有关人员工程数量进度要求按项目部要求日期交底内容:一、施工准备1技术准备1)熟悉相关规范、图纸,掌握检查井的设计要求
2)放样出基础的平面位置控制点,根据控制点弹出井位置线
2材料及工具准备1)选定好砂、石子、水泥、砖、钢筋,钢模板等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比
2)电焊机,切割机等钢筋及模板制作工具
3)材料到场注意事项:钢筋和模板进场必须检查产品的质量合格证明文件及检验报告
目测钢筋是否平直、无损伤;表面是否有裂纹、油污、颗粒状或片状老锈
同时钢筋还要按国家现行相关标准规定抽取试件作力学性能和重量偏差检验,检验结果必须符合相关标准的规定
二、施工工艺及施工方法本工程雨水检查井采用砖砌检查井,部分在行车道内的采用钢筋混凝土检查井;污水检查井采用钢筋混凝土检查井,具体见06MS201
检查井位于绿化带是采用轻型五防井盖,位于车道时采用重型五防井盖
井盖与井座均需加点式防震消声工艺处理,防止发生行车弹跳、位移和翻转现象
雨污水管道上每隔一段距离,或再、在有预留支管接入处设计沉泥井,沉泥井底板降落高度为0

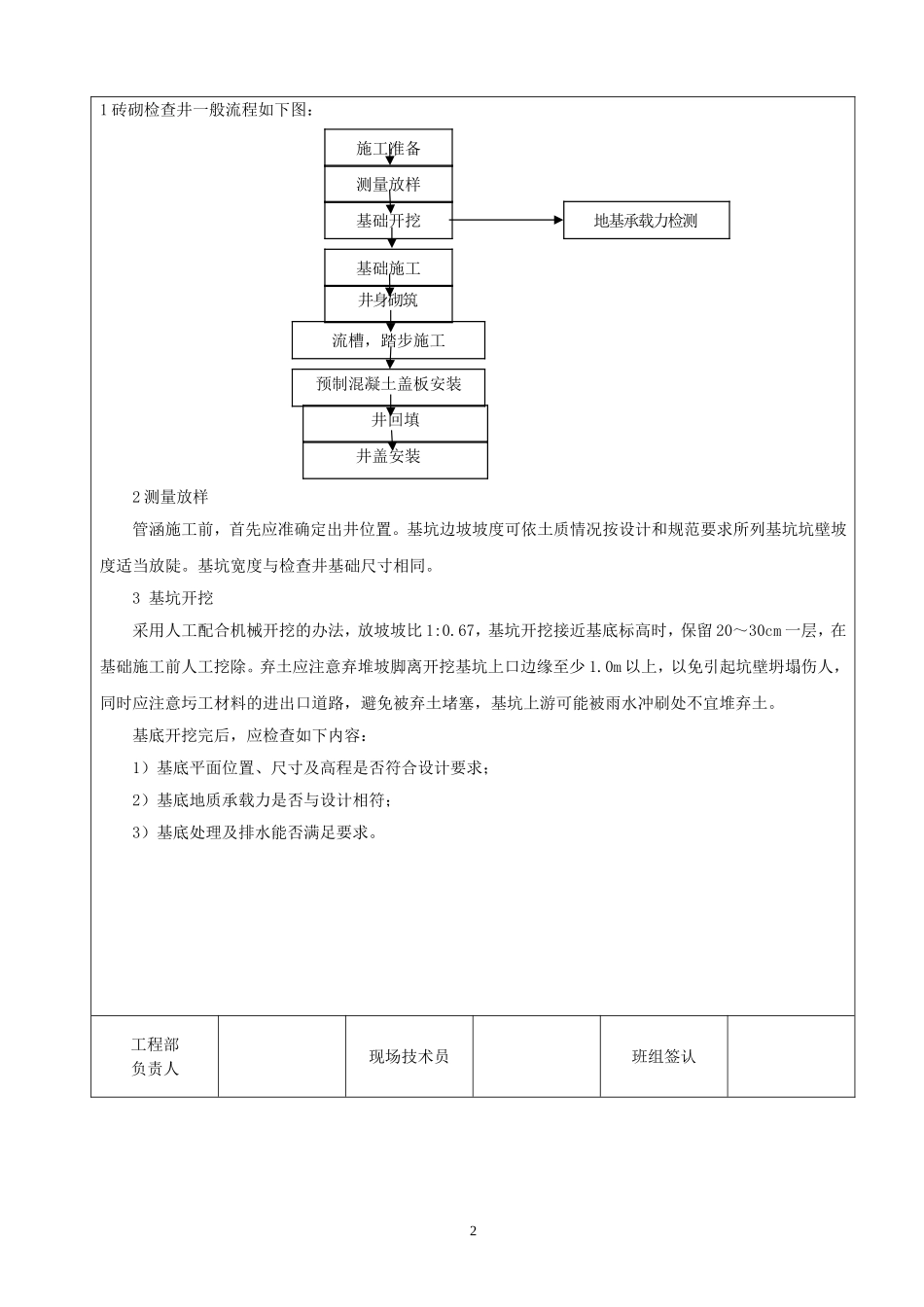

(一)砌筑检查井工程部负责人现场技术员班组签认11砖砌检查井一般流程如下图:2测量放样管涵施工前,首先应准确定出井位置
基坑边坡坡度可依土质情况按设计和规范要求所列基坑坑壁坡度适当放陡
基坑宽度与检查井基础尺寸相同
3基坑开挖采用人工配合机械开挖的办法,放坡坡比1:0
67,基坑开挖接近基底标高时,保留20~30cm一层,在基础施工前人工挖除
弃土应注意弃堆坡脚离开挖基坑上口边缘至少1

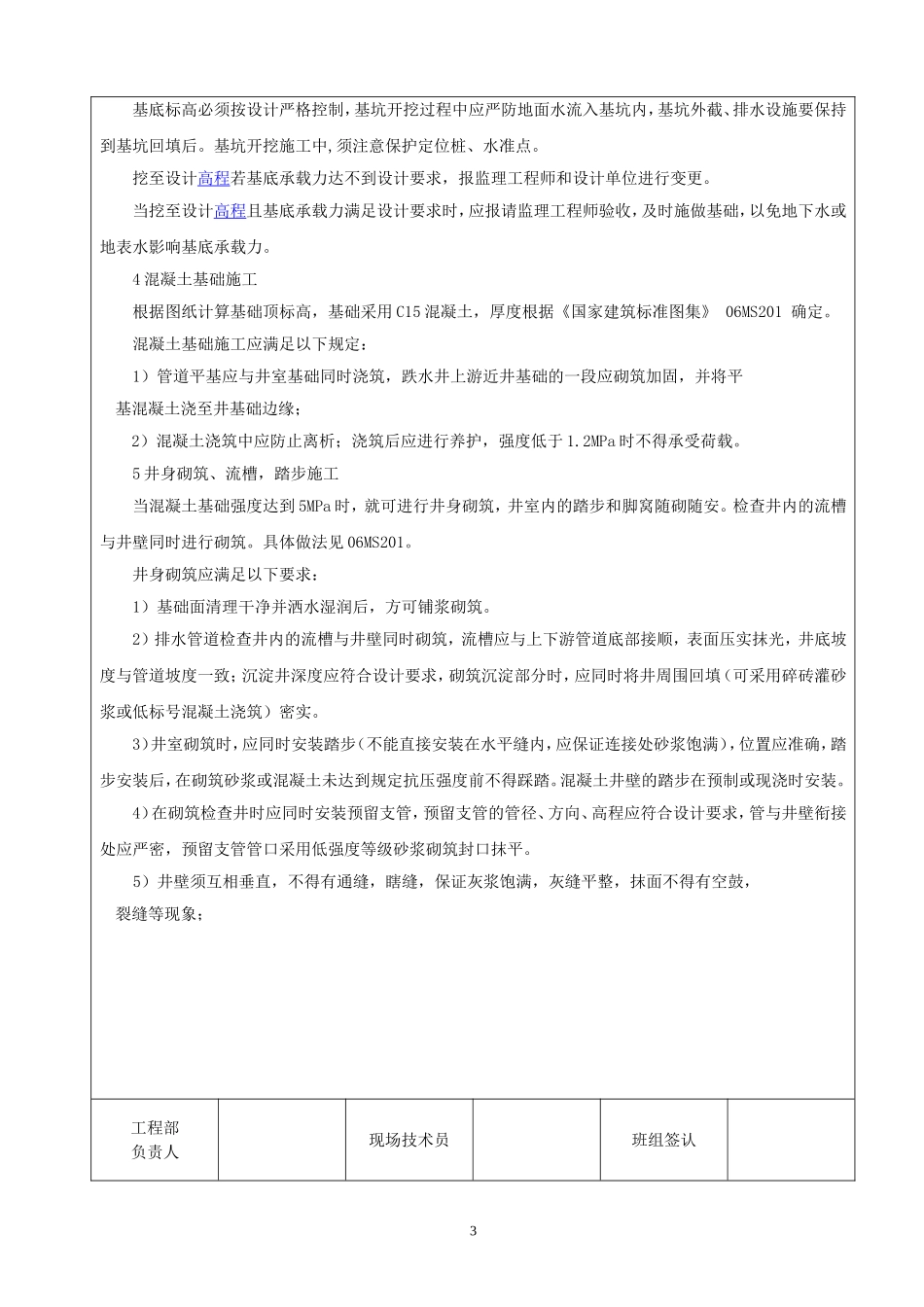

0m以上,以免引起坑壁坍塌伤人,同时应注意圬工材料的进出口道路,避免被弃土堵塞
