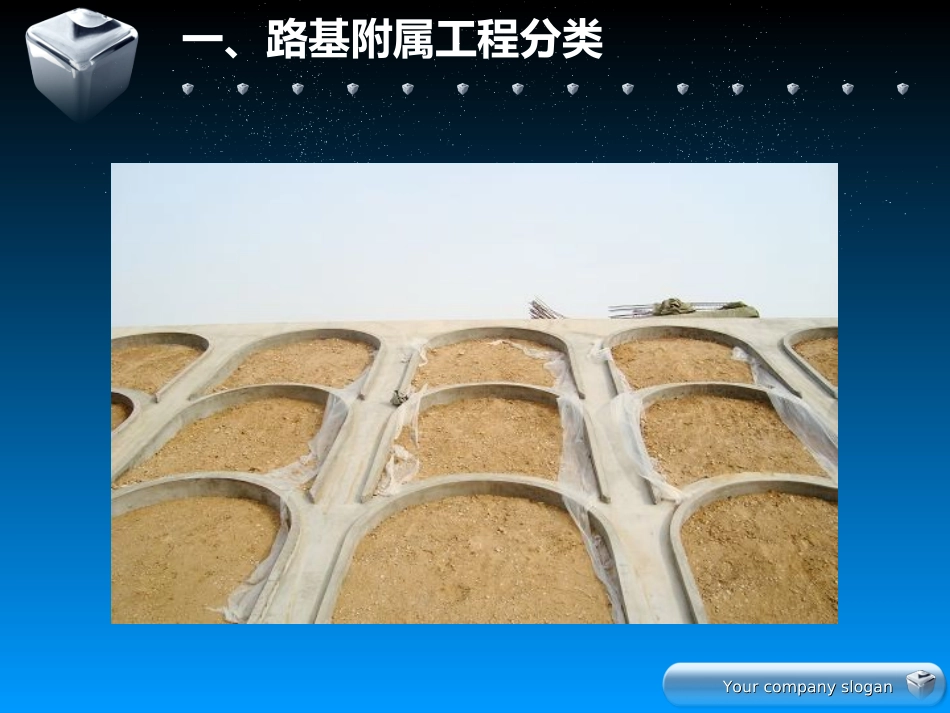

路基附属浆砌工程施工工艺路基附属浆砌工程施工工艺及及质量控制要点培训质量控制要点培训大广高速公路(粤境段)大广高速公路(粤境段)S03S03标标2013.102013.10YourcompanysloganYourcompanyslogan一、路基附属工程分类浆砌工程主要分为路堑和路堤两部分浆砌工程主要分为路堑和路堤两部分路堤:路堤:拱形骨架护坡拱形骨架护坡YourcompanysloganYourcompanyslogan一、路基附属工程分类YourcompanysloganYourcompanyslogan一、路基附属工程分类YourcompanysloganYourcompanyslogan一、路基附属工程分类路堑:路堑:拱形骨架护坡拱形骨架护坡锚杆、锚索格梁护坡锚杆、锚索格梁护坡钢锚管格梁;钢锚管格梁;重点介绍浆砌工程的施工工艺及质量控制措施重点介绍浆砌工程的施工工艺及质量控制措施YourcompanysloganYourcompanyslogan一、路基附属工程分类施工完施工完成的拱型成的拱型骨架护坡骨架护坡和孔窗式和孔窗式护墙护墙YourcompanysloganYourcompanyslogan三、浆砌施工工艺及质量控制要点浆砌工程施工工艺流程:施工准备(路堑、路堤)边坡整修基坑开挖基底检查沉降缝设置砌体养护砌筑坡面回填验收勾缝挂线放样YourcompanysloganYourcompanyslogan三、浆砌施工工艺及质量控制要点施工工艺及质量控制要点1、锚杆框架梁防护施工顺序:钻孔——清孔——安装锚杆(与注浆管一起)——注浆——施工锚梁。(1)施工放线:在路基土石方队伍开挖边坡后,进行人工修整边坡,然后按每10米一个点位,上下、倾斜方向全部用线绳拉好,根据交叉点位确定锚杆孔位,孔位误差不得超过±2cm,锚孔偏斜度不应超过5%。(2)钻机就位:用地质罗盘仪或量角器定向,钻杆与水平夹角为20°,并确保钻机安放支架牢固稳定。(3)钻孔机具:采用空压机供风,潜孔钻无水干钻成孔,禁用水冲成孔;使用钻头直径不得小于设计孔径。(4)钻孔深度:为确保锚孔深度,钻孔深度大于设计深度0.5m以上。(5)特殊情况处治:钻孔速度应根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故;如遇地层松散YourcompanysloganYourcompanyslogan三、浆砌施工工艺及质量控制要点破碎时,则采用套管跟进钻孔技术;如遇塌孔、缩孔现象,立即停钻,及时进行灌浆固壁处理(灌浆压力0.1~0.2MPa),待水泥砂浆初凝后,重新扫孔钻进,以使钻孔完整;若遇锚孔中有承压水流出,必要时在周围适当部位设置排水孔处理。(6)锚孔清理:使用高压空气(风压0.2~0.4MPa)将孔内岩粉及积水全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度。(7)锚孔检验:锚孔成孔结束后,须经现场监理检验合格后,方可进行下道工序。(8)注浆①注浆材料采用普通硅酸盐水泥。②钻孔完成后必须用高压空气(风压0.2~0.4MPa)将孔中岩粉及积水全部清除孔外。③锚孔内灌注M30水泥砂浆,必要时还可适当添加早强剂。④锚杆采用一次性注浆,即孔底返浆法进行注浆,注浆压力为0.5~1.0MPa,当孔口冒浆10秒以上时才可停灌。YourcompanysloganYourcompanyslogan三、浆砌施工工艺及质量控制要点(4)框架梁施工锚杆经检测合格后凿除桩头,开始施工砼锚梁。人工开挖基槽,绑扎钢筋后浇筑砼。背模采用组合钢模板,在砼浇筑的同时,逐级翻盖。凿除框架中间预留的坡面石方,培土后喷播草籽。3、钢锚管格梁清理场地、准备施工→钻机定位→钻孔施工→钢锚管安装→第一次注浆→封孔处理→第二次注浆→框架梁施工(1)钢锚管制作①钢锚管采用直径φ60mm,壁厚4mm的热轧无缝钢管制作。②钢锚管底焊一厚5mm,直径与钢锚管外径相等的封端钢板,钢板中心留一φ20~22mm的原形孔,再在钢板焊φ16mm钢筋制作的U型托架。③钢锚管外壁孔眼处缠绕特制胶带封孔,胶带沿孔眼螺旋式缠绕3层,然后每隔30cm左右绕钢管外壁缠绕一周固定,缠绕时注意将管壁清理干净,胶带压平粘牢。YourcompanysloganYourcompanyslogan三、浆砌施工工艺及质量控制要点④在第二次注浆(劈裂注浆)时,钢锚管管口需加钢盖密封,管口与钢盖之间设密封圈,钢盖留置排气阀及在两侧留φ20mm的孔眼,以便穿螺杆来固定密封盖;⑤同一截面处的钢锚管接头数量不得超过钢锚管...
