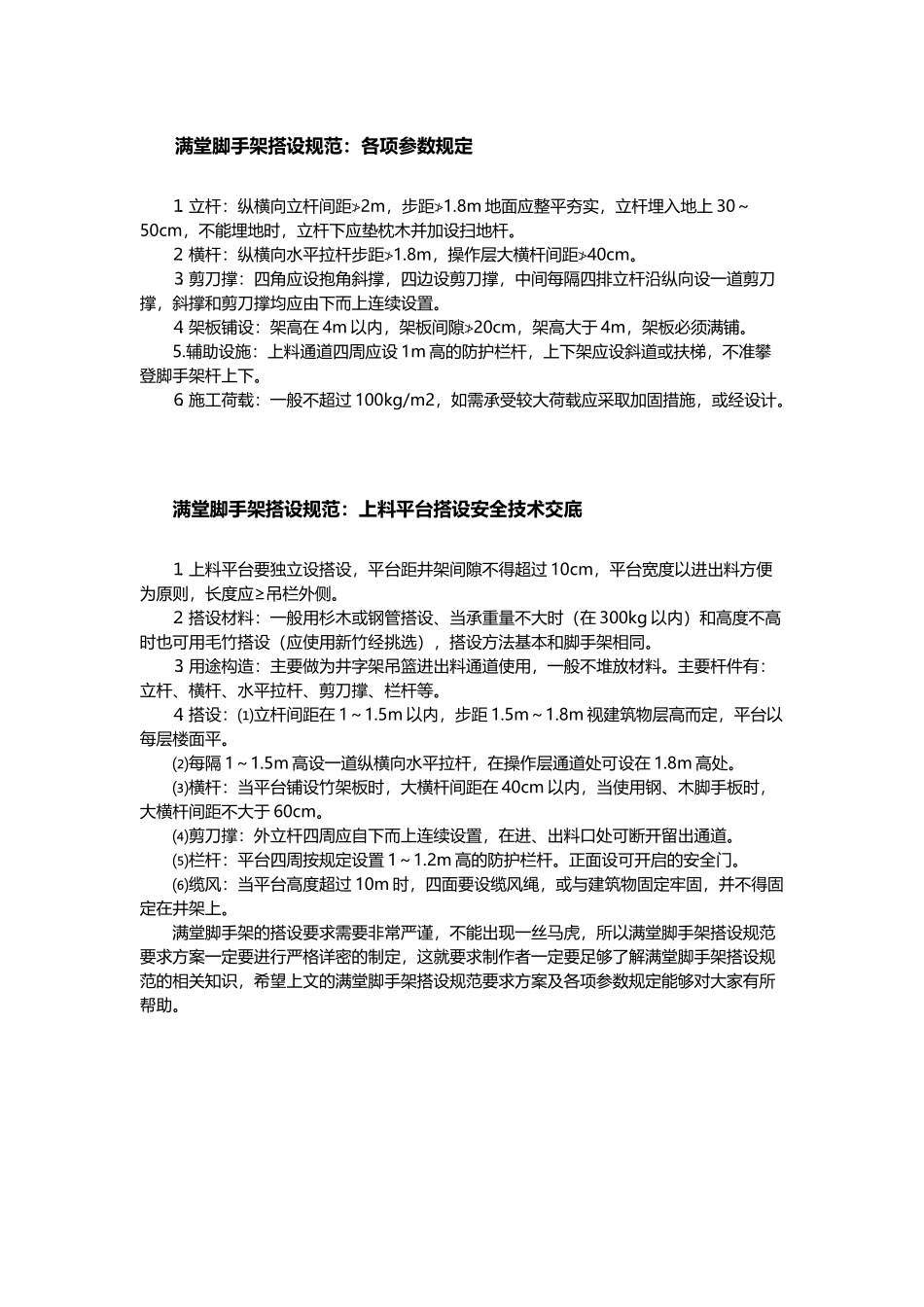

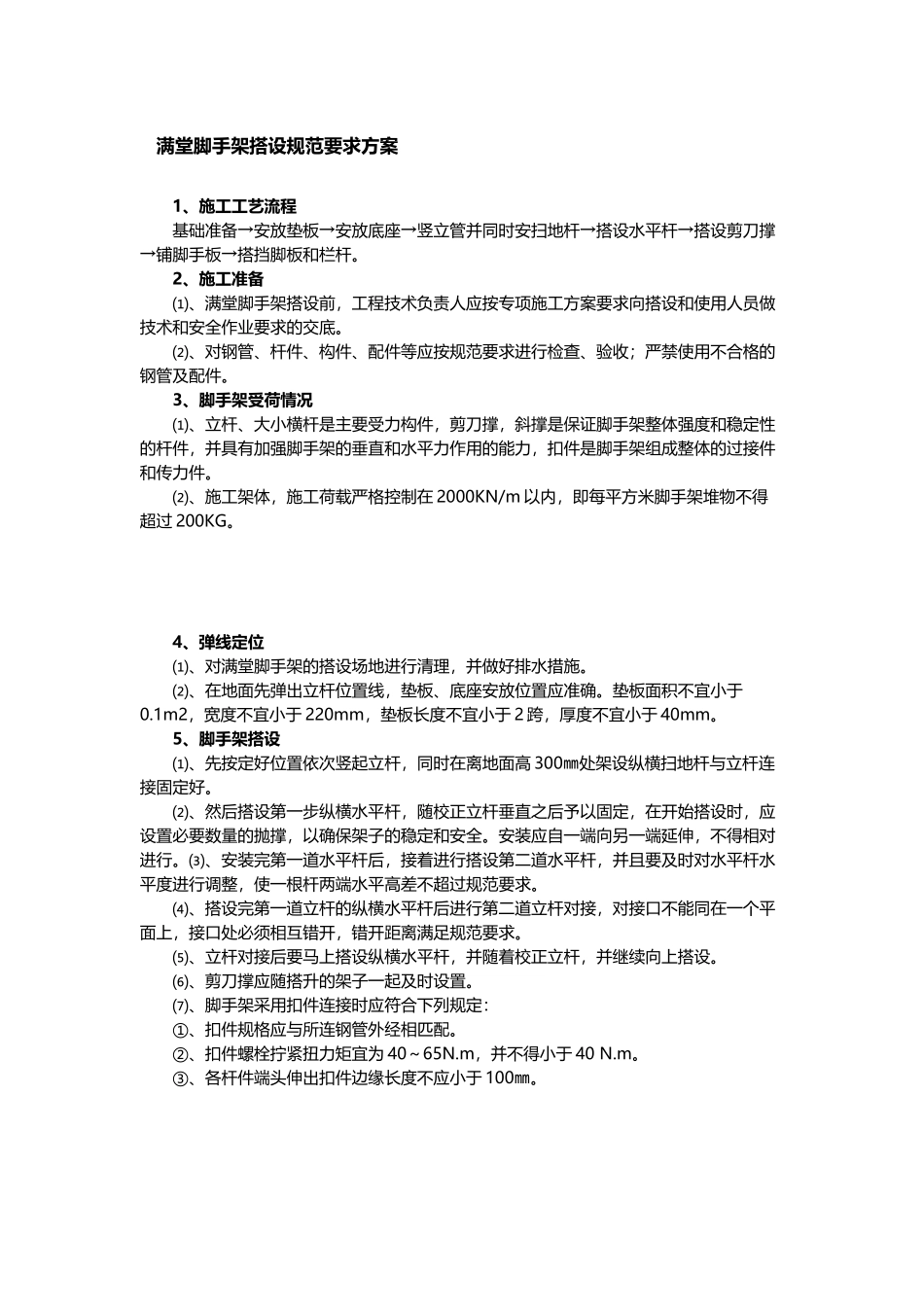

满堂脚手架搭设规范要求方案1、施工工艺流程基础准备→安放垫板→安放底座→竖立管并同时安扫地杆→搭设水平杆→搭设剪刀撑→铺脚手板→搭挡脚板和栏杆
2、施工准备⑴、满堂脚手架搭设前,工程技术负责人应按专项施工方案要求向搭设和使用人员做技术和安全作业要求的交底
⑵、对钢管、杆件、构件、配件等应按规范要求进行检查、验收;严禁使用不合格的钢管及配件
3、脚手架受荷情况⑴、立杆、大小横杆是主要受力构件,剪刀撑,斜撑是保证脚手架整体强度和稳定性的杆件,并具有加强脚手架的垂直和水平力作用的能力,扣件是脚手架组成整体的过接件和传力件
⑵、施工架体,施工荷载严格控制在2000KN/m以内,即每平方米脚手架堆物不得超过200KG
4、弹线定位⑴、对满堂脚手架的搭设场地进行清理,并做好排水措施
⑵、在地面先弹出立杆位置线,垫板、底座安放位置应准确
垫板面积不宜小于0
1m2,宽度不宜小于220mm,垫板长度不宜小于2跨,厚度不宜小于40mm
5、脚手架搭设⑴、先按定好位置依次竖起立杆,同时在离地面高300㎜处架设纵横扫地杆与立杆连接固定好
⑵、然后搭设第一步纵横水平杆,随校正立杆垂直之后予以固定,在开始搭设时,应设置必要数量的抛撑,以确保架子的稳定和安全
安装应自一端向另一端延伸,不得相对进行
⑶、安装完第一道水平杆后,接着进行搭设第二道水平杆,并且要及时对水平杆水平度进行调整,使一根杆两端水平高差不超过规范要求
⑷、搭设完第一道立杆的纵横水平杆后进行第二道立杆对接,对接口不能同在一个平面上,接口处必须相互错开,错开距离满足规范要求
⑸、立杆对接后要马上搭设纵横水平杆,并随着校正立杆,并继续向上搭设
⑹、剪刀撑应随搭升的架子一起及时设置
⑺、脚手架采用扣件连接时应符合下列规定:①、扣件规格应与所连钢管外经相匹配
②、扣件螺栓拧紧扭力矩宜为40~65N
m,并不得小于40N
③、各杆件端头伸出扣
