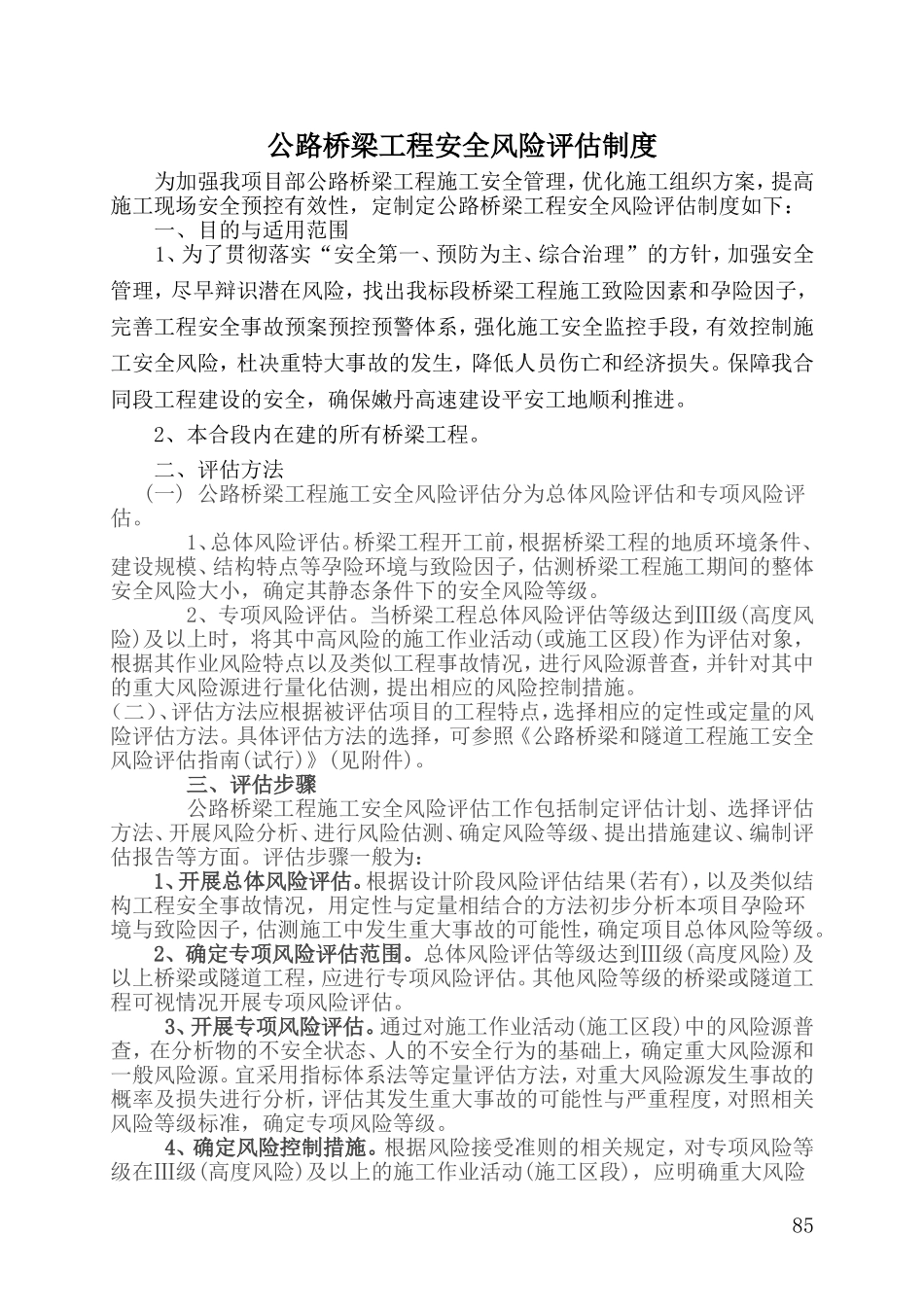

公路桥梁工程安全风险评估制度为加强我项目部公路桥梁工程施工安全管理,优化施工组织方案,提高施工现场安全预控有效性,定制定公路桥梁工程安全风险评估制度如下:一、目的与适用范围1、为了贯彻落实“安全第一、预防为主、综合治理”的方针,加强安全管理,尽早辩识潜在风险,找出我标段桥梁工程施工致险因素和孕险因子,完善工程安全事故预案预控预警体系,强化施工安全监控手段,有效控制施工安全风险,杜决重特大事故的发生,降低人员伤亡和经济损失
保障我合同段工程建设的安全,确保嫩丹高速建设平安工地顺利推进
2、本合段内在建的所有桥梁工程
二、评估方法(一)公路桥梁工程施工安全风险评估分为总体风险评估和专项风险评估
1、总体风险评估
桥梁工程开工前,根据桥梁工程的地质环境条件、建设规模、结构特点等孕险环境与致险因子,估测桥梁工程施工期间的整体安全风险大小,确定其静态条件下的安全风险等级
2、专项风险评估
当桥梁工程总体风险评估等级达到Ⅲ级(高度风险)及以上时,将其中高风险的施工作业活动(或施工区段)作为评估对象,根据其作业风险特点以及类似工程事故情况,进行风险源普查,并针对其中的重大风险源进行量化估测,提出相应的风险控制措施
(二)、评估方法应根据被评估项目的工程特点,选择相应的定性或定量的风险评估方法
具体评估方法的选择,可参照《公路桥梁和隧道工程施工安全风险评估指南(试行)》(见附件)
三、评估步骤公路桥梁工程施工安全风险评估工作包括制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措施建议、编制评估报告等方面
评估步骤一般为:1、开展总体风险评估
根据设计阶段风险评估结果(若有),以及类似结构工程安全事故情况,用定性与定量相结合的方法初步分析本项目孕险环境与致险因子,估测施工中发生重大事故的可能性,确定项目总体风险等级
2、确定专项风险评估范围

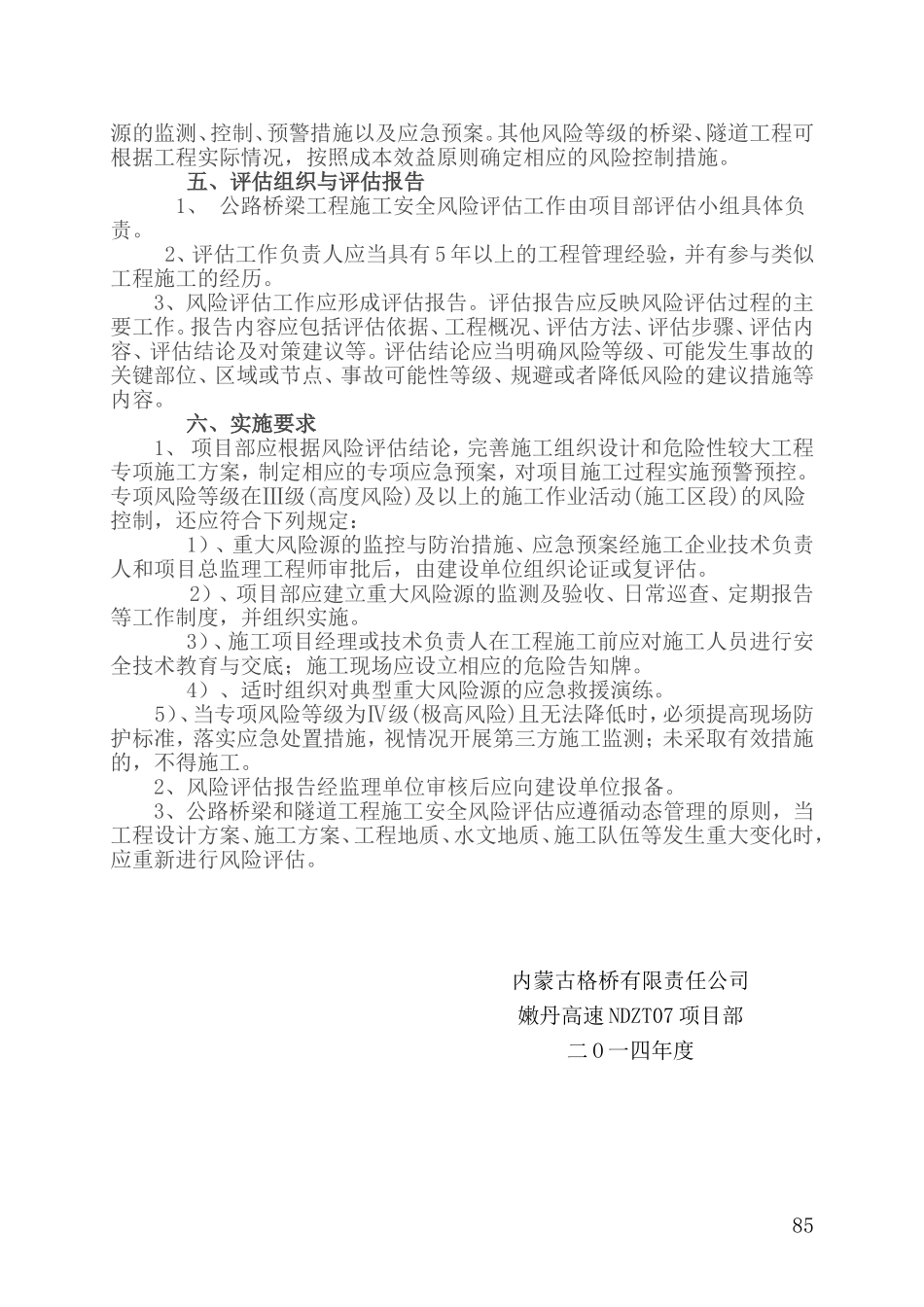

总体风险评估等级达到Ⅲ级
