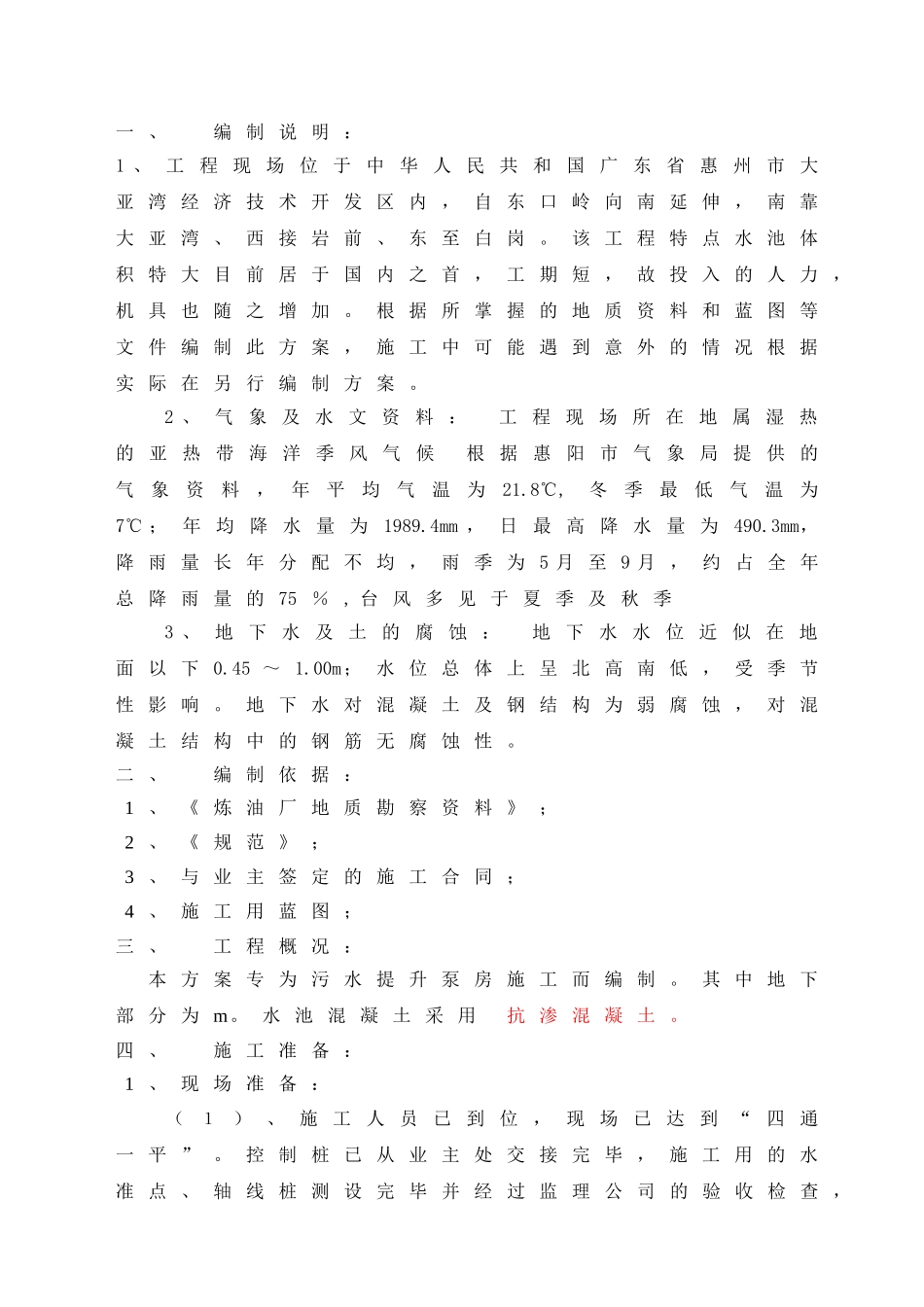

中油吉林化建施工技术方案中海油惠州炼油项目污水提升泵站一、编制说明:1、工程现场位于中华人民共和国广东省惠州市大亚湾经济技术开发区内,自东口岭向南延伸,南靠大亚湾、西接岩前、东至白岗
该工程特点水池体积特大目前居于国内之首,工期短,故投入的人力,机具也随之增加
根据所掌握的地质资料和蓝图等文件编制此方案,施工中可能遇到意外的情况根据实际在另行编制方案
2、气象及水文资料:工程现场所在地属湿热的亚热带海洋季风气候根据惠阳市气象局提供的气象资料,年平均气温为21
8℃,冬季最低气温为7℃;年均降水量为1989
4mm,日最高降水量为490
3mm,降雨量长年分配不均,雨季为5月至9月,约占全年总降雨量的75%,台风多见于夏季及秋季3、地下水及土的腐蚀:地下水水位近似在地面以下0
00m;水位总体上呈北高南低,受季节性影响
地下水对混凝土及钢结构为弱腐蚀,对混凝土结构中的钢筋无腐蚀性
二、编制依据:1、《炼油厂地质勘察资料》;2、《规范》;3、与业主签定的施工合同;4、施工用蓝图;三、工程概况:本方案专为污水提升泵房施工而编制
其中地下部分为m
水池混凝土采用抗渗混凝土

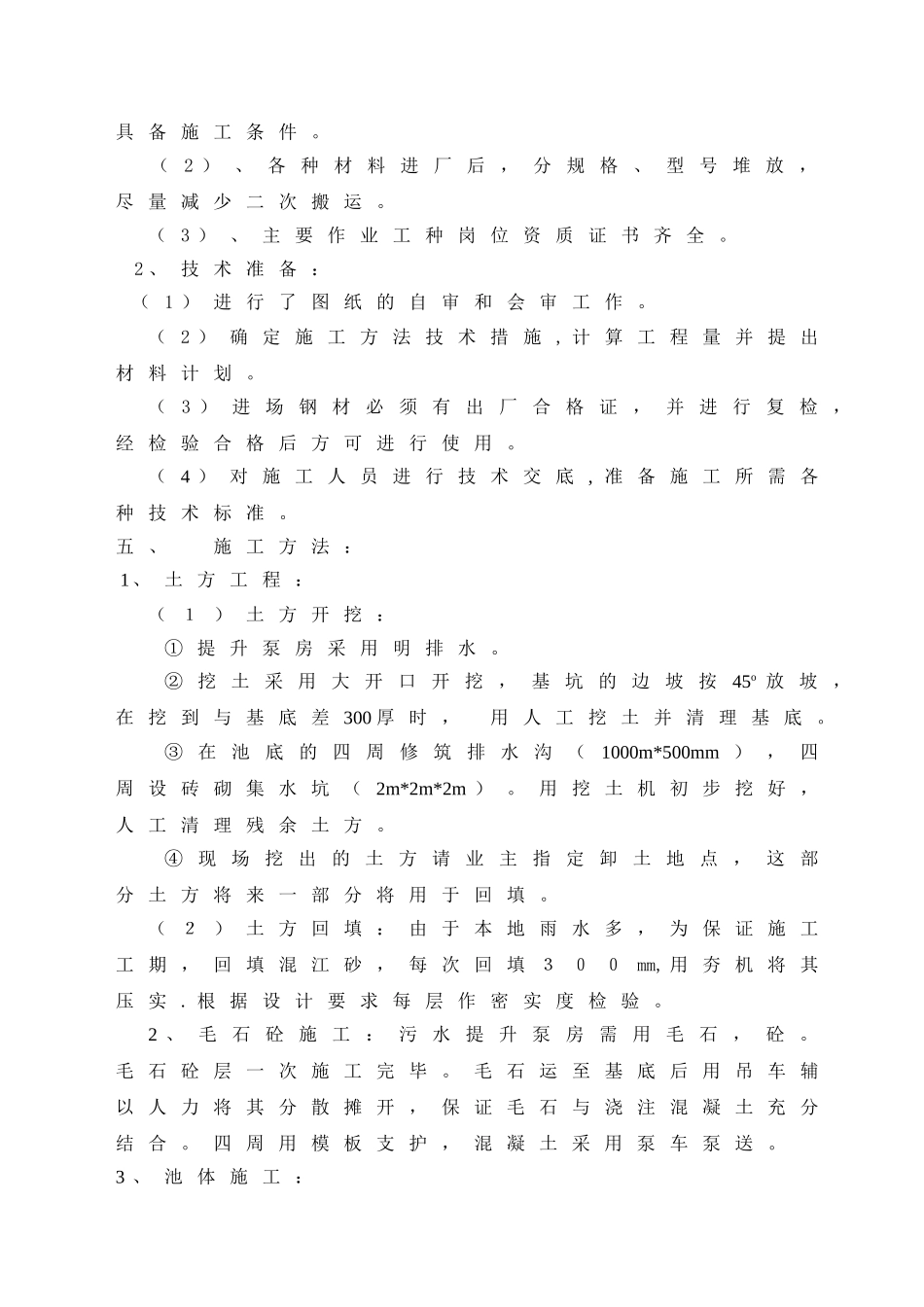

四、施工准备:1、现场准备:(1)、施工人员已到位,现场已达到“四通一平”
控制桩已从业主处交接完毕,施工用的水准点、轴线桩测设完毕并经过监理公司的验收检查,具备施工条件
(2)、各种材料进厂后,分规格、型号堆放,尽量减少二次搬运
(3)、主要作业工种岗位资质证书齐全
2、技术准备:(1)进行了图纸的自审和会审工作
(2)确定施工方法技术措施,计算工程量并提出材料计划
(3)进场钢材必须有出厂合格证,并进行复检,经检验合格后方可进行使用
(4)对施工人员进行技术交底,准备施工所需各种技术标准
五、施工方法:1、土方工程:(1)土方开挖:①提升泵房采用明排水
②挖土采用大开口开挖,基坑的边坡按45o放坡,
