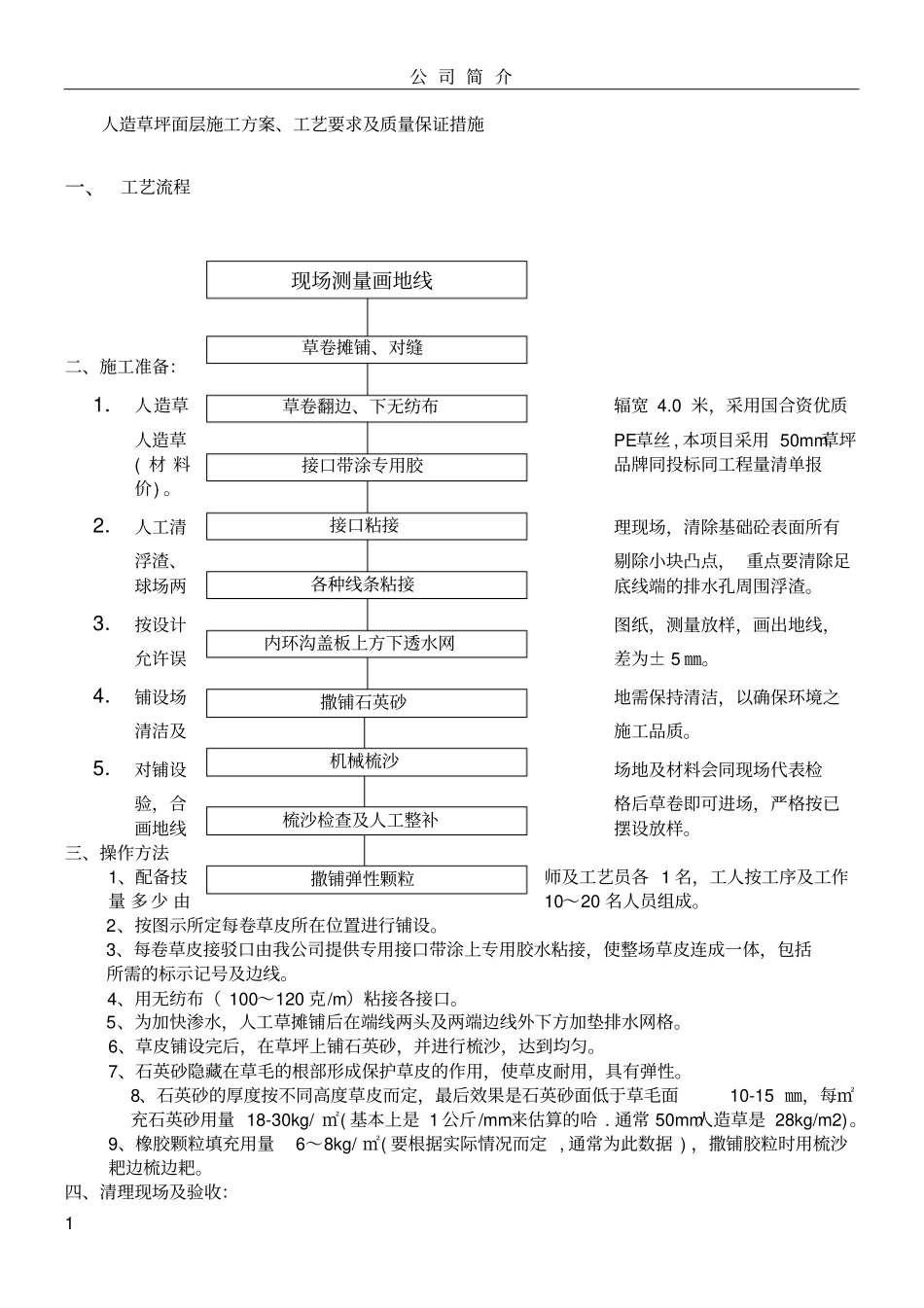

公司简介1人造草坪面层施工方案、工艺要求及质量保证措施一、工艺流程二、施工准备:1.人造草辐宽4
0米,采用国合资优质人造草PE草丝,本项目采用50mm草坪(材料品牌同投标同工程量清单报价)
2.人工清理现场,清除基础砼表面所有浮渣、剔除小块凸点,重点要清除足球场两底线端的排水孔周围浮渣
3.按设计图纸,测量放样,画出地线,允许误差为±5㎜
4.铺设场地需保持清洁,以确保环境之清洁及施工品质
5.对铺设场地及材料会同现场代表检验,合格后草卷即可进场,严格按已画地线摆设放样
三、操作方法1、配备技师及工艺员各1名,工人按工序及工作量多少由10~20名人员组成
2、按图示所定每卷草皮所在位置进行铺设
3、每卷草皮接驳口由我公司提供专用接口带涂上专用胶水粘接,使整场草皮连成一体,包括所需的标示记号及边线
4、用无纺布(100~120克/m)粘接各接口
5、为加快渗水,人工草摊铺后在端线两头及两端边线外下方加垫排水网格
6、草皮铺设完后,在草坪上铺石英砂,并进行梳沙,达到均匀
7、石英砂隐藏在草毛的根部形成保护草皮的作用,使草皮耐用,具有弹性
8、石英砂的厚度按不同高度草皮而定,最后效果是石英砂面低于草毛面10-15㎜,每㎡充石英砂用量18-30kg/㎡(基本上是1公斤/mm来估算的哈
通常50mm人造草是28kg/m2)
9、橡胶颗粒填充用量6~8kg/㎡(要根据实际情况而定,通常为此数据),撒铺胶粒时用梳沙耙边梳边耙

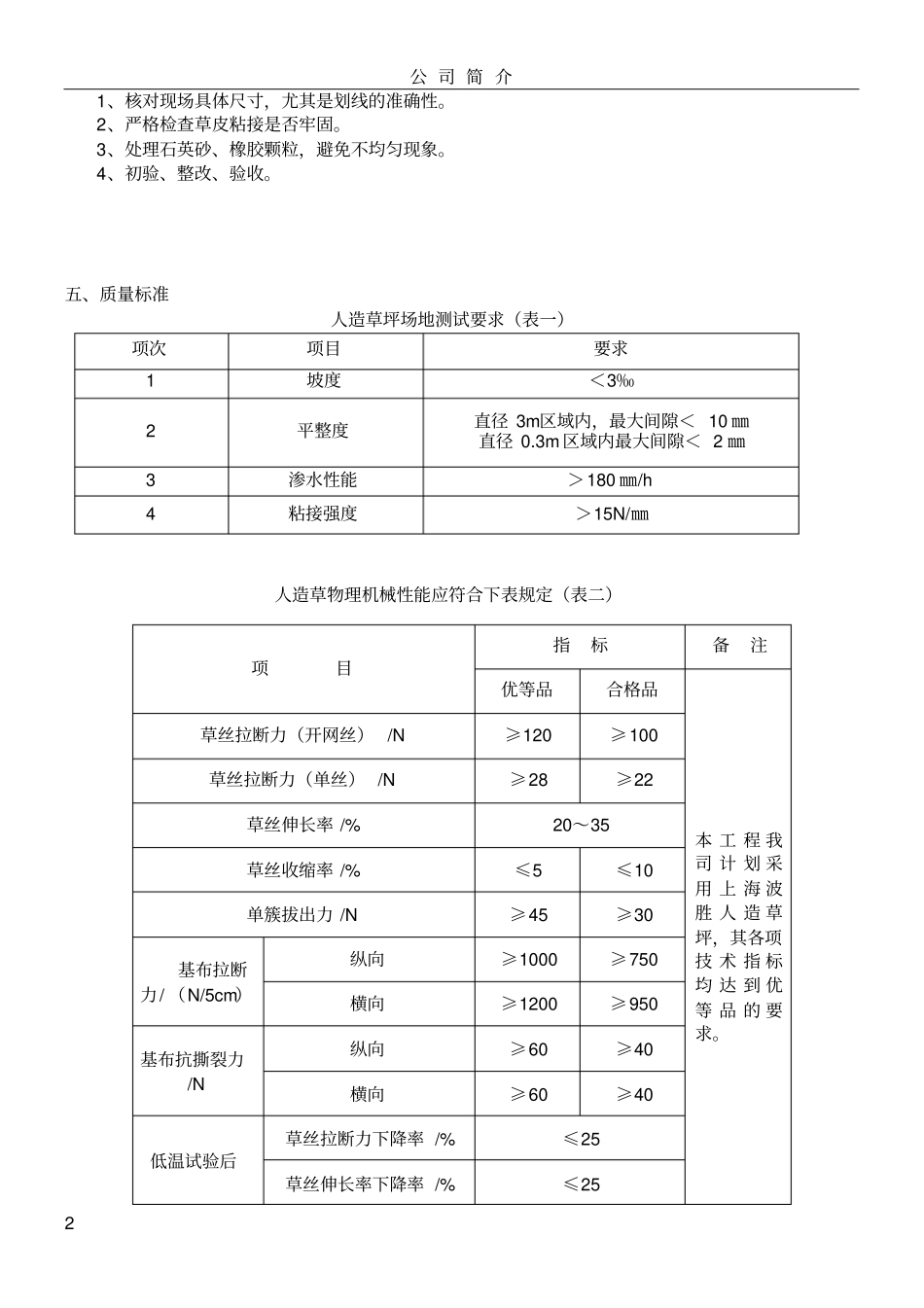

四、清理现场及验收:现场测量画地线草卷摊铺、对缝草卷翻边、下无纺布接口带涂专用胶接口粘接各种线条粘接内环沟盖板上方下透水网撒铺石英砂机械梳沙梳沙检查及人工整补撒铺弹性颗粒公司简介21、核对现场具体尺寸,尤其是划线的准确性
2、严格检查草皮粘接是否牢固
3、处理石英砂、橡胶颗粒,避免不均匀现象
4、初验、整改、验收

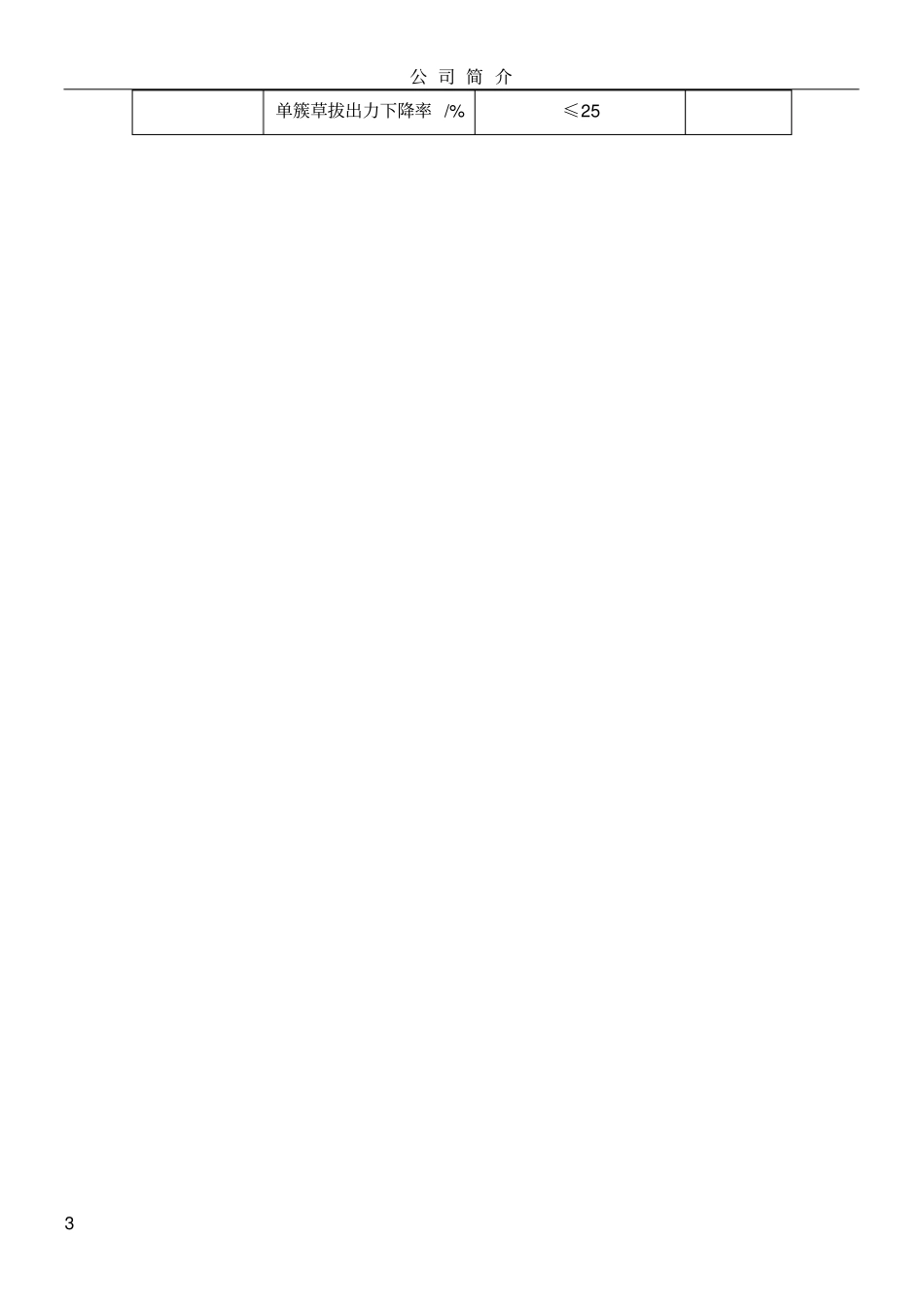

五、质量标准人造草坪场地测试要求(表一)项次项目要
