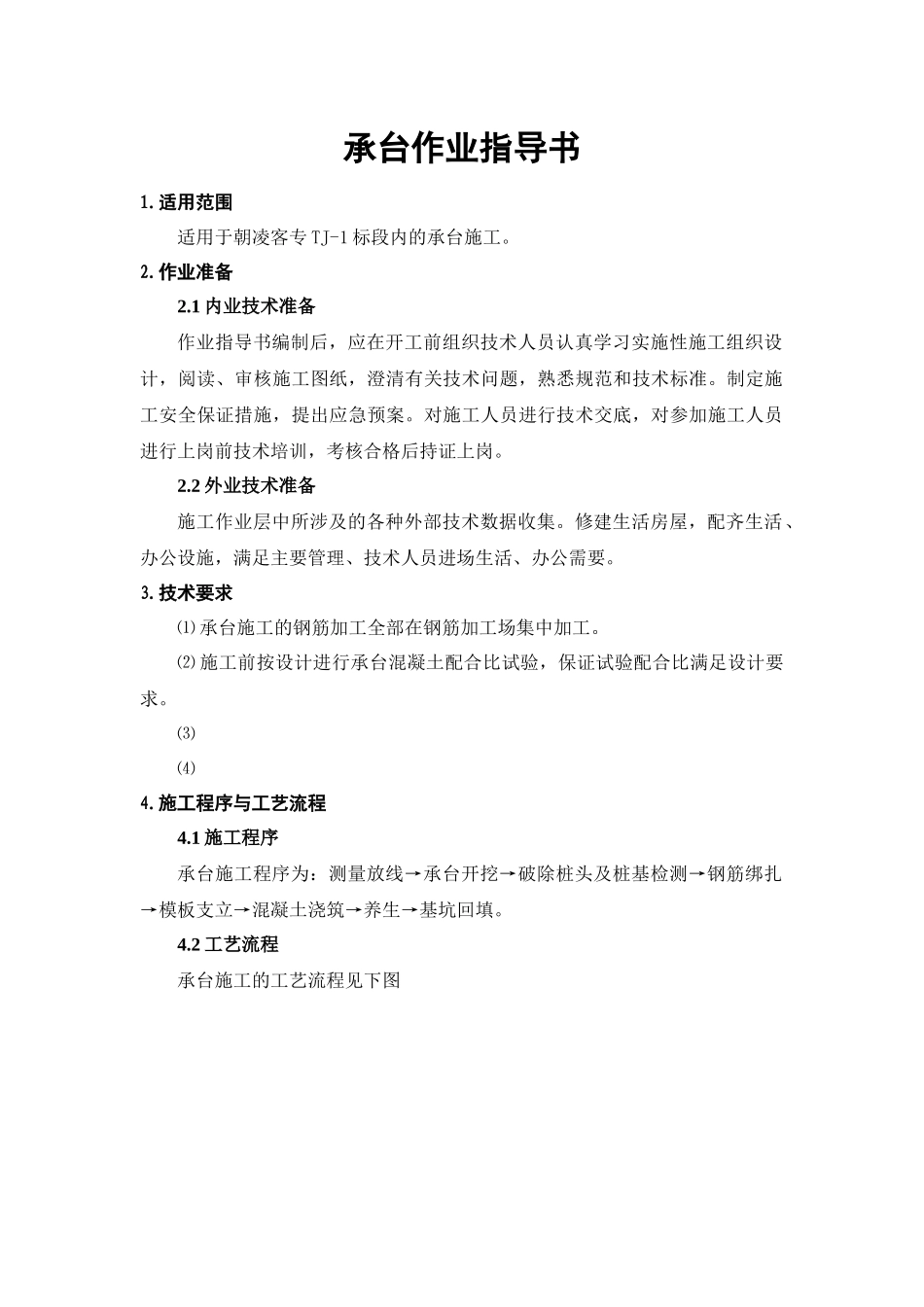

承台作业指导书1
适用范围适用于朝凌客专TJ-1标段内的承台施工
1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
技术要求⑴承台施工的钢筋加工全部在钢筋加工场集中加工
⑵施工前按设计进行承台混凝土配合比试验,保证试验配合比满足设计要求
施工程序与工艺流程4
1施工程序承台施工程序为:测量放线→承台开挖→破除桩头及桩基检测→钢筋绑扎→模板支立→混凝土浇筑→养生→基坑回填

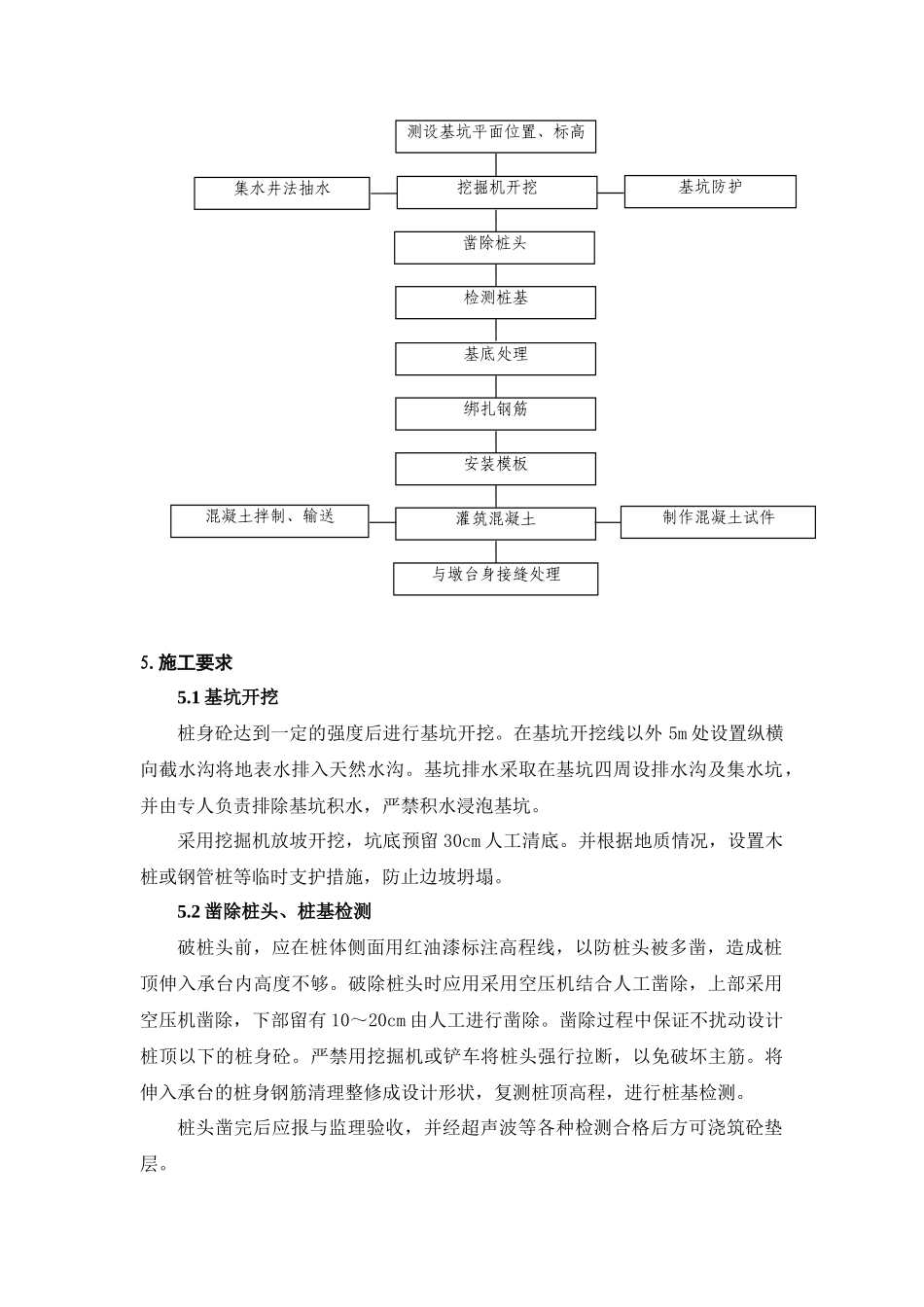

2工艺流程承台施工的工艺流程见下图5
1基坑开挖桩身砼达到一定的强度后进行基坑开挖
在基坑开挖线以外5m处设置纵横向截水沟将地表水排入天然水沟
基坑排水采取在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,严禁积水浸泡基坑
采用挖掘机放坡开挖,坑底预留30cm人工清底
并根据地质情况,设置木桩或钢管桩等临时支护措施,防止边坡坍塌
2凿除桩头、桩基检测破桩头前,应在桩体侧面用红油漆标注高程线,以防桩头被多凿,造成桩顶伸入承台内高度不够
破除桩头时应用采用空压机结合人工凿除,上部采用空压机凿除,下部留有10~20cm由人工进行凿除
凿除过程中保证不扰动设计桩顶以下的桩身砼
严禁用挖掘机或铲车将桩头强行拉断,以免破坏主筋
将伸入承台的桩身钢筋清理整修成设计形状,复测桩顶高程,进行桩基检测
桩头凿完后应报与监理验收,并经超声波等各种检测合格后方可浇筑砼垫层
混凝土拌制、输送集水井法抽水制作混凝土试件基坑防护与墩台身接缝处理灌筑混凝
