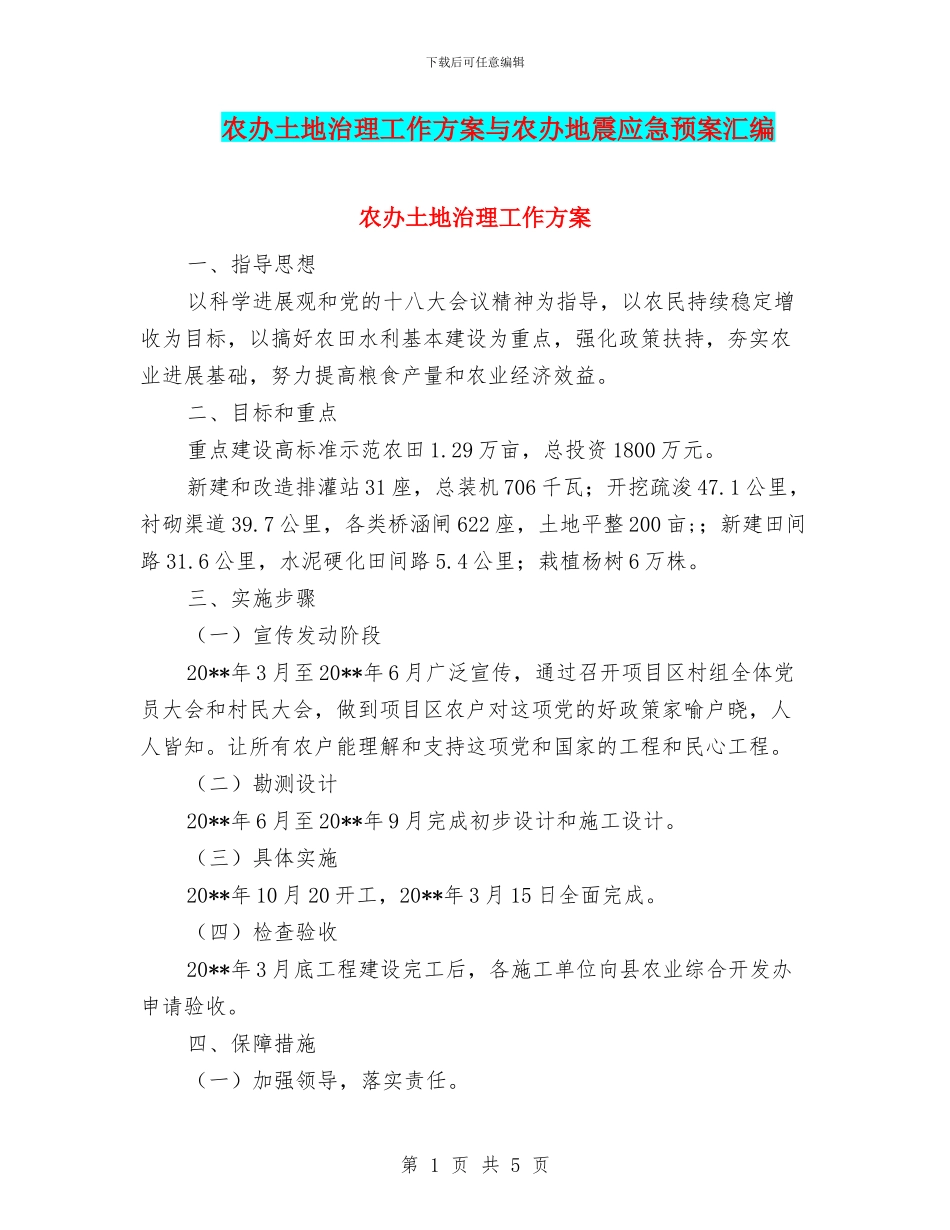

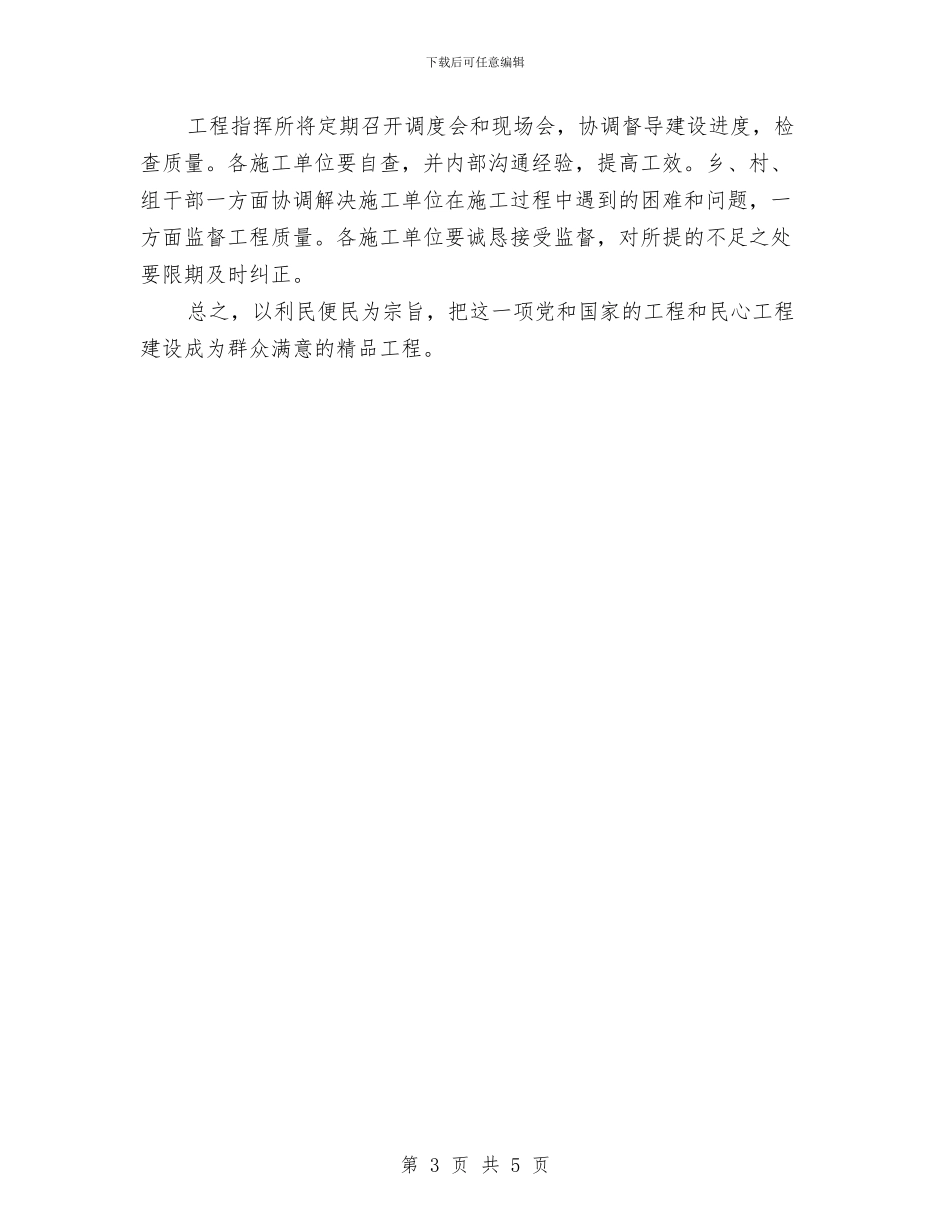

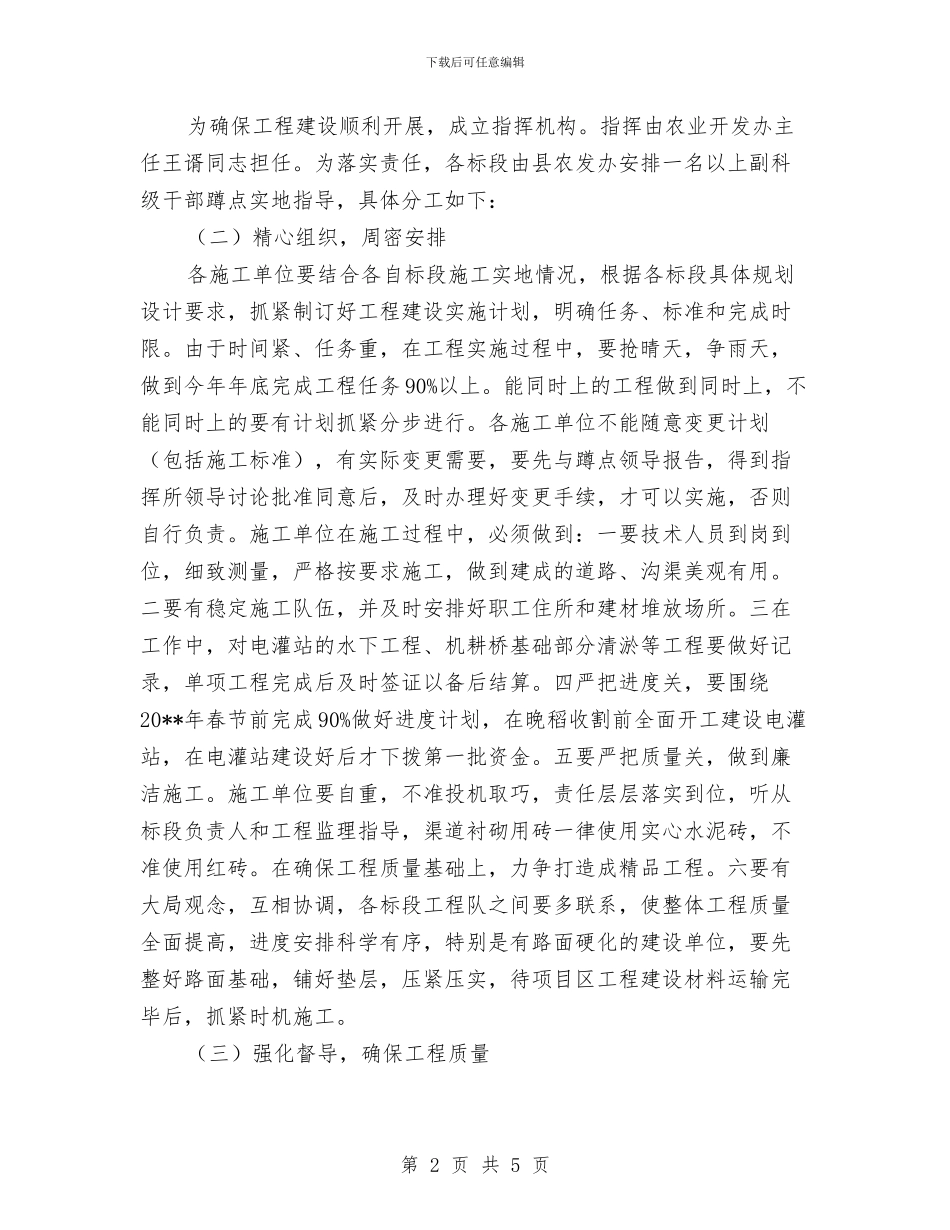

下载后可任意编辑农办土地治理工作方案与农办地震应急预案汇编农办土地治理工作方案一、指导思想以科学进展观和党的十八大会议精神为指导,以农民持续稳定增收为目标,以搞好农田水利基本建设为重点,强化政策扶持,夯实农业进展基础,努力提高粮食产量和农业经济效益。二、目标和重点重点建设高标准示范农田1.29万亩,总投资1800万元。新建和改造排灌站31座,总装机706千瓦;开挖疏浚47.1公里,衬砌渠道39.7公里,各类桥涵闸622座,土地平整200亩;;新建田间路31.6公里,水泥硬化田间路5.4公里;栽植杨树6万株。三、实施步骤(一)宣传发动阶段20**年3月至20**年6月广泛宣传,通过召开项目区村组全体党员大会和村民大会,做到项目区农户对这项党的好政策家喻户晓,人人皆知。让所有农户能理解和支持这项党和国家的工程和民心工程。(二)勘测设计20**年6月至20**年9月完成初步设计和施工设计。(三)具体实施20**年10月20开工,20**年3月15日全面完成。(四)检查验收20**年3月底工程建设完工后,各施工单位向县农业综合开发办申请验收。四、保障措施(一)加强领导,落实责任。第1页共5页下载后可任意编辑为确保工程建设顺利开展,成立指挥机构。指挥由农业开发办主任王谞同志担任。为落实责任,各标段由县农发办安排一名以上副科级干部蹲点实地指导,具体分工如下:(二)精心组织,周密安排各施工单位要结合各自标段施工实地情况,根据各标段具体规划设计要求,抓紧制订好工程建设实施计划,明确任务、标准和完成时限。由于时间紧、任务重,在工程实施过程中,要抢晴天,争雨天,做到今年年底完成工程任务90%以上。能同时上的工程做到同时上,不能同时上的要有计划抓紧分步进行。各施工单位不能随意变更计划(包括施工标准),有实际变更需要,要先与蹲点领导报告,得到指挥所领导讨论批准同意后,及时办理好变更手续,才可以实施,否则自行负责。施工单位在施工过程中,必须做到:一要技术人员到岗到位,细致测量,严格按要求施工,做到建成的道路、沟渠美观有用。二要有稳定施工队伍,并及时安排好职工住所和建材堆放场所。三在工作中,对电灌站的水下工程、机耕桥基础部分清淤等工程要做好记录,单项工程完成后及时签证以备后结算。四严把进度关,要围绕20**年春节前完成90%做好进度计划,在晚稻收割前全面开工建设电灌站,在电灌站建设好后才下拨第一批资金。五要严把质量关,做到廉洁施工。施工单位要自重,不准投机取巧,责任层层落实到位,听从标段负责人和工程监理指导,渠道衬砌用砖一律使用实心水泥砖,不准使用红砖。在确保工程质量基础上,力争打造成精品工程。六要有大局观念,互相协调,各标段工程队之间要多联系,使整体工程质量全面提高,进度安排科学有序,特别是有路面硬化的建设单位,要先整好路面基础,铺好垫层,压紧压实,待项目区工程建设材料运输完毕后,抓紧时机施工。(三)强化督导,确保工程质量第2页共5页下载后可任意编辑工程指挥所将定期召开调度会和现场会,协调督导建设进度,检查质量。各施工单位要自查,并内部沟通经验,提高工效。乡、村、组干部一方面协调解决施工单位在施工过程中遇到的困难和问题,一方面监督工程质量。各施工单位要诚恳接受监督,对所提的不足之处要限期及时纠正。总之,以利民便民为宗旨,把这一项党和国家的工程和民心工程建设成为群众满意的精品工程。第3页共5页下载后可任意编辑农办地震应急预案一、总则(一)目的与依据根据《荥经县地震应急预案》,结合本办(单位)实际制定本预案。(二)工作原则统一领导,分工协作,协调一致,服从全局,紧急处置,权责一致。二、主要职责(一)在破坏性地震突然发生后,根据县政府的安排,立即启动实施本预案;(二)汇总(农口)震情灾情和涉农应急工作情况,向县政府报告;(三)开展我委抗震救灾工作。三、地震应急响应(一)临震预报发布后的应急响应1.督促检查抢险救灾各项准备工作;2.加强震情监测,及时收集宏观异常,仔细进行临震异常追踪分析,做好震害评估准备;3.确保通信联络畅通;4.根据县防震减灾领导小组发出的避震通告,有组织地进行避震疏散;5.做好防震...
