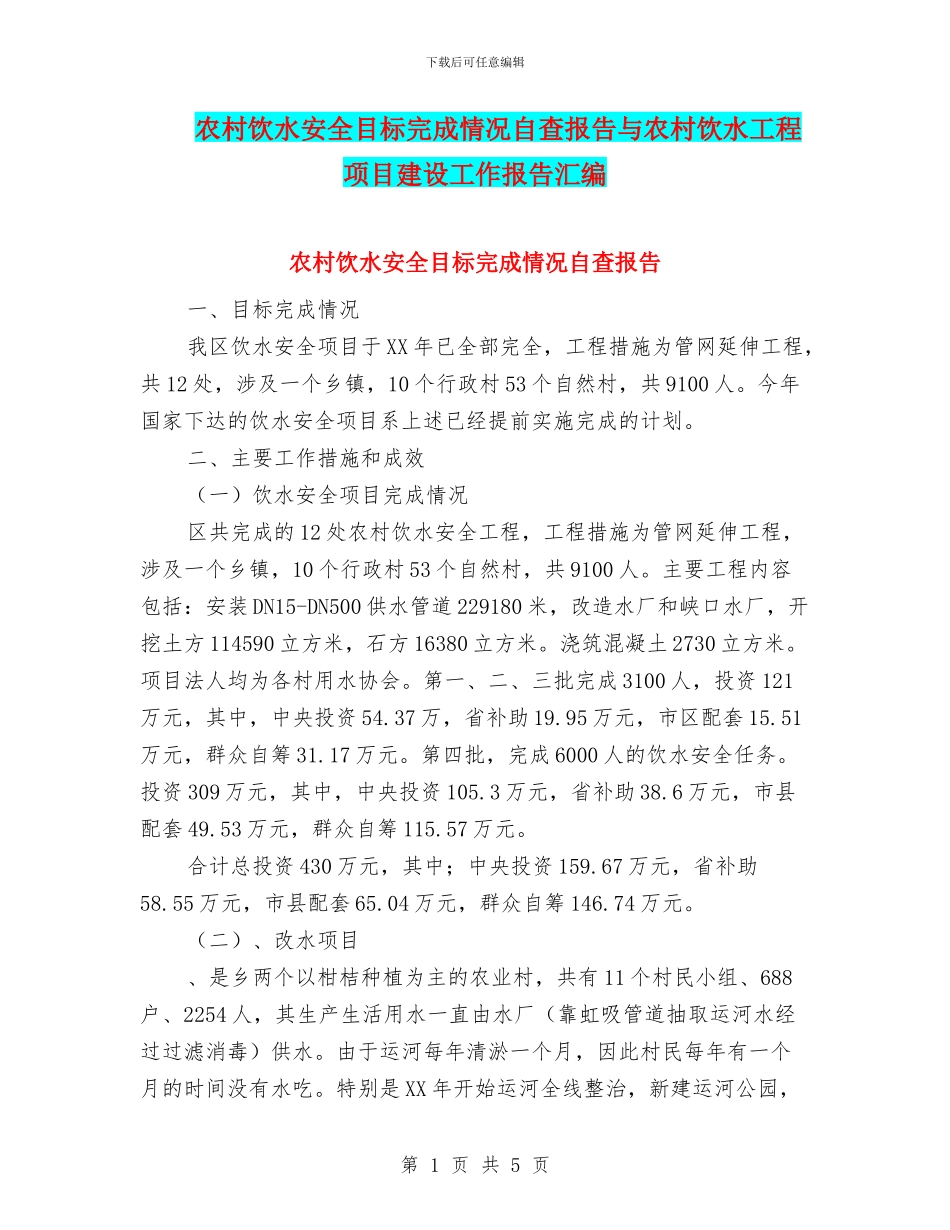

下载后可任意编辑农村饮水安全目标完成情况自查报告与农村饮水工程项目建设工作报告汇编农村饮水安全目标完成情况自查报告一、目标完成情况我区饮水安全项目于XX年已全部完全,工程措施为管网延伸工程,共12处,涉及一个乡镇,10个行政村53个自然村,共9100人
今年国家下达的饮水安全项目系上述已经提前实施完成的计划
二、主要工作措施和成效(一)饮水安全项目完成情况区共完成的12处农村饮水安全工程,工程措施为管网延伸工程,涉及一个乡镇,10个行政村53个自然村,共9100人
主要工程内容包括:安装DN15-DN500供水管道229180米,改造水厂和峡口水厂,开挖土方114590立方米,石方16380立方米
浇筑混凝土2730立方米
项目法人均为各村用水协会
第一、二、三批完成3100人,投资121万元,其中,中央投资54
37万,省补助19
95万元,市区配套15
51万元,群众自筹31
第四批,完成6000人的饮水安全任务
投资309万元,其中,中央投资105
3万元,省补助38
6万元,市县配套49
53万元,群众自筹115
合计总投资430万元,其中;中央投资159
67万元,省补助58
55万元,市县配套65
04万元,群众自筹146

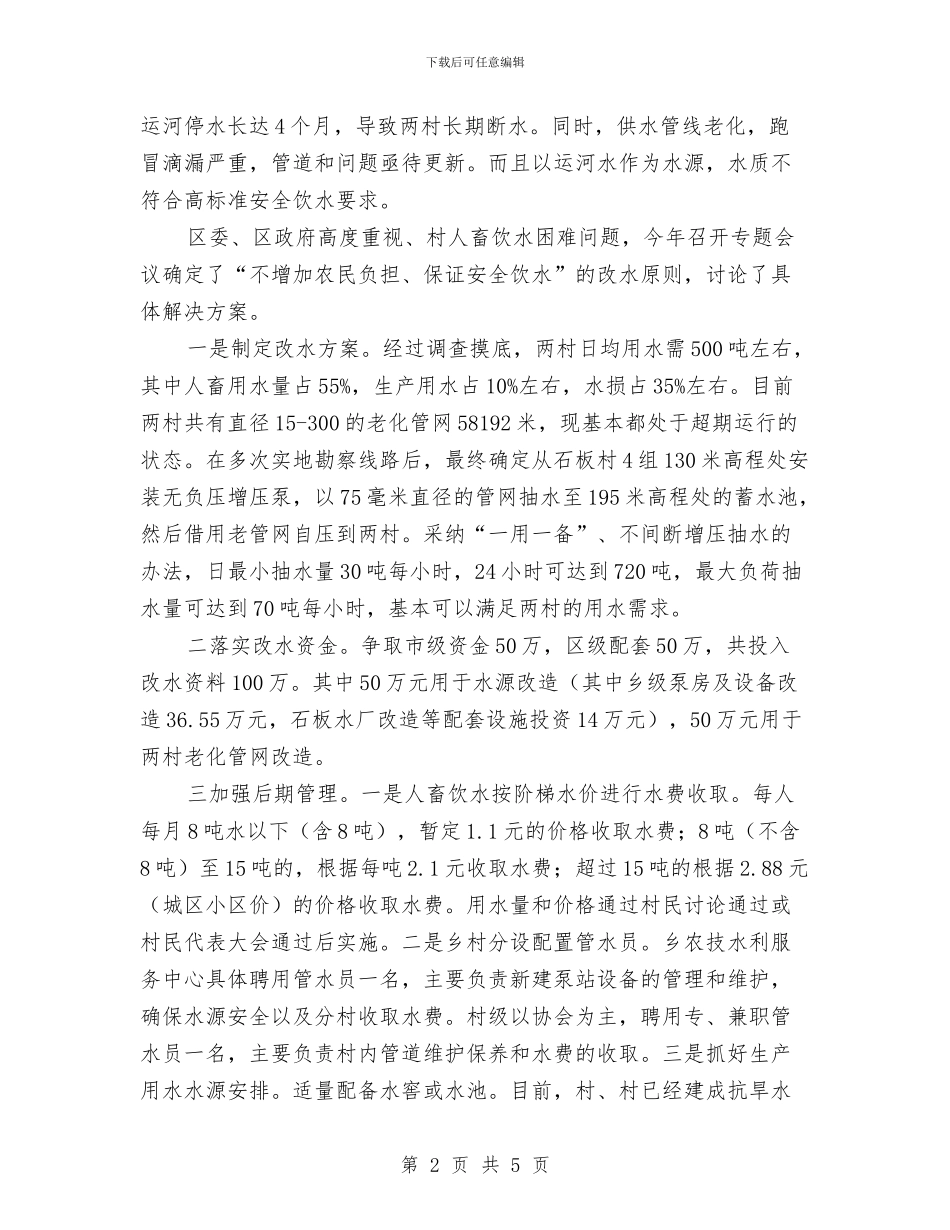

(二)、改水项目、是乡两个以柑桔种植为主的农业村,共有11个村民小组、688户、2254人,其生产生活用水一直由水厂(靠虹吸管道抽取运河水经过过滤消毒)供水
由于运河每年清淤一个月,因此村民每年有一个月的时间没有水吃
特别是XX年开始运河全线整治,新建运河公园,第1页共5页下载后可任意编辑运河停水长达4个月,导致两村长期断水
同时,供水管线老化,跑冒滴漏严重,管道和问题亟待更新
而且以运河水作为水源,水质不符合高标准安全饮水要求

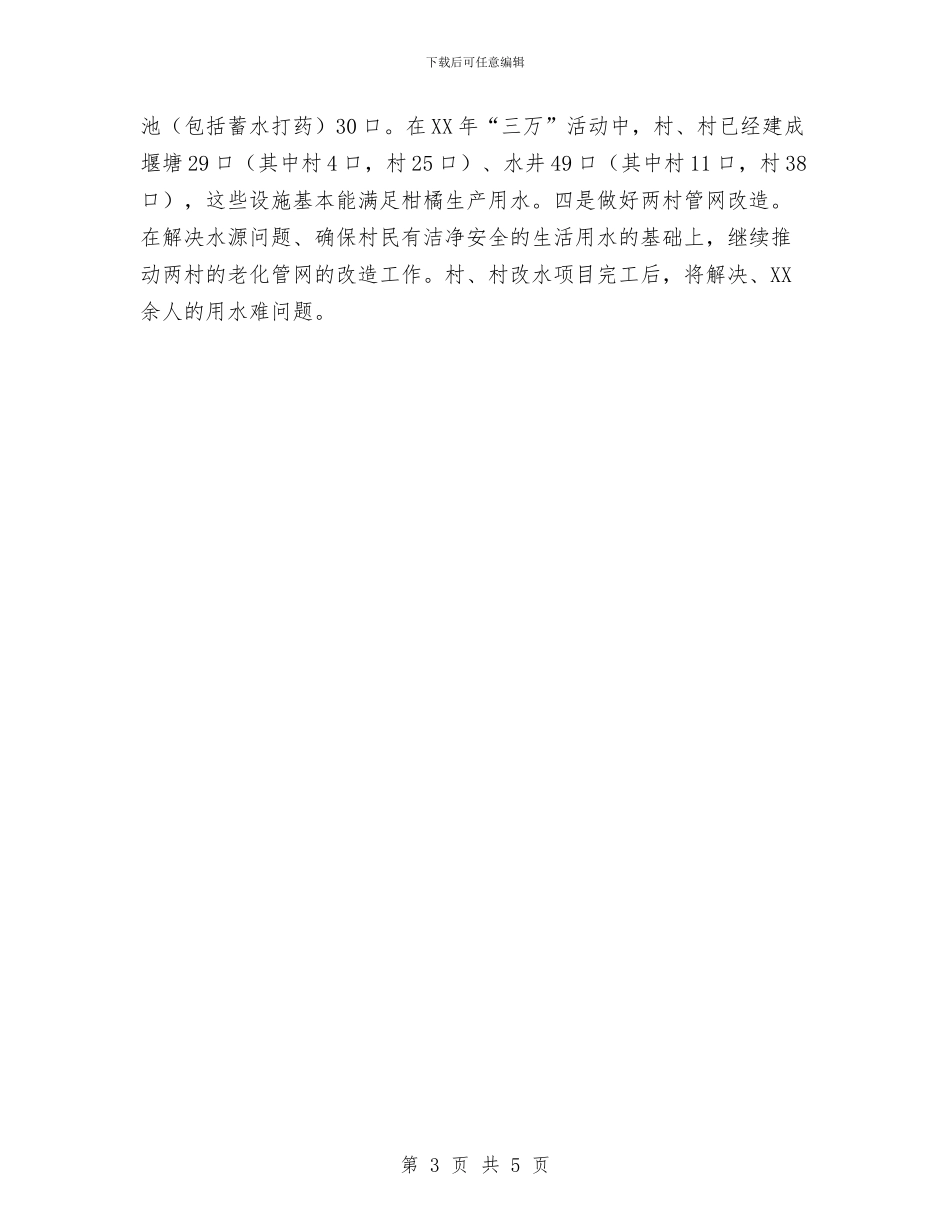

区委、区政府高度重视、村人畜饮水困难问题,今年召开专题会议确定了“不增加农民负担、保
