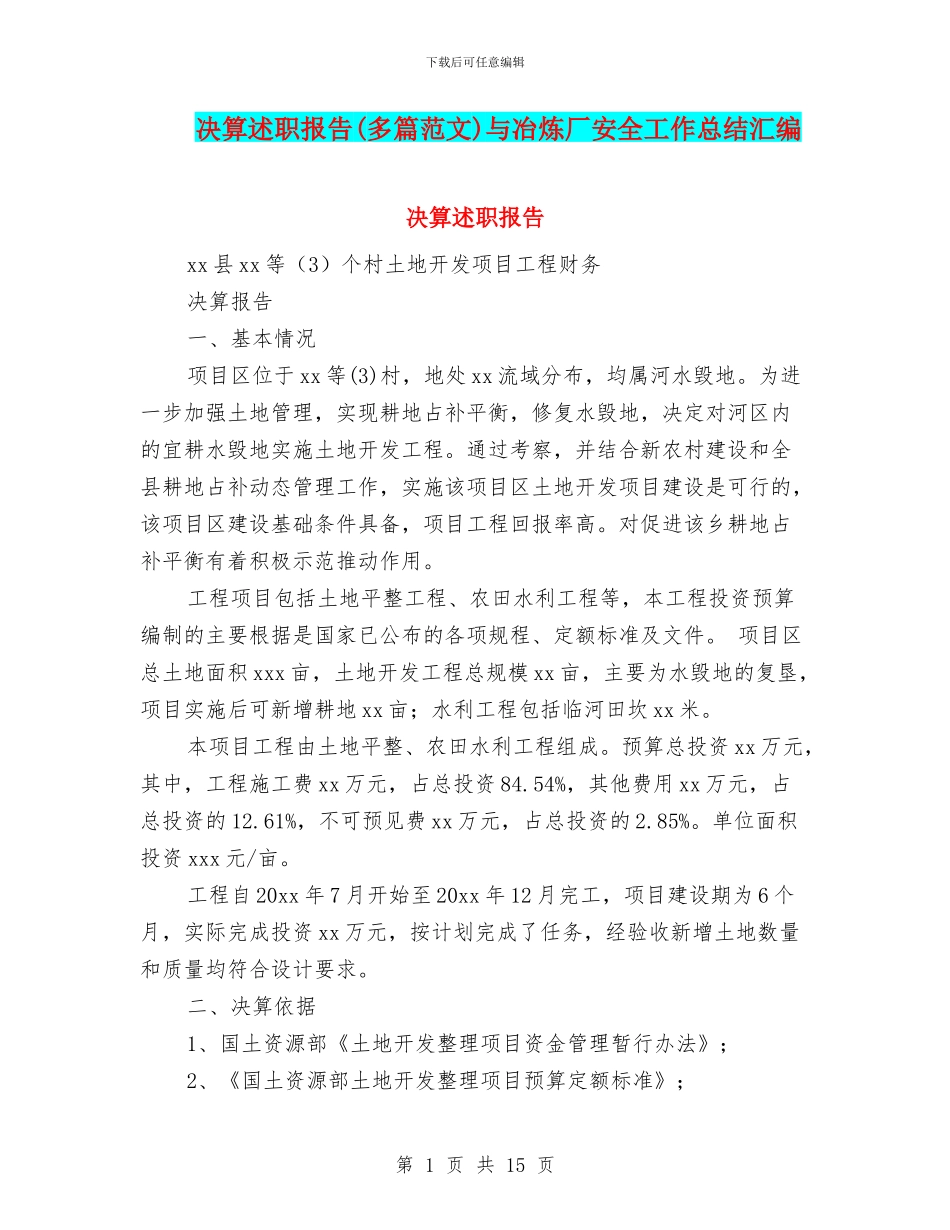

下载后可任意编辑决算述职报告(多篇范文)与冶炼厂安全工作总结汇编决算述职报告xx县xx等(3)个村土地开发项目工程财务决算报告一、基本情况项目区位于xx等(3)村,地处xx流域分布,均属河水毁地
为进一步加强土地管理,实现耕地占补平衡,修复水毁地,决定对河区内的宜耕水毁地实施土地开发工程
通过考察,并结合新农村建设和全县耕地占补动态管理工作,实施该项目区土地开发项目建设是可行的,该项目区建设基础条件具备,项目工程回报率高
对促进该乡耕地占补平衡有着积极示范推动作用
工程项目包括土地平整工程、农田水利工程等,本工程投资预算编制的主要根据是国家已公布的各项规程、定额标准及文件
项目区总土地面积xxx亩,土地开发工程总规模xx亩,主要为水毁地的复垦,项目实施后可新增耕地xx亩;水利工程包括临河田坎xx米
本项目工程由土地平整、农田水利工程组成
预算总投资xx万元,其中,工程施工费xx万元,占总投资84
54%,其他费用xx万元,占总投资的12
61%,不可预见费xx万元,占总投资的2
单位面积投资xxx元/亩
工程自20xx年7月开始至20xx年12月完工,项目建设期为6个月,实际完成投资xx万元,按计划完成了任务,经验收新增土地数量和质量均符合设计要求

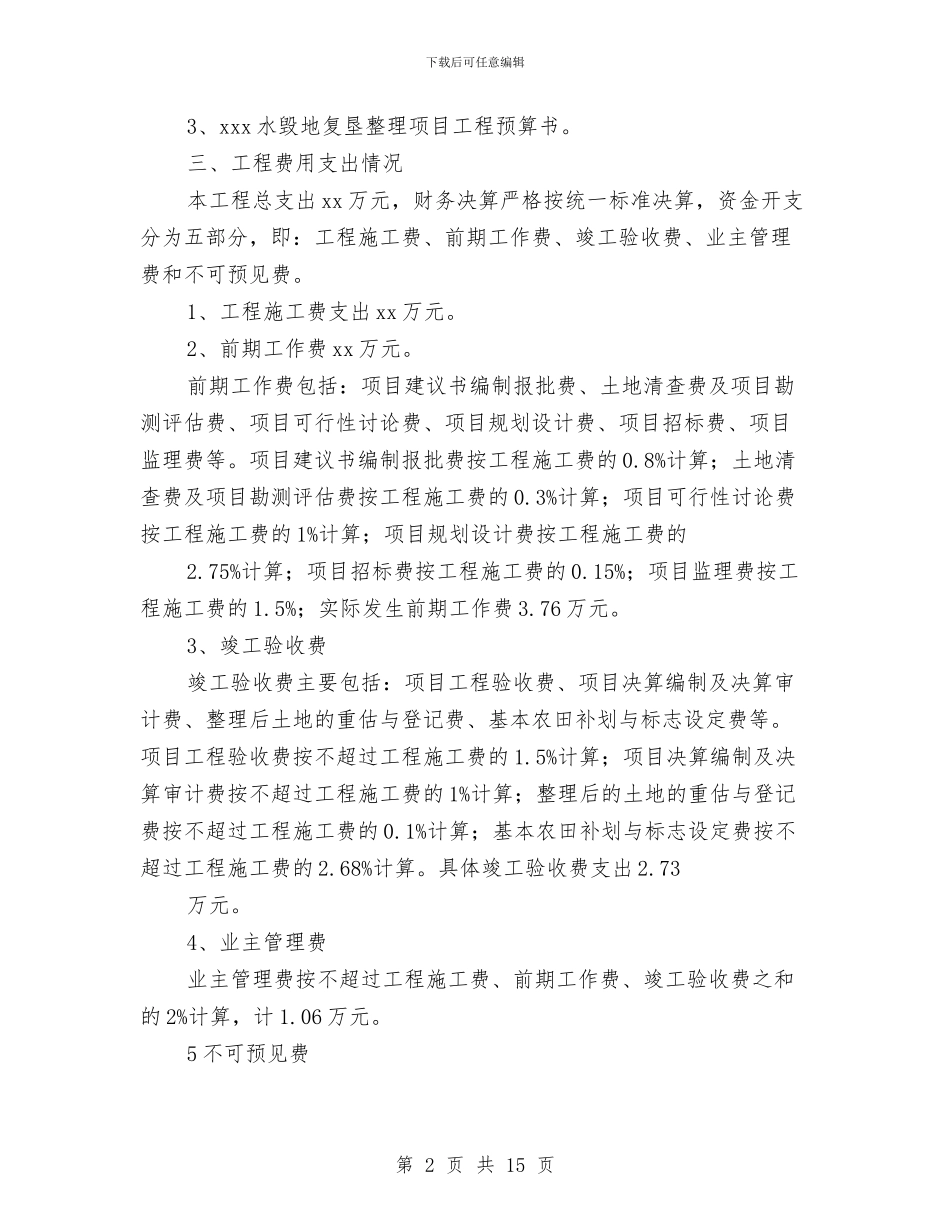

二、决算依据1、国土资源部《土地开发整理项目资金管理暂行办法》;2、《国土资源部土地开发整理项目预算定额标准》;第1页共15页下载后可任意编辑3、xxx水毁地复垦整理项目工程预算书
三、工程费用支出情况本工程总支出xx万元,财务决算严格按统一标准决算,资金开支分为五部分,即:工程施工费、前期工作费、竣工验收费、业主管理费和不可预见费
1、工程施工费支出xx万元
2、前期工作费xx万元
前期工作费包括:项目建议书编制报批费、土地清查费及项目勘测评估费、项目可行性讨论费、项目规划设计费、项目招标费、项目监理费等
项目建议书编
