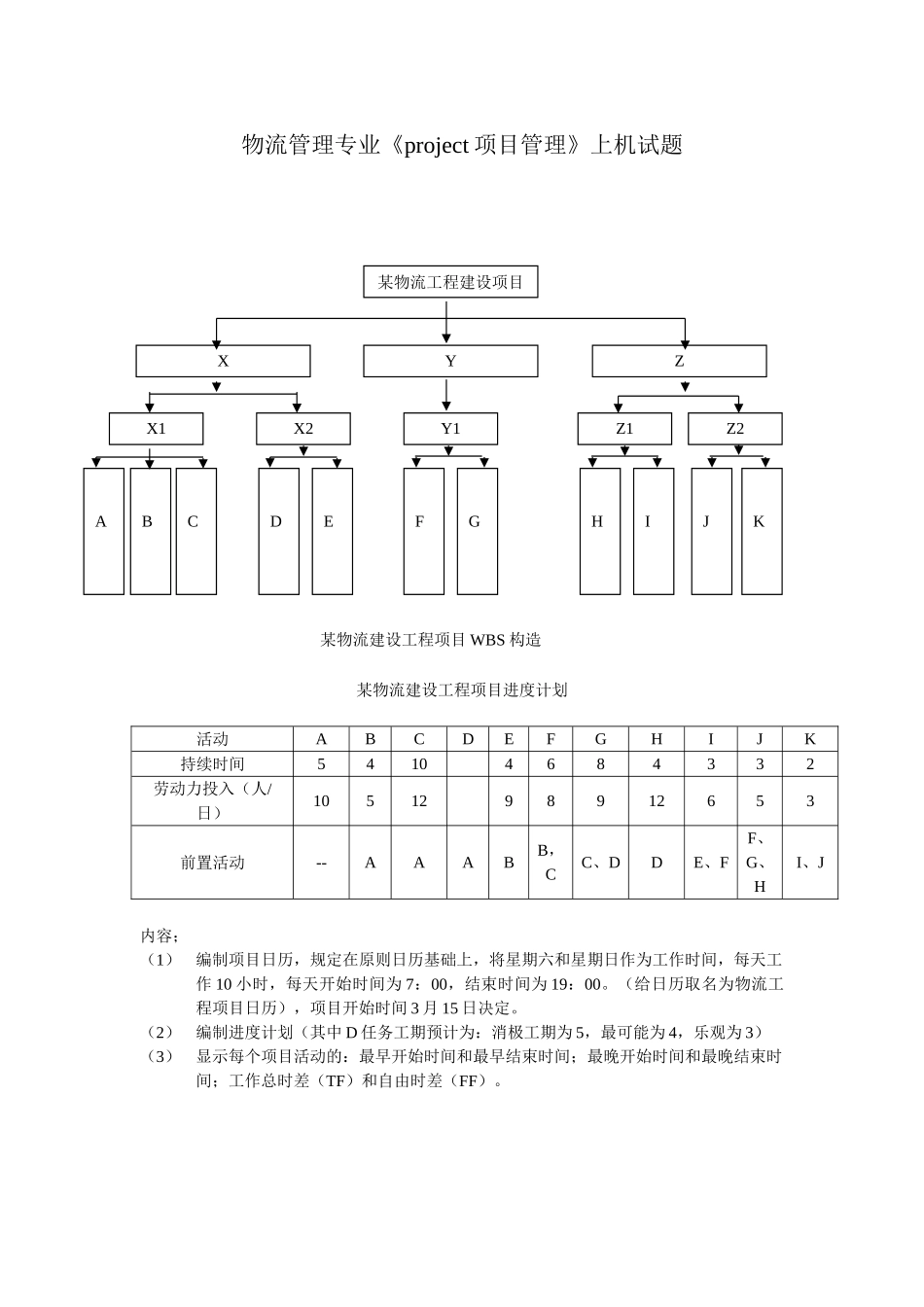

物流管理专业《project项目管理》上机试题某物流建设工程项目进度计划活动ABCDEFGHIJK持续时间54104684332劳动力投入(人/日)1051298912653前置活动--AAABB,CC、DDE、FF、G、HI、J内容;(1)编制项目日历,规定在原则日历基础上,将星期六和星期日作为工作时间,每天工作10小时,每天开始时间为7:00,结束时间为19:00。(给日历取名为物流工程项目日历),项目开始时间3月15日决定。(2)编制进度计划(其中D任务工期预计为:消极工期为5,最可能为4,乐观为3)(3)显示每个项目活动的:最早开始时间和最早结束时间;最晚开始时间和最晚结束时间;工作总时差(TF)和自由时差(FF)。某物流工程建设项目XYZX1X2Y1Z2Z1ABCDEFGHIJK某物流建设工程项目WBS构造(4)作劳动力曲线(5)如果劳动力限制20人,请对资源进行调配,作出新的进度安排。(6)工作人员费率分派(元/工时)档次1234原则费率20253035加班费率25303540生效时间(7)费率分派状况档次1234活动ABECGHFKIJ(8)建立项目的资源库,所需材料资源种类状况材料名称单位单价钢材T3450红砖K0.3水泥T450木材M3200沙石T35(11)为活动分派资源,活动所需材料状况活动ABCDEFGHIJK钢材5615953红砖5008001200900水泥54252015木材2035沙石415128(9)活动C除了工时和材料费用,还需400元的差旅费。(10)在项目的实施过程中,由于建设方的责任造成活动A推迟2天,活动C工期延长1天;由于承包商的责任造成活动E延长3天,F工期延长2天。(11)实际费用E活动增加12%,F活动增加10%。F活动完毕后进行盈亏分析,拟定CPI和SPI。拟定项目的进展状况,并预测项目竣工成本。
