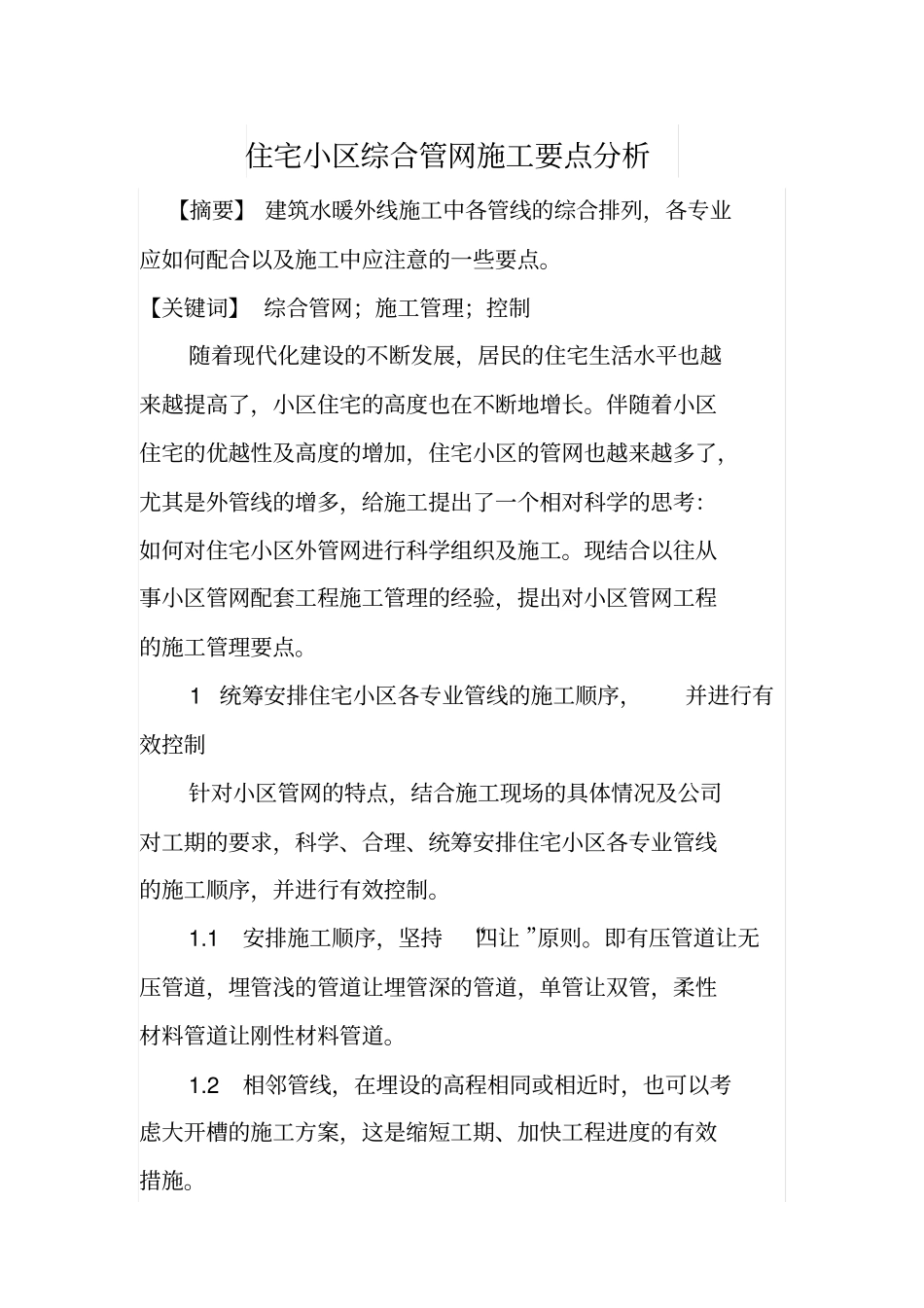

住宅小区综合管网施工要点分析【摘要】建筑水暖外线施工中各管线的综合排列,各专业应如何配合以及施工中应注意的一些要点
【关键词】综合管网;施工管理;控制随着现代化建设的不断发展,居民的住宅生活水平也越来越提高了,小区住宅的高度也在不断地增长
伴随着小区住宅的优越性及高度的增加,住宅小区的管网也越来越多了,尤其是外管线的增多,给施工提出了一个相对科学的思考:如何对住宅小区外管网进行科学组织及施工
现结合以往从事小区管网配套工程施工管理的经验,提出对小区管网工程的施工管理要点
1统筹安排住宅小区各专业管线的施工顺序,并进行有效控制针对小区管网的特点,结合施工现场的具体情况及公司对工期的要求,科学、合理、统筹安排住宅小区各专业管线的施工顺序,并进行有效控制
1安排施工顺序,坚持“四让”原则
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道
2相邻管线,在埋设的高程相同或相近时,也可以考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施
3在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工
这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏
4按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开、竣工日期
如条件成熟,最好作出管网工程施工进度网络图,并据此进行有效控制,使管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面

2既要控制管线的平面位置,又要控制管线的立面高程2
1专业工程师必须认真熟悉施工图,组织做好设计技术交底,加强对小区管线平面位置和立面高程的预控
2各专业施工前应先放线后,由专业工程师统一验线,签字确认后方可开槽
场地平整、土石方工程、外线综合管沟及单管管沟开挖、管沟回填、条件如果允许最好由一家施工单位施工,
