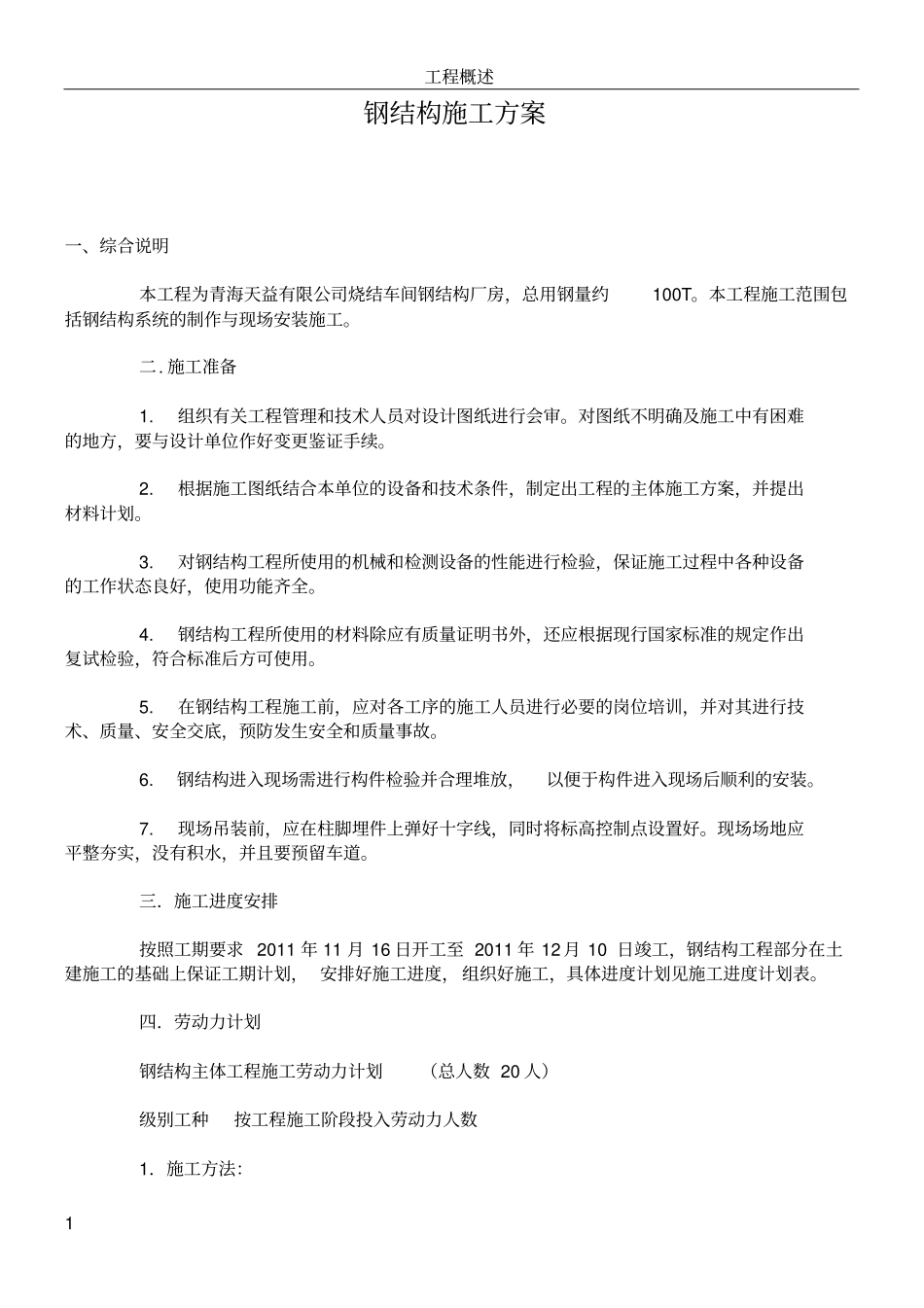

工程概述1钢结构施工方案一、综合说明本工程为青海天益有限公司烧结车间钢结构厂房,总用钢量约100T
本工程施工范围包括钢结构系统的制作与现场安装施工
组织有关工程管理和技术人员对设计图纸进行会审
对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续
根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划
对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
钢结构工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用
在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故
钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装
现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好
现场场地应平整夯实,没有积水,并且要预留车道
三.施工进度安排按照工期要求2011年11月16日开工至2011年12月10日竣工,钢结构工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计划见施工进度计划表
四.劳动力计划钢结构主体工程施工劳动力计划(总人数20人)级别工种按工程施工阶段投入劳动力人数1.施工方法:工程概述2本工程钢结构安装,首先复核混凝土基础的轴线及基础顶面标高,采用分件吊装的方法,先吊装所有钢柱,待校正固定灌浆后,依次吊装首层至五层钢梁,随吊随调整,然后进行安装固定,最后吊装屋面支撑及檩条系统

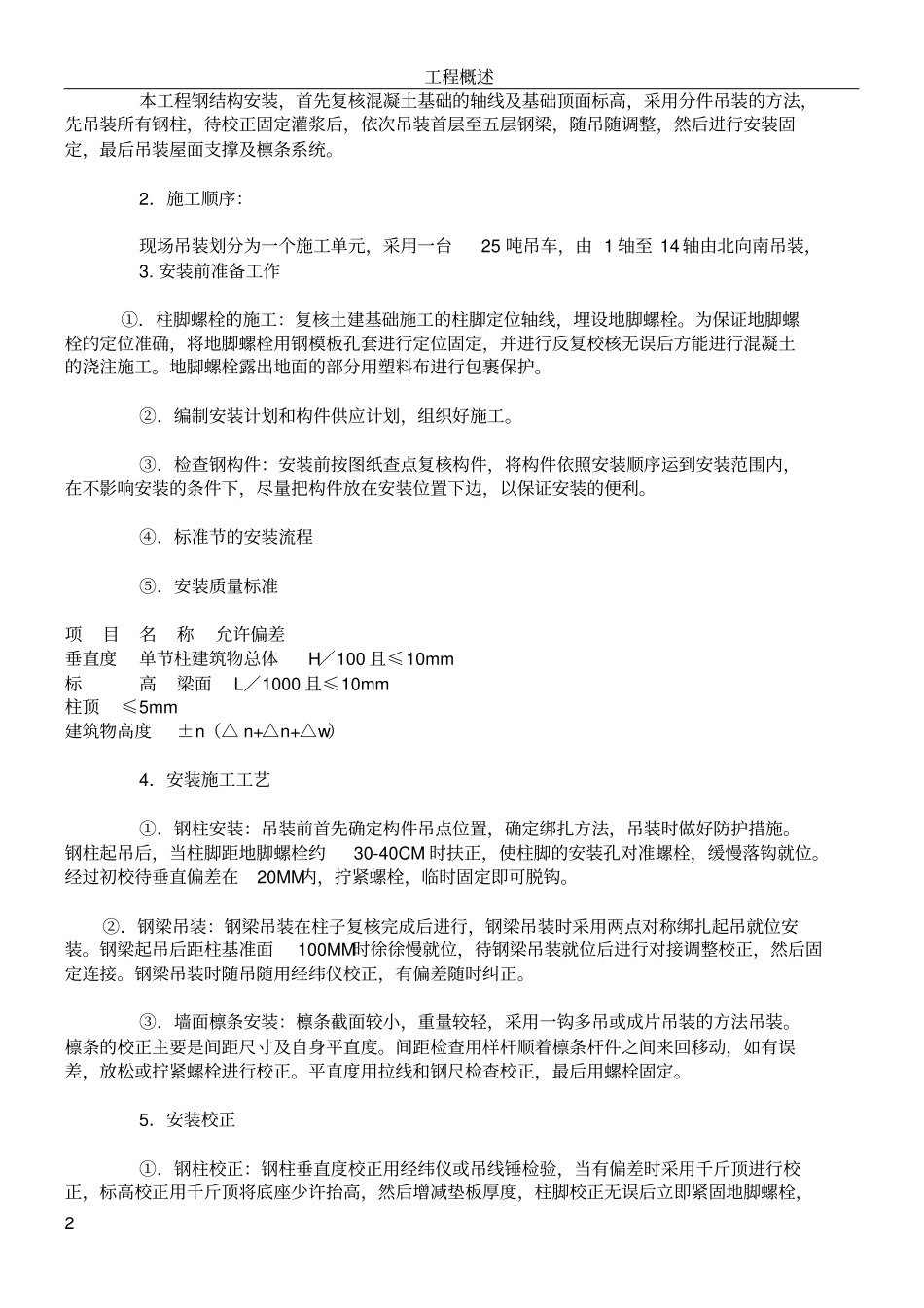

2.施工顺序:现场吊装划分为一个施工单元,采用一台25吨吊车,由1轴至14轴由北向南吊装,3
安装前准备工作①.柱脚螺栓的施工:复核土建基础施工的柱脚定位轴线,埋设地脚螺栓
为保证地脚螺栓的定位准确,将地脚螺栓用钢模板
