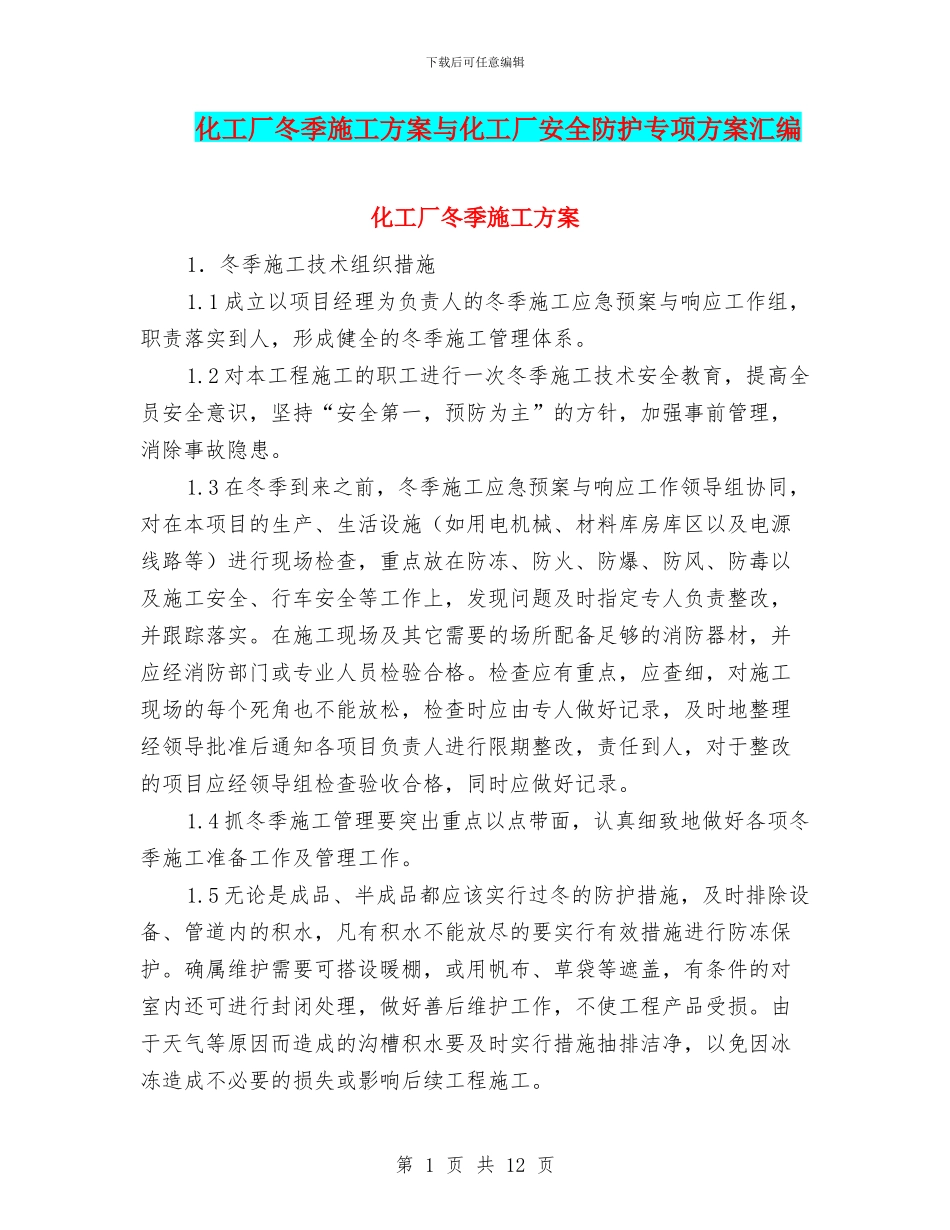

下载后可任意编辑化工厂冬季施工方案与化工厂安全防护专项方案汇编化工厂冬季施工方案1.冬季施工技术组织措施1
1成立以项目经理为负责人的冬季施工应急预案与响应工作组,职责落实到人,形成健全的冬季施工管理体系
2对本工程施工的职工进行一次冬季施工技术安全教育,提高全员安全意识,坚持“安全第一,预防为主”的方针,加强事前管理,消除事故隐患
3在冬季到来之前,冬季施工应急预案与响应工作领导组协同,对在本项目的生产、生活设施(如用电机械、材料库房库区以及电源线路等)进行现场检查,重点放在防冻、防火、防爆、防风、防毒以及施工安全、行车安全等工作上,发现问题及时指定专人负责整改,并跟踪落实
在施工现场及其它需要的场所配备足够的消防器材,并应经消防部门或专业人员检验合格
检查应有重点,应查细,对施工现场的每个死角也不能放松,检查时应由专人做好记录,及时地整理经领导批准后通知各项目负责人进行限期整改,责任到人,对于整改的项目应经领导组检查验收合格,同时应做好记录
4抓冬季施工管理要突出重点以点带面,认真细致地做好各项冬季施工准备工作及管理工作
5无论是成品、半成品都应该实行过冬的防护措施,及时排除设备、管道内的积水,凡有积水不能放尽的要实行有效措施进行防冻保护
确属维护需要可搭设暖棚,或用帆布、草袋等遮盖,有条件的对室内还可进行封闭处理,做好善后维护工作,不使工程产品受损
由于天气等原因而造成的沟槽积水要及时实行措施抽排洁净,以免因冰冻造成不必要的损失或影响后续工程施工
第1页共12页下载后可任意编辑2.冬季施工技术安全措施2

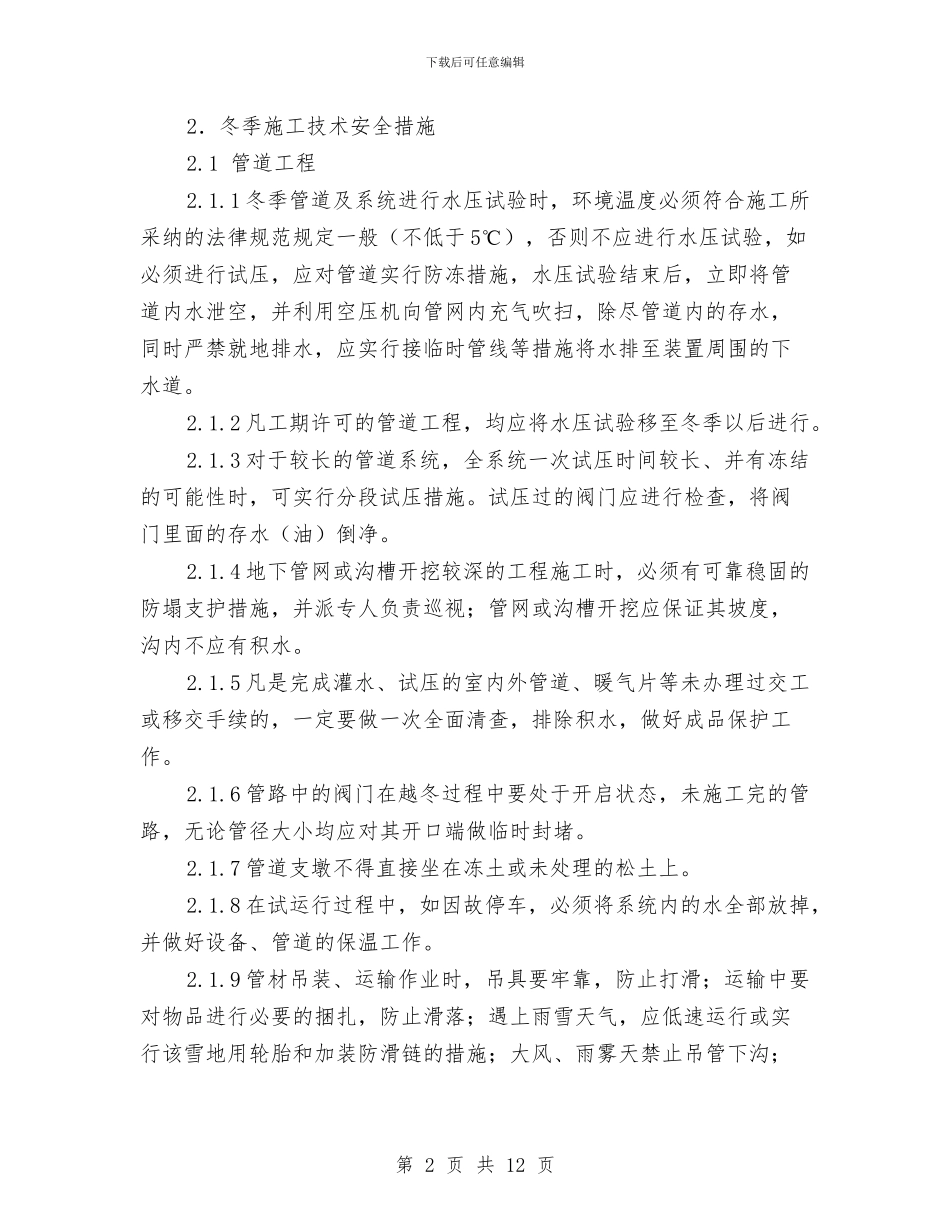

1管道工程2

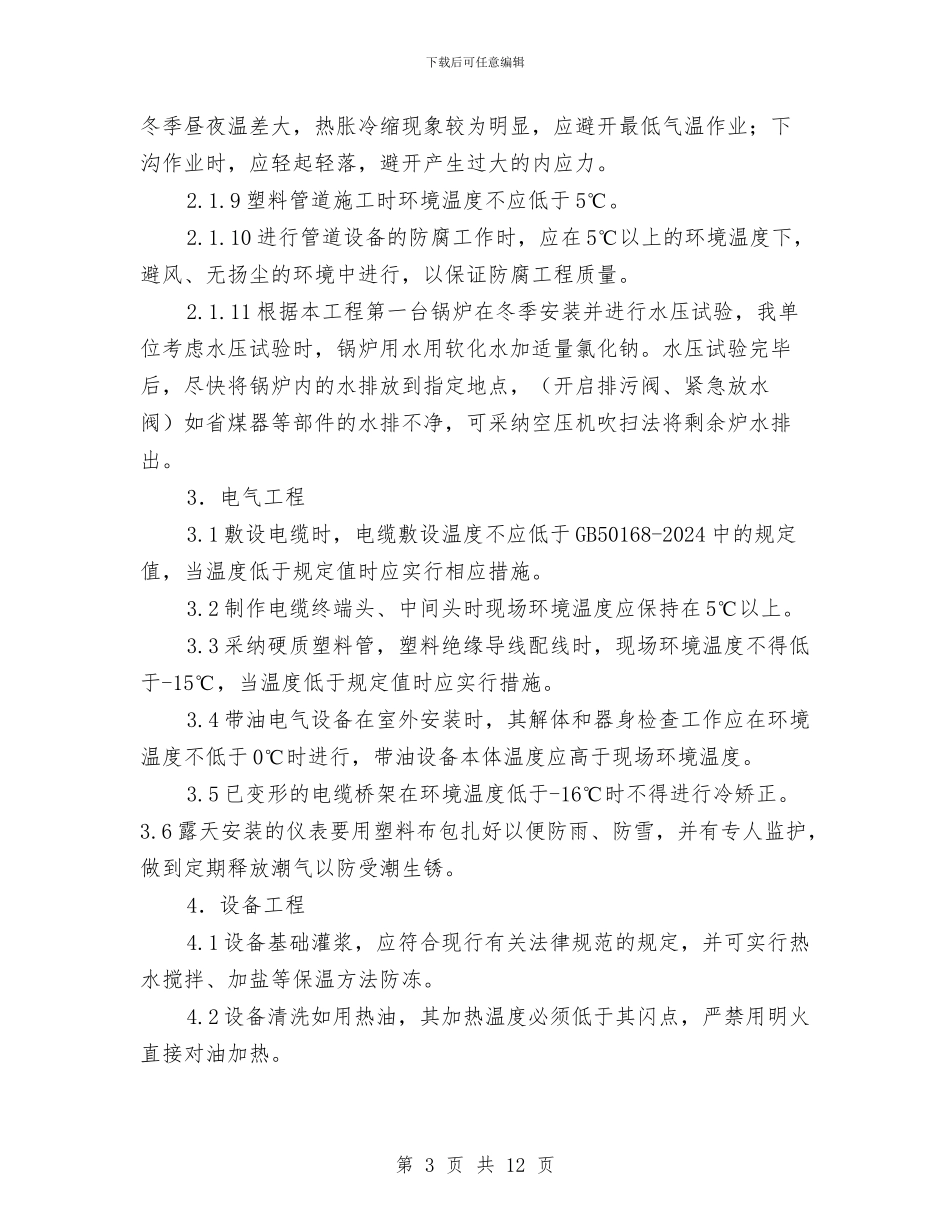

1冬季管道及系统进行水压试验时,环境温度必须符合施工所采纳的法律规范规定一般(不低于5℃),否则不应进行水压试验,如必须进行试压,应对管道实行防冻措施,水压试验结束后,立即将管道内水泄空,并利用空压机向管网内充气吹扫,除尽管道内的存水
