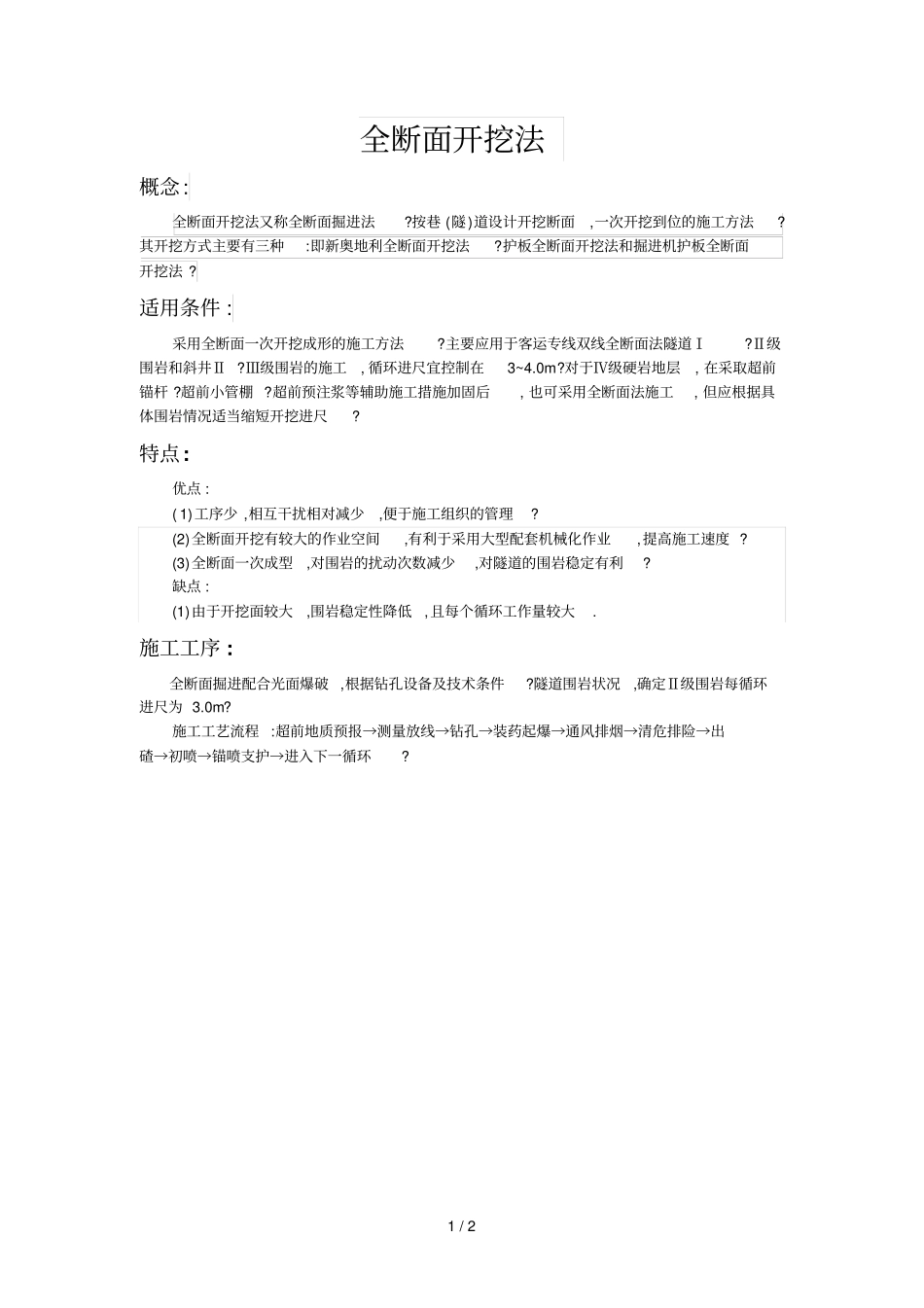

1/2全断面开挖法概念:全断面开挖法又称全断面掘进法
按巷(隧)道设计开挖断面,一次开挖到位的施工方法
其开挖方式主要有三种:即新奥地利全断面开挖法
护板全断面开挖法和掘进机护板全断面开挖法
适用条件:采用全断面一次开挖成形的施工方法
主要应用于客运专线双线全断面法隧道Ⅰ
Ⅱ级围岩和斜井Ⅱ
Ⅲ级围岩的施工,循环进尺宜控制在3~4
对于Ⅳ级硬岩地层,在采取超前锚杆
超前预注浆等辅助施工措施加固后,也可采用全断面法施工,但应根据具体围岩情况适当缩短开挖进尺
特点:优点:(1)工序少,相互干扰相对减少,便于施工组织的管理
(2)全断面开挖有较大的作业空间,有利于采用大型配套机械化作业,提高施工速度
(3)全断面一次成型,对围岩的扰动次数减少,对隧道的围岩稳定有利
缺点:(1)由于开挖面较大,围岩稳定性降低,且每个循环工作量较大
施工工序:全断面掘进配合光面爆破,根据钻孔设备及技术条件
隧道围岩状况,确定Ⅱ级围岩每循环进尺为3

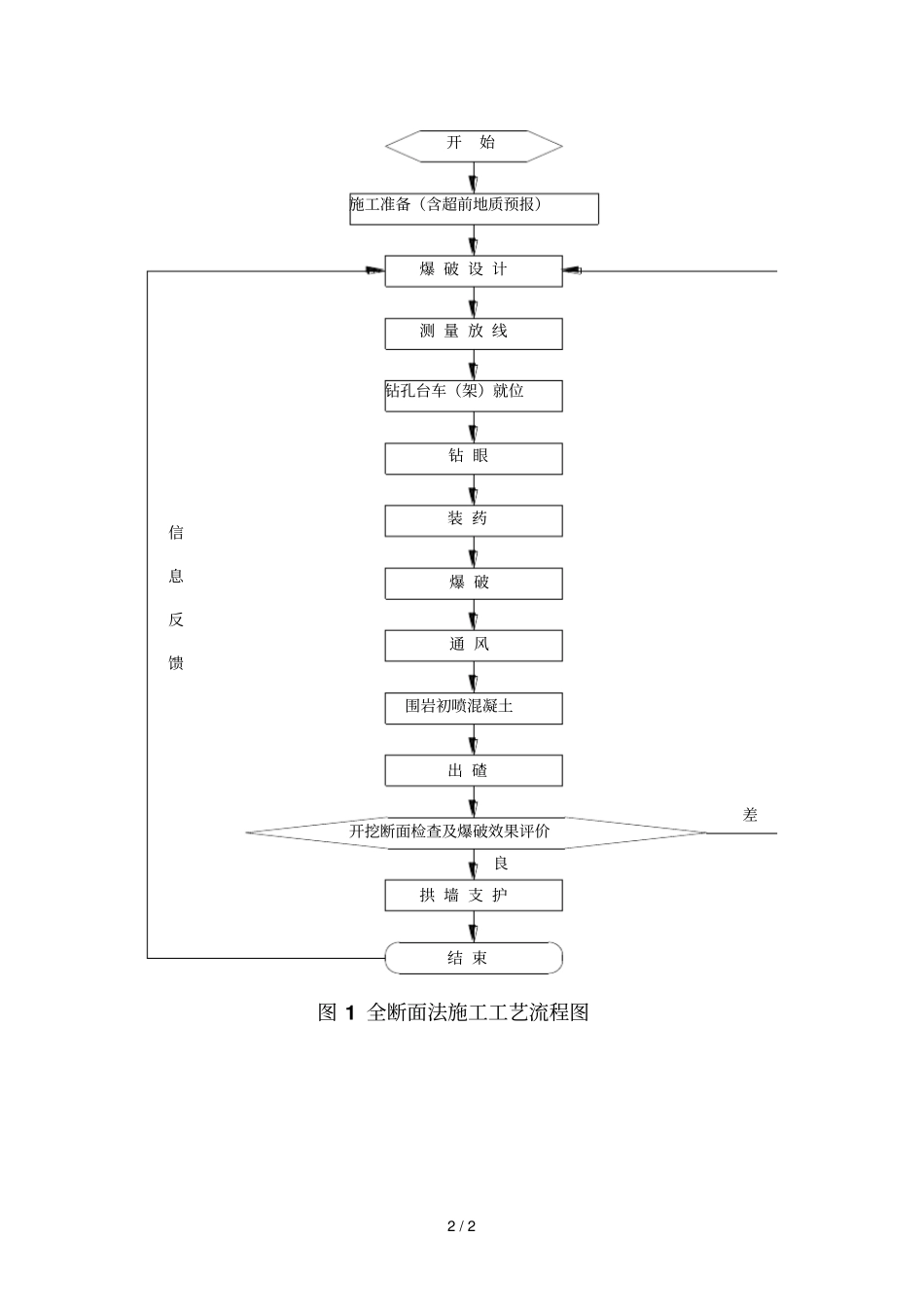

施工工艺流程:超前地质预报→测量放线→钻孔→装药起爆→通风排烟→清危排险→出碴→初喷→锚喷支护→进入下一循环
2/2开始施工准备(含超前地质预报)爆破设计测量放线钻孔台车(架)就位钻眼装药爆破通风围岩初喷混凝土拱墙支护开挖断面检查及爆破效果评价出碴结束信息反馈良差图1全断面法施工工艺流程图
