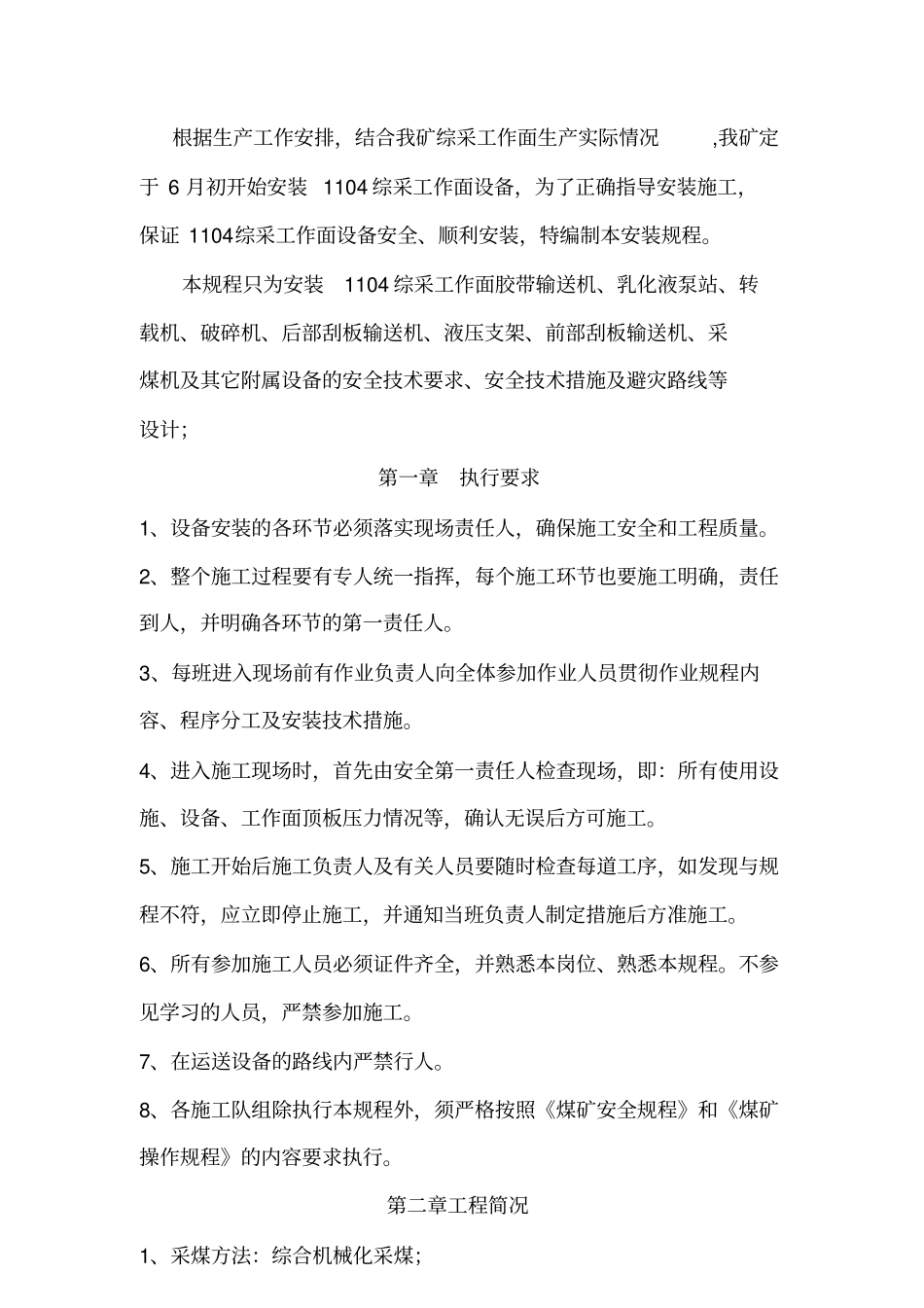

1104采煤工作面安装规程编制人:沈恩德编制时间:2011年5月28日批复书审批意见:职务矿长总工程师生产矿长安全矿长机电矿长签名职务机电总工机电对通风队运输队综掘队签名一、施工说明根据生产工作安排,结合我矿综采工作面生产实际情况,我矿定于6月初开始安装1104综采工作面设备,为了正确指导安装施工,保证1104综采工作面设备安全、顺利安装,特编制本安装规程。本规程只为安装1104综采工作面胶带输送机、乳化液泵站、转载机、破碎机、后部刮板输送机、液压支架、前部刮板输送机、采煤机及其它附属设备的安全技术要求、安全技术措施及避灾路线等设计;第一章执行要求1、设备安装的各环节必须落实现场责任人,确保施工安全和工程质量。2、整个施工过程要有专人统一指挥,每个施工环节也要施工明确,责任到人,并明确各环节的第一责任人。3、每班进入现场前有作业负责人向全体参加作业人员贯彻作业规程内容、程序分工及安装技术措施。4、进入施工现场时,首先由安全第一责任人检查现场,即:所有使用设施、设备、工作面顶板压力情况等,确认无误后方可施工。5、施工开始后施工负责人及有关人员要随时检查每道工序,如发现与规程不符,应立即停止施工,并通知当班负责人制定措施后方准施工。6、所有参加施工人员必须证件齐全,并熟悉本岗位、熟悉本规程。不参见学习的人员,严禁参加施工。7、在运送设备的路线内严禁行人。8、各施工队组除执行本规程外,须严格按照《煤矿安全规程》和《煤矿操作规程》的内容要求执行。第二章工程简况1、采煤方法:综合机械化采煤;2、工作面布置:走向长壁3、工作面走向长1170M,工作面倾斜长度189M。4、煤层倾角:15°5、煤层平均厚度:3.0—4.2M二、安装及回撤设备简况1、安装设备名称、型号、数量见【图二】序号设备名称规格型号数量单位1电牵引双滚筒采煤机MG250/500WD1台2可弯曲刮板输送机SGZ-764/5001台3转载机SZZ-764/2001台4轮式破碎机PLM-10001台5中部液压支架ZQY3400/15/35122部6过渡支架ZQYG3400/15/324部7喷雾泵BPW320/6.3(L)型喷雾泵2台8乳化液泵站GRB315/31.5(200KW)2台9移动变电站KBSGZY-T-1000KVA/10型2台10移动变电站KBSGZY-T-100KVA/10型1台11矿用隔爆键本质安全型真空电磁启动器QJZ-200/1140(660)W2台12矿用隔爆键本质安全型真空电磁启动器QJZ-400/1140(660)W2台13矿用隔爆键本质安全型双速电动机真空电磁启动器QJZ-400/1140(660)S3台14普通真空开关QBZ-80N1台15照明信号综保BXZ-4.01台16扩音电话KTK/07-H型10部三、安装施工工艺流程1、安装设备工艺流程安装刮板输送机→临时乳化液泵站→四、五号胶带输送机→转载机→破碎机→端头支架→液压支架→一台胶带输送机(地面检修)→前部刮板输送机→采煤机→电缆线及冷却水管→乳化液泵站→开关列车→移动变电站。要求安装新工作面的前部刮板输送机、采煤机、及各种管线、移动变电站、开关列车、尽可能平行作业,按由里向外的顺序安装。2、准备工作:1、准备好安装所使用的专用工具。2、运输用的专用平板车、卡具以及各种起吊用具在地面全部检查合格后方准使用,所使用的器具检查时要做好记录。记录的内容要写清时间和验收结果。3、对井下形成的设备及条件、绞车基础、通讯信号、轨道、挡车闸等进行严格检查验收,并做好记录。二、运输线路:地面→副井→副井车场→材料下山→X1104回风顺槽→X1104工作面第三章安装设备顺序第一节设备顺序1、新工作面形成运输系统。2、新工作面形成供水系统、临时供液系统,同时形成临时供电系统。3、安装转载破碎机。4、安装刮板运输机。5、安装液压支架。6、安装采煤机及辅助装置。7、安装开关列车、移动变电站及乳化液泵站,同事铺设电缆和供液管路,形成采区的供电和供液系统以及工作面通讯系统。8、联合试运转。二、安装期间所用各种绞车的运输能力验算绞车验算公式:绞车提升能力>最大静拉力;钢丝绳验算公式:钢丝绳破断拉力总和Q/最大静拉力F>6.5;F=(G1+G2)×(sinβ+ω1cosβ)+p×l×(sinβ+ω2cosβ)÷1000×g式中:F—负压作用在钢丝绳上的最大静压拉力,kN;取g=9.8N。G1—液压支架重量,21000kg;G2—平板车重量...
