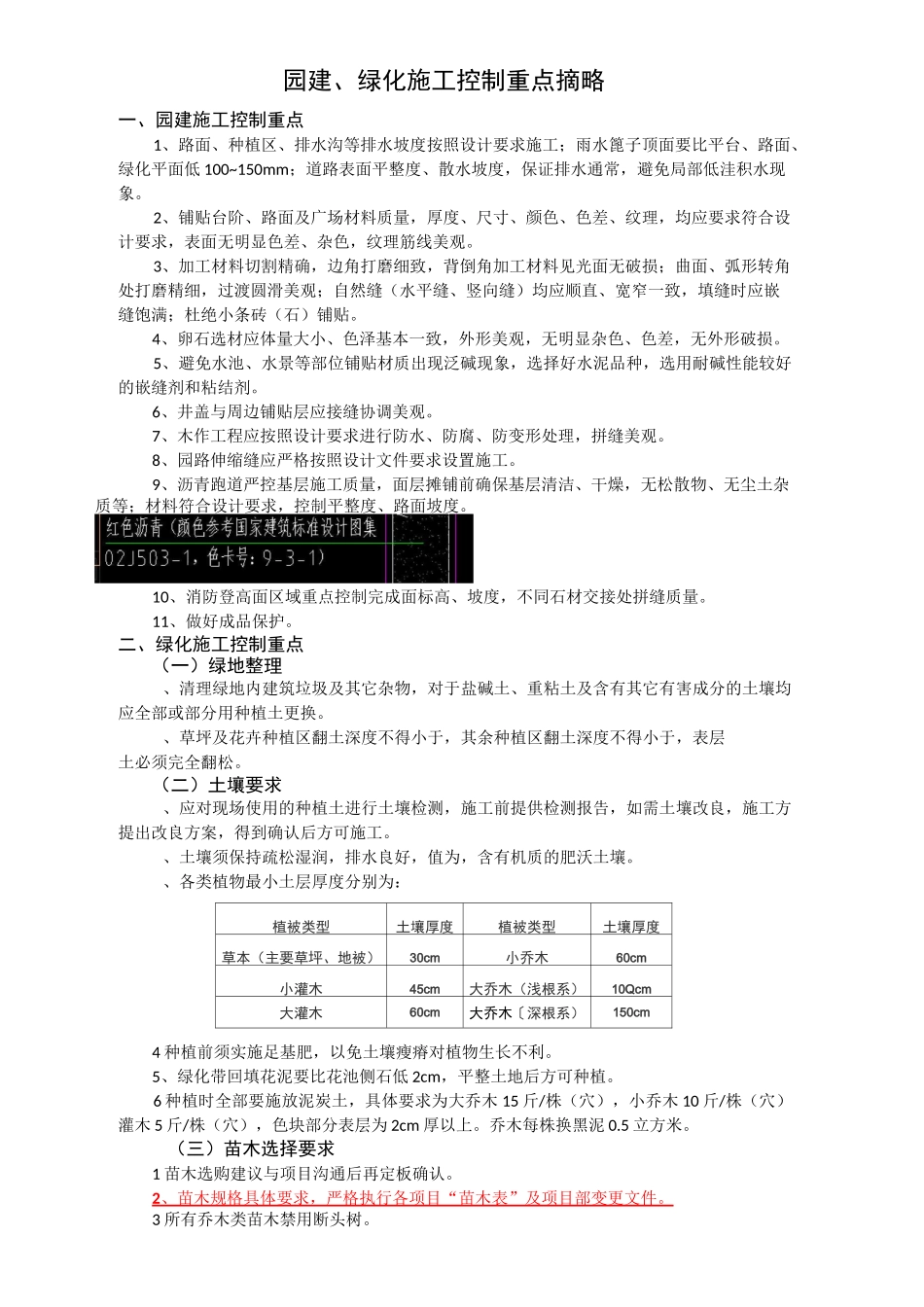

园建、绿化施工控制重点摘略一、园建施工控制重点1、路面、种植区、排水沟等排水坡度按照设计要求施工;雨水篦子顶面要比平台、路面、绿化平面低100~150mm;道路表面平整度、散水坡度,保证排水通常,避免局部低洼积水现象
2、铺贴台阶、路面及广场材料质量,厚度、尺寸、颜色、色差、纹理,均应要求符合设计要求,表面无明显色差、杂色,纹理筋线美观
3、加工材料切割精确,边角打磨细致,背倒角加工材料见光面无破损;曲面、弧形转角处打磨精细,过渡圆滑美观;自然缝(水平缝、竖向缝)均应顺直、宽窄一致,填缝时应嵌缝饱满;杜绝小条砖(石)铺贴
4、卵石选材应体量大小、色泽基本一致,外形美观,无明显杂色、色差,无外形破损
5、避免水池、水景等部位铺贴材质出现泛碱现象,选择好水泥品种,选用耐碱性能较好的嵌缝剂和粘结剂
6、井盖与周边铺贴层应接缝协调美观
7、木作工程应按照设计要求进行防水、防腐、防变形处理,拼缝美观
8、园路伸缩缝应严格按照设计文件要求设置施工
9、沥青跑道严控基层施工质量,面层摊铺前确保基层清洁、干燥,无松散物、无尘土杂质等;材料符合设计要求,控制平整度、路面坡度
10、消防登高面区域重点控制完成面标高、坡度,不同石材交接处拼缝质量
11、做好成品保护
二、绿化施工控制重点(一)绿地整理、清理绿地内建筑垃圾及其它杂物,对于盐碱土、重粘土及含有其它有害成分的土壤均应全部或部分用种植土更换
、草坪及花卉种植区翻土深度不得小于,其余种植区翻土深度不得小于,表层土必须完全翻松
(二)土壤要求、应对现场使用的种植土进行土壤检测,施工前提供检测报告,如需土壤改良,施工方提出改良方案,得到确认后方可施工
、土壤须保持疏松湿润,排水良好,值为,含有机质的肥沃土壤

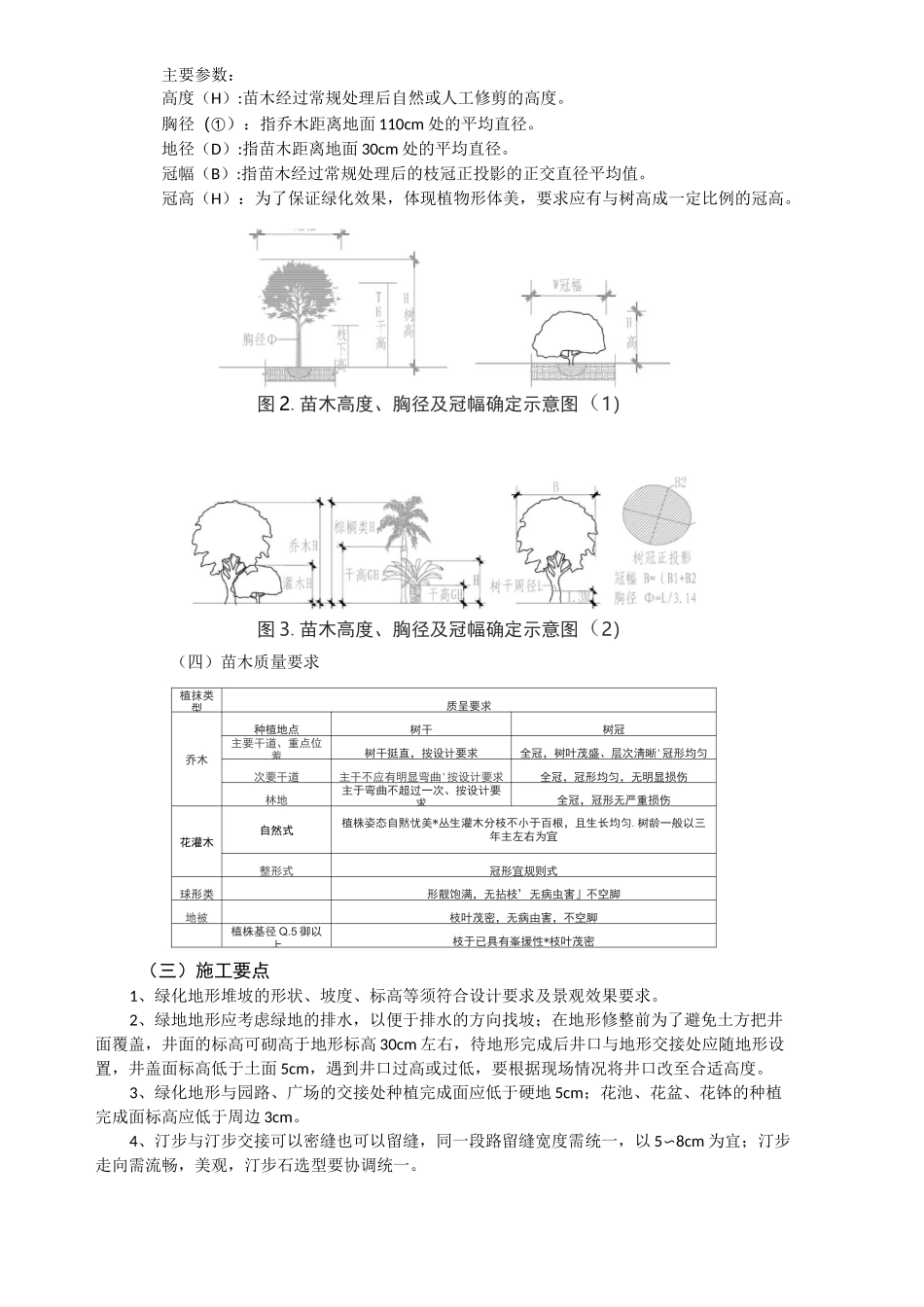

、各类植物最小土层厚度分别为:植被类型土壤厚度植被类型土壤厚度草本(主要草坪、地被)30cm小乔木60cm小灌木45cm大乔木(浅根系)
