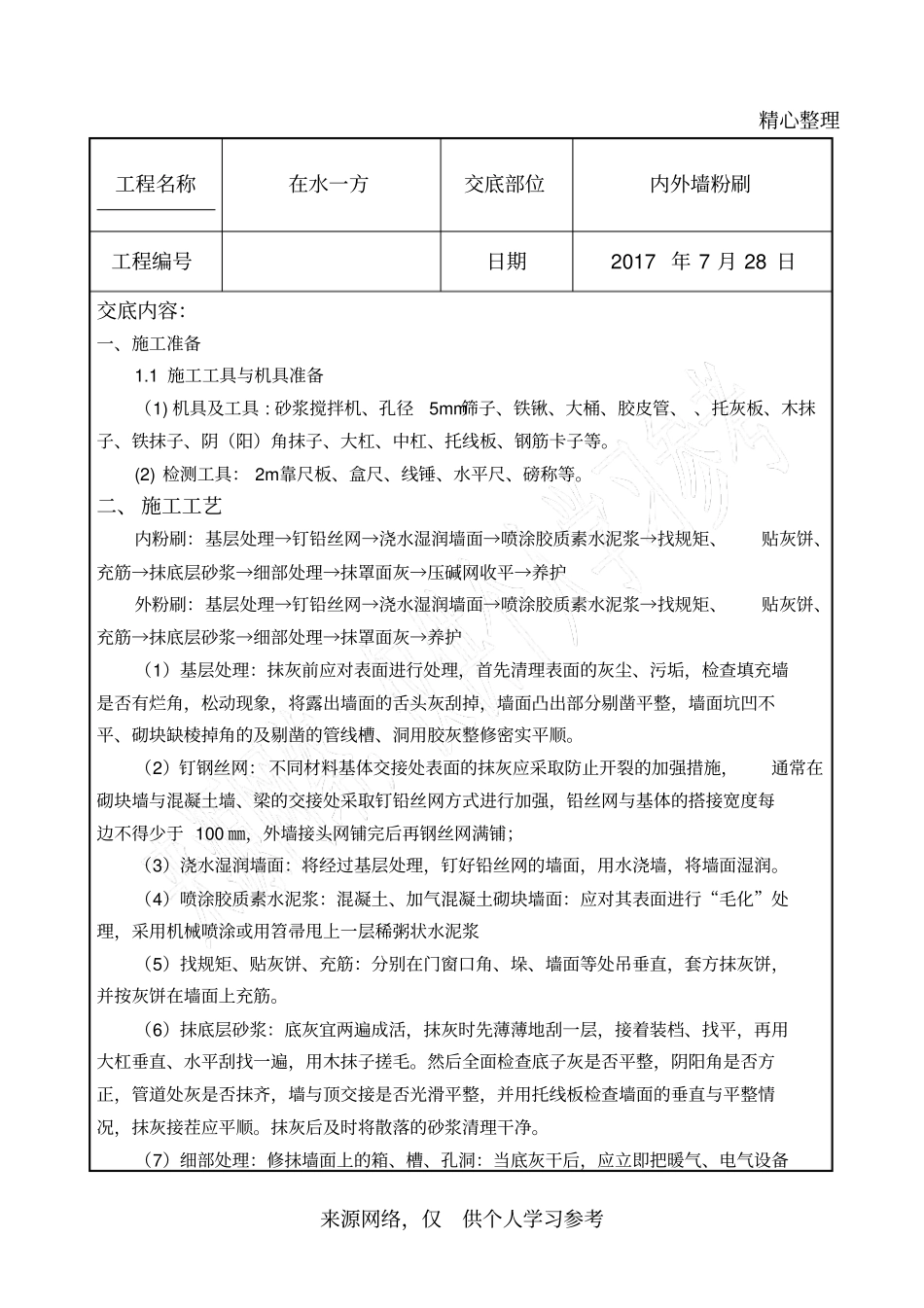

精心整理来源网络,仅供个人学习参考工程名称在水一方交底部位内外墙粉刷工程编号日期2017年7月28日交底内容:一、施工准备1
1施工工具与机具准备(1)机具及工具:砂浆搅拌机、孔径5mm筛子、铁锹、大桶、胶皮管、、托灰板、木抹子、铁抹子、阴(阳)角抹子、大杠、中杠、托线板、钢筋卡子等
(2)检测工具:2m靠尺板、盒尺、线锤、水平尺、磅称等
二、施工工艺内粉刷:基层处理→钉铅丝网→浇水湿润墙面→喷涂胶质素水泥浆→找规矩、贴灰饼、充筋→抹底层砂浆→细部处理→抹罩面灰→压碱网收平→养护外粉刷:基层处理→钉铅丝网→浇水湿润墙面→喷涂胶质素水泥浆→找规矩、贴灰饼、充筋→抹底层砂浆→细部处理→抹罩面灰→养护(1)基层处理:抹灰前应对表面进行处理,首先清理表面的灰尘、污垢,检查填充墙是否有烂角,松动现象,将露出墙面的舌头灰刮掉,墙面凸出部分剔凿平整,墙面坑凹不平、砌块缺棱掉角的及剔凿的管线槽、洞用胶灰整修密实平顺
(2)钉钢丝网:不同材料基体交接处表面的抹灰应采取防止开裂的加强措施,通常在砌块墙与混凝土墙、梁的交接处采取钉铅丝网方式进行加强,铅丝网与基体的搭接宽度每边不得少于100㎜,外墙接头网铺完后再钢丝网满铺;(3)浇水湿润墙面:将经过基层处理,钉好铅丝网的墙面,用水浇墙,将墙面湿润
(4)喷涂胶质素水泥浆:混凝土、加气混凝土砌块墙面:应对其表面进行“毛化”处理,采用机械喷涂或用笤帚甩上一层稀粥状水泥浆(5)找规矩、贴灰饼、充筋:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼在墙面上充筋
(6)抹底层砂浆:底灰宜两遍成活,抹灰时先薄薄地刮一层,接着装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛
然后全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况,抹灰接茬应平顺

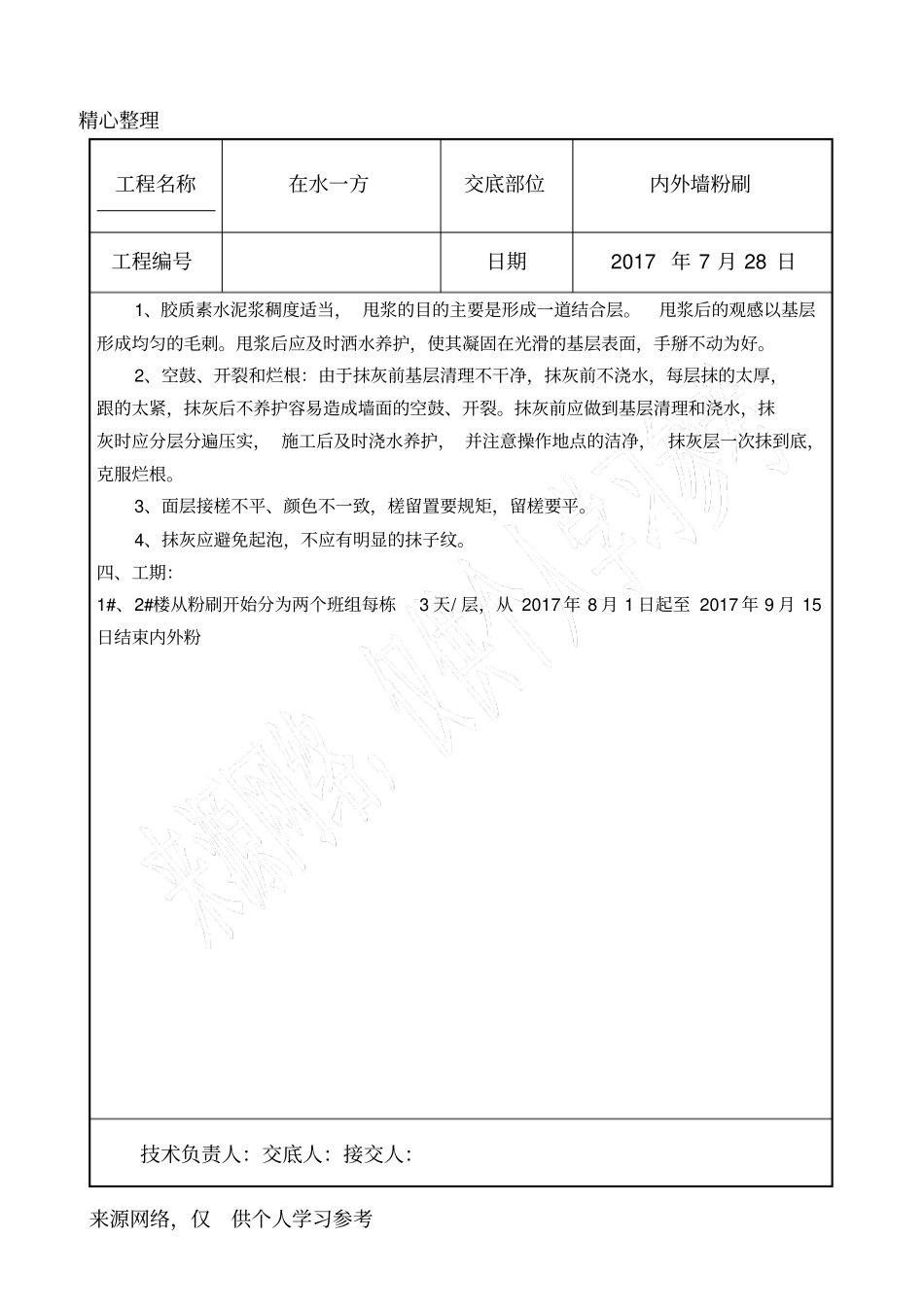

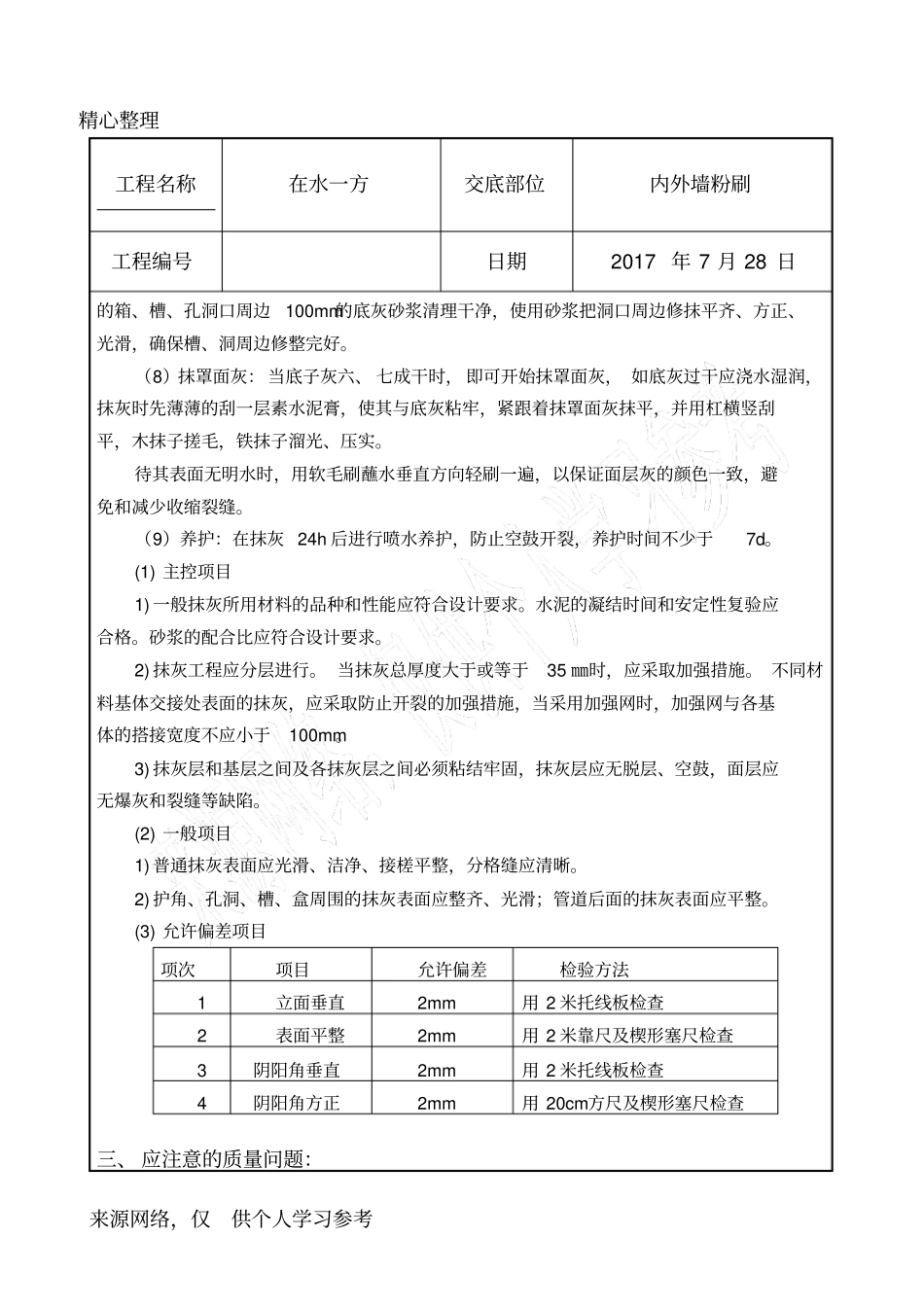

抹灰后及时将散落的砂浆清理干净
