施工技术交底单工程项目工程部位MG10tx26m门式起重机拆除接受班组工程数量进度要求施工程序及检测要点执行规氾及标准:(1)《公路桥涵施工技术规范》(JTG/TF50-2011)(2)《公路工程质量检验评定标准》(JTGF80/1-2004)(3)《公路工程施工安全技术规程》(JTJ076-95)施工及检1
项目概况2、MG10tx26m门式起重机拆除概述MG10tx26m,起吊净高度10m的门式起重机,用于材料的加工及倒运,如图1-1
图1・2所示
目前主体工程基本结束,材料退场基本完成,所以进行拆除

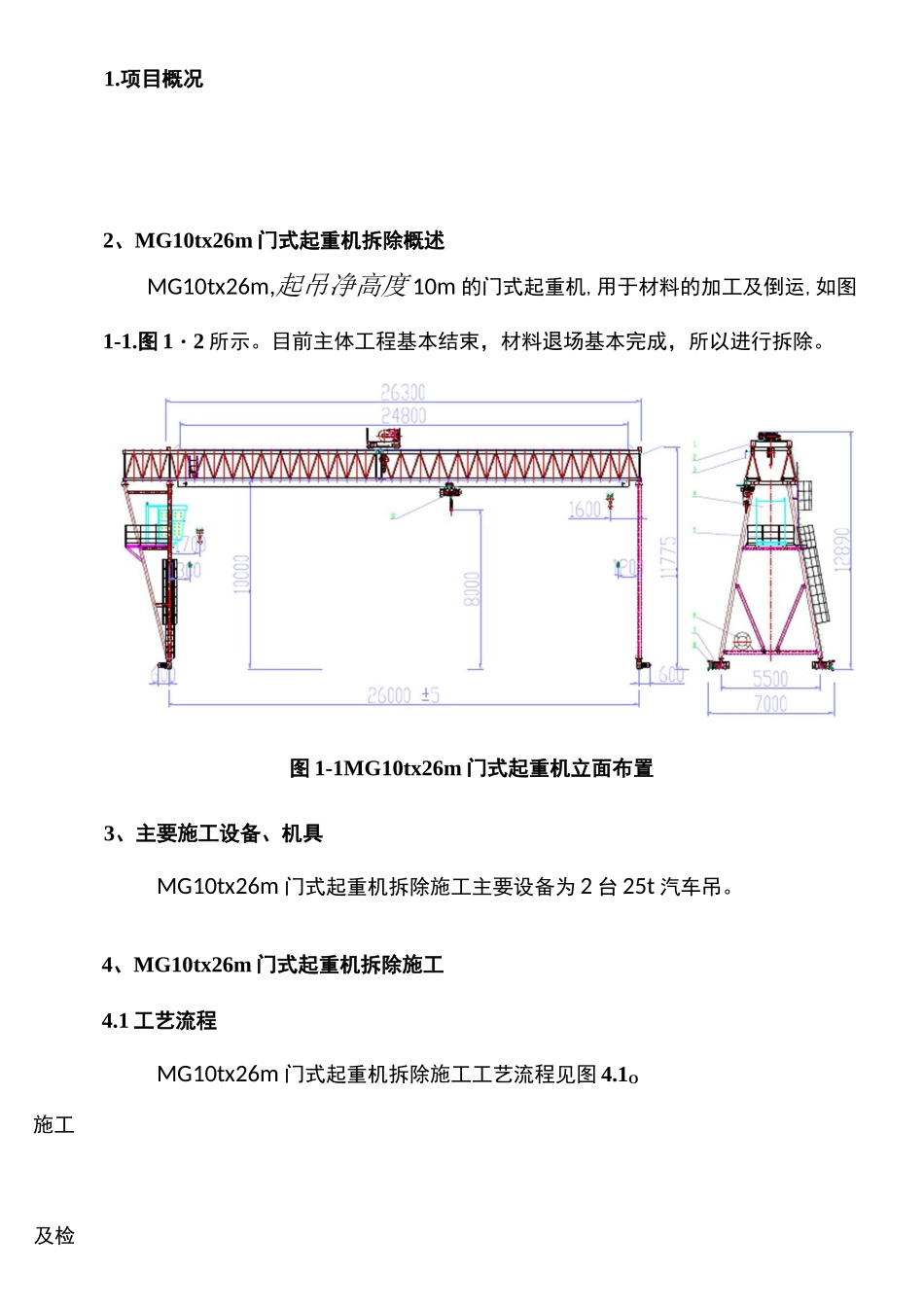

图1-1MG10tx26m门式起重机立面布置3、主要施工设备、机具MG10tx26m门式起重机拆除施工主要设备为2台25t汽车吊
4、MG10tx26m门式起重机拆除施工4
1工艺流程MG10tx26m门式起重机拆除施工工艺流程见图4
1O测要烁丁非夂图4
1MG10tx26m门式起重机拆除施工工艺流程4
2施工准备施工准备主要包括以下几项:(1)门机拆除位置的选择,就位并锁定夹轨器
(2)柔、刚性支腿缆绳安装用配重块转运
(3)钢丝绳准备,包括柔、刚性支腿的缆绳,主梁吊装用钢丝绳
(4)手拉葫芦、大锤、割刀等拆除工具的准备
(5)2台25t汽车吊的性能检查及就位
(6)场地清理
3柔、刚性支腿缆绳安装为保证主梁拆除之后,柔、刚性支腿的稳定性,通过在支腿两侧安装安全缆绳的方式对两个支腿进行固定,如图4
安全缆绳采用616钢芯钢丝绳
湎称画丽湎砾厕碗画画帀画河郦瓜画郦涵碗风4
4电宅系统拆除电气系统的拆除主要包括小车及电动葫芦的电缆线、司机室电缆及电缆滚筒等,电气系统的拆除必须在确认断电的情况下,按电工的要求拆除
5司机室及平台拆除司机室重约750Kg,司机室平台重约900Kg,利用25t汽车吊从两个主梁的空隙之间进行拆除
6小车及电动葫芦拆除小车重
