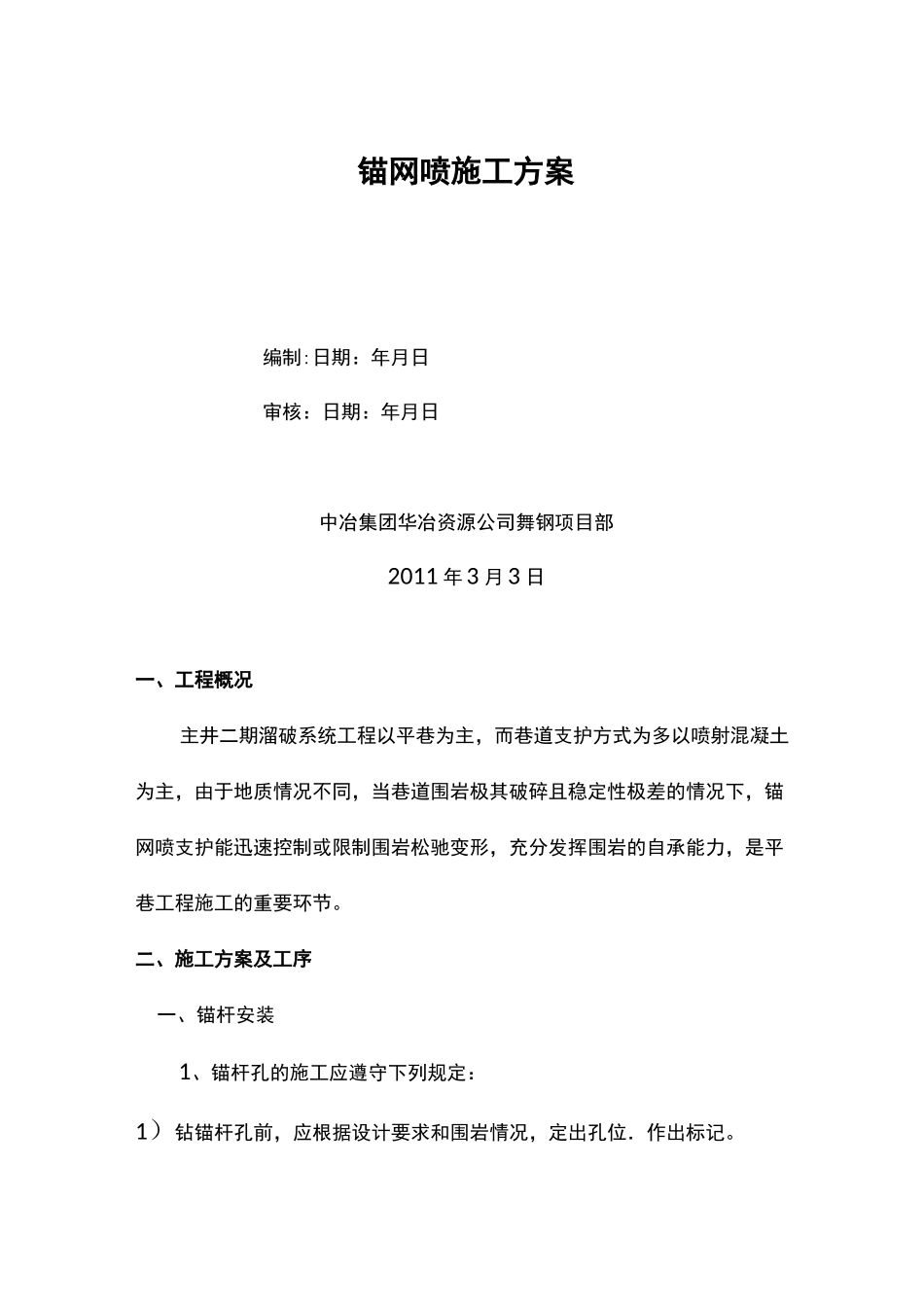

锚网喷施工方案编制:日期:年月日审核:日期:年月日中冶集团华冶资源公司舞钢项目部2011年3月3日一、工程概况主井二期溜破系统工程以平巷为主,而巷道支护方式为多以喷射混凝土为主,由于地质情况不同,当巷道围岩极其破碎且稳定性极差的情况下,锚网喷支护能迅速控制或限制围岩松驰变形,充分发挥围岩的自承能力,是平巷工程施工的重要环节
二、施工方案及工序一、锚杆安装1、锚杆孔的施工应遵守下列规定:1)钻锚杆孔前,应根据设计要求和围岩情况,定出孔位.作出标记

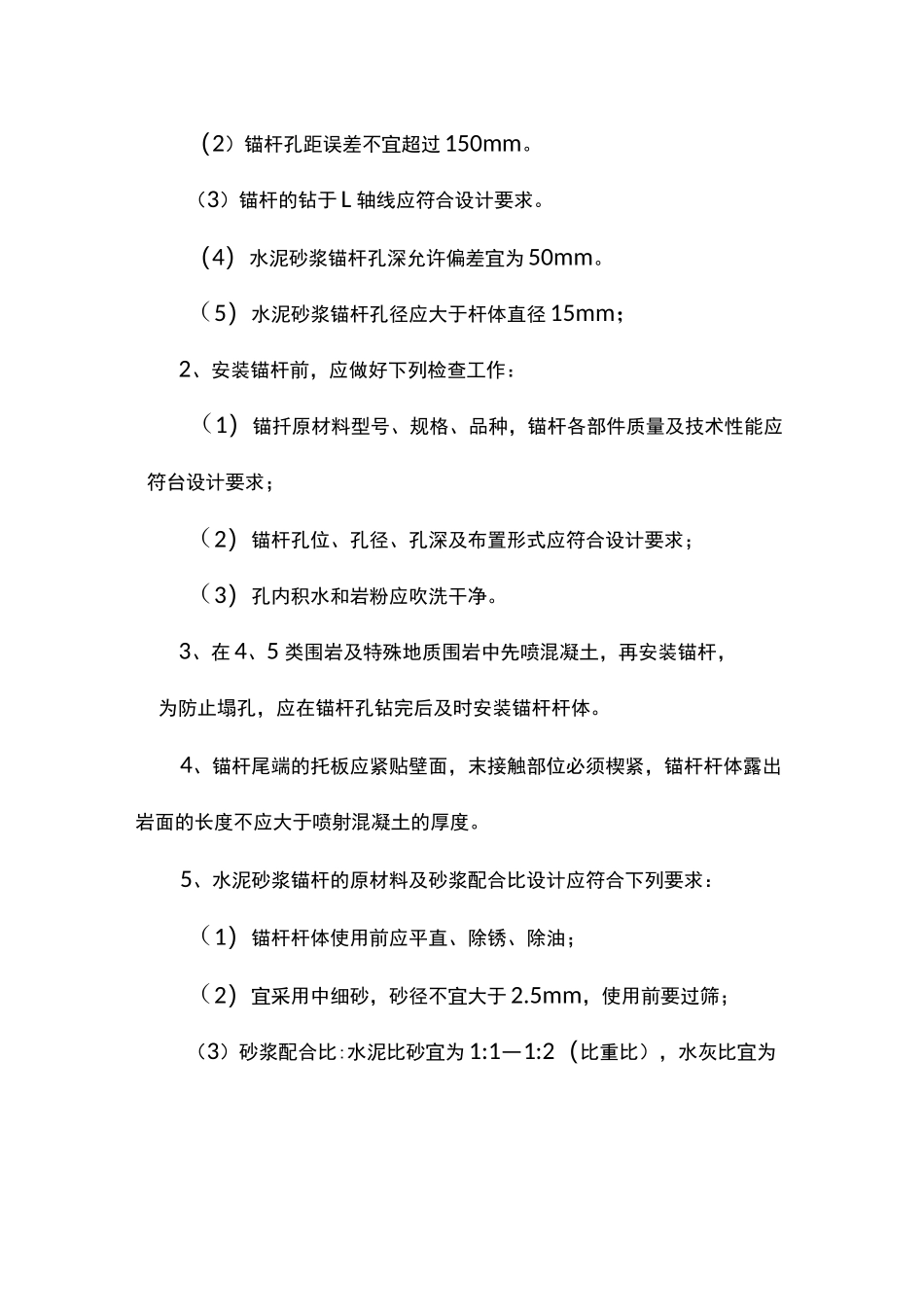

(2)锚杆孔距误差不宜超过150mm
(3)锚杆的钻于L轴线应符合设计要求
(4)水泥砂浆锚杆孔深允许偏差宜为50mm
(5)水泥砂浆锚杆孔径应大于杆体直径15mm;2、安装锚杆前,应做好下列检查工作:(1)锚扦原材料型号、规格、品种,锚杆各部件质量及技术性能应符台设计要求;(2)锚杆孔位、孔径、孔深及布置形式应符合设计要求;(3)孔内积水和岩粉应吹洗干净
3、在4、5类围岩及特殊地质围岩中先喷混凝土,再安装锚杆,为防止塌孔,应在锚杆孔钻完后及时安装锚杆杆体
4、锚杆尾端的托板应紧贴壁面,末接触部位必须楔紧,锚杆杆体露出岩面的长度不应大于喷射混凝土的厚度
5、水泥砂浆锚杆的原材料及砂浆配合比设计应符合下列要求:(1)锚杆杆体使用前应平直、除锈、除油;(2)宜采用中细砂,砂径不宜大于2
5mm,使用前要过筛;(3)砂浆配合比:水泥比砂宜为1:1—1:2(比重比),水灰比宜为0
45;(4)砂浆应拌和均匀,随拌随用
一次拌和的砂浆应在初凝前用完,并严访石块、杂物混入
6、注浆作业应遵守下列规定:(1)注浆开始或中途停止超时30min时,应用水或稀水泥浆润滑注浆罐及其管路;(2)注浆时,注浆管应插至据孔底50-100mm,随砂浆的注入缓慢均匀的拔出;杆体插入后,若无沙浆溢出,应及时补注

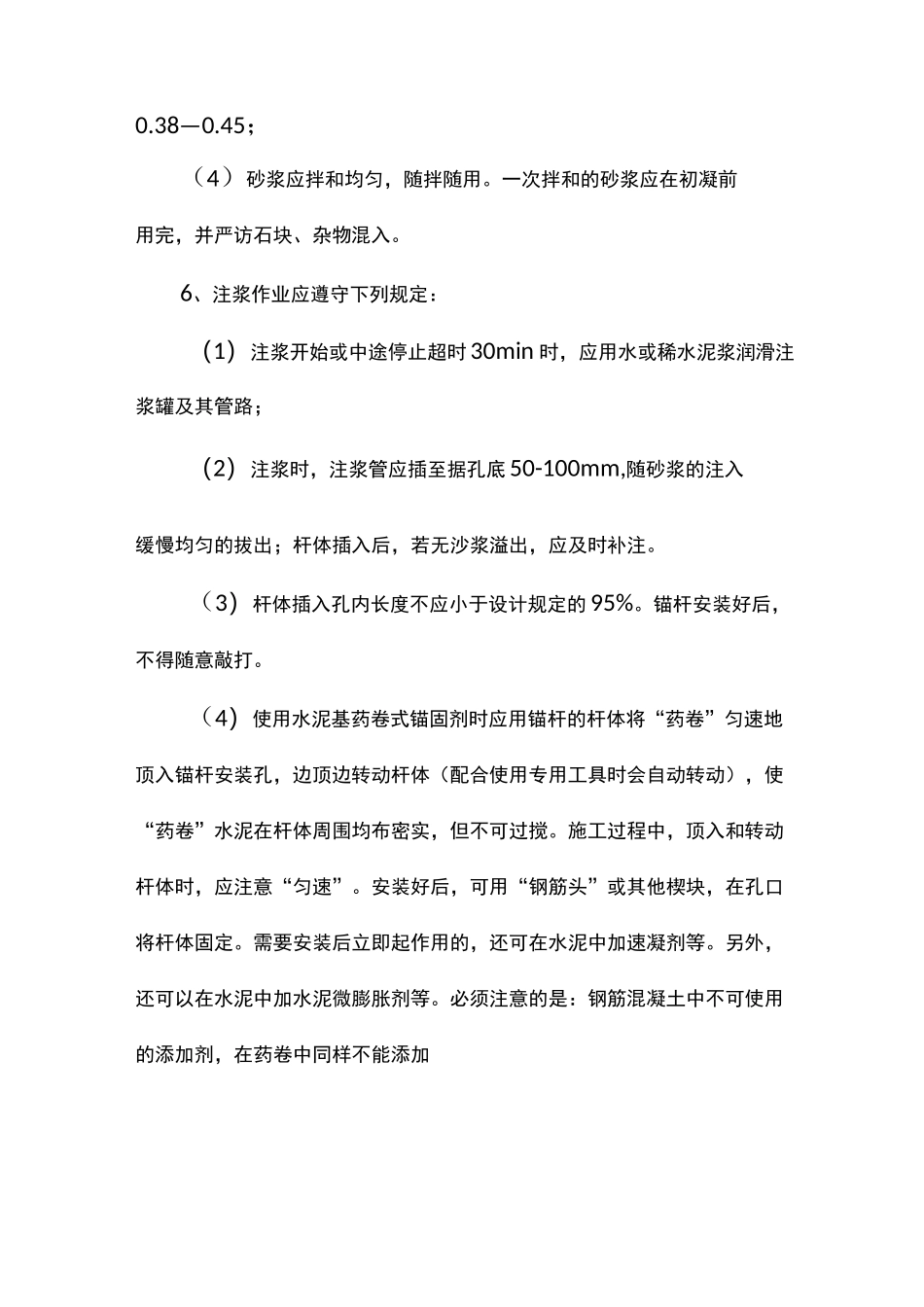

(3)杆体插入孔内长度不应小于设计规定的9
