青岛路、厦门路道路改扩建工程施工方案编制单位:宜昌中恒建设集团编制日期:目录第一章、总体施工组织布置与规划一、工程概况二、总体施工组织三、总体规划第二章主要工程项目的施工方案、方法与技术措施一、施工准备二、工程进度计划三、施工方案3
1、拆除工程3
2、软基换填3
3、路基施工3
4、管线铺设3
5、水泥稳定碎石铺筑3
6、通道口20cm砼浇筑3
7、粘层、封层施工3
8、沥青面层施工3
9、人行道砖施工3
10侧平石施工3
11洗车槽3
12渣土外运施工方案第三章施工进度计划及确保工期的措施一、总体进度计划二、工期保障措施第四章工期影响因素分析与预防保障措施第五章工程投入的主要物资和施工机械设备情况一、物资计划安排二、施工机械设备安排第六章劳动力安排计划及劳务分包情况表一、施工管理人员动员周期二、人员到达现场的办法三、劳动力计划四、劳动力管理第七章确保工程质量的措施一、质量目标二、质量保证措施2
1施工准备阶段的质量控制2
2施工阶段质量控制2
3施工中易出现的问题及防治措施第八章确保安全生产的措施方案第九章确保文明环保措施第十章有必要说明的其他内容、附表一、季节性防护措施二、农民工权益和民工生活环境保障三、附表3
1拟投入的主要施工机械设备表3
2劳动力安排计划表3
3施工进度横道图3
4施工总平面布置图3
5施工围挡平面图大连路、厦门路改扩建工程施工方案第一章、总体施工组织布置与规划一、工程概况1

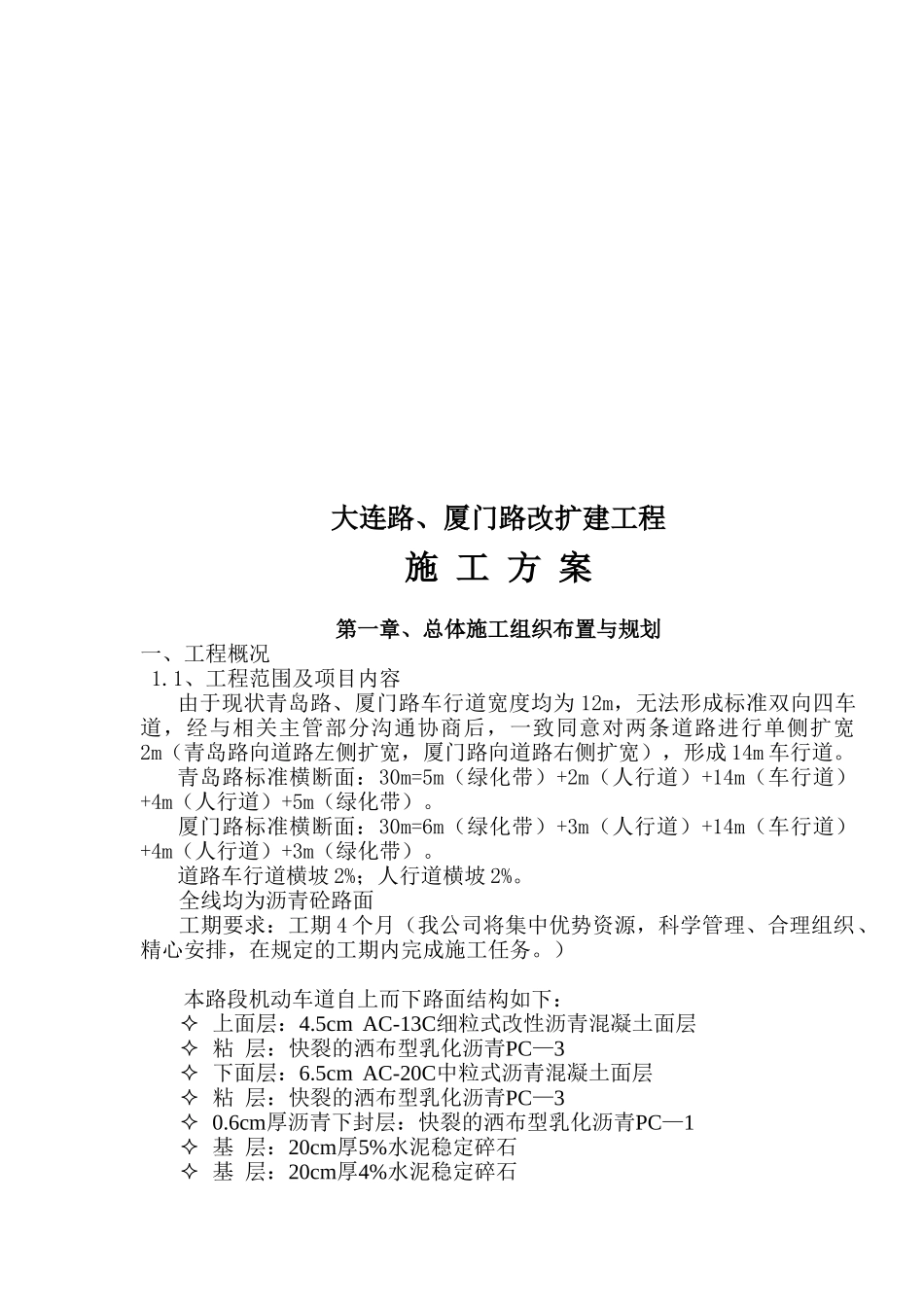

1、工程范围及项目内容由于现状青岛路、厦门路车行道宽度均为12m,无法形成标准双向四车道,经与相关主管部分沟通协商后,一致同意对两条道路进行单侧扩宽2m(青岛路向道路左侧扩宽,厦门路向道路右侧扩宽),形成14m车行道
青岛路标准横断面:30m=5m(绿化带)+2m(人行道)+14m(车行道)+4m(人行道)+5m(绿化带)
厦门路标准横断面:30m=6m(绿化带)+3m(人
