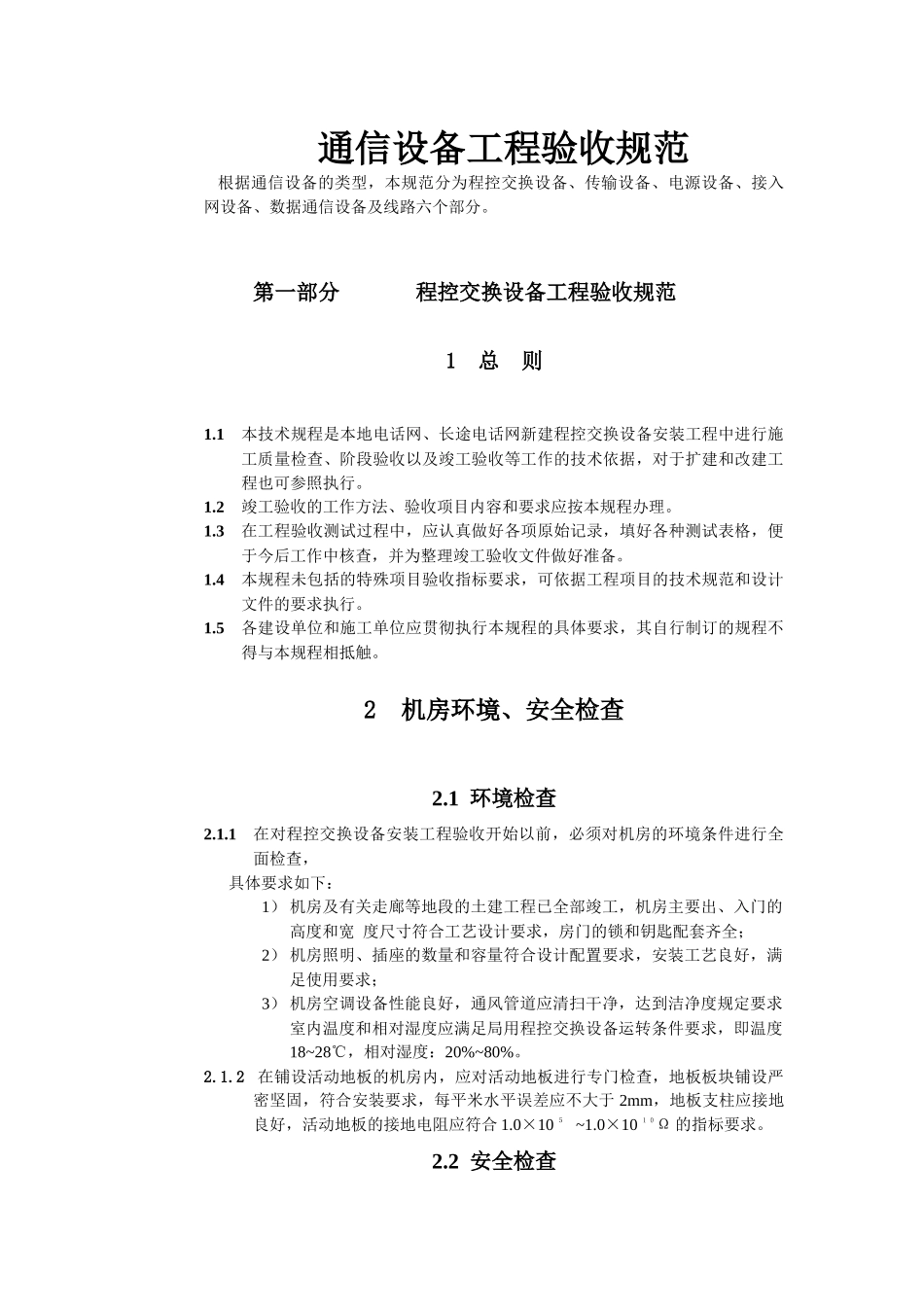

通信设备工程验收规范根据通信设备的类型,本规范分为程控交换设备、传输设备、电源设备、接入网设备、数据通信设备及线路六个部分
第一部分程控交换设备工程验收规范1总则1
1本技术规程是本地电话网、长途电话网新建程控交换设备安装工程中进行施工质量检查、阶段验收以及竣工验收等工作的技术依据,对于扩建和改建工程也可参照执行
2竣工验收的工作方法、验收项目内容和要求应按本规程办理
3在工程验收测试过程中,应认真做好各项原始记录,填好各种测试表格,便于今后工作中核查,并为整理竣工验收文件做好准备
4本规程未包括的特殊项目验收指标要求,可依据工程项目的技术规范和设计文件的要求执行
5各建设单位和施工单位应贯彻执行本规程的具体要求,其自行制订的规程不得与本规程相抵触
2机房环境、安全检查2
1环境检查2
1在对程控交换设备安装工程验收开始以前,必须对机房的环境条件进行全面检查,具体要求如下:1)机房及有关走廊等地段的土建工程已全部竣工,机房主要出、入门的高度和宽度尺寸符合工艺设计要求,房门的锁和钥匙配套齐全;2)机房照明、插座的数量和容量符合设计配置要求,安装工艺良好,满足使用要求;3)机房空调设备性能良好,通风管道应清扫干净,达到洁净度规定要求室内温度和相对湿度应满足局用程控交换设备运转条件要求,即温度18~28℃,相对湿度:20%~80%
2在铺设活动地板的机房内,应对活动地板进行专门检查,地板板块铺设严密坚固,符合安装要求,每平米水平误差应不大于2mm,地板支柱应接地良好,活动地板的接地电阻应符合1
0×105~1
0×1010Ω的指标要求
2安全检查2

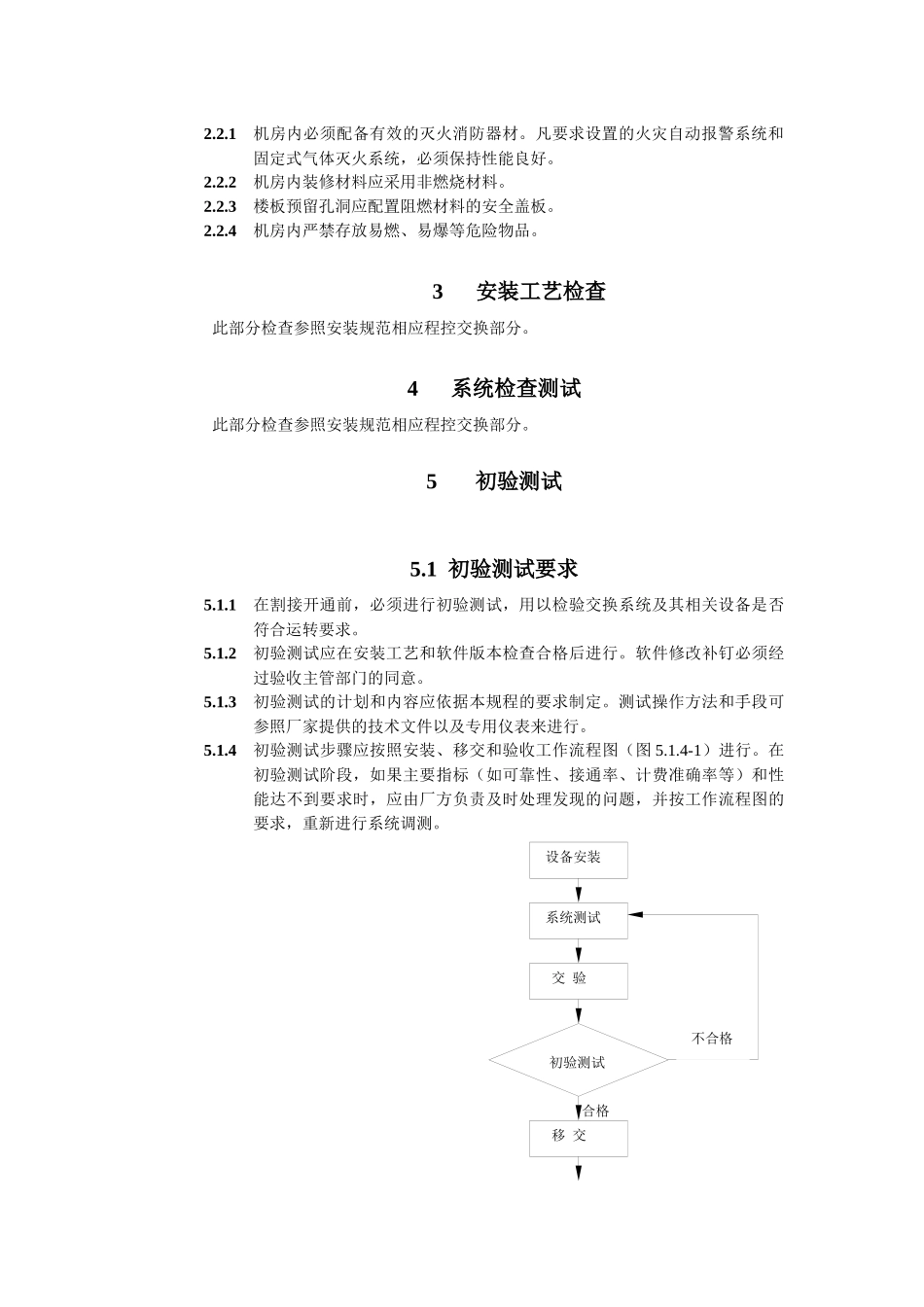

1机房内必须配备有效的灭火消防器材
凡要求设置的火灾自动报警系统和固定式气体灭火系统,必须保持性能良好
2机房内装修材料应采用非燃烧材料

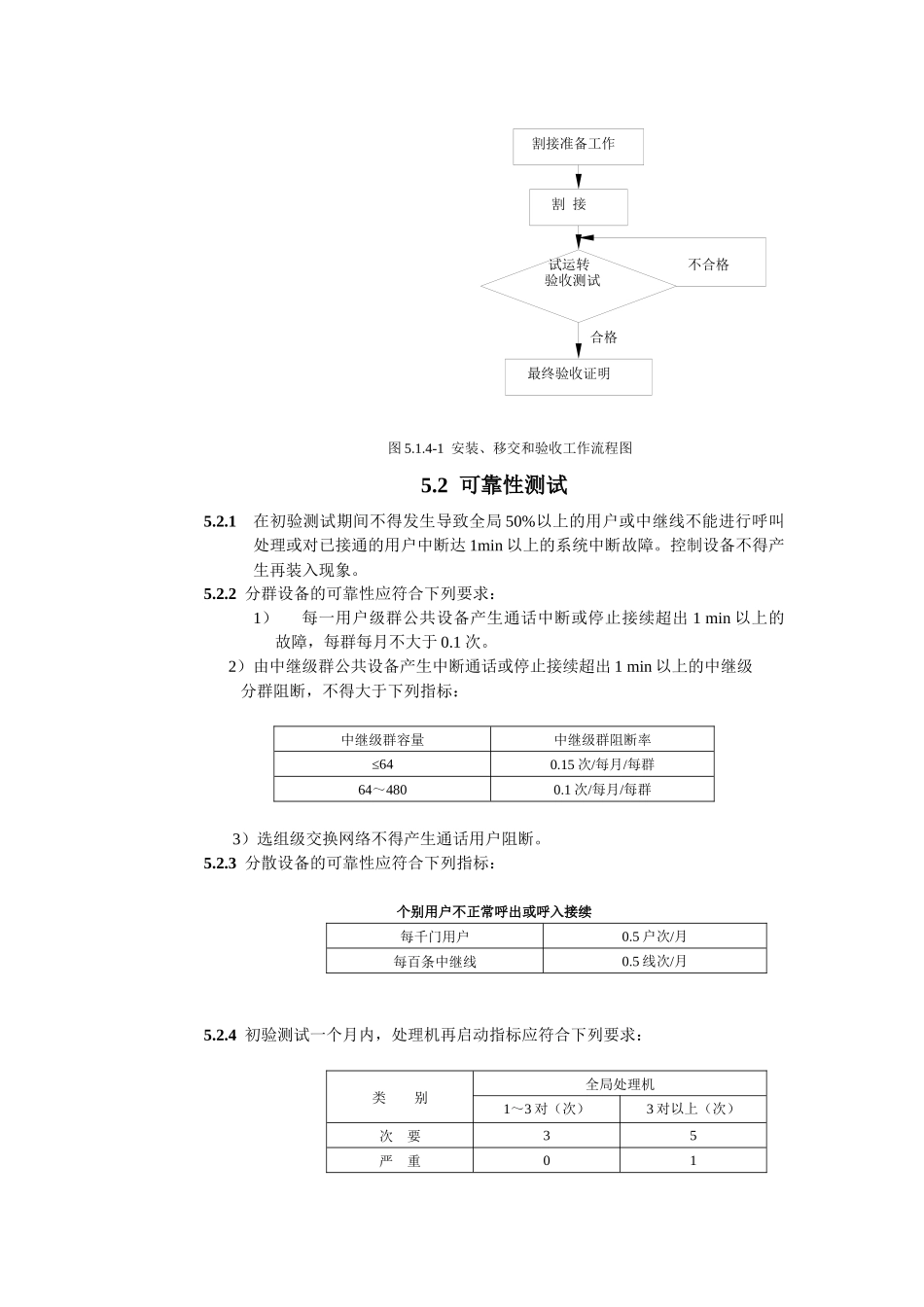

3楼板预留孔洞应配置阻燃材料的安全盖板
