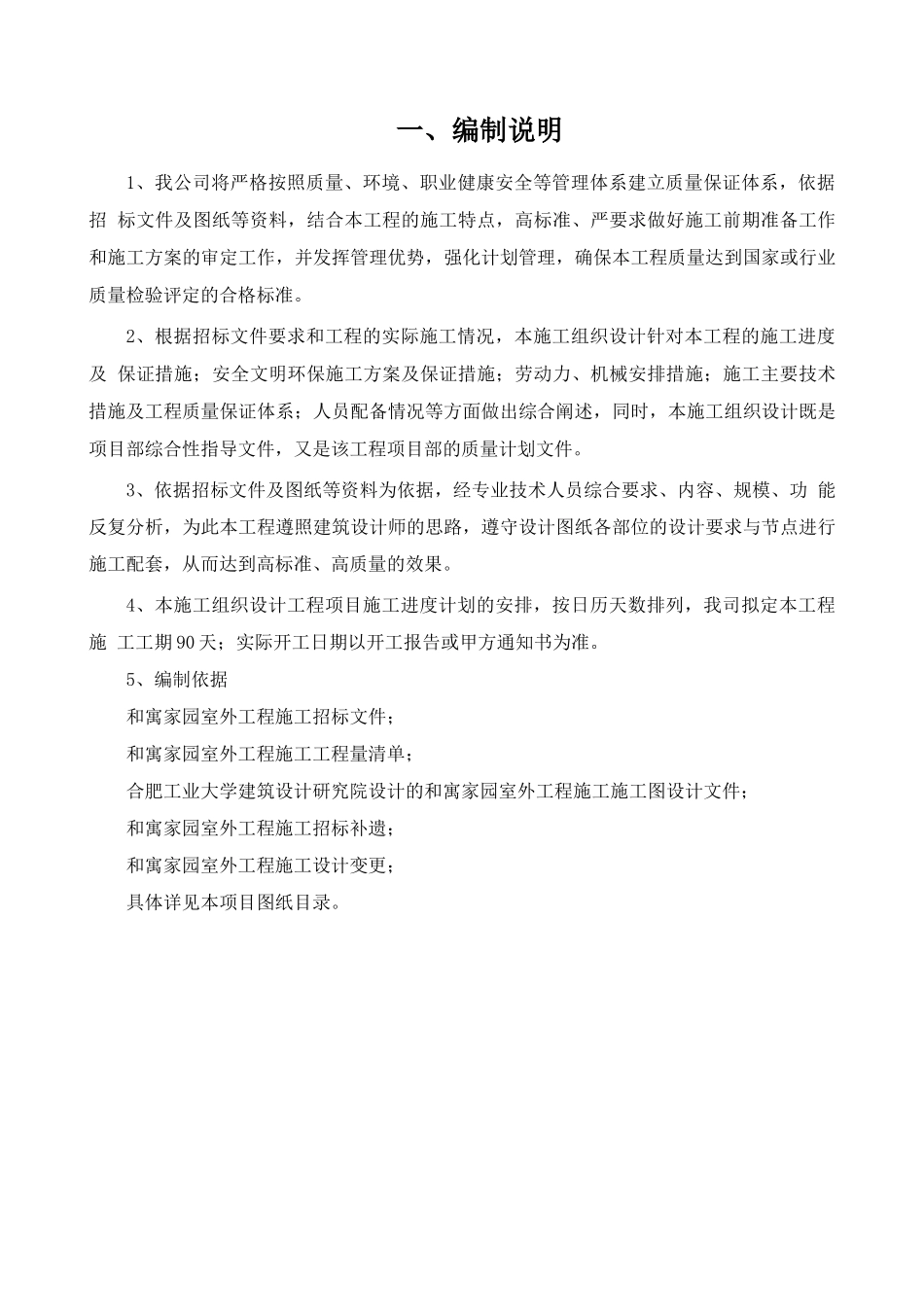

一、编制说明1、我公司将严格按照质量、环境、职业健康安全等管理体系建立质量保证体系,依据招 标文件及图纸等资料,结合本工程的施工特点,高标准、严要求做好施工前期准备工作和施工方案的审定工作,并发挥管理优势,强化计划管理,确保本工程质量达到国家或行业质量检验评定的合格标准
2、根据招标文件要求和工程的实际施工情况,本施工组织设计针对本工程的施工进度及 保证措施;安全文明环保施工方案及保证措施;劳动力、机械安排措施;施工主要技术措施及工程质量保证体系;人员配备情况等方面做出综合阐述,同时,本施工组织设计既是项目部综合性指导文件,又是该工程项目部的质量计划文件
3、依据招标文件及图纸等资料为依据,经专业技术人员综合要求、内容、规模、功 能反复分析,为此本工程遵照建筑设计师的思路,遵守设计图纸各部位的设计要求与节点进行施工配套,从而达到高标准、高质量的效果
4、本施工组织设计工程项目施工进度计划的安排,按日历天数排列,我司拟定本工程施 工工期 90 天;实际开工日期以开工报告或甲方通知书为准
5、编制依据和寓家园室外工程施工招标文件;和寓家园室外工程施工工程量清单;合肥工业大学建筑设计研究院设计的和寓家园室外工程施工施工图设计文件;和寓家园室外工程施工招标补遗;和寓家园室外工程施工设计变更;具体详见本项目图纸目录

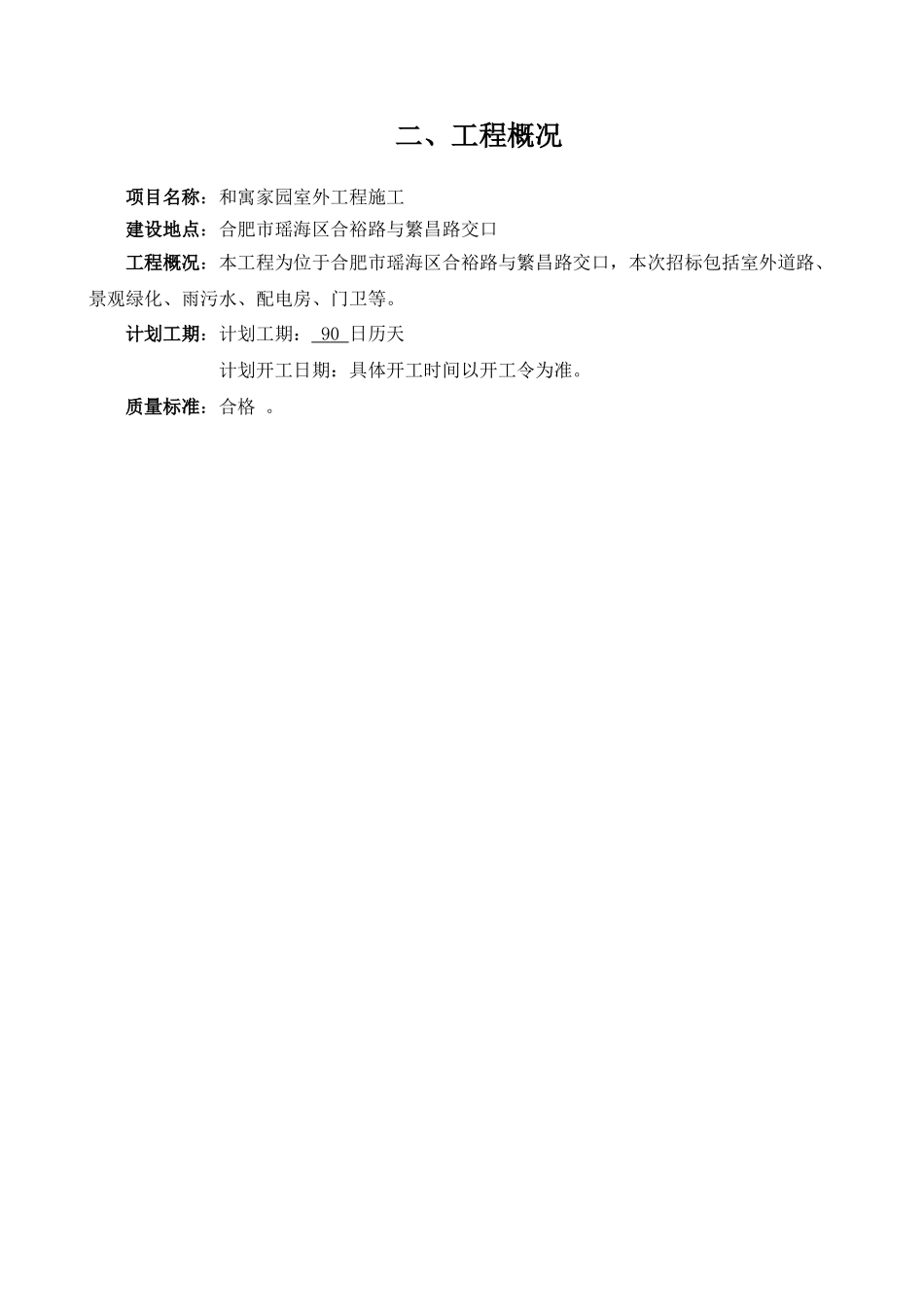

二、工程概况项目名称:和寓家园室外工程施工 建设地点:合肥市瑶海区合裕路与繁昌路交口工程概况:本工程为位于合肥市瑶海区合裕路与繁昌路交口,本次招标包括室外道路、景观绿化、雨污水、配电房、门卫等
计划工期:计划工期: 9 0 日历天 计划开工日期:具体开工时间以开工令为准
质量标准:合格

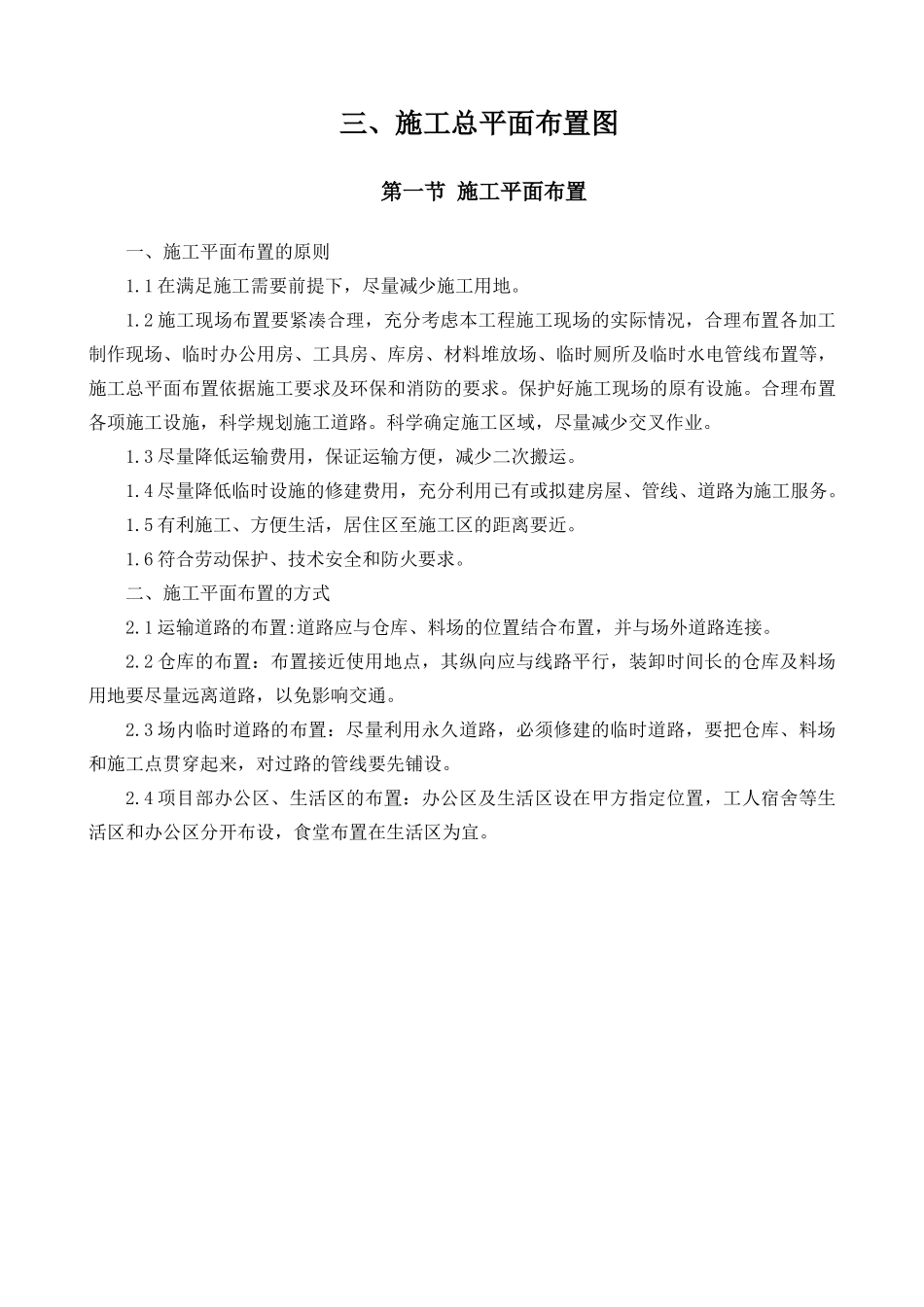

三、施工总平面布置图第一节 施工平面布置一、施工平面布置的原则1
1 在满足施工需要前提下,尽量减少施工用地
2 施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情况,合理布
