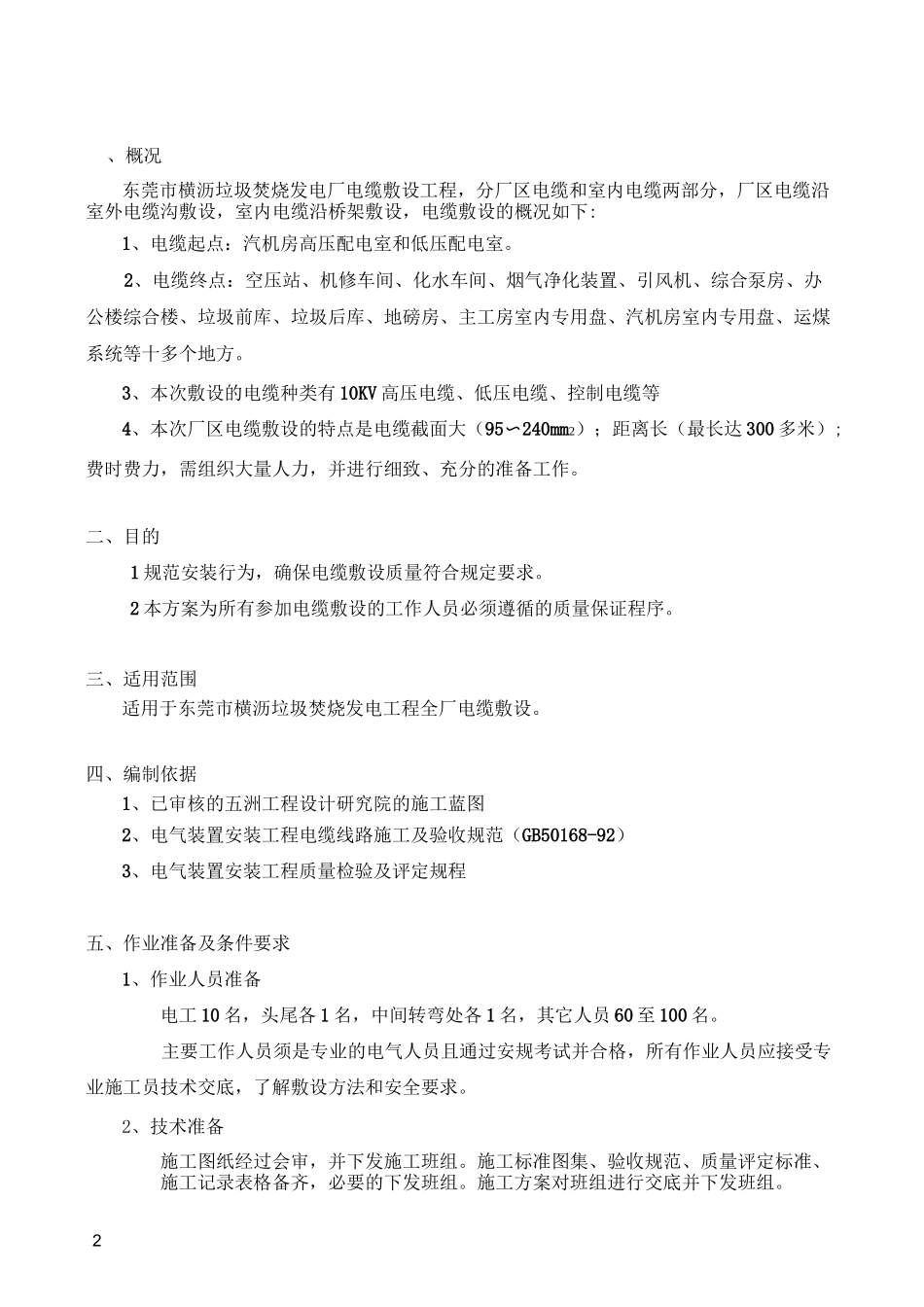

1一、概况二、目的三、适用范围四、编制依据五、作业准备及条件要求六、其它准备工作七、质量控制点八、敷设方案九、人员安排十、作业检查和应达到的质量标准十、安全措施及注意事项2、概况东莞市横沥垃圾焚烧发电厂电缆敷设工程,分厂区电缆和室内电缆两部分,厂区电缆沿室外电缆沟敷设,室内电缆沿桥架敷设,电缆敷设的概况如下:1、电缆起点:汽机房高压配电室和低压配电室
2、电缆终点:空压站、机修车间、化水车间、烟气净化装置、引风机、综合泵房、办公楼综合楼、垃圾前库、垃圾后库、地磅房、主工房室内专用盘、汽机房室内专用盘、运煤系统等十多个地方
3、本次敷设的电缆种类有 10KV 高压电缆、低压电缆、控制电缆等4、本次厂区电缆敷设的特点是电缆截面大(95〜240mm2);距离长(最长达 300 多米);费时费力,需组织大量人力,并进行细致、充分的准备工作
二、目的1 规范安装行为,确保电缆敷设质量符合规定要求
2 本方案为所有参加电缆敷设的工作人员必须遵循的质量保证程序
三、适用范围适用于东莞市横沥垃圾焚烧发电工程全厂电缆敷设
四、编制依据1、已审核的五洲工程设计研究院的施工蓝图2、电气装置安装工程电缆线路施工及验收规范(GB50168-92)3、电气装置安装工程质量检验及评定规程五、作业准备及条件要求1、作业人员准备电工 10 名,头尾各 1 名,中间转弯处各 1 名,其它人员 60 至 100 名
主要工作人员须是专业的电气人员且通过安规考试并合格,所有作业人员应接受专业施工员技术交底,了解敷设方法和安全要求
2、技术准备施工图纸经过会审,并下发施工班组
施工标准图集、验收规范、质量评定标准、施工记录表格备齐,必要的下发班组
施工方案对班组进行交底并下发班组

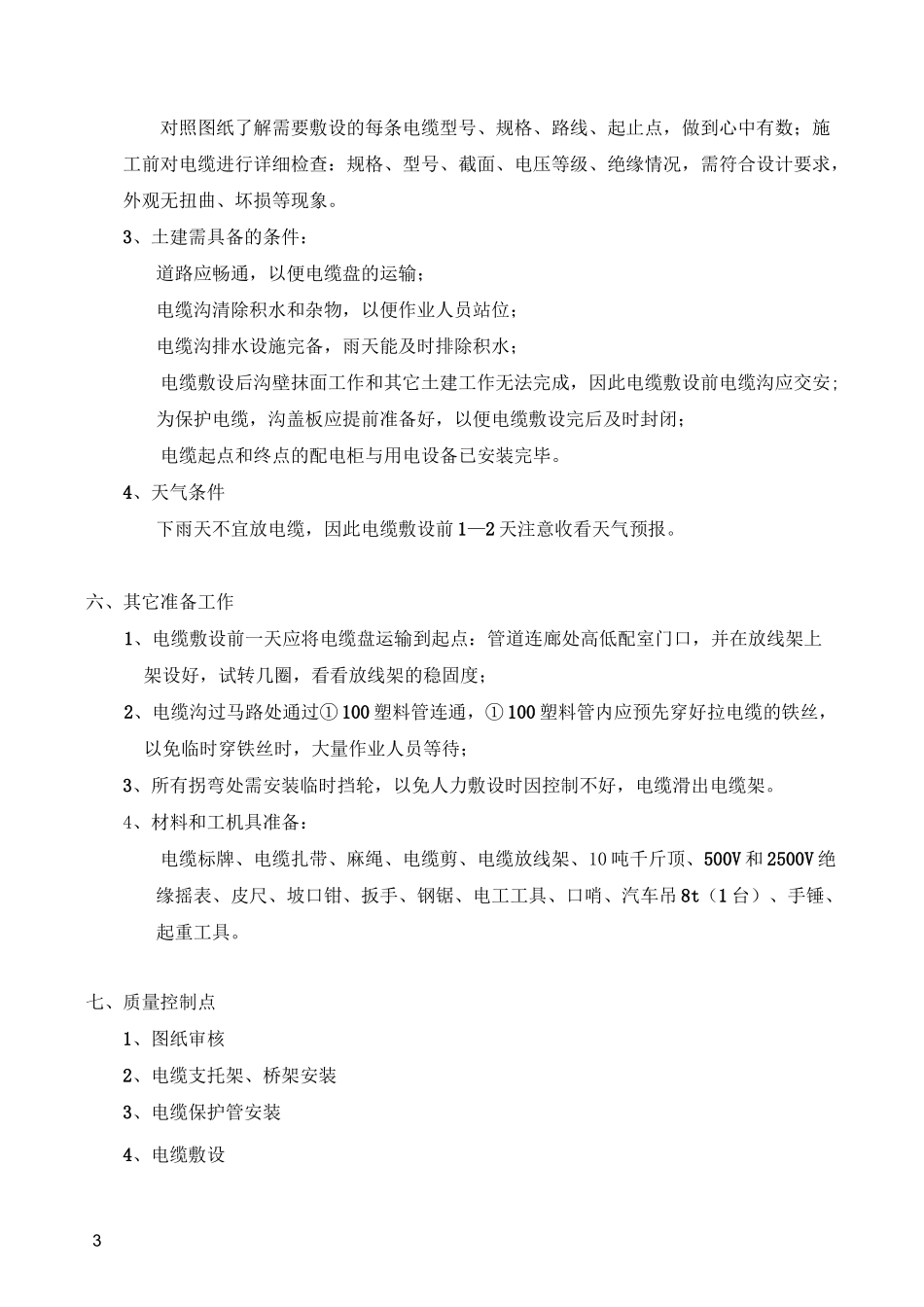

3对照图纸了解需要敷设的每条电缆型号、规格、路线、起止点,做到心中有数;施工前对电缆进行详细检查:规格、型号、截面、电压等级、绝缘情况,
