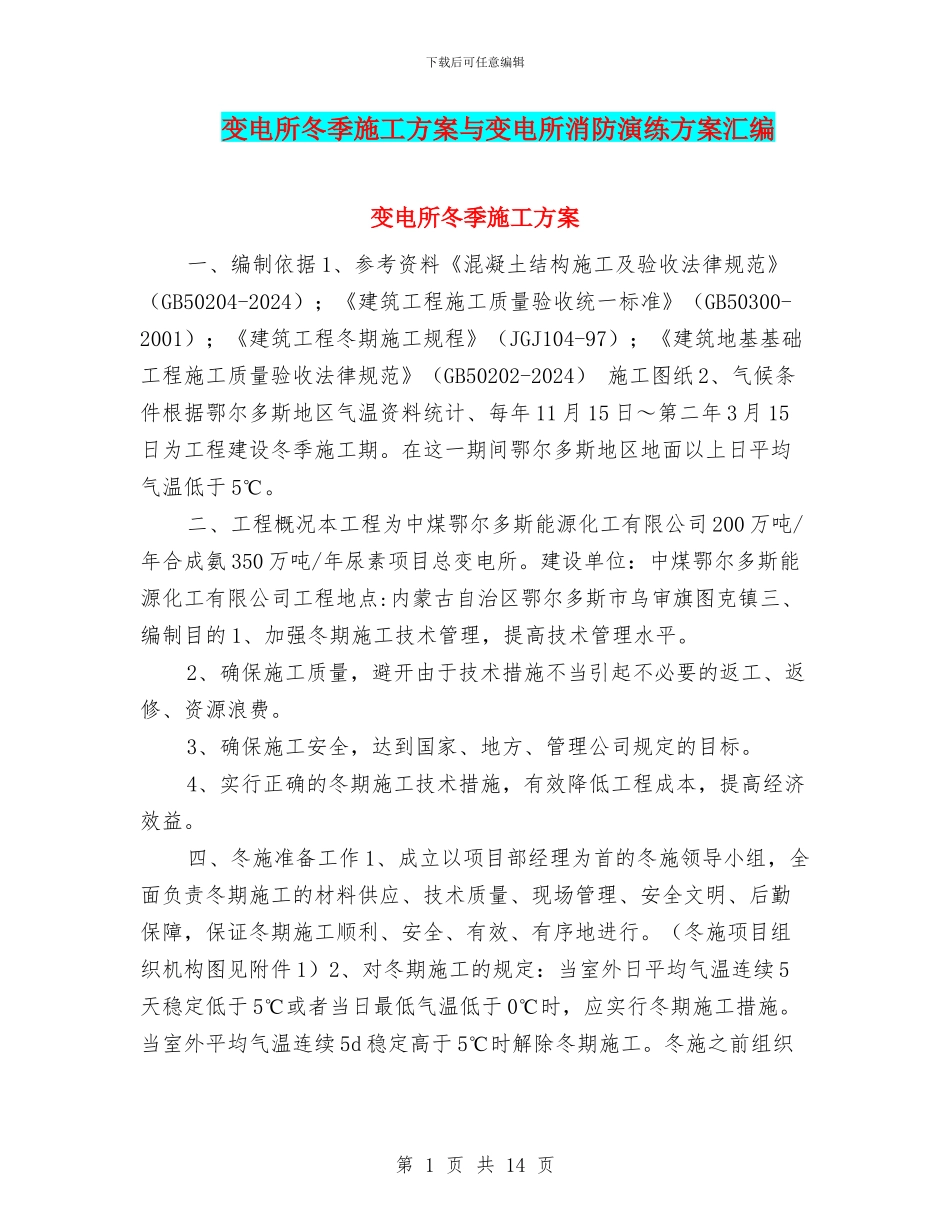

下载后可任意编辑变电所冬季施工方案与变电所消防演练方案汇编变电所冬季施工方案一、编制依据 1、参考资料《混凝土结构施工及验收法律规范》(GB50204-2024);《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑工程冬期施工规程》(JGJ104-97);《建筑地基基础工程施工质量验收法律规范》(GB50202-2024) 施工图纸 2、气候条件根据鄂尔多斯地区气温资料统计、每年 11 月 15 日~第二年 3 月 15日为工程建设冬季施工期
在这一期间鄂尔多斯地区地面以上日平均气温低于 5℃
二、工程概况本工程为中煤鄂尔多斯能源化工有限公司 200 万吨/年合成氨 350 万吨/年尿素项目总变电所
建设单位:中煤鄂尔多斯能源化工有限公司工程地点:内蒙古自治区鄂尔多斯市乌审旗图克镇三、编制目的 1、加强冬期施工技术管理,提高技术管理水平
2、确保施工质量,避开由于技术措施不当引起不必要的返工、返修、资源浪费
3、确保施工安全,达到国家、地方、管理公司规定的目标
4、实行正确的冬期施工技术措施,有效降低工程成本,提高经济效益
四、冬施准备工作 1、成立以项目部经理为首的冬施领导小组,全面负责冬期施工的材料供应、技术质量、现场管理、安全文明、后勤保障,保证冬期施工顺利、安全、有效、有序地进行
(冬施项目组织机构图见附件 1)2、对冬期施工的规定:当室外日平均气温连续 5天稳定低于 5℃或者当日最低气温低于 0℃时,应实行冬期施工措施
当室外平均气温连续 5d 稳定高于 5℃时解除冬期施工

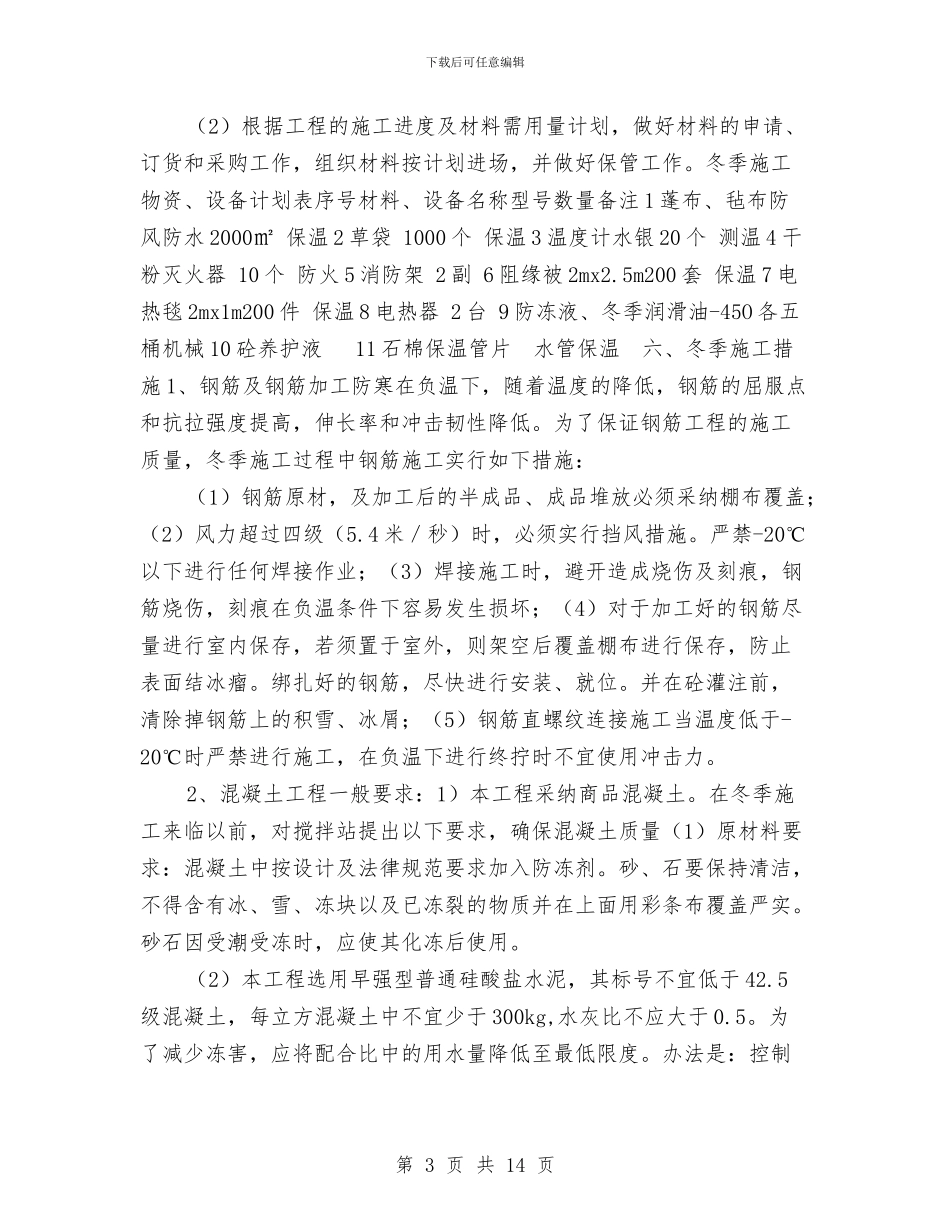

冬施之前组织第 1 页 共 14 页下载后可任意编辑项目内部有关管理人员和施工队管理人员学习《法律规范》和《冬期施工方案》,并向施工班组交底

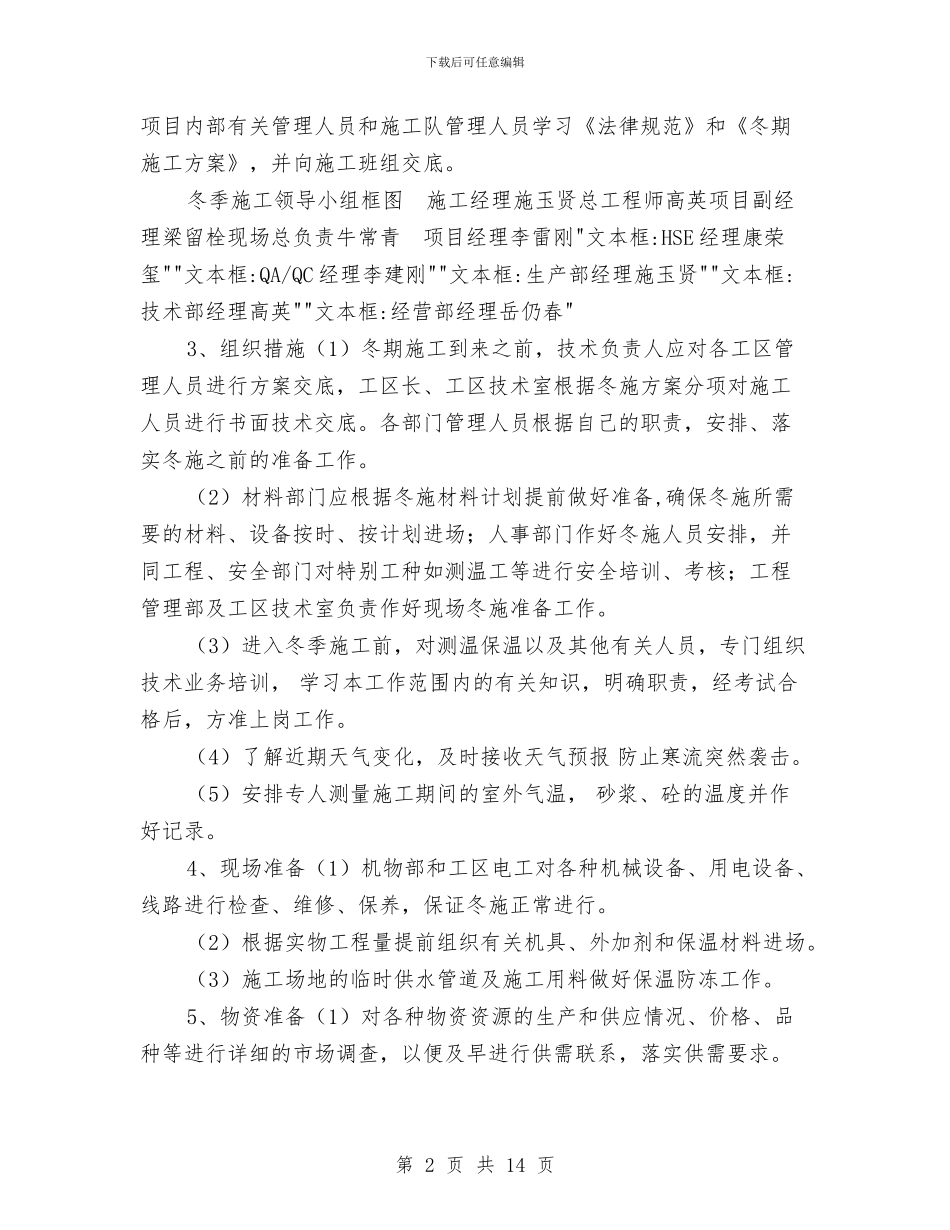

冬季施工领导小组框图 施工经理施玉贤总工程师高英项目副经理梁留栓现场总负责牛常青 项目经理李雷刚"文本框:HSE 经理康荣玺""文本
