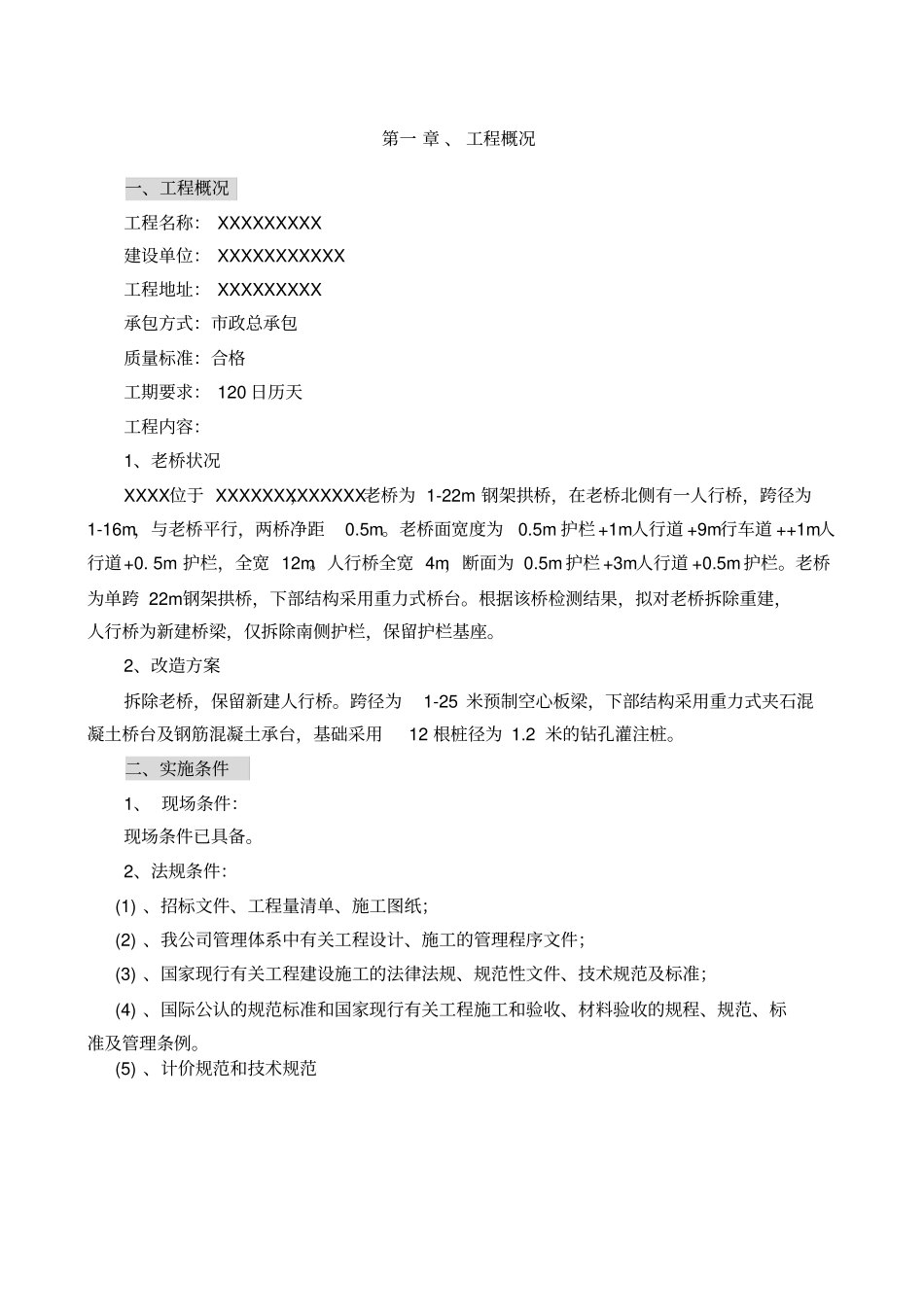

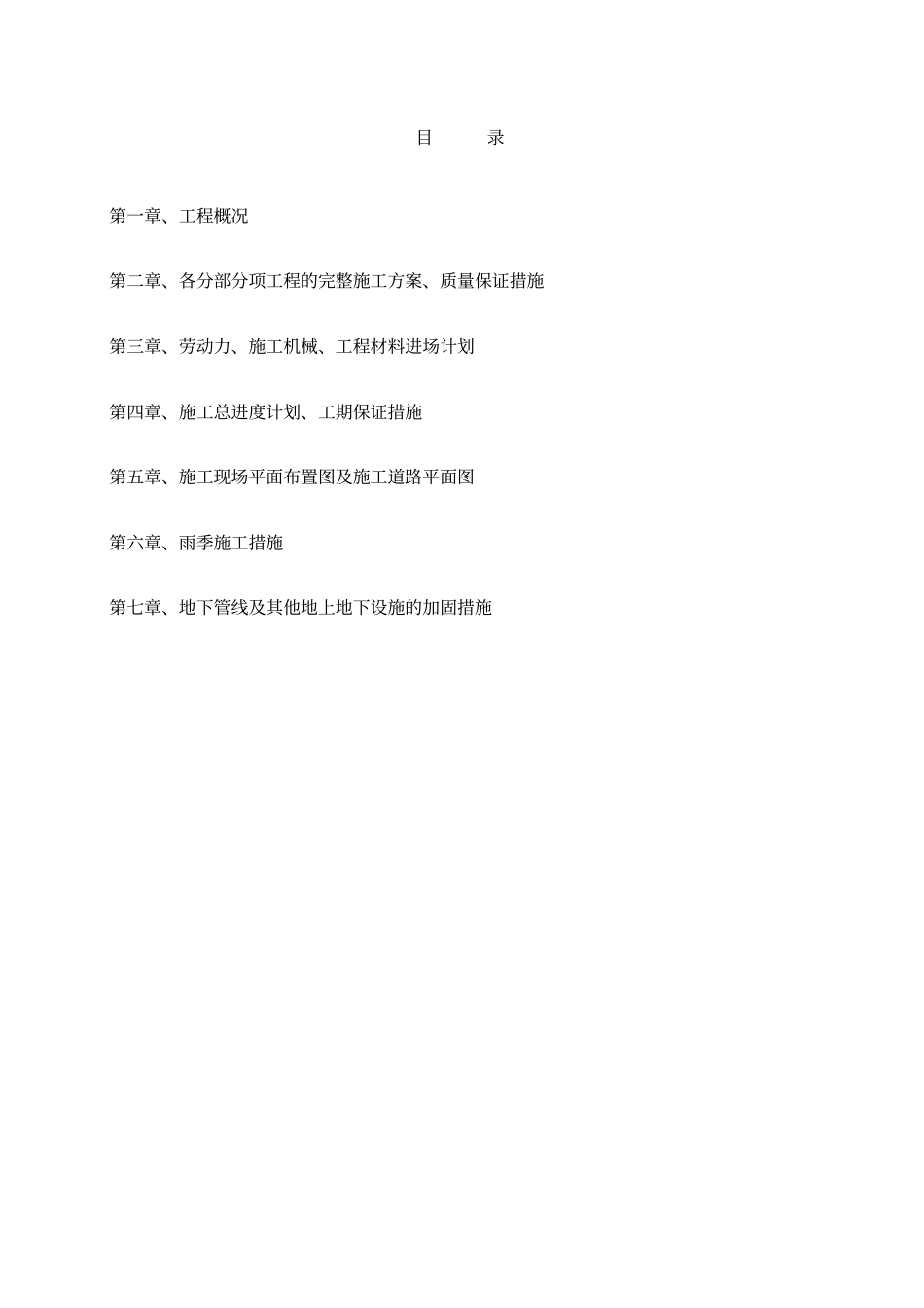

目录第一章、工程概况第二章、各分部分项工程的完整施工方案、质量保证措施第三章、劳动力、施工机械、工程材料进场计划第四章、施工总进度计划、工期保证措施第五章、施工现场平面布置图及施工道路平面图第六章、雨季施工措施第七章、地下管线及其他地上地下设施的加固措施第一 章 、 工程概况一、工程概况工程名称: XXXXXXXXX 建设单位: XXXXXXXXXXX 工程地址: XXXXXXXXX 承包方式:市政总承包质量标准:合格工期要求: 120 日历天工程内容:1、老桥状况XXXX位于 XXXXXXXX,XXXXX老桥为 1-22m 钢架拱桥,在老桥北侧有一人行桥,跨径为1-16m,与老桥平行,两桥净距0
老桥面宽度为0
5m 护栏 +1m人行道 +9m行车道 ++1m人行道+0
5m 护栏,全宽 12m
人行桥全宽 4m,断面为 0
5m 护栏 +3m人行道 +0
老桥为单跨 22m钢架拱桥,下部结构采用重力式桥台
根据该桥检测结果,拟对老桥拆除重建,人行桥为新建桥梁,仅拆除南侧护栏,保留护栏基座
2、改造方案拆除老桥,保留新建人行桥
跨径为1-25 米预制空心板梁,下部结构采用重力式夹石混凝土桥台及钢筋混凝土承台,基础采用12 根桩径为 1
2 米的钻孔灌注桩
二、实施条件1、 现场条件:现场条件已具备
2、法规条件:(1) 、招标文件、工程量清单、施工图纸;(2) 、我公司管理体系中有关工程设计、施工的管理程序文件;(3) 、国家现行有关工程建设施工的法律法规、规范性文件、技术规范及标准;(4) 、国际公认的规范标准和国家现行有关工程施工和验收、材料验收的规程、规范、标准及管理条例

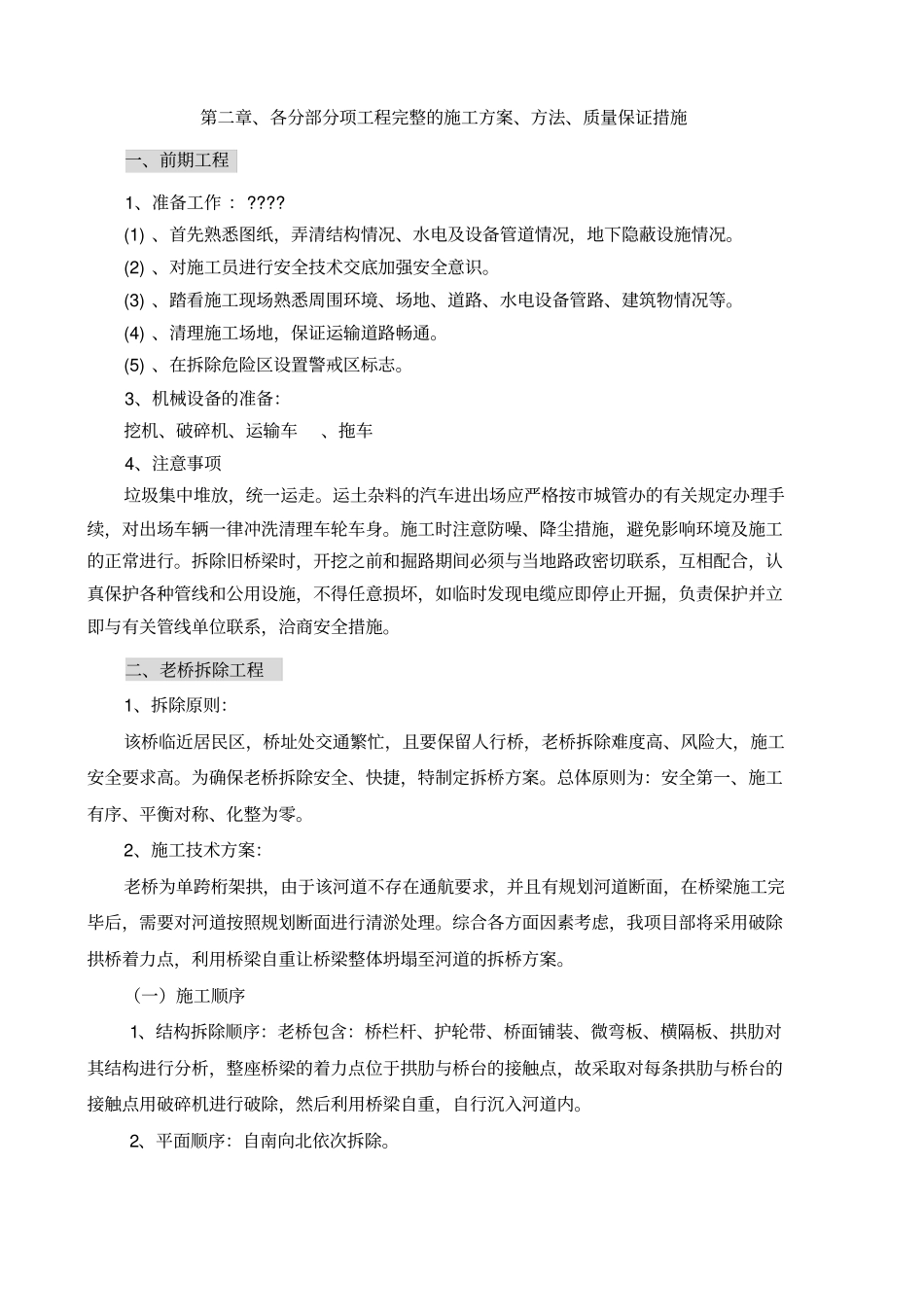

(5) 、计价规范和技术规范第二章、各分部分项工程完整的施工方案、方法、质量保证措施一、前期工程1、准备工作 :
(1) 、首先熟悉图纸,弄清结构情况、水电及设备管道情况
