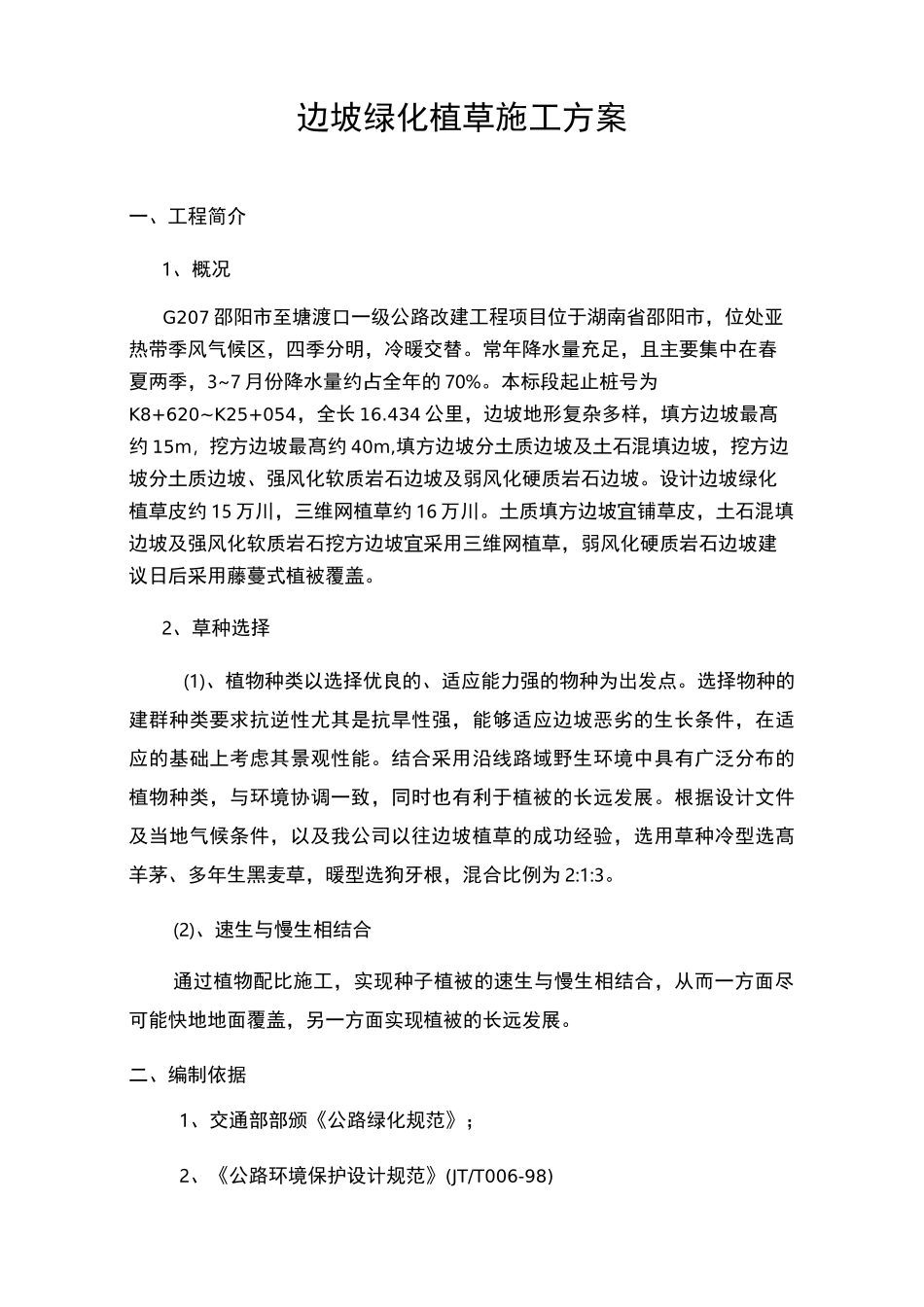

边坡绿化植草施工方案一、工程简介1、概况G207 邵阳市至塘渡口一级公路改建工程项目位于湖南省邵阳市,位处亚热带季风气候区,四季分明,冷暖交替
常年降水量充足,且主要集中在春夏两季,3~7 月份降水量约占全年的 70%
本标段起止桩号为K8+620~K25+054,全长 16
434 公里,边坡地形复杂多样,填方边坡最髙约 15m,挖方边坡最髙约 40m,填方边坡分土质边坡及土石混填边坡,挖方边坡分土质边坡、强风化软质岩石边坡及弱风化硬质岩石边坡
设计边坡绿化植草皮约 15 万川,三维网植草约 16 万川
土质填方边坡宜铺草皮,土石混填边坡及强风化软质岩石挖方边坡宜采用三维网植草,弱风化硬质岩石边坡建议日后采用藤蔓式植被覆盖
2、草种选择(1)、植物种类以选择优良的、适应能力强的物种为出发点
选择物种的建群种类要求抗逆性尤其是抗旱性强,能够适应边坡恶劣的生长条件,在适应的基础上考虑其景观性能
结合采用沿线路域野生环境中具有广泛分布的植物种类,与环境协调一致,同时也有利于植被的长远发展
根据设计文件及当地气候条件,以及我公司以往边坡植草的成功经验,选用草种冷型选髙羊茅、多年生黑麦草,暖型选狗牙根,混合比例为 2:1:3
(2)、速生与慢生相结合通过植物配比施工,实现种子植被的速生与慢生相结合,从而一方面尽可能快地地面覆盖,另一方面实现植被的长远发展
二、编制依据1、交通部部颁《公路绿化规范》;2、《公路环境保护设计规范》(JT/T006-98)3、《公路工程技术标准》JTGB01-2003
4、国家相关行业技术等级规范

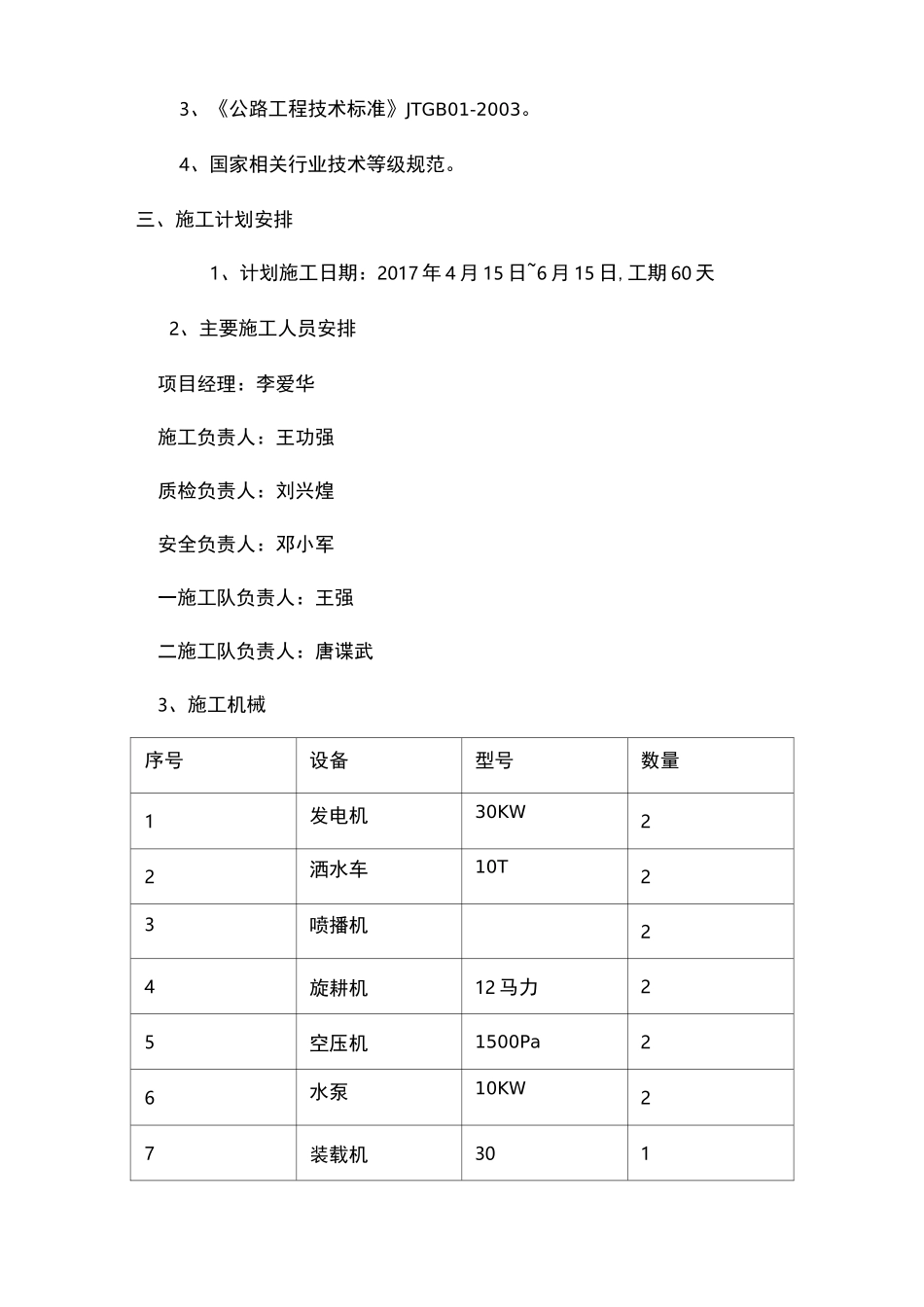

三、施工计划安排1、计划施工日期:2017 年 4 月 15 日~6 月 15 日,工期 60 天2、主要施工人员安排项目经理:李爱华施工负责人:王功强质检负责人:刘兴煌安全负责人:邓小军一施工队负责人:王强二施工队负责人:唐谍武3、施工机械序号设备型号数量1
