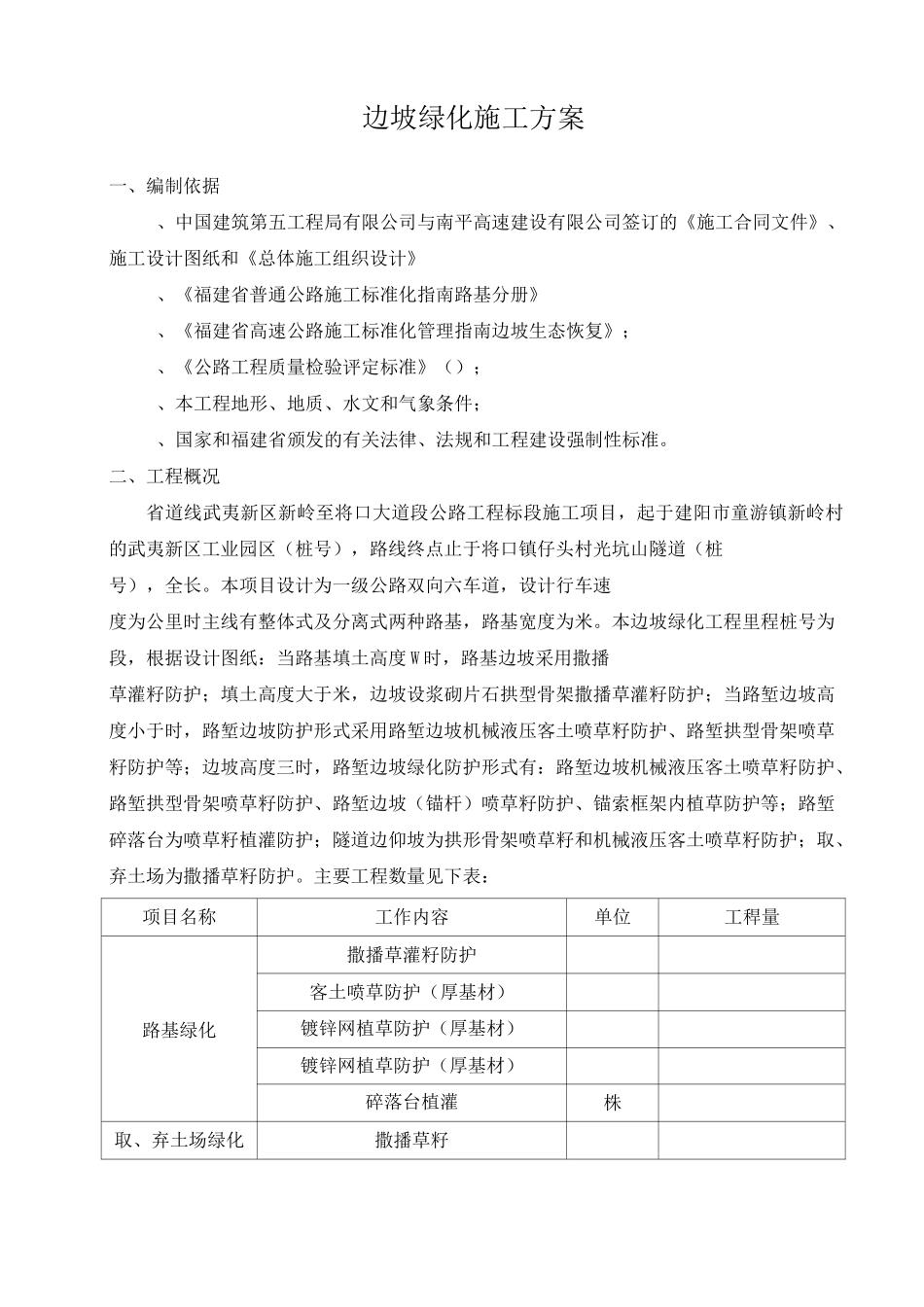

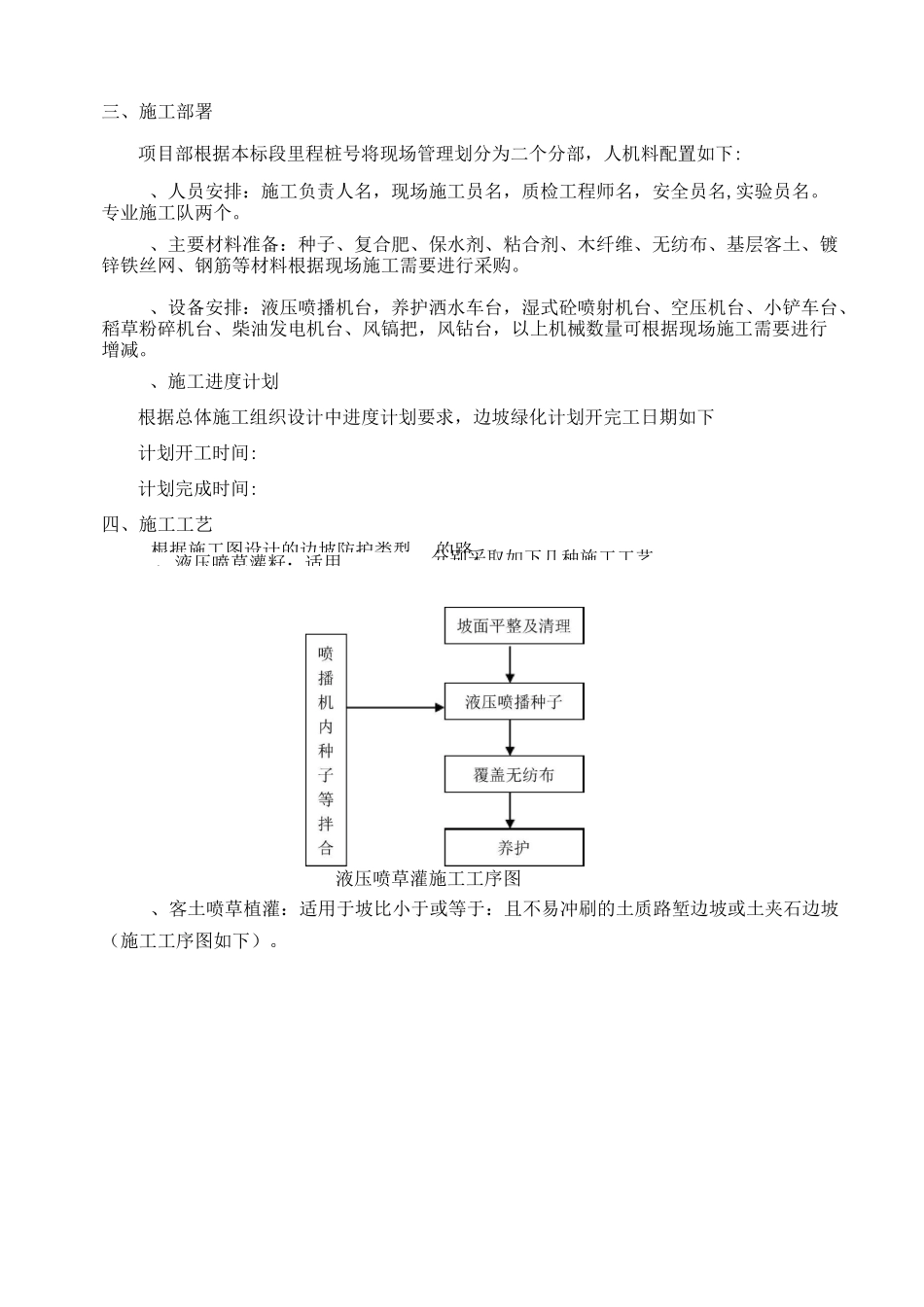

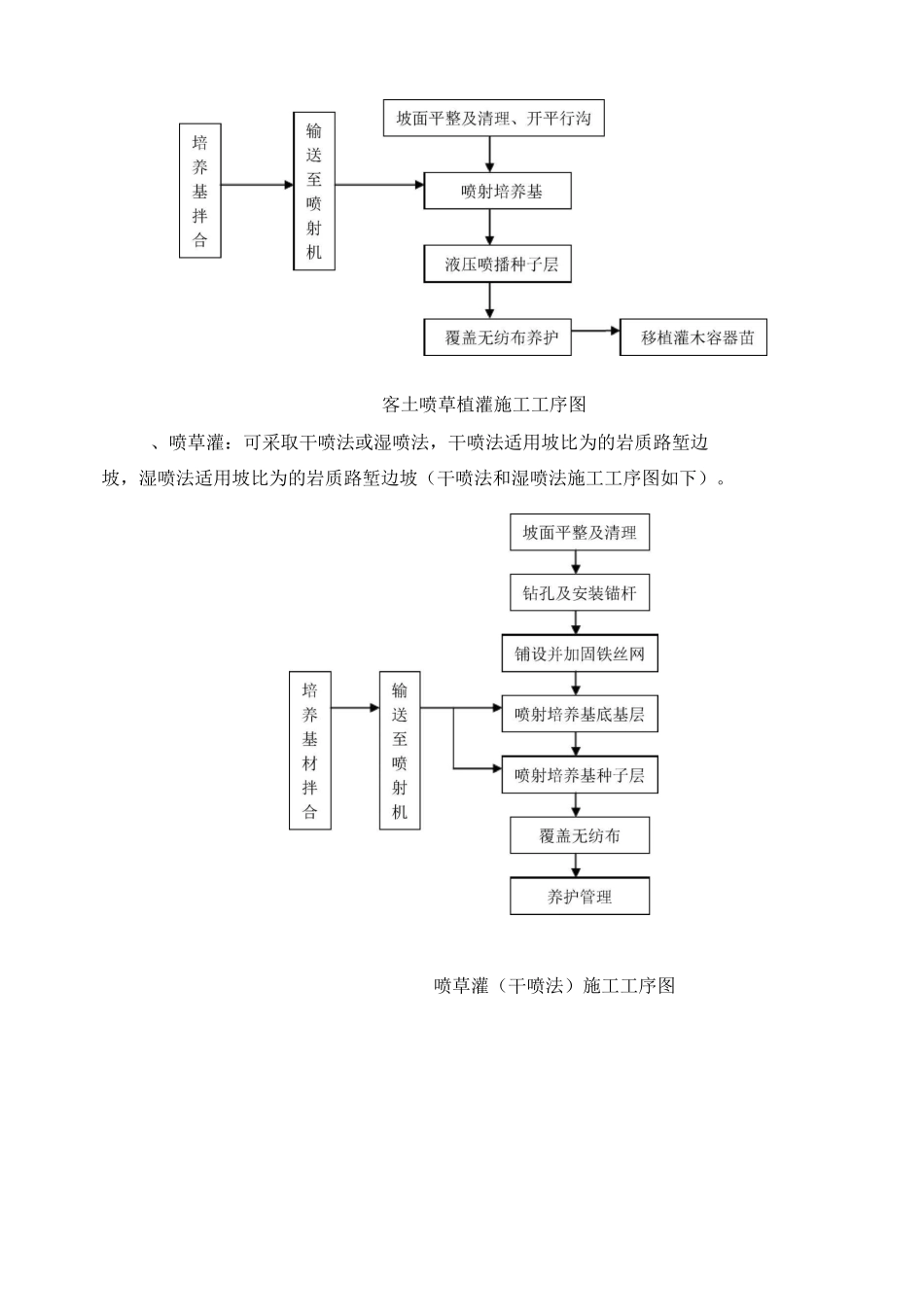

边坡绿化施工方案一、编制依据、中国建筑第五工程局有限公司与南平高速建设有限公司签订的《施工合同文件》、施工设计图纸和《总体施工组织设计》、《福建省普通公路施工标准化指南路基分册》、《福建省高速公路施工标准化管理指南边坡生态恢复》;、《公路工程质量检验评定标准》();、本工程地形、地质、水文和气象条件;、国家和福建省颁发的有关法律、法规和工程建设强制性标准。二、工程概况省道线武夷新区新岭至将口大道段公路工程标段施工项目,起于建阳市童游镇新岭村的武夷新区工业园区(桩号),路线终点止于将口镇仔头村光坑山隧道(桩号),全长。本项目设计为一级公路双向六车道,设计行车速度为公里时主线有整体式及分离式两种路基,路基宽度为米。本边坡绿化工程里程桩号为段,根据设计图纸:当路基填土高度 W 时,路基边坡采用撒播草灌籽防护;填土高度大于米,边坡设浆砌片石拱型骨架撒播草灌籽防护;当路堑边坡高度小于时,路堑边坡防护形式采用路堑边坡机械液压客土喷草籽防护、路堑拱型骨架喷草籽防护等;边坡高度三时,路堑边坡绿化防护形式有:路堑边坡机械液压客土喷草籽防护、路堑拱型骨架喷草籽防护、路堑边坡(锚杆)喷草籽防护、锚索框架内植草防护等;路堑碎落台为喷草籽植灌防护;隧道边仰坡为拱形骨架喷草籽和机械液压客土喷草籽防护;取、弃土场为撒播草籽防护。主要工程数量见下表:项目名称工作内容单位工稈量路基绿化撒播草灌籽防护客土喷草防护(厚基材)镀锌网植草防护(厚基材)镀锌网植草防护(厚基材)碎落台植灌株取、弃土场绿化撒播草籽根据施工图设计的边坡防护类型, 分别采取如下几种施工工艺。、液压喷草灌籽:适用的路三、施工部署项目部根据本标段里程桩号将现场管理划分为二个分部,人机料配置如下:、人员安排:施工负责人名,现场施工员名,质检工程师名,安全员名,实验员名。专业施工队两个。、主要材料准备:种子、复合肥、保水剂、粘合剂、木纤维、无纺布、基层客土、镀锌铁丝网、钢筋等材料根据现场施工需要进行采购。、设备安排:液压喷播机台,养护洒水车台,湿式砼喷射机台、空压机台、小铲车台、稻草粉碎机台、柴油发电机台、风镐把,风钻台,以上机械数量可根据现场施工需要进行增减。、施工进度计划根据总体施工组织设计中进度计划要求,边坡绿化计划开完工日期如下计划开工时间:计划完成时间:四、施工工艺液压喷草灌施工工序图、客土喷草植灌:适用于坡比小于或等于:且不易冲刷...
