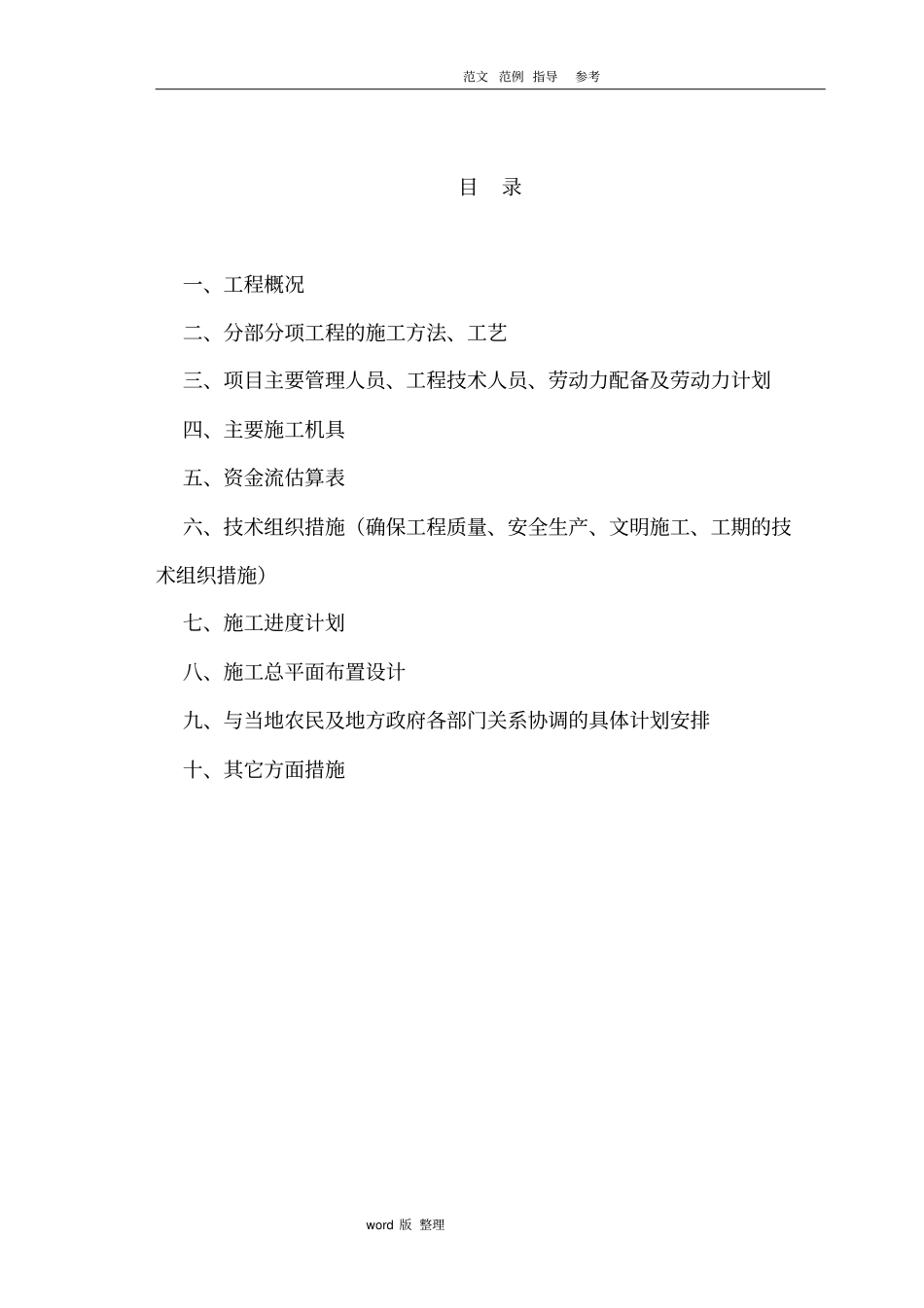

范文范例 指导参考word 版 整理施工组织设计编制单位:河南天基建筑安装工程有限公司编制时间:二 〇一〇 年八月范文范例 指导参考word 版 整理目录一、工程概况二、分部分项工程的施工方法、工艺三、项目主要管理人员、工程技术人员、劳动力配备及劳动力计划四、主要施工机具五、资金流估算表六、技术组织措施(确保工程质量、安全生产、文明施工、工期的技术组织措施)七、施工进度计划八、施工总平面布置设计九、与当地农民及地方政府各部门关系协调的具体计划安排十、其它方面措施范文范例 指导参考word 版 整理一、工 程 概 况本工程为浚县2010 年度农业综合开发高标准农田建设示范工程项目第 19 标段,砂石道路,长度5 公里
路基础宽度为4 米,路面宽度为 3
5 米,原地面压实后填筑土方并压实,压实后厚度为25cm,路面为碎石灰土,厚度为15cm,碎石灰土路面两边各培25cm宽的路肩
质量目标 : 合格工程
工期目标: 70 日历天
二、分部分项工程的施工方法、工艺1、总体施工方案及方法:根据工程实际,在做好基底处理,土方调配、机械配置的同时,紧紧抓住填筑、平整、碾压、检验等关键工序的施工
土方调配本着“移挖做填,就近取土,减少运距,采用合理的运输方法”的原则来进行调配,做到平衡、经济,合理
路基施工严格按“四区段、八流程”工序施工,填筑前根据不同的填料选择机械类型,并在现场进行压实工艺实验,确定科学合理的试验参数后,在全合同段组织实施,做到样板引路,一次成型
2、路基工程施工方法、工艺(1)准备工作项目部测量组复核设计单位提供的水准点及控制点,恢复定线, 复核横断面, 及时与监理联系尽快进行图纸签认工作,同时各种土样的各项土工试验项目及早进行
试验路段争取早日开工
我单位结合具体情况,施工程序如下:A:为了保证路基边沿压实度,路基边沿增加30cm 超宽填筑
范文范例 指导参考wo
