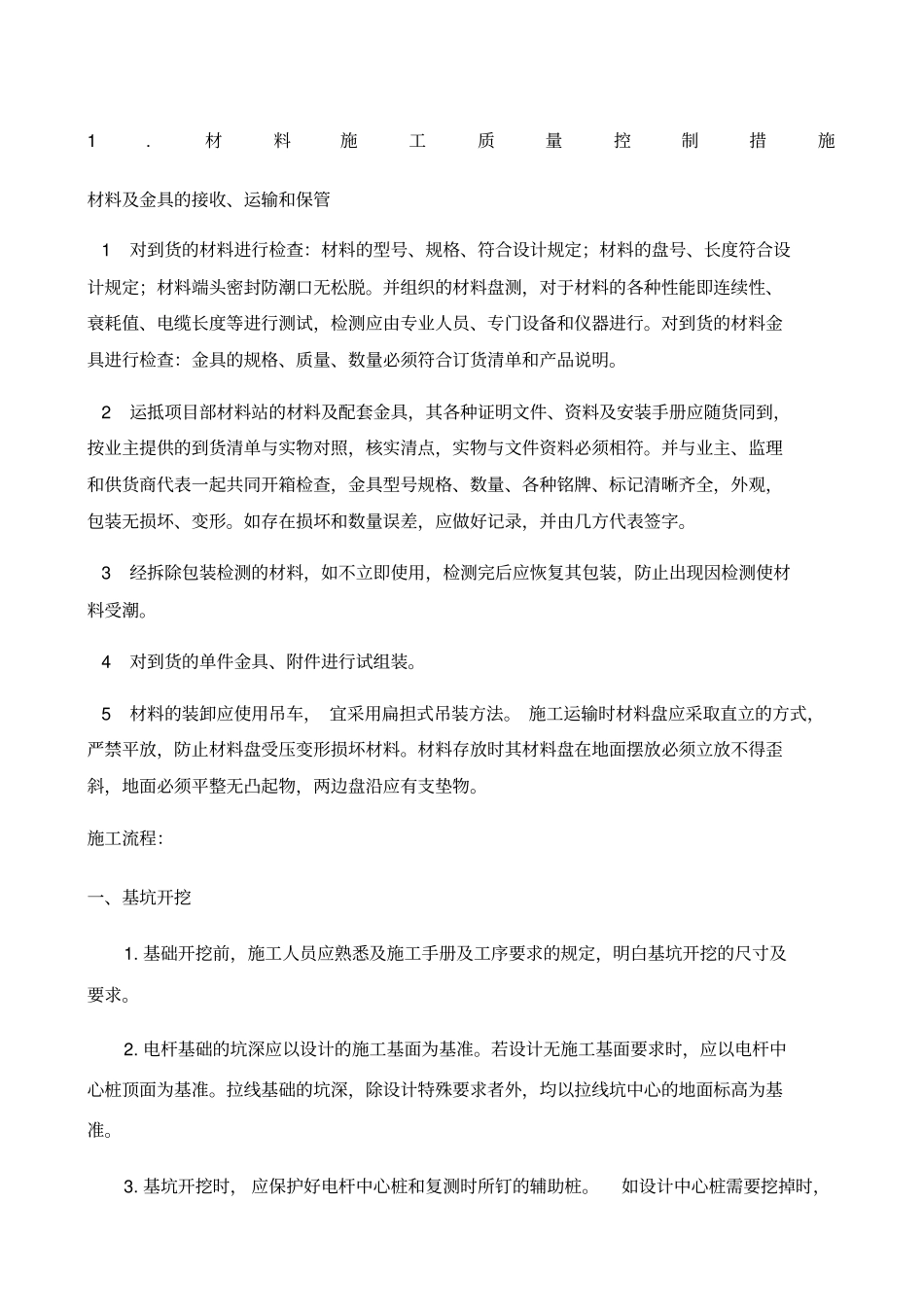

材料施工质量控制措施材料及金具的接收、运输和保管 1对到货的材料进行检查:材料的型号、规格、符合设计规定;材料的盘号、长度符合设计规定;材料端头密封防潮口无松脱
并组织的材料盘测,对于材料的各种性能即连续性、衰耗值、电缆长度等进行测试,检测应由专业人员、专门设备和仪器进行
对到货的材料金具进行检查:金具的规格、质量、数量必须符合订货清单和产品说明
2运抵项目部材料站的材料及配套金具,其各种证明文件、资料及安装手册应随货同到,按业主提供的到货清单与实物对照,核实清点,实物与文件资料必须相符
并与业主、监理和供货商代表一起共同开箱检查,金具型号规格、数量、各种铭牌、标记清晰齐全,外观,包装无损坏、变形
如存在损坏和数量误差,应做好记录,并由几方代表签字
3经拆除包装检测的材料,如不立即使用,检测完后应恢复其包装,防止出现因检测使材料受潮
4对到货的单件金具、附件进行试组装
5材料的装卸应使用吊车, 宜采用扁担式吊装方法
施工运输时材料盘应采取直立的方式,严禁平放,防止材料盘受压变形损坏材料
材料存放时其材料盘在地面摆放必须立放不得歪斜,地面必须平整无凸起物,两边盘沿应有支垫物
施工流程:一、基坑开挖1
基础开挖前,施工人员应熟悉及施工手册及工序要求的规定,明白基坑开挖的尺寸及要求
电杆基础的坑深应以设计的施工基面为基准
若设计无施工基面要求时,应以电杆中心桩顶面为基准
拉线基础的坑深,除设计特殊要求者外,均以拉线坑中心的地面标高为基准

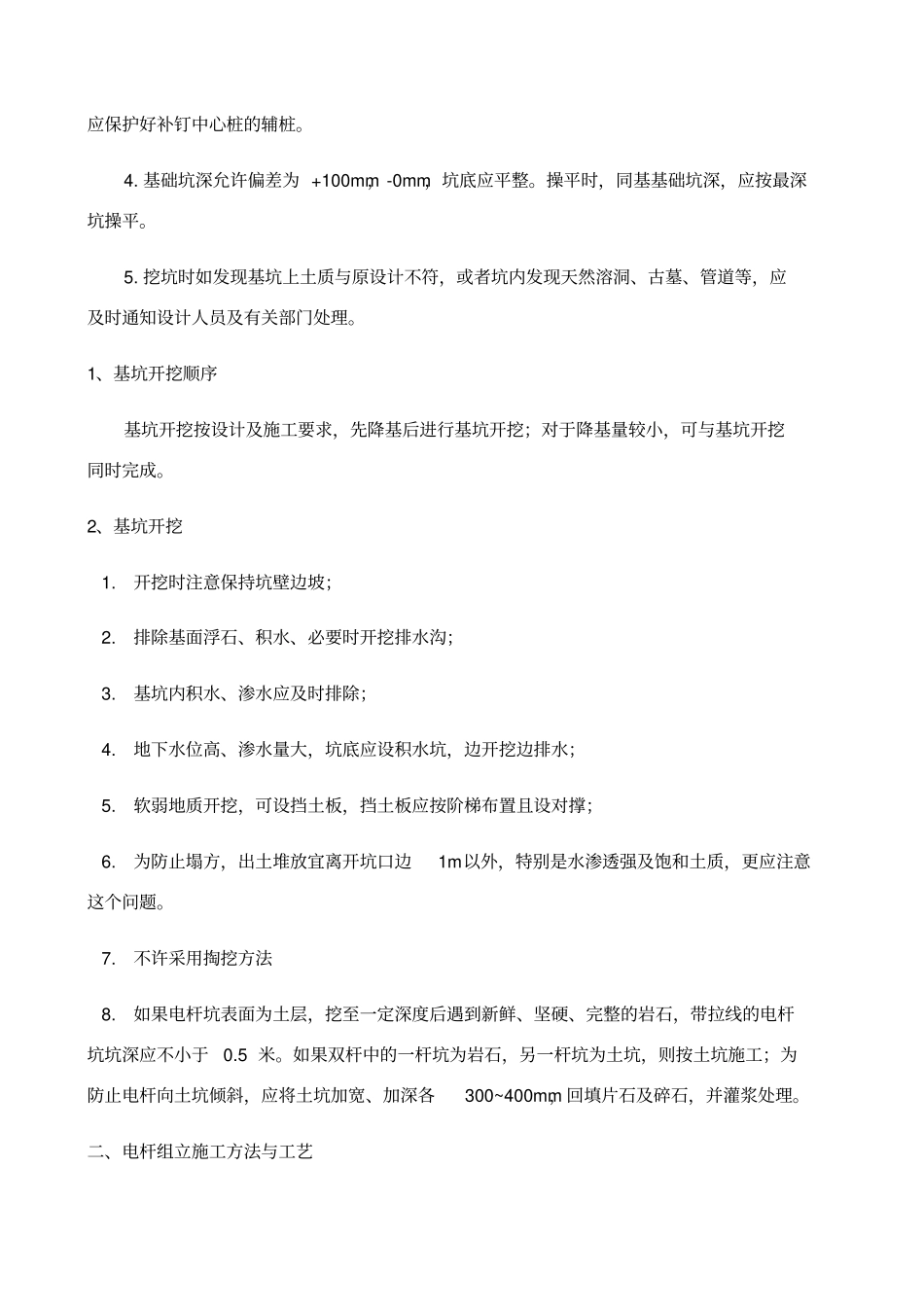

基坑开挖时, 应保护好电杆中心桩和复测时所钉的辅助桩
如设计中心桩需要挖掉时,应保护好补钉中心桩的辅桩
基础坑深允许偏差为 +100mm,-0mm,坑底应平整
操平时,同基基础坑深,应按最深坑操平
挖坑时如发现基坑上土质与原设计不符,或者坑内发现天然溶洞、古墓、管道等,应及时通知设计人员及有关部门处理
