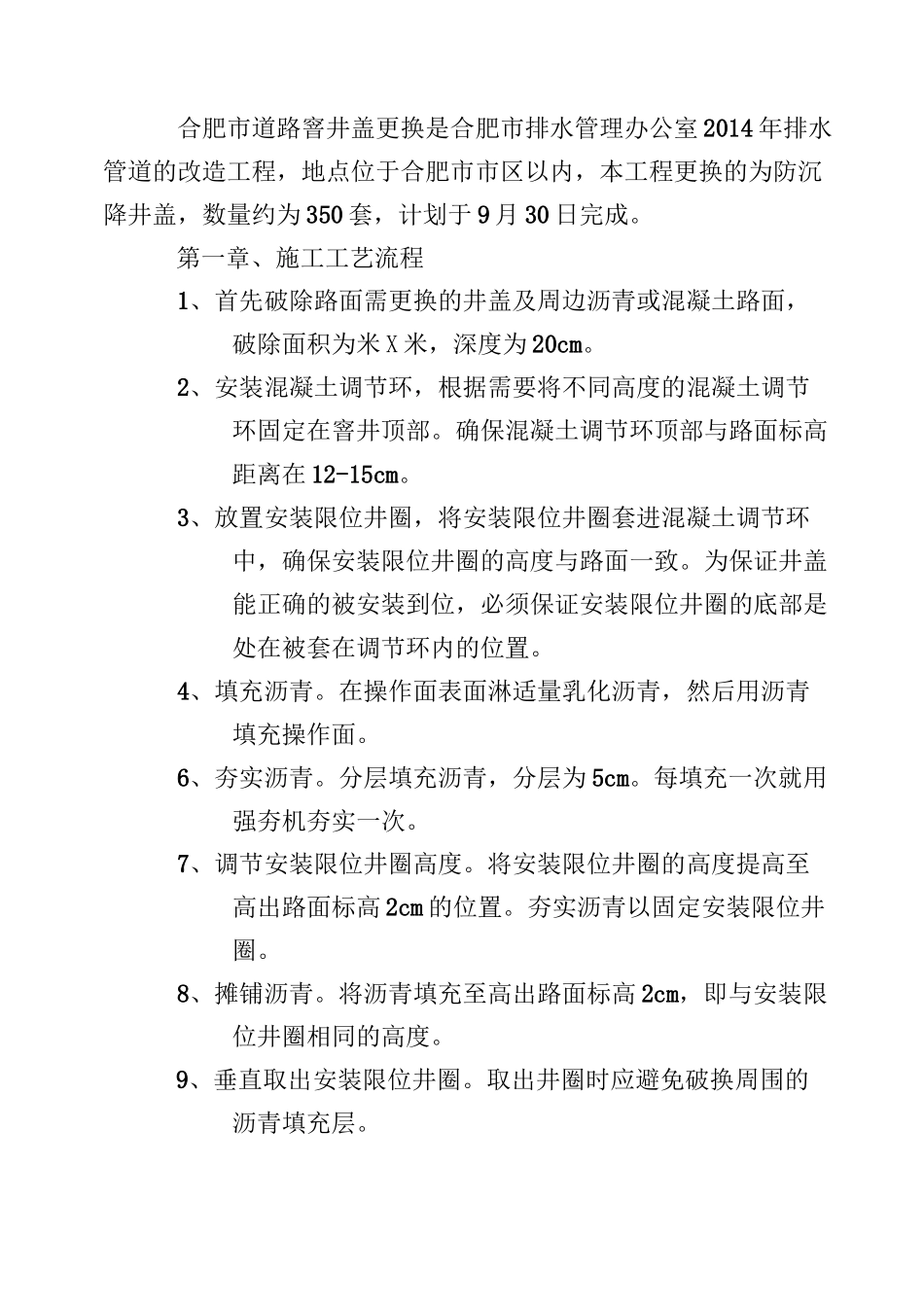

窨井盖更换施工方案2014 合肥市排管办管网大中修工程安徽方圆建设有限公司二 0 一四年八月十号会签栏单位名称安徽方圆建设有限公司工程名称合肥市排管办管网大中修工程工程地址合肥市市区内工程类型道路井盖更换编制人审核部门审核意见审核人审核日期质量科}安全科总工审批re、▲、——、、九 Lt—合肥市沥冃道路音井盖更换 ^方案合肥市道路窨井盖更换是合肥市排水管理办公室 2014 年排水管道的改造工程,地点位于合肥市市区以内,本工程更换的为防沉降井盖,数量约为 350 套,计划于 9 月 30 日完成
第一章、施工工艺流程1、首先破除路面需更换的井盖及周边沥青或混凝土路面,破除面积为米 X 米,深度为 20cm
2、安装混凝土调节环,根据需要将不同高度的混凝土调节环固定在窨井顶部
确保混凝土调节环顶部与路面标高距离在 12-15cm
3、放置安装限位井圈,将安装限位井圈套进混凝土调节环中,确保安装限位井圈的高度与路面一致
为保证井盖能正确的被安装到位,必须保证安装限位井圈的底部是处在被套在调节环内的位置
4、填充沥青
在操作面表面淋适量乳化沥青,然后用沥青填充操作面
6、夯实沥青
分层填充沥青,分层为 5cm
每填充一次就用强夯机夯实一次
7、调节安装限位井圈高度
将安装限位井圈的高度提高至高出路面标高 2cm 的位置
夯实沥青以固定安装限位井圈
8、摊铺沥青
将沥青填充至高出路面标高 2cm,即与安装限位井圈相同的高度
9、垂直取出安装限位井圈
取出井圈时应避免破换周围的沥青填充层
10、放入井盖
11、压实平整
第二章、质量控制1、
施工方法严格安装国家及省市的相关规范和标准进行施工,关键工序(沥青浇筑前)及时报验
3、所有原材料均采用建设单位要求的合格产品,并有产品质量检测报告或出厂合格证,需二次复检的材料需等复检合格后方可使用
4、现场配备专业的施工队伍,施工管理人员按要求
