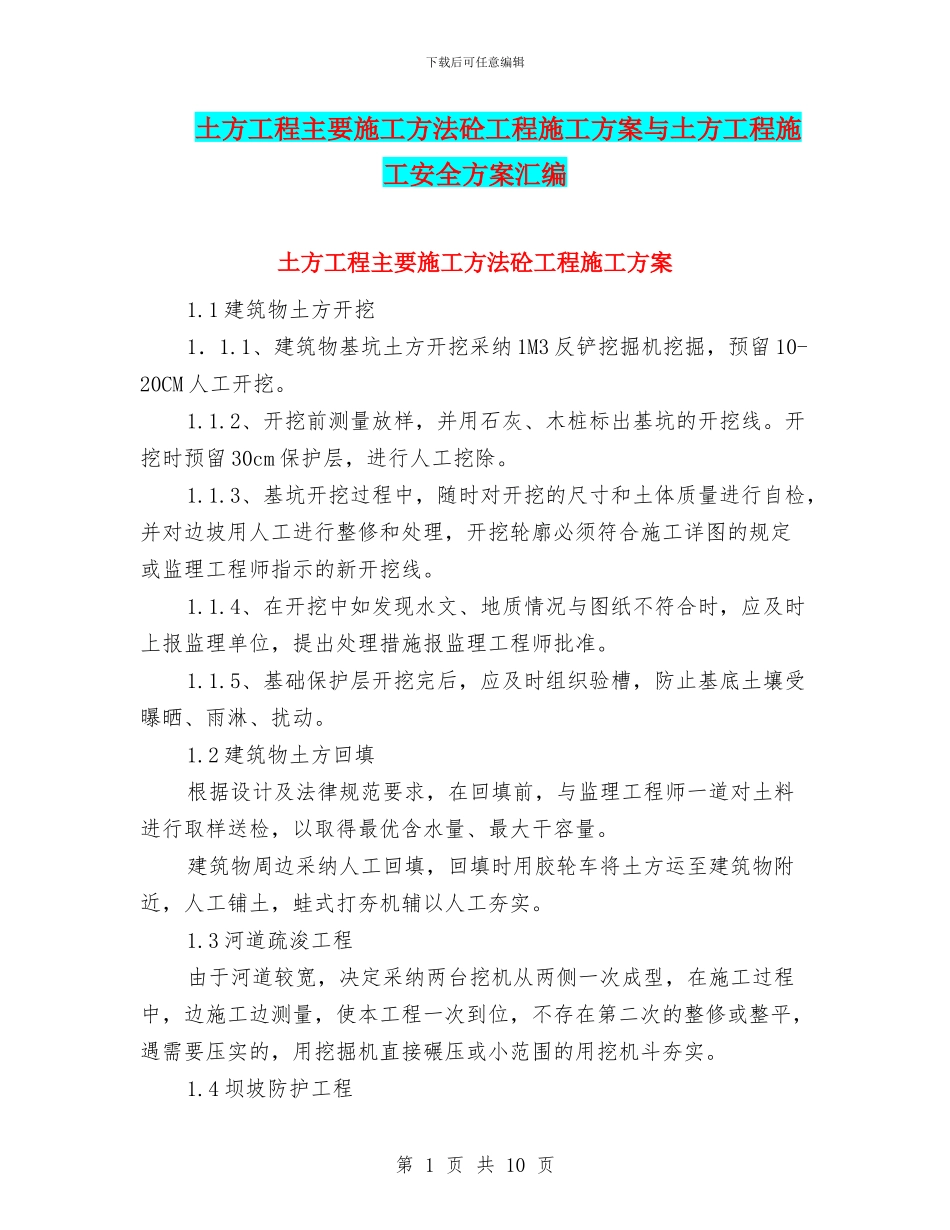

下载后可任意编辑土方工程主要施工方法砼工程施工方案与土方工程施工安全方案汇编土方工程主要施工方法砼工程施工方案1
1 建筑物土方开挖1.1
1、建筑物基坑土方开挖采纳 1M3 反铲挖掘机挖掘,预留 10-20CM 人工开挖
2、开挖前测量放样,并用石灰、木桩标出基坑的开挖线
开挖时预留 30cm 保护层,进行人工挖除
3、基坑开挖过程中,随时对开挖的尺寸和土体质量进行自检,并对边坡用人工进行整修和处理,开挖轮廓必须符合施工详图的规定或监理工程师指示的新开挖线
4、在开挖中如发现水文、地质情况与图纸不符合时,应及时上报监理单位,提出处理措施报监理工程师批准
5、基础保护层开挖完后,应及时组织验槽,防止基底土壤受曝晒、雨淋、扰动
2 建筑物土方回填根据设计及法律规范要求,在回填前,与监理工程师一道对土料进行取样送检,以取得最优含水量、最大干容量
建筑物周边采纳人工回填,回填时用胶轮车将土方运至建筑物附近,人工铺土,蛙式打夯机辅以人工夯实
3 河道疏浚工程由于河道较宽,决定采纳两台挖机从两侧一次成型,在施工过程中,边施工边测量,使本工程一次到位,不存在第二次的整修或整平,遇需要压实的,用挖掘机直接碾压或小范围的用挖机斗夯实
4 坝坡防护工程第 1 页 共 10 页下载后可任意编辑本工程采纳铅丝石笼防护,采纳挖掘机铺设砾石垫层即中砂垫层,,人工摊铺土工膜,人工与挖掘机相互配合铺装铅丝石笼
施工工序:削破----砾石垫层---中砂垫层---土工膜----铅丝石笼
5 筑堤工程本工程采纳 2M3 挖掘机开挖取土区合格材料,15T 自卸汽车运输,推土机推平 15T 振动压路机碾压机的方式进行坝体填筑、分层填筑,严格遵守水利工程坝体填筑法律规范进行施工

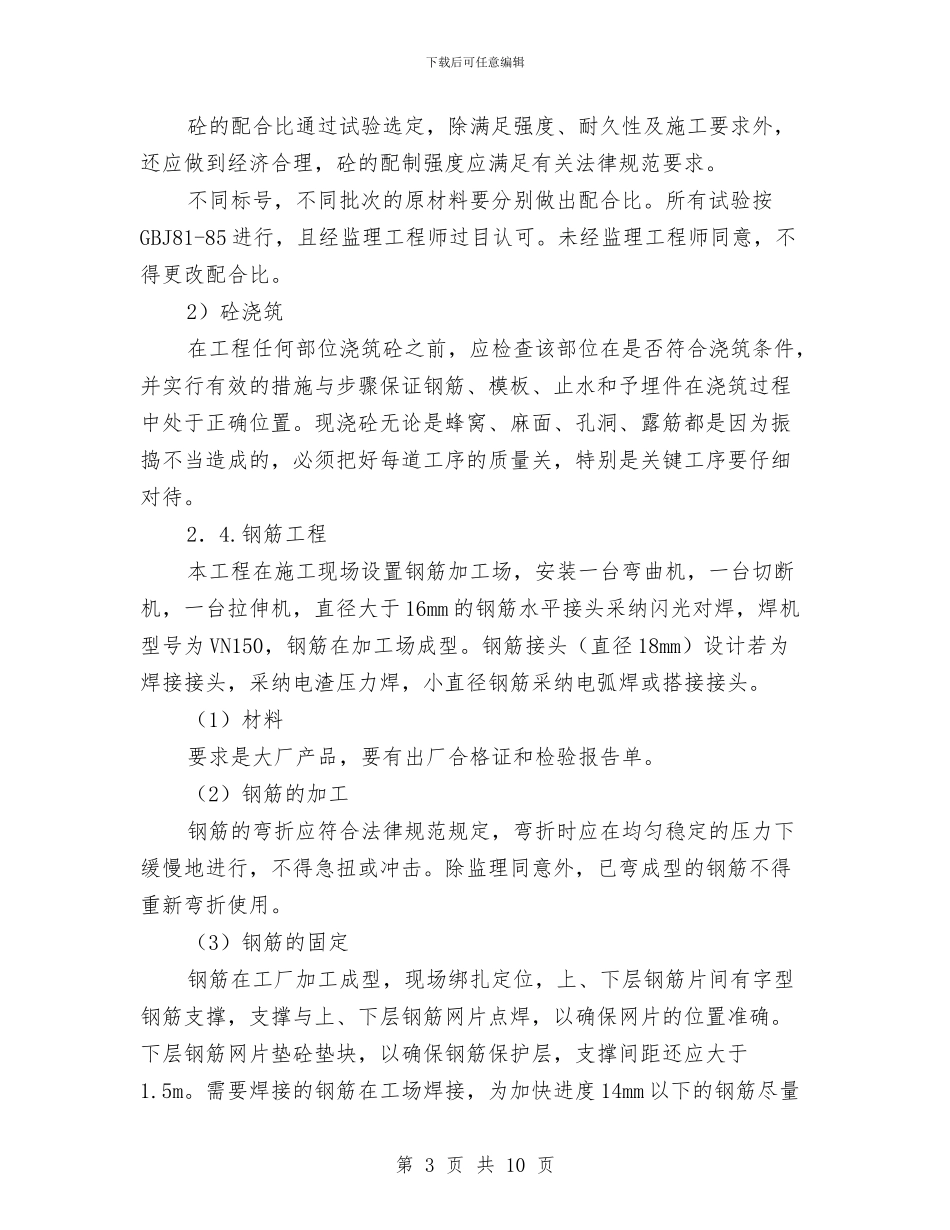

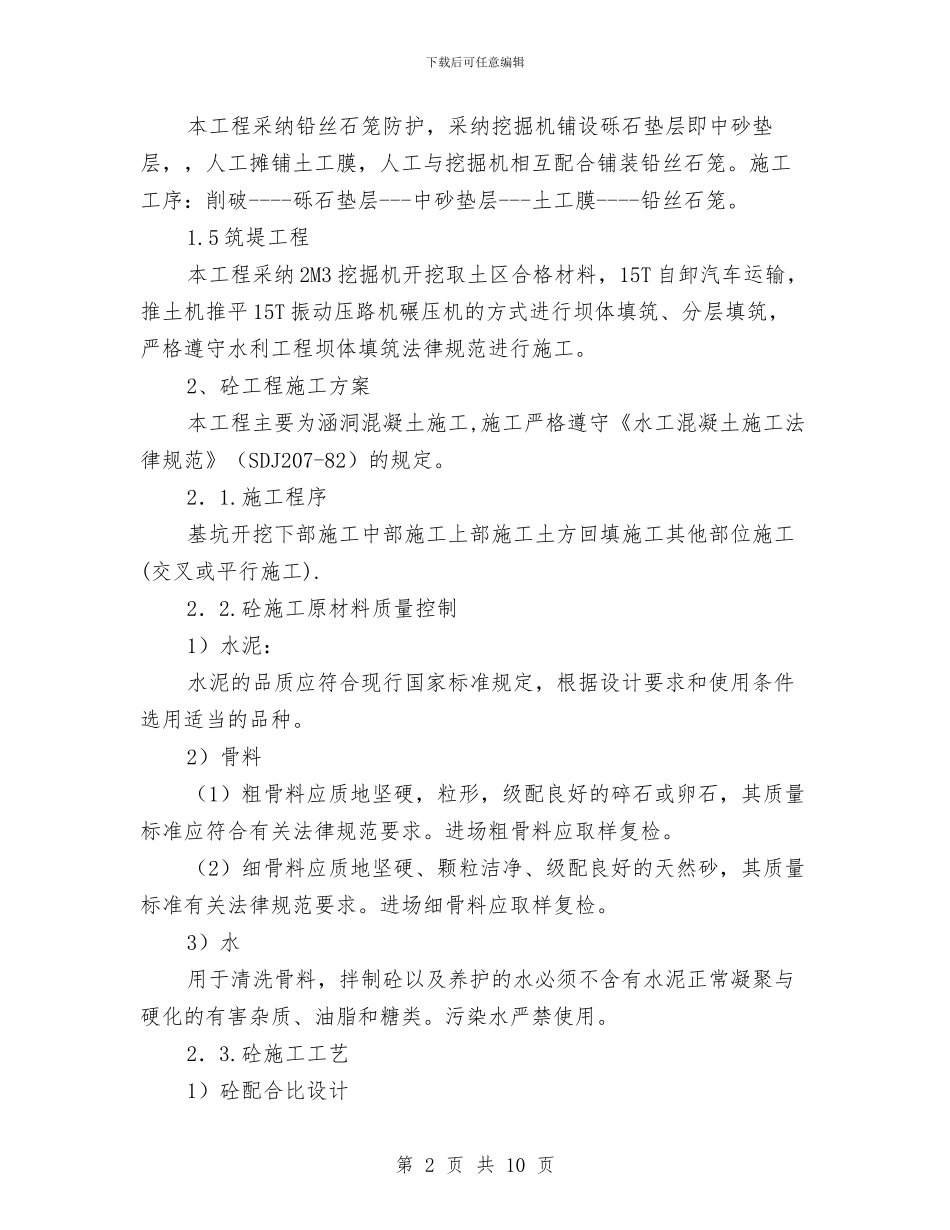

2、砼工程施工方案本工程主要为涵洞混凝土施工,施工严格遵守《水工混凝土施工法律规范》(SD
