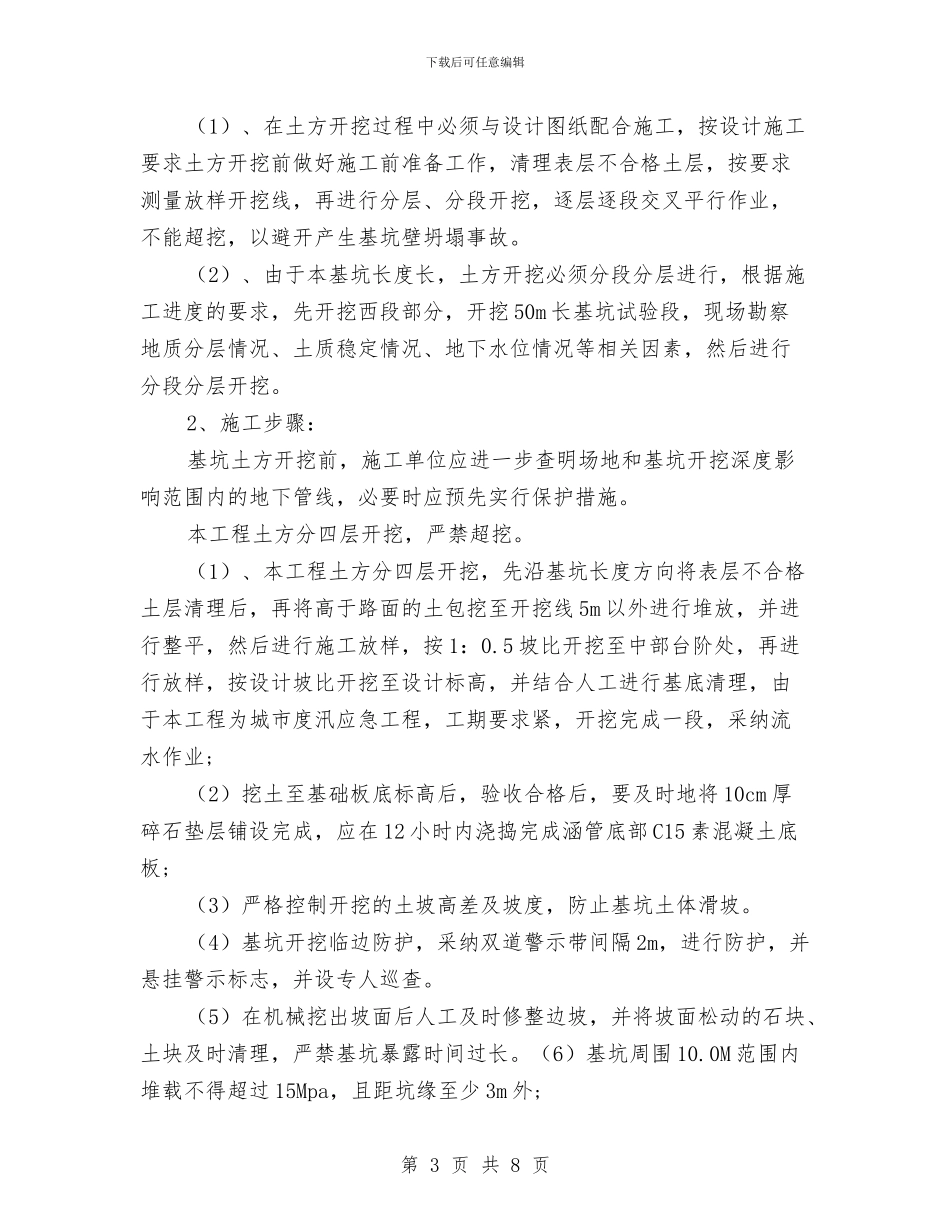

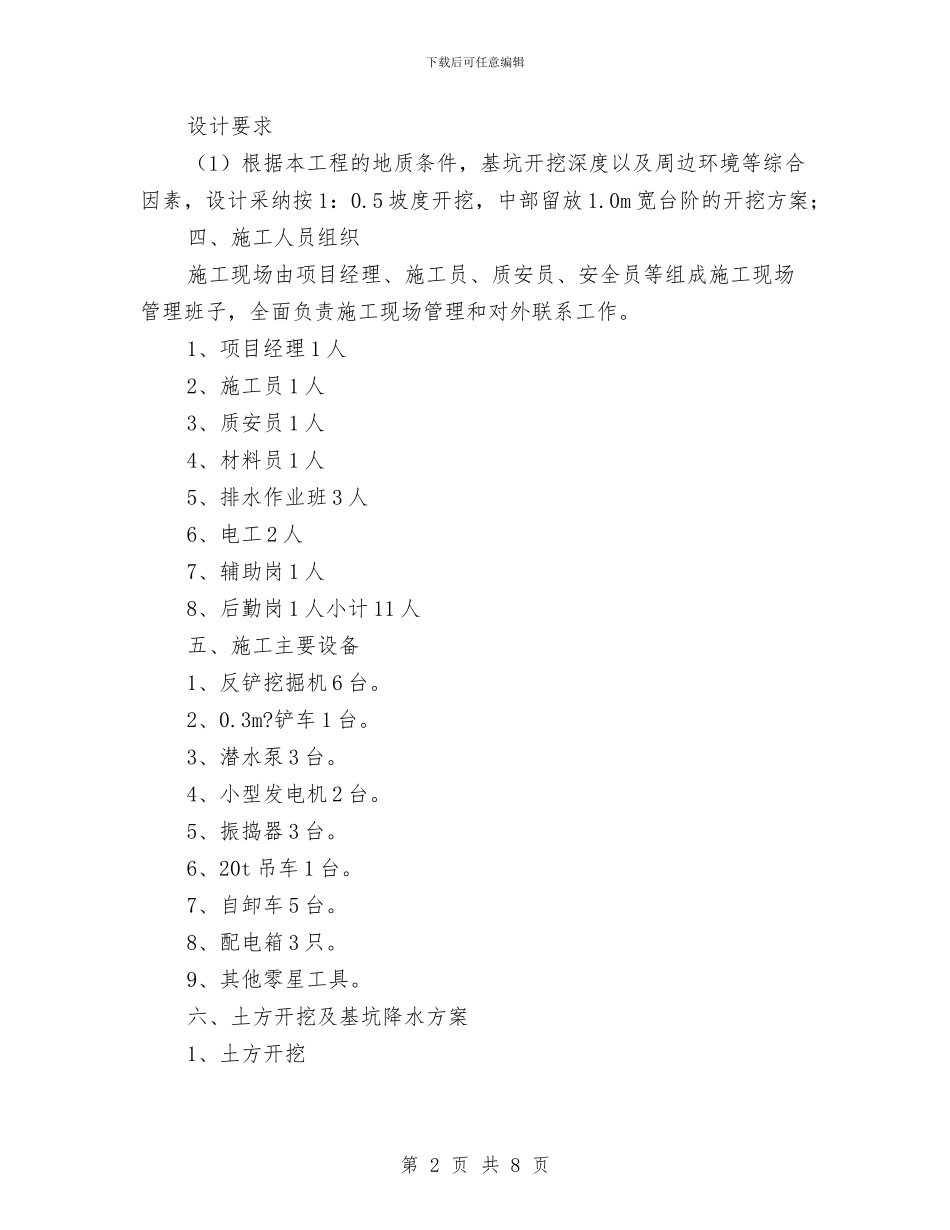

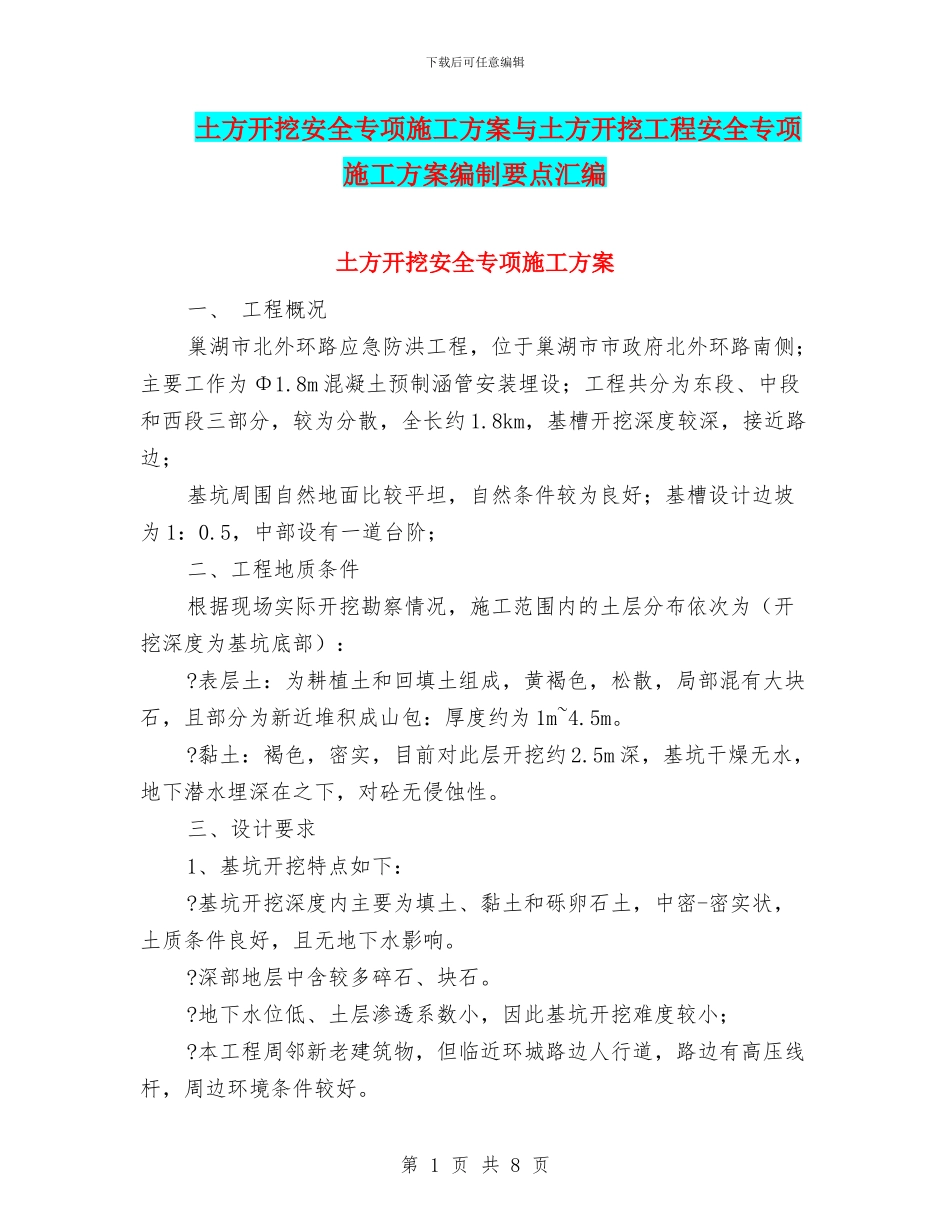

下载后可任意编辑土方开挖安全专项施工方案与土方开挖工程安全专项施工方案编制要点汇编土方开挖安全专项施工方案一、 工程概况巢湖市北外环路应急防洪工程,位于巢湖市市政府北外环路南侧;主要工作为 Φ1.8m 混凝土预制涵管安装埋设;工程共分为东段、中段和西段三部分,较为分散,全长约 1.8km,基槽开挖深度较深,接近路边;基坑周围自然地面比较平坦,自然条件较为良好;基槽设计边坡为 1:0.5,中部设有一道台阶;二、工程地质条件根据现场实际开挖勘察情况,施工范围内的土层分布依次为(开挖深度为基坑底部):?表层土:为耕植土和回填土组成,黄褐色,松散,局部混有大块石,且部分为新近堆积成山包:厚度约为 1m~4.5m。?黏土:褐色,密实,目前对此层开挖约 2.5m 深,基坑干燥无水,地下潜水埋深在之下,对砼无侵蚀性。三、设计要求1、基坑开挖特点如下:?基坑开挖深度内主要为填土、黏土和砾卵石土,中密-密实状,土质条件良好,且无地下水影响。?深部地层中含较多碎石、块石。?地下水位低、土层渗透系数小,因此基坑开挖难度较小;?本工程周邻新老建筑物,但临近环城路边人行道,路边有高压线杆,周边环境条件较好。第 1 页 共 8 页下载后可任意编辑设计要求(1)根据本工程的地质条件,基坑开挖深度以及周边环境等综合因素,设计采纳按 1:0.5 坡度开挖,中部留放 1.0m 宽台阶的开挖方案;四、施工人员组织施工现场由项目经理、施工员、质安员、安全员等组成施工现场管理班子,全面负责施工现场管理和对外联系工作。1、项目经理 1 人2、施工员 1 人3、质安员 1 人4、材料员 1 人5、排水作业班 3 人6、电工 2 人7、辅助岗 1 人8、后勤岗 1 人小计 11 人五、施工主要设备1、反铲挖掘机 6 台。2、0.3m?铲车 1 台。3、潜水泵 3 台。4、小型发电机 2 台。5、振捣器 3 台。6、20t 吊车 1 台。7、自卸车 5 台。8、配电箱 3 只。9、其他零星工具。六、土方开挖及基坑降水方案1、土方开挖第 2 页 共 8 页下载后可任意编辑(1)、在土方开挖过程中必须与设计图纸配合施工,按设计施工要求土方开挖前做好施工前准备工作,清理表层不合格土层,按要求测量放样开挖线,再进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避开产生基坑壁坍塌事故。(2)、由于本基坑长度长,土方开挖必须分段分层进行,根据施工进度的要求,先开挖西段部分,开挖 50m 长基坑试验段,现场勘察地...
