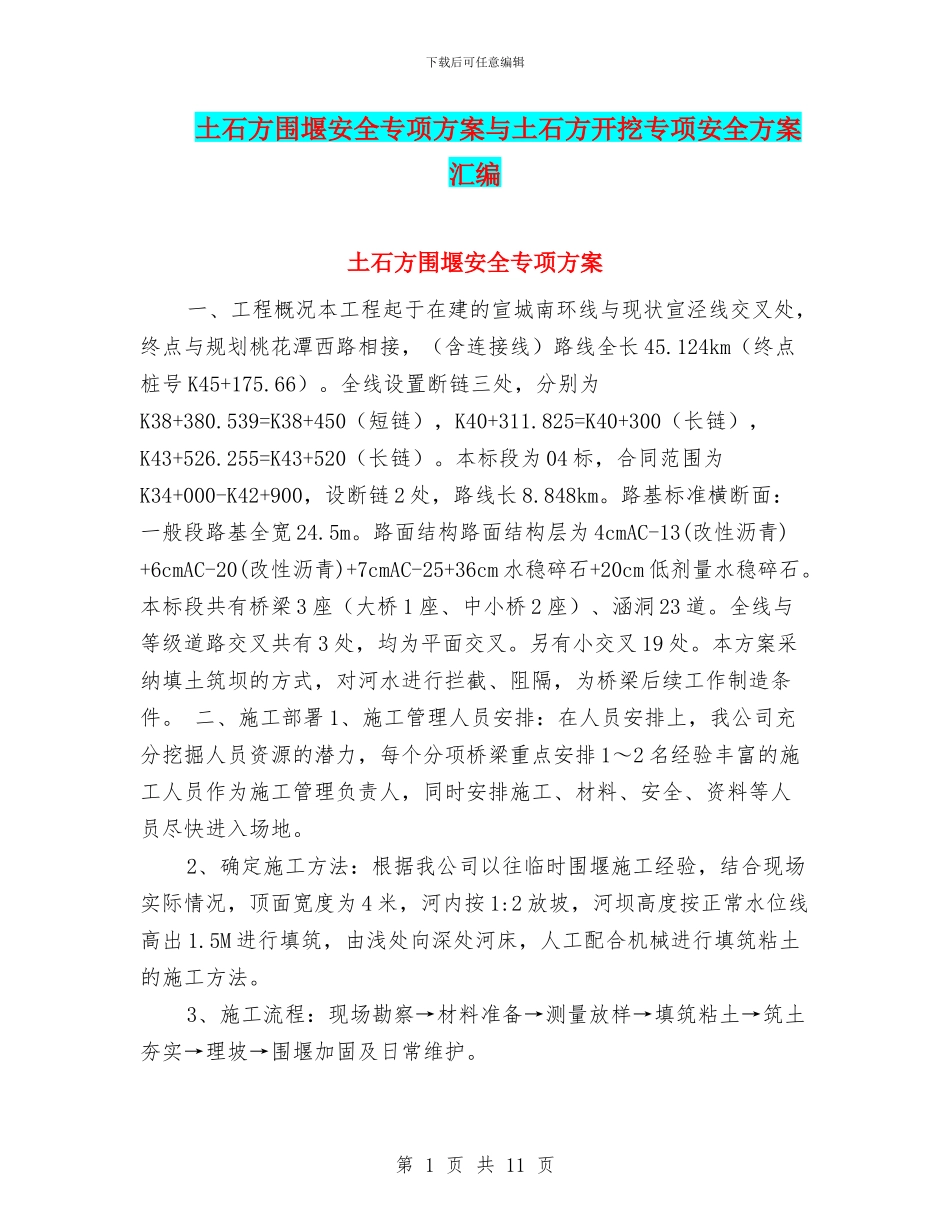

下载后可任意编辑土石方围堰安全专项方案与土石方开挖专项安全方案汇编土石方围堰安全专项方案一、工程概况本工程起于在建的宣城南环线与现状宣泾线交叉处,终点与规划桃花潭西路相接,(含连接线)路线全长 45
124km(终点桩号 K45+175
全线设置断链三处,分别为K38+380
539=K38+450(短链),K40+311
825=K40+300(长链),K43+526
255=K43+520(长链)
本标段为 04 标,合同范围为K34+000-K42+900,设断链 2 处,路线长 8
路基标准横断面:一般段路基全宽 24
路面结构路面结构层为 4cmAC-13(改性沥青)+6cmAC-20(改性沥青)+7cmAC-25+36cm 水稳碎石+20cm 低剂量水稳碎石
本标段共有桥梁 3 座(大桥 1 座、中小桥 2 座)、涵洞 23 道
全线与等级道路交叉共有 3 处,均为平面交叉
另有小交叉 19 处
本方案采纳填土筑坝的方式,对河水进行拦截、阻隔,为桥梁后续工作制造条件

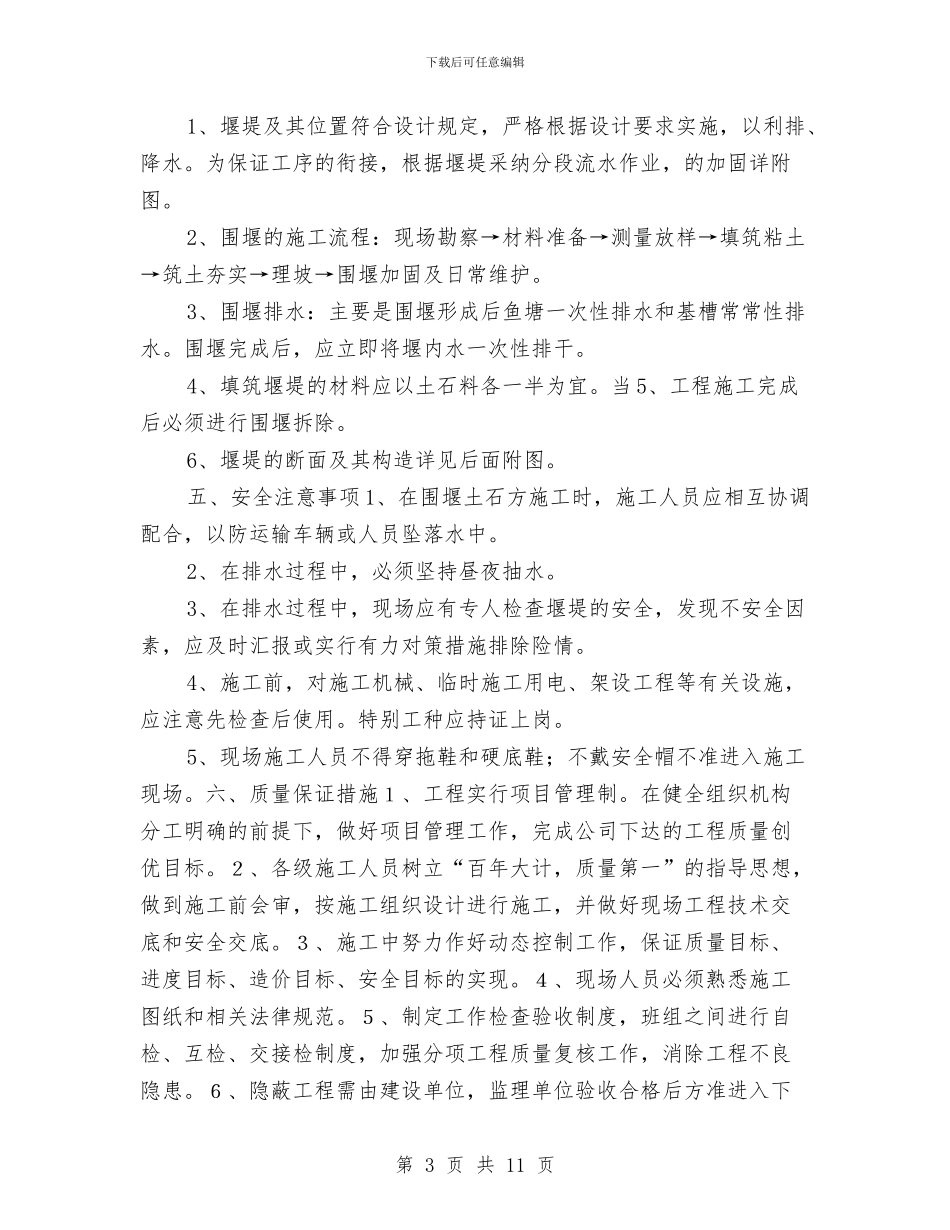

二、施工部署 1、施工管理人员安排:在人员安排上,我公司充分挖掘人员资源的潜力,每个分项桥梁重点安排 1~2 名经验丰富的施工人员作为施工管理负责人,同时安排施工、材料、安全、资料等人员尽快进入场地
2、确定施工方法:根据我公司以往临时围堰施工经验,结合现场实际情况,顶面宽度为 4 米,河内按 1:2 放坡,河坝高度按正常水位线高出 1
5M 进行填筑,由浅处向深处河床,人工配合机械进行填筑粘土的施工方法

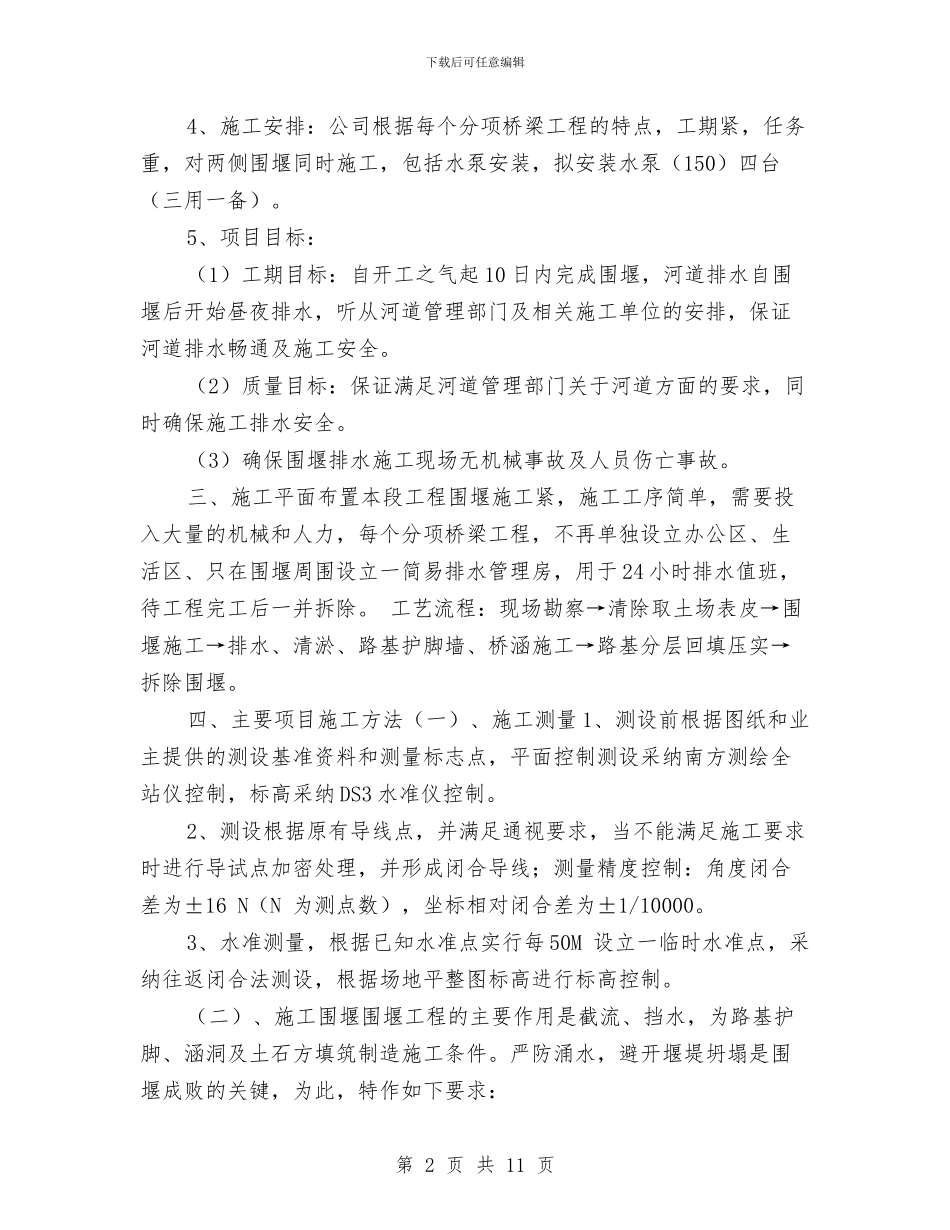

3、施工流程:现场勘察→材料准备→测量放样→填筑粘土→筑土夯实→理坡→围堰加固及日常维护
第 1 页 共 11 页下载后可任意编辑4、施工安排:公司根据每个分项桥梁工程的特点,工期紧,任务重,对两侧围堰同时施工,包括水泵安装,拟安装水泵(150)四台(三用一备)
